保福村1#-4#住宅楼
节
能
专
项
施
工
方
案
山西省建筑工程(集团)有限公司
二0一二年三月

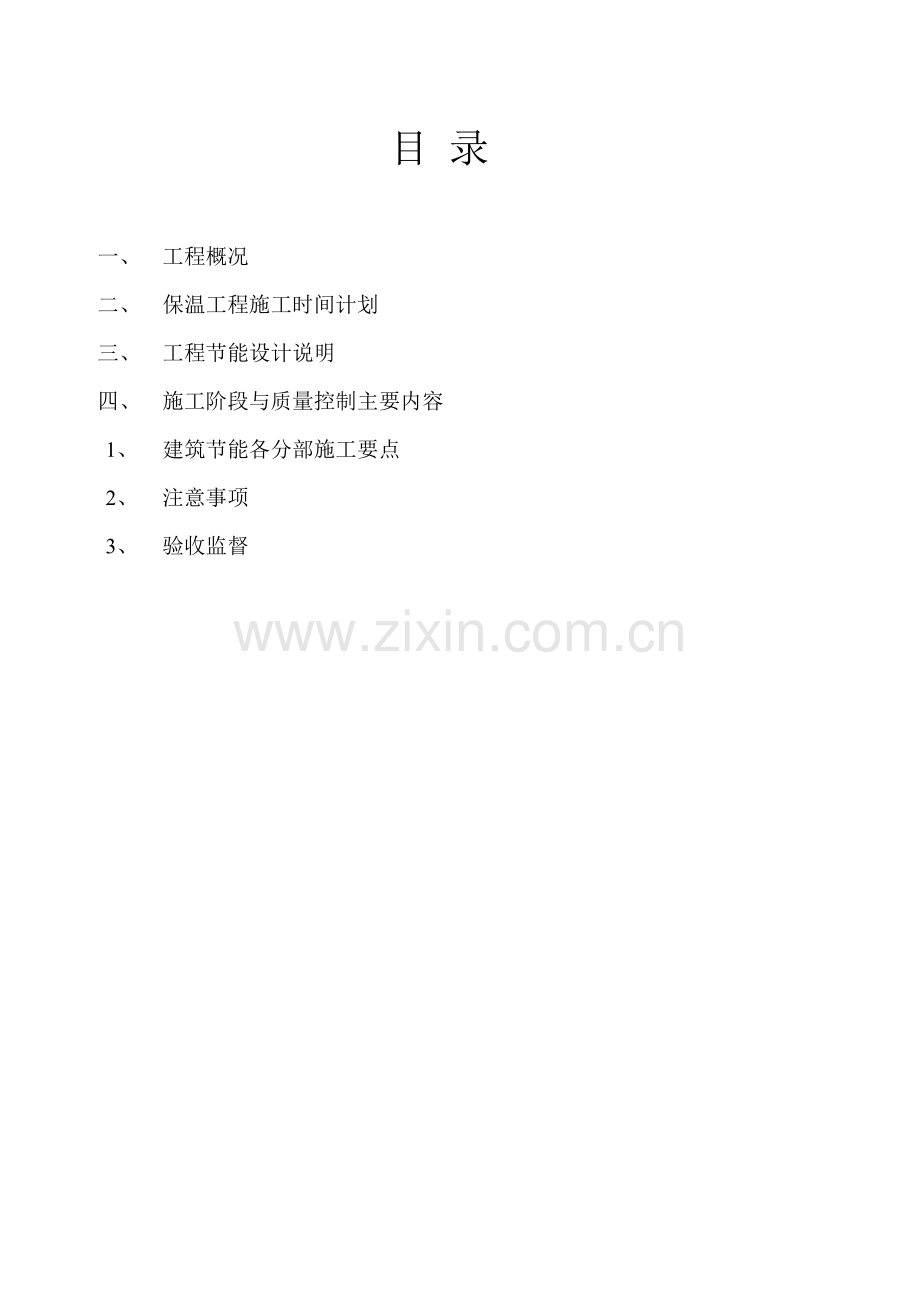

目 录
一、 工程概况
二、 保温工程施工时间计划
三、 工程节能设计说明
四、 施工阶段与质量控制主要内容
1、 建筑节能各分部施工要点
2、 注意事项
3、 验收监督
一、工程概况
工程名称
保福村1#-4#住宅楼
工程地址
泽州县高都镇保福村
结构类型
砖混
建筑类别
民用
建筑层数
地下1层、第上6层、加设阁楼
建筑高度
21.9m2
建筑面积
28596m2
建筑总面积
28596m2
抗震设防烈度
七
抗震等级
三级
开工时间
2012年4月
结构使用年限
50年
二、保温工程施工时间计划
分部工程名称
计划开工时间
计划竣工时间
屋面
2012年6月9 日
2012年6月17 日
门窗
2012年6月10 日
2012年7月 27日
暖气
2012年5月20日
2012年7月30日
外墙保温
2012年4月3日
2011年6月7日
三、工程节能设计说明
(一)屋面做法:
1、保护层:495*495*35,C20预制混凝土板(Φ6钢筋双向中距150),1:2水泥砂浆填缝。
2、隔离层:M5砂浆砌筑120*120*200多孔粘土砖支座,双向距500,高200,端部砌筑240*120多孔粘土砖支座,支座下垫一层卷材,卷材周边大出支座40。
3、防水层:4厚SBS改性沥青防水卷材,刷基层处理剂。
4、找平层:1:3水泥砂浆,砂浆中掺聚丙烯或锦纶-6纤维0.75-0.90kg/m3。
5、保温层:30/25厚挤塑聚苯板、上人孔500mm范围内采用30厚玻化微珠。
6、找坡层:1:8水泥膨胀珍珠岩找坡2%,最薄处20mm厚。
7、结构层:钢筋砼面层。
(二)外墙做法:
烧结煤矸石砖+抗裂砂浆+玻化微珠保温砂浆(20mm)+网格布+弹性底涂、柔性腻子+饰面涂料。
(三)玻璃门窗做法:
门窗为塑钢门窗(传热系数:2.58W/(m2·K));所有玻璃5﹢6﹢5mm中空玻璃。
(四)变形缝内240厚墙体做法:
10厚玻化微珠保温砂浆
(五)地下室顶板做法:
50厚玻化微珠保温砂浆
(六)楼梯间隔墙做法:
20厚玻化微珠保温砂浆
四、施工阶段与质量控制主要内容
1、建筑节能各分部施工要点
(一)烧结煤矸石砖砌体工程
⑴、一般要求
砌体在运输、装卸过程中,严禁抛掷和倾倒,现场堆置高度不超过2m。
⑵、施工要点
1、工艺流程:
弹线定位→构造钢筋绑扎→拉结筋焊接→圈梁下砌体砌筑→圈梁、构造柱钢筋、模板、混凝土→圈梁上部砌体砌筑
2、施工工艺:
2.1弹线定位:根据建筑图纸和楼层轴线位置,在板上放出隔墙及门洞的位置线,构造柱、门洞抱柱位置线;然后用吊线的方法,将底板上的位置线引至顶板上;最后沿墙体位置线的外侧,弹出墙体施工50控制线。
2.2构造柱、门口抱柱钢筋绑扎:按线调整结构预留构造柱、门口抱框柱钢筋位置,并预先按箍筋的数量,将箍筋套入构造柱上;绑扎竖向钢筋并与顶部预埋钢筋或预埋件绑扎(或焊接)牢固,然后绑扎箍筋。
2.3焊接拉结筋:在墙、柱上剔出预埋贴模筋或预埋钢板,按拉结筋的间距(不大于500mm),焊接拉结筋,长度不小于1000mm。
(3)圈梁下部砌体砌筑:
①立皮数杆:根据砌块的高度、砂浆的厚度,设置皮数杆,每面墙体两个,用以控制水平砖缝、门洞口高度、圈梁位置。
②撂底:砌筑前,根据砌块的尺寸和墙体长度进行排砖,确定每层砖的数量及半砖的位置。
③砌筑:根据皮数杆的控制线拉通线,砌筑形式采用梅花钉,砌筑方法采用:一铲灰、一块砖、一揉压、一灌缝;砌筑时,先从构造柱脚开始,马牙槎应先退后进。每一个马牙槎沿高度方向的尺寸不得超过30cm;上、下砖缝错开;空心砖灰缝控制在8~12mm。
(4)圈梁、构造柱钢筋、模板、混凝土:
砌筑至圈梁底以后,绑扎圈梁钢筋,圈梁主筋与主体结构用预埋钢板或用膨胀螺栓固定钢板焊接牢固,并做隐蔽验收。
(5)圈梁以上砌块砌筑:待圈梁混凝土强度达到1.2Mpa后,开始砌筑上部砌体,接近梁、板时,留一定的空间,用以砌筑斜砖。
(6)顶部斜砖:墙体砌筑7d后,用粘土砖斜砌,将顶部挤紧。
3、质量要求:
填充墙灰缝厚度、宽度应正确。砌体灰缝厚度应为8—12mm。
4、质量验收:
4.1、检验批划分
砌体工程按每一层为一个检验批。
4.2、技术资料检查
(1)砖、水泥出厂合格证,产品性能检测报告。
(2)砂浆试块试验报告。
(3)楼层平面放线记录。
(4)构造柱、圈梁、拉结筋的隐蔽验收记录。
(5)构造柱、圈梁混凝土试块报告。
(6)检验批验收记录。
5、外观质量检查
(1)砌体所用材料品种、规格、强度及砂浆的强度,构造柱、圈梁的钢筋规格、数量、位置符合设计要求。
(2)砌块错缝搭接,搭砌长度满足要求,竖向通缝不大于2皮。
(3)墙体灰缝饱满,砌体水平灰缝饱满度≥80%,对于加气砌体,其竖缝填满砂浆,不得有透明缝、瞎缝、假缝。
(4)顶部与梁(板)的接缝紧密,无松动。
(5)构造柱、圈梁混凝土表面质量符合混凝土验收规范要求。
6、砌筑尺寸允许偏差项目
砌体一般尺寸允许偏差
检查项目
允许偏差(mm)
检查方法
GB
QB
轴线位移
10
6
钢尺检查
垂直度
≤3m
5
5
用2m托线板或吊线、尺检查
>3m
10
6
表面平整度
8
6
2m靠尺、塞尺检查
门窗洞口高、宽(后塞口)
±5
±5
钢尺检查
外墙上下窗口偏移
20
15
用经纬仪或吊线检查
(二)塑钢门窗安装工艺
1、 范围
适用于本工程塑钢门窗安装工程。
2、 施工准备
2.1 材料及主要机具:
2.1.1塑钢门窗的规格、型号、尺寸均应符合设计要求。适用于负荷不超过800N/m2。
2.1.2 门窗框连接件(铁脚)与洞口墙体连接,采用机械冲孔胀管螺栓固定。
2.1.3 门窗小五金应按门窗规格、型号配套。
2.1.4 门窗安装时应准备木楔、钢钉。
2.1.5 密封膏应按设计要求准备。并应有出厂证明及产品生产合格证。
2.1.6 嵌缝材料的品种应按设计要求选用。
2.1.7 自攻螺丝、木螺丝根据需要准备。
2.1.8 水泥:32、5号以上普通硅酸盐。砂:过5mm筛子,筛好备用。豆石:准备少许。
2.1.9 主要机具:线坠、粉线包、水平尺、托线板、手锤、扁铲、钢卷尺、螺丝刀、冲击电钻、射钉枪、锯、刨子、小平锹、小水桶、钻子等。
2.2 作业条件:
2.2.1 结构工程已完,经验收达到合格标准,已办好工种之间的交接手续。
2.2.2 按图示尺寸弹好门窗位置线,并根据已弹好的+ 50cm水平线,确定好安装标高。
2.2.3 校核已留置的门窗洞口尺寸及标高是否符合设计要求,有问题的应及时改正。
2.2.4 检查塑料门窗安装时的连接件位置排列是否符合要求。
2.2.5 检查塑料门窗表面色泽是否均匀。是否无裂纹、麻点、气孔和明显擦伤。
2.2.6 准备好安装时的脚手架及做好安全防护措施。
3、 操作工艺
3.1 工艺流程:
弹线找规矩 → 门窗洞口处理 → 安装连接件的检查 → 塑钢门窗外观检查 →按图示要求运到安装地点 → 塑钢门窗安装 → 门窗四周嵌缝 → 安装五金配件 →清理
3.2 采用后塞口施工。
3.3 检查门窗洞口尺寸是否比门窗框尺寸大3cm,否则应先行剔凿处理。
3.4 按图纸尺寸放好门窗框安装位置线及立口的标高控制线。
3.5 安装门窗框上的铁脚。
3.6 安装门窗框,并按线就位找好垂直度及标高,用木楔临时固定,检查正侧面垂直及对角线,合格后,用膨胀螺栓将铁脚与结构牢固固定好。
3.7 嵌缝:门窗框与墙体的缝隙应按设计要求的材料嵌缝如设计无要求时用沥青麻丝或泡沫塑料填实。表面用厚度为5~8mm的密封胶封闭。
3.8 门窗附件安装:安装时应先用电钻钻孔,再用自攻螺丝拧入,严禁用铁锤或硬物敲打,防止损坏框料。
3.9 安装后注意成品保护,防污染,防电焊火花烧伤,损坏面层。
4、 质量标准
4.1 保证项目:
4.1.1 塑钢门窗及其附件和玻璃的质量,必须符合设计要求和有关标准的规定。
4.1.2 塑钢门窗必须安装牢固,预埋铁件的数量、位置、埋设和连接方法,应符合设计要求和有关标准的规定。
4.1.3 塑钢门窗安装位置及开启方向必须符合设计要求。
4.2 基本项目:
4.2.1 塑钢门窗扇关闭紧密,开关灵活,无阻滞回弹,无变形和倒翘。
4.2.2 塑钢门窗附件安装齐全,安装牢固,位置正确、端正,启闭灵活,适用美观。
4.2.3 塑钢门窗框与墙体间的缝隙填嵌饱满密实,表面平整,嵌塞材料符合设计要求。
4.2.4 塑钢门窗表面洁净、平整,颜色一致,无划痕碰伤,无污染,拼接缝严密。
4.3 允许偏差项目,见下表。
塑钢门窗安装允许偏差
项次
项 目
允许偏差(mm)
检 验 方 法
1
门窗框两对角线长度差
>2000mm
用钢卷尺检查
2
窗扇与框搭接宽度差 1
用深度尺或钢板
尺检查
3
平开窗
同樘门窗相邻扇的横端角高度差 2
用拉线和钢板尺检查
4
门扇开启力极限
扇面积≤1.5m2 ≤40N门扇开启力极限 扇面积>1.5m2 ≤60N
用100N 弹簧秤钩住拉手处启闭5次取平均值
6
推拉窗
门窗扇与框或相邻扇立边平行度
用1m 钢板尺检查
7
门扇对口缝或扇与框之间立横缝留缝限值门扇与地面间留缝限值
2~4,2~7
用楔形塞尺检查
8
弹簧门 扇门扇对口缝关闭时平整
2
用深度尺检查
9
门窗框(含拼樘料)正、侧面垂直度
2
用1m 托线板检查
10
门窗框(含拼樘料)的水平度
2
用1m 水平尺和楔形塞尺检查
11
门窗框标高
5
用钢板尺与基准线比较
12
双层门窗内、外框、梃(含拼樘料)中心距
4
用钢板尺检查
5 、成品保护
5.1 窗框四周嵌防水密封胶时,操作应仔细,油膏不得污染门窗框。
5.2 外墙面涂刷、室内顶墙喷涂时,应用塑料薄膜封挡好门窗,防止污染。
5.3 室内抹水泥砂浆以前必须遮挡好塑料门窗,以防水泥浆污染门窗。
5.4 污水、垃圾、污物不可从窗户往下扔、倒。
5.5 搭、拆、转运脚手杆和脚手板,不得在门窗框扇上拖拽。
5.6 安装设备及管道,应防止物料撞坏门窗。
5.7 严禁在窗扇上站人。
5.8 门窗扇安装后应及时安装五金配件,关窗锁门,以防风吹损坏门窗。
5.9 不得在门窗上锤击、钉钉子或刻划,不得用力刮或用硬物擦磨等办法清理门窗。
6 、应注意的质量问题
6.1 运输存放损坏:运输时应轻拿轻放,存放时应在库房地面上用方枕木垫平,并竖直存放,并应远离热源。
6.2 门窗框松动:安装时应先在门窗外框上按设计规定的位置打眼,用自攻螺丝将镀锌连接件紧固;用电锤在门窗洞口打孔,装入尼龙胀管,门窗安装后,用木螺丝将连接件固定在胀管内;单砖及轻质墙,应砌混凝土块木砖,以增加和连接件的拉结牢固程度,使门框安装后不松动。
6.3 门窗框与墙体缝隙未填软质材料:应填入泡沫塑料或矿棉等软质材料,使之与墙体形成弹性连接。
6.4 门窗框安装后变形:填缝时用力过大,使之受挤变形,不得在门窗上铺搭脚手板。
6.5 门窗框边未嵌密封胶:应按图纸要求操作。
6.6 连接螺丝直接锤入门窗框内:没按规矩先用手电钻打眼,后拧螺丝。
6.7 污染:保护措施不够,清洗不认真。
6.8 五金配件损坏:由于安装后保管不当,使用时不注意。
7、 质量记录
7.1 门窗产品出厂合格证和试验报告。
7.2 五金配件的合格证。
7.3 保温嵌缝材料的材质证明及出厂合格证。
7.4 密封胶的出厂合格证及使用说明。
7.5 质量检验评定记录。
(三)玻化微珠保温砂浆抹灰
1、材料要求:
项 目
单 位
指 标
堆积密度
㎏/m3
8.0—21.0
粒度
㎜
0.5—5.0
贮存:严禁烟火。玻化微珠包装应放置在阴凉处,防止暴晒和雨淋;运输时防止划损包装,交付时注意与保温胶粉料配套清点。保温胶粉料性能及存运条件:保温胶粉主要由氢氧化钙等多种无机材料,辅之以多种高分子材料(保水、缓凝、增稠、粘结等),在工厂采用预混干搅拌技术制成。
项 目
单 位
指 标
初凝时间
H
≥4
终凝时间
H
≤12
安定性
----
合格
拉伸粘结强度
Mpa
≥0.6(常温28d)
浸水拉伸粘结强度
Mpa
≥0.4(常温28d浸水7d)
贮存:通风干燥条件下贮存10个月,运输可按非危险品办理,交付时注意与聚苯颗粒骨料配套清点。
2材料配制
玻化微珠浆料的配制:先开机,将25-28kg(根据墙体及空气相对湿度可做微调)水倒入砂浆搅拌机内,然后倒入一袋28kg粉料搅拌3-5分钟后,再倒入一袋200L玻化微珠继续搅拌3分钟,搅拌均匀后倒后倒出。 在加入玻化微珠后不能再渗水搅拌,否则会影响保温层的粘结度和施工。该浆料应随搅随用,在4h内用完,严禁人工搅拌。
3施工要求
1、基层墙体应毛糙、基本平整,不平整用砂浆找平。混凝土表面要刷界面剂。墙面阳角及易磕损部位应按设计先做好护角。施工前先用水润湿墙面(不宜太湿)。
2、现场把玻化微珠主凝材料放入搅拌机中渗水搅拌成粘稠状,再放入玻化微珠均匀搅拌。稠度满足施工要求及操作要求。
3、玻化微珠浆视设计厚度分道施工,每道施工厚度不超过10mm,用抹刀抹平。
4、待保温层固化24小时,将第一道抗裂抹面砂浆用抹刀抹于施工好的玻化微珠砂浆表面。
5、施工注意事项:施工温度不应低于5摄氏度,保温层固化干燥约72小时后进行防护层施工,觉拌好的保温浆料必须有4小时内用完,回收的落地灰应在4小时内回罐搅拌后使用完毕。抹保温浆料间隔在24小时以上。保温层抹灰时厚度应略高于灰饼厚度,然后用杠尺刮平,用抹子局部平整。
(四)聚苯板施工
聚苯板的性能、运输、贮存要求:
挤塑板属于B2级的建材,故在运输和储存中应远离火源和化学溶剂,避免日光爆晒、风吹雨淋、并应避免长期受重压和其他机械损伤。
保温材料
导热系数(w/m.k)
容量kg/m3
达到热阻要求时的厚度(mm)
达到热阻要求单位面积的容重(kg/m3)
聚苯板
0.041
40.50
25
1.13
施工工艺
1、屋面结构封顶后,先将结构面清理干净,做找平层。
2、屋面防水层施工。
3、防水层施工完后对防水层做检查确认无异后,可以开始铺挤塑板。挤塑板本身膨胀性极低(无),基本上不需要留伸缩缝,直接板接板铺设。遇到屋突处将挤塑板做适当切割后铺设。为了避免挤塑板在后续施工过程中发生走位影响整体施工,可以使用粘接剂将挤塑板与防水层做贴合,粘贴只需配合挤塑板大小在防水层上点粘或圈涂,不需要满粘。
2、注意事项
本项目节能工程的施工多在外架、屋面、门窗洞口处施工,高处作业较多,为保证安全施工要注意以下事项:
1、从事高处(空)作业人员,要定期作体检,凡有高血压、新脏病、贫血病、精神病等不适应于高处作业的人员,禁止攀高作业。
2、距地面2m以上,工作创面坡度大于45度,工作地面没有平稳的立脚地方或有移(振)动地方应视为高处作业。
3、防护用品穿戴整齐,裤脚要扎住,戴好安全帽,不穿光滑的硬底鞋,要有足够强度的安全带,并将绳子牢系在坚固的建筑结构上或金属结构架上。
4、登高前必须办理登高作业许可证,施工负责人对全体人员进行现场安全教育(特殊高空作业)。
5、检查所用的用具(如安全帽、安全带、梯子、跳板、脚手架、防护板、安全网等)必须安全可靠,严禁冒险作业。
6、如有靠近电源线路作业时,应先联系停电,确认停电后方可工作,并设置绝缘挡板,作业者最少离开电线2m以外。
7、高处作业所用的工具、零件、材料等必须装入袋内,上下时受中不得疏忽,不得在高处往下投扔材料或工具等,不得将易滚滑得工具、材料堆在脚手架上,不准打闹,工作完毕,应及时清理工具、零星材料等。
8、要处处注意警视标志、危险地方夜间作业必须置足够的照明设施,否则禁止作业。
9、严禁上下同时垂直作业者,若特殊情况必须垂直作业,应经有有关领导批准,并在上下两层中间设置专用防护棚或其它隔离措施。
10、严禁坐在高处无遮拦处休息、睡觉,防止坠落。塔吊等各种升降设备严禁载人。
11、在石棉瓦屋面工作时,要用木板、梯子等物垫在石棉瓦上面,才能走人,防止石棉瓦坠落。
12、不论任何情况,不得在墙顶上工作或通行。
13、脚手架的负荷,每平方米不得超过270kg/m2
14、脚手板、斜道板、跳板的交通运输道、楼梯等应随时请扫。
15、进行高空焊接,气割时必须事先清理火星飞溅范围内的易燃,易燃物或采取可靠的隔离措施才能施工。
16、遇有六及风力时,必须禁止露天高处作业。
17、使用梯子时,必须检查梯子是否坚固,是否符合安全要求,立梯坡度以60度为宜,梯底宽度不小于50cm,并应设防滑装置。梯顶无搭勾,梯脚不能稳固时,须有人员扶梯,人字梯拉绳必须牢固。
18、砌体的垂直运输当采用铁笼集装和塔吊吊装时,严禁在塔吊下站人及进行作业。安装楼板时,不得在共下一层楼内进行施工。
19、砌体在楼面卸下堆放时,严禁倾卸及撞击楼板。堆放在楼板上的砌块重量,不得超过楼板的设计允许承载能力。
20、采用内脚手施工时,在二层楼面以上必须沿房屋四周设置安全网,并随施工高度逐层提升,屋面工程未完不得拆除。
21、在砌筑过程中,对稳定性较差的窗间墙、独立柱和挑出墙面较多的部位应加临时支撑,以保证其稳定性。
22、砌筑高度每天不宜大于1.8米。
3验收监督
1、建筑节能工程施工质量验收, 应按《建筑工程施工质量验收统一标准》(GB50300—2001)和各专业工程施工质量验收规范的规定进行验收。在施工单位自行检查评定合格的基础上,由建设单位(监理单位)组织相关单位按照检验批、分项工程、子分部工程、分部工程的顺序进行,参加施工质量验收的各方人员应具备规定的资格。
2、建筑节能施工质量验收应符合下列规定:
建筑节能工程分部工程,子分部、分项工程的划分见下表。
序号
子分部工程
分项工程
1
墙体
主体结构基层;保温材料;饰面层。
2
门窗
门;窗;玻璃;遮阳设施。
3
屋面
基层;保温隔热层;保护层;防水层;面层。
4
地面
基层;保温隔热层;隔离层;保护层;防水层;面层。
5
采暖
散热器;设备、阀门与仪表;保温材料;热力入口装置;调试。
6
通风与空气调节
风机、空气调节设备;空调末端设备;阀门与仪表;绝热材料;调试。
7
空调与采暖系统的冷热源和附属设备及其管网
冷、热源设备;辅助设备;管网;阀门与仪表;绝热、保温材料;调试。
8
配电与照明
低压配电电源;照明光源、灯具;附属装置;控制功能;调试。
9
监测与控制
冷、热源、空调水的监测控制系统;通风与空调系统的监测控制系统;监测与计量装置;供配电的监测控制系统;照明自动控制系统;综合控制系统。
3、建筑节能子分部、分项工程和检验批按照下列规定划分和验收:
(1)建筑节能分部工程的子分部、分项工程和检验批划分,应与《建筑工程施工质量验收统一标准》GB50300和各专业工程施工质量验收规范规定一致。(2)当建筑节能验收内容包含在相关分部工程时,应按已划分的子分部、分项工程和检验批进行验收,验收时应对有关节能的项目独立验收,做出节能项目验收记录并单独组卷。(3)当建筑节能验收内容未包含在相关分部工程时,应按建筑节能分部进行验收。
(4)建筑节能工程的各检验批,其合格质量应符合下列规定:
a、各检验批应按主控项目和一般项目验收;
b、主控项目应全部合格;
c、一般项目应合格,当采用计数检验时,应有90%以上的检查点合格,且其余检查点不得有严重缺陷;
d、各检验批应具有完整的施工操作依据和质量验收记录。
(5)、建筑节能工程的分项工程质量验收合格应符合下列规定:
a、分项工程所含的检验批均应符合合格质量的规定。
b、分项工程所含的检验批的质量验收记录应完整。
2、建筑节能分部工程验收时,应符具备以下条件:
(6)、质量控制资料应完整,质量控制资料主要包括:
a、图纸会审记录、设计变更通知书和竣工图;
b、主要材料、设备、成品、半成品和仪器、仪表的出厂合格证明及进场检(试)验、复报告;
c、隐蔽工程检查验收记录;
d、设备、管道系统检验记录;
e、系统无生产负荷联合试运转与调试记录;
f、分部、子分部工程质量验收记录;
g、观感质量综合检查记录;
h、建筑节能性能现场检验的围护结构节能性能检验和系统功能检验报告。
(7)、建筑节能工程分部、子分部工程质量验收,应在各相关分项工程验收合格的基础上进行。
(8)、应对主要材料、设备有关节能的技术性能,以及有代表性的房间或部位和系统功能的建筑节能性能进行见证抽样现场检验。另外,主要材料和设备有关节能的技术性能见证抽样检测结果应符合有关规定;建筑工程完工后,应抽取有代表性的房间或部位,对建筑节能性能中围护结构节能性能进行见证抽样现场检验,并出具检验报告或评价报告。建筑设备工程完工后,应抽取有代表性的系统或部位,应对建筑节能性能中系统功能进行见证抽样现场检验,并出具检验报告或评价报告。
(9)、观感质量验收应合格
单位工程竣工验收前,应进行建筑节能分部工程的专项验收并达到合格。对建筑节能施工质量验收不合格的建筑工程,不得进行竣工验收。
下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!
毕业论文致谢词
我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意
这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!
感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭!
最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。
致谢词2
在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的
感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。
谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。
开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!!
)查看更多与本文《高中生开学自我介绍》相关的文章。
精品word文档可以编辑(本页是封面)
【最新资料 Word版 可自由编辑!!】
展开阅读全文
