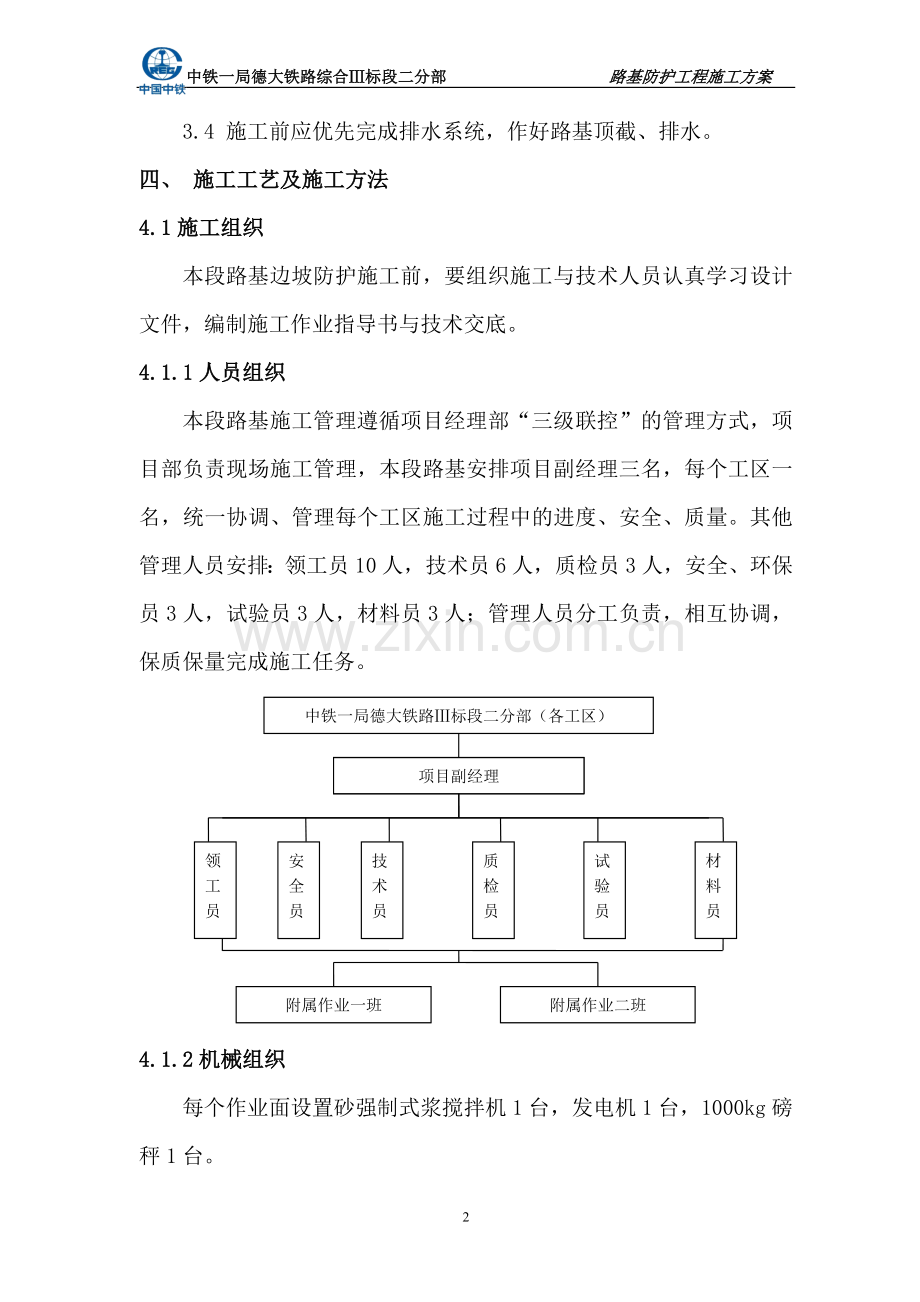

中铁一局德大铁路综合Ⅲ标段二分部 路基防护工程施工方案 路基防护工程施工方案 一、工程概况 我单位施工的德大铁路位于东营市境内,地形平坦开阔,沟渠纵横交错,地表水丰富,地层土为黄褐色,硬塑粉质黏土,地下水为第四系孔隙潜水,地下水埋深1.35~2.5米,主要由大气降水及地表水补给。 二分部起至DK191+040.87~DK218+770.495,路基总长26.85km。本管段主要防护工程包括: 路基边坡防护: 截、排水槽撒草籽并种紫穗槐防护、浆砌片石截水骨架护坡、线路两侧防护栅栏。 排水:路基两侧排水沟等。 二、编制依据 《铁路混凝土工程施工质量验收标准》TB10424-2010 《铁路混凝土工程施工技术指南》铁建设【2010】241号 《铁路路基工程施工质量验收标准》TB10414-2004 《路基通用图》 德大铁路DK191+040.87~DK218+770.495段《路基施工图》 三、施工准备 3.1 认真领会和熟悉设计文件,充分了解设计标准。 3.2 做好图纸审核与核对,确保图纸尺寸、位置、标高,与设计标准吻合。 3.3 施工段附近布置测量控制网,便于在施工过程中对线路的中桩、开挖边坡以及高程进行控制。 3.4 施工前应优先完成排水系统,作好路基顶截、排水。 四、 施工工艺及施工方法 4.1施工组织 本段路基边坡防护施工前,要组织施工与技术人员认真学习设计文件,编制施工作业指导书与技术交底。 4.1.1人员组织 本段路基施工管理遵循项目经理部“三级联控”的管理方式,项目部负责现场施工管理,本段路基安排项目副经理三名,每个工区一名,统一协调、管理每个工区施工过程中的进度、安全、质量。其他管理人员安排:领工员10人,技术员6人,质检员3人,安全、环保员3人,试验员3人,材料员3人;管理人员分工负责,相互协调,保质保量完成施工任务。 中铁一局德大铁路Ⅲ标段二分部(各工区) 项目队副经理 项目副经理 材料员 试验员 质检员 技术员 安全员 领工员 附属作业二班 附属作业一班 4.1.2机械组织 每个作业面设置砂强制式浆搅拌机1台,发电机1台,1000kg磅秤1台。 4.2施工工艺流程 基 坑 开 挖 砌筑坡面 沉降缝设置 基 底 检 查 勾 缝 砌体养护 验收 4.3施工工艺 4.3.1路基防护混凝土预制块预制 路基防护工程截水槽、路基俩侧排水沟采用混凝土预制块砌筑。混凝土原材采用3#混凝土拌合站生产混凝土,场地设置在各工区。 预制块模型按图纸设计尺寸加工成定型模型,混凝土运输至预制场进行塌落度、含气量等检验,符合要求后进行混凝土浇筑,浇筑完成后采用土工布覆盖洒水养生。强度达到2.5MP以上拆除模版。拆除完模板洒水养生,待强度达到要求后堆放整齐。 混凝土预制块允许偏差和检验方法 序号 项 目 允许偏差(mm) 检验方法 1 边长 ﹢6 ﹣3 尺量 2 对角线长 ﹢6 ﹣3 3 厚度 ﹢4 ﹣2 4.3.2 M7.5浆砌片石拱型骨架护坡施工工艺 ①原材检测: 砌筑前,片石石材经过浸水实验检测,符合不小于MU50。 ②准备: 边坡砌筑应在坡面密实、平整、稳定后,方可铺砌。石料等级应符合设计要求,厚度不能小于15cm。砌筑前,其表面泥土、水锈用钢刷清洗干净。 ③挖基: 护坡施工采用人工挖基,人工刷坡,砌筑前,将基底平整夯实,检查合格后才能进行砌筑。 ④砂浆拌制: 砂浆拌制采用强制式砂浆搅拌机现场拌制。砂子运输至浆砌施工现场,水泥采用山水P.O42.5袋装水泥,根据M7.5砂浆配比,理论配合比(水泥:砂:水=261:1480:235)计算:每袋水泥所用的砂子、水为:567kg、90kg。砂子、水分2~3次过磅进入搅拌机滚筒内进行拌合均匀。 ⑤砌筑: 按照图纸要求测量挂线,拱圈部分需要加工钢筋网架模型。钢筋网架半径为2.0m,主骨架间距沿线路中心线方向按照每孔4.0m布置,主骨架采取定桩放样,始终保证主骨架垂直于线路中心线。 片石采用挤浆法施工,铺砌时自下而上进行,砌块不得大面平铺,石块应彼此交错搭接,错缝一般为7~8cm ,石块大小均匀,表面平整,不得松动,严禁浮塞。砂浆在砌体内必须饱满、密实,不得有悬浆。砌体表面外露石材应用錾子錾出新鲜的石材面。 砌体护坡分段施工时,每隔18.98m设置一道伸缩缝,缝宽为2cm,伸缩缝内全断面用沥青麻筋填塞密实。每个与路基横向接住物设置一个踏步。基坑开挖应挂线,如有基坑开挖过大或局部塌方,清理出多余的土方,然后采用同等材料的浆砌片石砌筑密实。 ⑥勾缝养生: 勾缝前,先将松动和变形处修整完好,如有土在表面上,先用水清洗干净,然后用M7.5砂浆勾凹缝,勾缝宽度1cm。砌筑好的浆砌片石用土工布覆盖,进行洒水养生。 砌体砌缝宽度、位置和砌筑方式 序号 项 目 浆砌片石(mm) 浆砌块石(mm) 浆砌料石、混凝土预制块(mm) 1 表面砌缝宽度 ≤40 ≤30 ≤20 2 没找平一次的砌筑高度 ≤1200 ≤1200 - 3 两层间竖向错缝 ≥80 ≥80 ≥100,困难时丁石上下只能一面有竖缝 4 三块石料相接处的空隙 ≤70 - - 5 砌筑方式 - 一丁一顺或二顺一丁 -一丁一顺 6 砌筑方法 挤浆法,底层坐浆 挤浆法,底层坐浆 挤浆法,底层坐浆 砌体尺寸和位置的允许偏差和检验方法 序号 项 目 允许偏差(mm) 检验方法 基础 墙 1 底、顶面高程 片石、块石 ±25 ±15 测量不少于5处 料石、混凝土预制块 ±25 ±15 2 砌体厚度 片石、块石 ±30 0 ±20 0 尺量不少于5处 料石、混凝土预制块 ±15 0 ±10 0 3 轴线位置 片石、块石 20 15 测量不少于5处 料石、混凝土预制块 15 10 4.3.3 M7.5浆砌片石护脚及梯形排水沟施工工艺 4.3.3.1 M7.5浆砌片石护脚施工工艺 ①原材检测: 砌筑前,片石石材经过浸水实验检测,符合不小于MU50。 ②准备: 片石石料等级应符合设计要求,厚度不能小于15cm。砌筑前,其表面泥土、水锈用钢刷清洗干净。 ③挖基: 测量人员放线,挖土采用人工配合机械挖基,砌筑前,将基底用人工平整夯实,检查合格后才能进行砌筑。 ④砂浆拌制: 砂浆拌制参考浆砌护坡方法进行拌制。 ⑤砌筑: 片石采用挤浆法施工,铺砌时自下而上进行,砌块不得大面平铺,石块应彼此交错搭接,错缝一般为7~8cm ,石块大小均匀,表面平整,不得松动,严禁浮塞。砂浆在砌体内必须饱满、密实,不得有悬浆。砌体表面外露石材应用錾子錾出新鲜的石材面。 基坑开挖应挂线,如有基坑开挖过大或局部塌方,清理出多余的土方,然后采用同等材料的浆砌片石砌筑密实。 砌体脚墙分段施工时,伸缩缝设置按照骨架护坡伸缩缝原位顺接至浆砌片石护脚最外侧,伸缩缝用沥青麻筋填塞密实。 ⑥勾缝养生: 勾缝前,应先将松动和变形处修整完好,如有土残扎在表面上,先用水清洗干净,然后用M7.5砂浆勾凹缝,勾缝宽度1cm。砌筑好的浆砌片石用土工布覆盖,进行洒水养生。 砂浆凝固后,表面全部刷干净,使外貌整洁美观。 4.3.3.2路基两侧纵向排水沟施工工艺 ①基槽开挖: a:水沟顶两侧三七灰土换填层基槽开挖应在开挖水沟基槽前完成施工。首先测量放样,然后开挖水沟顶三七灰土基槽,采用蛙式打夯机夯实灰土。经检测合格后,方可进行水沟基槽开挖。 b:水沟基槽开挖:测量组放样,定桩挂线,人工配合60型小型挖机挖土。人工平整水沟俩侧表面,且夯实沟底,确保拼装平顺。 ②砌筑:水沟采用混凝土预制板,在铺设混凝土板之前,水沟两侧应挂线,在预制板背面铺垫5cm的M10砂浆垫层,保证预制板能紧贴密实。预制板缝隙采用等强度砂浆勾缝。(参照边坡护脚及水沟加强大样图) ③沟顶回填:水沟顶部俩侧采用20cm3:7灰土夯填密实,并且俩侧向排水沟内形成2%的坡度。 4.3.4路基防护栅栏施工工艺 防护栅栏采用钢筋混凝防护栏加0.5m刺丝滚笼。立柱采用混凝土预制。埋入立柱时,严格控制好位置,用铅垂或靠尺保证立柱垂直,用钢卷尺保证间距长度,采用钢管三脚架支撑牢固,定位后,用C25混凝土浇筑基础,待混凝土强度达到75%时拆除三脚架。立柱中间采用钢筋混凝土预制栏片安装。 有坡度地段栏杆立柱间距适当调整,符合地形及设计要求。安装完成以后结实牢靠,不得松动。 4.3.5路基防护植被栽培 播撒草籽和栽种灌木要在春季开始较为适合。边坡植被防护采用根系发达、茎干低矮、枝叶茂盛、生长能力强的高羊茅、狗牙根。草籽与干土、锯末、化肥混合播种,埋深约为5-3cm。草籽与边坡土壤充分接触,并及时覆盖表层土、适当拍压。 灌木树选用紫穗槐、黄荆等,种植形式采用梅花型布置,每穴一株间距为0.4m种植于拱形骨架中间。 植物防护覆盖率、成活率及检测标准 序 号 项 目 覆盖率(%) 成活率(%) 施工单位检验数量 检验方法 1 一般地区 植草防护 土质路基边坡 85 - 3条带 尺量、计算面积 2 石质路基边坡 70 - 3条带 尺量、计算面积 3 种植藤本植物、灌木、乔木防护 土质路基边坡 - 80 3条带 点数、统计 4 石质路基边坡 - 70 3条带 点数、统计 5 干旱地区 植草防护 土质路基边坡 65 - 3条带 尺量、计算面积 6 干旱地区 种植藤本植物、灌木、乔木防护 - 70 3条带 点数、统计 7 寒冷地区 植草防护 土质路基边坡 80 - 3条带 尺量、计算面积 8 石质路基边坡 70 - 3条带 尺量、计算面积 9 种植藤本植物、灌木、乔木防护 土质路基边坡 - 75 3条带 点数、统计 10 石质路基边坡 - 70 3条带 点数、统计 4.3.6路基防护检查踏步设置 根据结构物设置情况,为了便于养护,在有结构物位置一侧路基设置阶梯式检查踏步至路基顶,每节高20cm,宽30cm。若相邻结构物较远,沿线路方向每300m设置一处踏步。 五、质量控制要点 5.1、基坑开挖严格按照设计尺寸开挖,基槽开挖完成以后进行检验尺寸是否符合设计要求。 5.2、施工沿纵横方向做好排水措施,严禁在雨天施工。在基床表层底部每个1m设置直径为10cm的PVC管泄水孔。 5.3、砂浆拌制严格按照理论配合比换算成施工配合比,不得随意更改理论配合比。 5.4、骨架砌筑前按照设计尺寸进行挂线放样,开挖沟槽。骨架内填土坡面与骨架坡面保持一致。骨架与截水槽同时施工,施工完成以后边缘回填密实。 5.5、砂浆砌体表面砌缝饱满、整洁,无空鼓、裂纹和脱落。 5.6、为了达到整体美观效果,施工时要求沿线路方向拱的位置和高度基本一致,要求从路肩处向下开始布置拱的位置。不足一个拱时,坡脚位置采用半个拱或部分拱补充。 5.7、砌筑完成的成品工程,要及时进行养护且不少于7d。 六.工期保证措施 6.1管理保证措施 6.1.1加强组织领导,选派精良施工队伍 成立精干高效的施工队伍,选派具有丰富铁路施工经验的专业工程师参加本工程的建设,在本工程建设期间,根据本工程特点,投入足量的专业化施工队伍进行施工,减少中间环节,科学组织施工。上场的管理力量、劳动力数量和技术素质满足工程需要,控制工期的工程采用多开工作面等非常措施。 6.1.2严格按照实施性施工组织设计和进度计划组织施工 施工中,严格按照施工组织设计和网络进度计划展开工序流水作业,保证各分项、分部工程协调配合,全面展开施工;每周开会总结,摆出问题,查出原因,提出措施,确保每月/每季工期兑现。 6.1.3提供强有力的后勤保障,保证物资供应 成立精干高效的物流领导小组,按施工计划做好主材供应,并及时送货至现场,满足本段工程施工正常需要;工程所需物资设备按计划提前组织进场,并有一定的储备量。加强施工水电保障,在本段配足发电机,满足施工用电需要;施工用水利用当地水源,水车运输的方式,保证工程施工的连续性。 成立防汛组织机构,指定专人加强同当地气象部门的联系,准确掌握天气预报及汛情,及时反馈信息,以便采取措施;汛期准备足够数量的草袋、麻袋、塑料袋、木桩等防洪物资器材放置在工地上,加强监控,发现险情苗头立即采取措施,确保施工安全渡汛。 6.1.3严格质量监控,确保一次检验合格 建立建全质量管理体系,加强质量管理和施工环节及每道工序的质量监控,确保每道工序质量一次检验合格,减少返工,杜绝因返工耽误工期现象。 6.1.4实行信息化管理,科学调度,保证工程均衡施工 成立自动化信息管理系统,并与业主、监理通过网络联结,实现管理自动化,将进度、质量、物资、设备等信息通过网络快速传输,为项目实施的决策与资源配置提供参考依据,使关键线路得以在控制下实施。 工程管理部对施工进度实行动态管理。建立自上而下的调度网络,采取垂直管理,减少中间环节,全面及时掌握施工动态,迅速、准确处理影响施工进度的各种问题;对工程交叉施工的工程进行超前研究对策,制定措施,及时调整生产要素,保证施工均衡连续进行。 6.1.5协调社会及周边关系,确保工程顺利实施 施工前,调查附近居民、企业分布状况及作息时间、生活习惯和交通情况。施工时做好安排,减少对交通、居民的干扰,确保工程顺利进行。 6.2技术保证措施 6.2.1 雨期施工措施 雨季做好现场的汛措施,挖置临时排水沟,集中将施面域积水排向附近的沟渠。 6.2.1.1基坑开挖时,沿基坑边做小土堤,并在基坑四周设集水坑或排水沟,防止地面水灌入基坑。 6.2.1.2基坑开挖后,组织力量突击施工,并做好临时排水、防止水淹基坑。 6.2.2工期延后的应急预案 因特殊原因造成工期延误,或必须在夜间、雨季、冬季施工时,要充分考虑赶工应急预案,做好人员、物资和设备预备方案,保证阶段工期和总工期的目标实现。 做好原材料储备工作,储备一定数量的施工材料和防雨、防潮、照明材料、设备,以防急用,确保施工工期。 坚持“以日保周,以周保月”的进度保证方针,按“雨天损失晴天补,本月损失下月补”原则补赶意外工期损失。 出现工期延误时,在后期施工中加大投入、增加工作面提高施工强度。 七.工程质量保证措施 7.1质量管理目标 7.1.1地基处理符合设计要求,承载力指标达到设计与验收标准规定。 7.1.2施工符合设计图纸要求。 7.2建立质量保证体系 7.2.1认真贯彻ISO9000质量管理标准,建立完善质量保证体系。为确保质量体系持续有效运行,实现工程质量创优目标,成立以分部经理为组长,分部总工程师为常务副组长,分部副经理为副组长,架子队各职能部门参加的质量管理、质量体系运行、课题研究、QC攻关小组,组织领导工程创优管理工作,详见图7-1《质量保证体系框图》。 7.2.2建立质检机构,设安全质量部,安全质量部设专职质检工程师,每个架子队设专职质检员,工班设兼职质检员,在施工过程中自下而上按照“跟踪检查”、“复检”、“抽查”三个检测等级分别实施检测任务。配齐人员做到职能相符,实施质量一票否决制。在严格内部“三检”制度的基础上,认真接受建设单位质量监督和监理单位的监理,接受社会工程监督部门的监督,并自始自终密切配合,严格服从。详见图7-2《工程质量管理机构框图》。 7.2.3分部设工地试验室,试验人员全部持证上岗,试验仪器必须由国家计量部门鉴定认可。在分部总工程师的领导下,开展检验、检测工作。 改进工作质量 完善的质量管理组织机构 贯彻ISO9000质量 标准 推行 全面 质量 管理 检查创优成果 明确创优项目 质量保证体系 缺陷纠正 技术交底 工艺审定 方法培训 作业指导书 测量监测 组织保证 施工保证 技术保证 思想保证 QC教育 质量第一 普及性教育 专题性教育 专项技能培训 提高质量意识 物资设备保证 反馈 实现质量目标 技术岗位 责任制 检查落实 接受建设单位和监理监督 严格施工工艺加强过程控制 进行自检互检交接检 施工作业 工 作 制 度 和 标 准 制定创优措施 加强现场试验控制充分利用现代化检测手段 图7-1 质量保证体系框图 熟悉图纸掌握规范 物 资 材 料 机 械 设 备 性 能 检 验 货源 调查 采购过程质量控制 施工过程质量控制及调试 配备强有力的班子 强化技术力量 整合施工队伍 二分部质量管理小组 组长:二分部经理 常务副组长:二分部总工程师 副组长:二分部副经理 检测试验中心 安全 质量部 设备 物资部 工程 技术部 监控量测工程师 试 验 工 程 师 专职安全工程师 电力专业工程师 材料专业工程师 机械专业工程师 路基专业工程师 专职质检工程师 桥梁专业工程师 施工测量工程师 架子队队长、质检工程师、质检员 施工班组兼职质检员 图7-2 质量管理组织机构图 7.3质量体系职责分配 建立从分部经理、架子队区长、施工作业队队长到操作工人的岗位质量责任制、明确各级管理职责,管生产必须管质量,建立严格的考核制度,以实行优质奖励、优质优价政策,将经济效益与质量挂钩。 施工过程中自觉接受监理单位和建设单位的质量监督,进行自检、互检、交接检,并定期不定期地组织质量大检查,严格奖罚制度,确保创优目标的实现。严格执行队日检、分部旬检、项目经理部月检的定期检查制度。每次检查都用优质工程标准进行对照。 凡属隐蔽工程项目,首先由班组、施工队、安质部自检,自检合格后会同监理工程师一起复检,检查结果填入验收表格,双方签字。测量资料须经换手复核,分部总工程师审核后报监理工程师。 7.4保证工程质量的措施 在工程质量管理中,以实现设计质量目标为目的,从组织措施、管理措施、经济措施、技术措施等方面强化管理,细化施工工艺,完善质量通病预防技术措施,规范质量记录填写,确保工程质量达到设计要求。 保证工程质量的措施框图见图7-3。 混凝土工程质量通病预防措施见表7-1 钢筋工程质量通病预防措施见表7-2 图7-3 保证工程质量措施框图 八.安全保证措施 8.1安全管理目标 杜绝安全一般A类及以上事故,杜绝责任职工死亡事故,杜绝责任火灾爆炸事故,杜绝责任工程质量大及以上事故。确保人民生命财产不受损失。创建安全生产标准工地。 8.2安全保证体系 建立健全安全组织机构和安全保证体系,成立安全生产领导小组。施工作业队设专职安全员,班组设兼职安全员跟班作业,形成自上而下的安全保证体系。安全领导小组以施工安全、人员安全、财产安全为工作职责,层层签订安全责任书,严格遵守有关安全生产和劳动保护方面的法律法规和技术标准,建立健全安全生产保证制度,定期检查安全生产情况,召开安全会议,发现问题及时解决,把事故苗头消灭在萌芽状态。 安全保证体系详见图8-1。 8.3安全组织结构 安全组织机构详见图8-2。 8.4安全管理制度 安全管理制度包括:安全事故申报制度,安全生产责任制度,安全教育培训制度,特殊工种持证上岗作业制度,安全检查制度,安全评比制度,机械设备安全管理制度,跨越既有道路作业安全制度,施工现场保安管理制度,用电安全制度,防洪、防火、防风的安全专项规定,各种安全标志的设置及维护制度。 安全生产领导小组 图8-1 安全保证体系框图 专职安全工程师及各施工架子队负责人 各施工队安全员 施工班组兼职安全员 设备物资部 安全质量部 工程技术部 安全生产领导小组 图8-2 安全组织机构框图 8.4.1安全事故申报制度 严格执行铁道部相关安全规则。 发生职工重伤或死亡事故后,必须立即报告,安全质量部必须在6小时内按“职工伤亡事故快报登记表”规定的内容,电话快报上级部门,并在24小时内将事故经过基本情况书面报上级部门。上报其它有关部门的时间按有关规定办理。安全快报。 8.4.2安全生产责任制度 建立健全各级各部门的安全生产责任制,责任落实到人。从分部经理到生产工人的安全管理系统必须做到纵向到底,一环不漏;各职能部门和人员的安全生产责任横向到边,人人有责。各项经济承包有明确的安全指标和包括奖惩办法在内的保证措施。建立安全风险抵押金制度,分部将预留一定额度的安全风险抵押金。对安全事故责任者除按有关规定处罚外,还将扣除安全风险抵押金。 8.4.3安全教育培训制度 工人在上岗前,进行安全教育,针对本工程的特点,定期进行安全生产教育,培养安全生产必备的基本知识和技能。有计划的对重点岗位的生产知识、安全操作规程、安全生产制度、施工纪律进行培训和考核。 8.4.5安全检查制度 建立定期安全检查制度,规定定期检查日期和参加检查的人员。分部每半月检查一次,作业班组每天检查一次,非定期检查视工程情况而定。 对检查中发现的安全问题、安全隐患,要建立登记、整改、消项制度。要定人、定措施、定经费、定完成日期,在隐患没有消除前,必须采取可靠的防护措施。如果有危及人身安全的险情应立刻停止施工,处理合格后方可施工。 安全检查与完善和修订安全管理制度要结合起来。把安全生产责任制与各级管理者的经济利益挂钩,严明奖惩,保证“管生产必须管安全”的制度真正落实。 8.4.6安全评比制度 班组在班前要进行上岗交底、上岗检查、上岗记录的“三上岗”和每周一次的“一讲评”安全活动,对班组的安全活动,要有考核措施。 8.5安全生产保证措施 坚持“安全第一,预防为主”的方针,建立健全各项安全生产的管理机构和安全生产管理制度,制定切合实际的安全管理方案和行之有效的安全技术措施,完善安全生产内业资料管理,开展安全标准工地建设和安全生产检查活动。 8.5.1安全教育保证措施 加强安全教育工作,开工前组织广大干部职工认真学习国家有关安全生产的法律法规和《铁路工程施工安全技术规程》(TB10401.1-2003)。 深化安全教育,强化安全意识,坚持安全员持证上岗,施工生产中时刻树立“安全第一”的思想。 开工前,对所有参建员工进行上岗前的安全教育。对于从事电器、起重、场内机动车驾驶等特殊工种的人员,经过专业培训,获得《安全操作合格证》后,方准持证上岗。 教育职工在施工现场养成按规定使用个人防护用品的良好习惯,施工负责人和安全检查人员随时检查防护用品穿戴情况,未按规定穿戴防护用品的禁止上岗。 推行安全标准化工地建设,抓好现场管理,搞好文明施工。 认真实施标准化作业,严格按安全操作规程进行施工,严肃劳动纪律。 施工各班组间,建立完善的交接班制度。交班人将本班组工作情况及有关安全问题,向接班人详细交待,并记载于交接班记录薄内,双方签字认可。工地负责人、领工员要认真检查交接班情况。 按照本工程特点,组织指定本工程实施中的生产安全事故应急救援案。对各类事故,均要严格按照“四不放过”的原则处理,即:事故原因查不清不放过;整改措施不落实不放过;事故责任者得不到处理不放过;教训不吸取不放过。同时事故发生后要及时按规定上报。 8.5.2做好安全交底 工程开工前,技术责人应向参加施工的各类人员认真进行安全技术措施交底,使大家明白工程施工特点及各时期安全施工的要求,这是贯彻施工安全措施的关键。 施工过程中,现场管理人员应按施工安全措施要求,对操作人员进行详细的工序、工种安全技术交底,使全体施工人员懂得各自岗位职责和安全操作方法,这是贯彻施工方案中安全措施的补充和完善过程。工序、工种安全技术交底要结合《安全操作规程》及安全施工的规范标准进行,避免口号式、无针对性的交底。并认真履行交底签字手续,以提高接受交底人员的责任心。 8.5.3安全生产检查措施 8.5.3.1开工前检查 工程安全负责人召集有关人员对施工组织设计的安全措施进行审核、修改。 专职安全员、设备物资部负责对进场的所有机械进行一次检查,安全防护装置、安全防护设施要达到要求。 对施工人员进行岗前培训合格后方能进入工作岗位,特殊工种作业人员还需进行培训得到操作证者才能持证上岗。否则一经检查立刻停职并进行处罚。 建立健全各级各部门的安全生产责任制,责任落实到人。各项经济承包有明确的安全指标和包括奖惩办法在内的保证措施。建立安全风险抵押金制度,分部将预留一定额度的安全风险抵押金。对安全事故责任者除按有关规定处罚外,还将扣除安全风险抵押金。 集中检查施工中潜在的事故,并要有相关的紧急情况应急预案。 8.5.3.2定期安全生产检查 每月组织安全生产大检查,积极配合上级进行专项和重点检查;各班组每日进行自检、互检、交接班检查。分部要建立定期安全检查制度,规定定期检查日期和参加检查的人员。分部每半月检查一次,作业班组每天检查一次,非定期检查视工程情况而定。对检查中发现的安全问题、安全隐患,要建立登记、整改、消项制度。要定人、定措施、定经费、定完成日期,在隐患没有消除前,必须采取可靠的防护措施。如果有危及人身安全的险情应立刻停止施工,处理合格后方可施工。 8.5.3.3经常性的安全检查 安检工程师、安全员日常巡回安全检查。检查重点:施工用电、机械设备。 8.5.3.4专业性的安全检查 针对施工现场的重大危险源,对施工现场的特种作业安全、现场的施工技术安全、现场大中型设备的使用运转、维修进行检查。 8.5.3.5季节性、节假日安全生产专项检查 针对安全工作的特点做好季节性、节假日安全生产工作,实行分部领导轮流值班制度,在岗期间要恪尽职守杜绝麻痹大意思想。 九.环境保护、水土保持保证措施 9.1保证体系 贯彻执行《环境管理体系-规范及使用指南》,针对工程及环境特点,从人、机、料、法、环、测六个方面,建立完整的环境保护和水土保持保证体系(详见图9-1),保证环保管理体系的有效运行。 9.2管理机构及主要职责 9.2.1管理机构 根据工程对环境的要求,分部成立环保领导小组,本桥共设环保工程师1人,专职环保员1人,施工班组设兼职环保员1人。 环境保护和水土保持保证体系见图9-1. 图9-1 环境保护和水土保持保证体系框图 9.2.2主要职责 9.2.2.1贯彻执行有关国家环境保护法律、法规和当地人民政府、建设单位、工程监理环保规定中的强制性条款;严格执行建设行政主管部门批复该工程的环境影响报告书。 9.2.2.2健全环境保护及水土保持组织机构,制定环保目标和有关规章制度,对本标段施工环保及水土保持工作负总责。 9.2.2.3负责施工期间环保、水保措施和方案的制定与实施。 9.2.2.4讨论、研究和解决重要环保事宜。 9.3施工环境保护内容及措施 9.3.1施工环境保护内容 环境保护是按照法律法规、各级主管部门和企业的要求,保护和改善作业现场的环境,控制现场的各种粉尘、废水、废气、固体废弃物、噪声、振动等对环境的污染和危害。环境保护是文明施工的重要内容之一,它对保证人们身体健康和社会文明;消除外部干扰,保证施工顺利进行;节约能源,保护人类生存环境;保证社会和企业可持续发展都具有重要的意义。 9.3.2施工环境保护措施 9.3.2.1水污染的防治 施工现场废水和固体废物随水流流入水体部分,包括泥浆、水泥等,是造成水污染的主要来源。 (1)现场存放油料的地面进行防渗处理,如采用防渗混凝土地面、铺防油毡等措施。在使用过程中,要采取防止油料跑、冒、滴、漏的措施,防止土壤或河流受到污染。 (2)施工现场的化学用品、外加剂等应库内存放,妥善保管,防止污染环境。 (3)加强对地表水和地下水水质的监测,配合当地环境监测部门搞好舆论宣传和监督工作,加强对沿线施工废水的控制,发现新的污染问题及时进行处理,防止水质恶化。 9.3.2.2大气污染的防治 施工机械多以重型机械为主,现场施工将会产生一定的气体状态污染物和粒子状态污染物,必须采取切实有效的措施对施工现场的空气污染进行防治。 (1)选择低污染的机械设备,并安装空气污染控制系统。 (2)车辆进出工地不得超限、超速运输,防止沿途撒漏及产生较大的粉尘。 (3)严禁在现场焚烧任何废弃物及有毒废料(废机油、废塑料等)。生活营地使用清洁能源,保证炉灶烟尘符合标准;对施工机械车辆加强维护,以减少废气排量;对汽油等易挥发物品要密闭存放,并尽量缩短开启时间。 (4)配备专用洒水车,对施工现场和运输道路经常进行清扫和洒水湿润,减少扬尘。 7 目 录 一、工程概况 1 二、编制依据 1 三、施工准备 1 四、 施工工艺及施工方法 2 4.1施工组织 2 4.1.1人员组织 2 4.1.2机械组织 2 4.2施工工艺流程 3 4.3施工工艺 3 4.3.1路基防护混凝土预制块预制 3 4.3.2 M7.5浆砌片石拱型骨架护坡施工工艺 3 4.3.3 M7.5浆砌片石护脚及梯形排水沟施工工艺 6 4.3.4路基防护栅栏施工工艺 8 4.3.5路基防护植被栽培 8 4.3.6路基防护检查踏步设置 9 五、质量控制要点 9 六.工期保证措施 10 6.1管理保证措施 10 6.1.1加强组织领导,选派精良施工队伍 10 6.1.2严格按照实施性施工组织设计和进度计划组织施工 10 6.1.3提供强有力的后勤保障,保证物资供应 10 6.1.3严格质量监控,确保一次检验合格 11 6.1.4实行信息化管理,科学调度,保证工程均衡施工 11 6.1.5协调社会及周边关系,确保工程顺利实施 11 6.2技术保证措施 12 6.2.1 雨期施工措施 12 6.2.2工期延后的应急预案 12 七.工程质量保证措施 12 7.1质量管理目标 12 7.2建立质量保证体系 13 7.3质量体系职责分配 15 7.4保证工程质量的措施 16 八.安全保证措施 18 8.1安全管理目标 18 8.2安全保证体系 18 8.3安全组织结构 18 8.4安全管理制度 18 8.5安全生产保证措施 21 九.环境保护、水土保持保证措施 24 9.1保证体系 24 9.2管理机构及主要职责 25 9.3施工环境保护内容及措施 27 下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快! 员工年终工作总结【范文一】   201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。可以说,201x年是公司推进行业改革、拓展市场、持续发展的关键年。现就本年度重要工作情况总结如下:   一、虚心学习,努力工作   (一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务。另一方面,问书本、问同事,不断丰富知识掌握技巧。在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的基本情况,找到了切入点,把握住了工作重点和难点。   (二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已达几千件之多!   (三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用   二、心系本职工作,认真履行职责,突出工作重点,落实管理目标责任制。   (一)201x年上半年,公司已制定了完善的规程及考勤制度。201x年下半年,行政部组织召开了年的工作安排布置会议年底实行工作目标完成情况考评,将考评结果列入各部门管理人员的年终绩效。在工作目标落实过程中宿舍管理完善工作制度,有力地促进了管理水平的整体提升。   (二)对清洁工每周不定期检查评分,对好的奖励,差的处罚。   (三)做好固定资产管理工作要求负责宿舍固定资产管理,   对固定资产的监督、管理、维修和使用维护。   (四)加强组织领导,切实落实消防工作责任制,为全面贯彻落实“预防为主、防消结合”的方针,公司消防安全工作在上级领导下,建立了消防安全检查制度,从而推动消防安全各项工作有效的开展。   三、主要经验和收获   在安防工作这两年来,完成了一些工作,取得了一定成绩,总结起来有以下几个方面的经验和收获:   (一)只有摆正自己的位置,下功夫熟悉基本业务,才能更好适应工作岗位。   (二)只有主动融入集体,处理好各方面的关系,才能在新的环境中保持好的工作状态。   (三)只有坚持原则落实制度,认真统计盘点,才能履行好用品的申购与领用。   (四)只有树立服务意识,加强沟通协调,才能把分内的工作做好。   (五)要加强与员工的交流,要与员工做好沟通,解决员工工作上的情绪问题,要与员工进行思想交流。   四、加强检查,及时整改,在工作中正确认识自己。   (一)开展常规检查。把安全教育工作作为重点检查内容之一。冬季公司对电线和宿舍区进行防火安全检查。   (二)经过这样紧张有序的一年,我感觉自己工作技能上了一个新台阶,做每一项工作都有了明确的计划和步骤,行动有了方向,工作有了目标,心中真正有了底!基本做到了忙而不乱,紧而不散,条理清楚,事事分明,从根本上摆脱了刚参加工作时只顾埋头苦干,不知总结经验的现象。就这样,我从无限繁忙中走进这一年,又从无限轻松中走出这一年,还有,在工作的同时,我还明白了为人处事的道理,也明白了,一个良好的心态、一份对工作的热诚及其相形之下的责任心是如何重要   (三)总结下来:在这一年的工作中接触到了许多新事物、产生了许多新问题,也学习到了许多新知识、新经验,使自己在思想认识和工作能力上有了新的提高和进一步的完善。在日常的工作中,我时刻要求自己从实际出发,坚持高标准、严要求,力求做到业务素质和道德素质双提高。   五、要定期召开工作会议,兼听下面员工的意见,敢于荐举贤才,总结工作成绩与问题,及时采取对策!   六、存在的不足   总的来看,还存在不足的地方,还存在一些亟待我们解决的问题,主要表现在以下几个方面:   1、对新的东西学习不够,工作上往往凭经验办事,凭以往的工作套路处理问题,表现出工作上的大胆创新不够。   2、本部有个别员工,骄傲情绪较高,工作上我行我素,自已为是,公司的制度公开不遵守,在同事之间挑拨是非,嘲讽,冷语,这些情况不利于同事之间的团结,要从思想上加以教育或处罚,为企业创造良好的工作环境和形象。   3、宿舍偷盗事件的发生,虽然我们做了不少工作,门窗加固,与其公司及员工宣传提高自我防范意识,但这还不能解决根本问题,后来引起上级领导的重视,现在工业园已安装了高清视频监控系统,这样就能更好的预防被盗事件的发生。   七、下步的打算   针对201x年工作中存在的不足,为了做好新一年的工作,突出做好以下几个方面:   (一)积极搞好与员工的协调,进一步理顺关系;   (二
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
