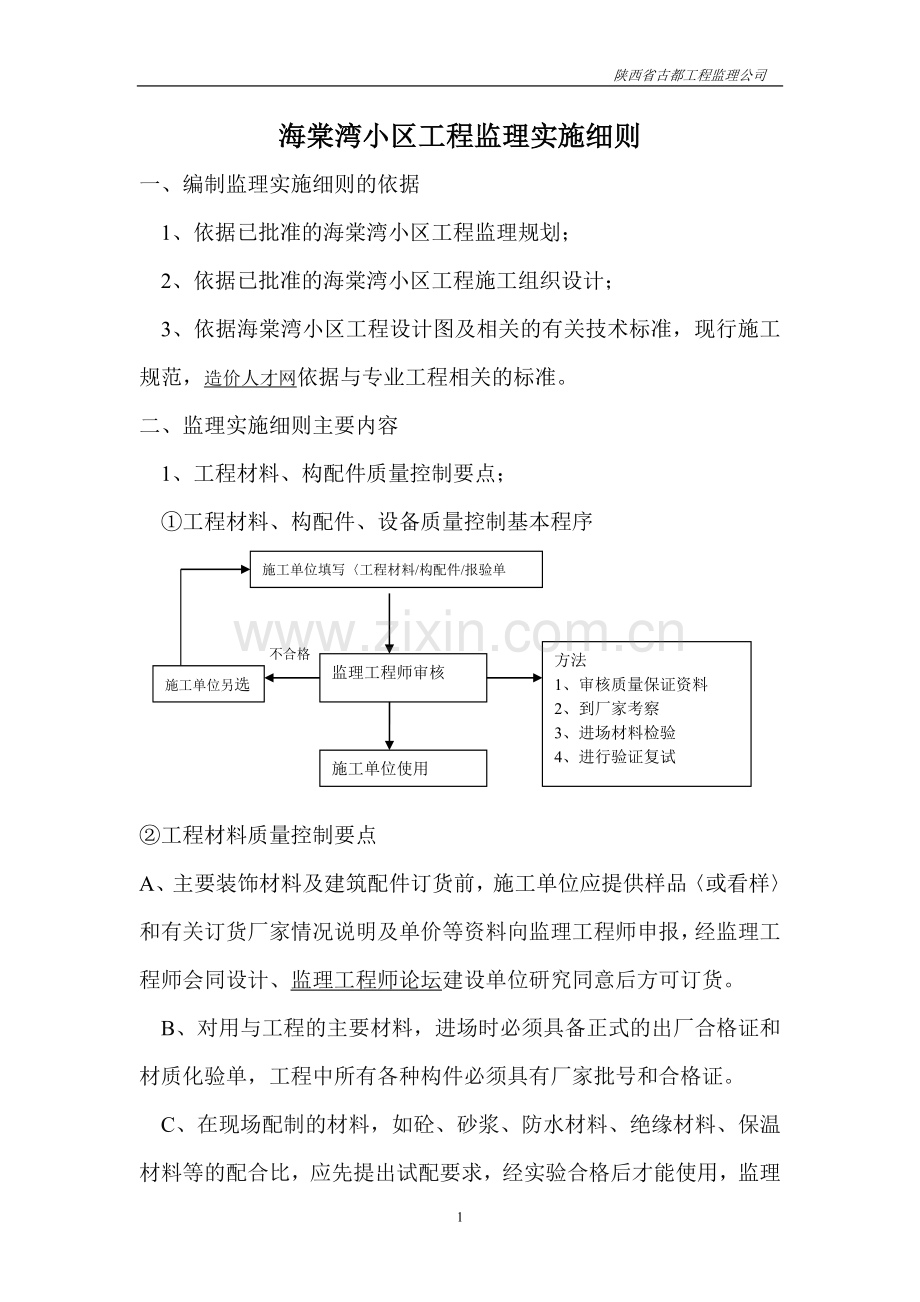

1、 陕西省古都工程监理公司海棠湾小区工程监理实施细则一、编制监理实施细则的依据 1、依据已批准的海棠湾小区工程监理规划; 2、依据已批准的海棠湾小区工程施工组织设计; 3、依据海棠湾小区工程设计图及相关的有关技术标准,现行施工规范,造价人才网依据与专业工程相关的标准。二、监理实施细则主要内容 1、工程材料、构配件质量控制要点; 工程材料、构配件、设备质量控制基本程序施工单位填写工程材料/构配件/报验单方法1、审核质量保证资料2、到厂家考察3、进场材料检验4、进行验证复试监理工程师审核 不合格施工单位另选施工单位使用工程材料质量控制要点A、主要装饰材料及建筑配件订货前,施工单位应提供样品或看样和有

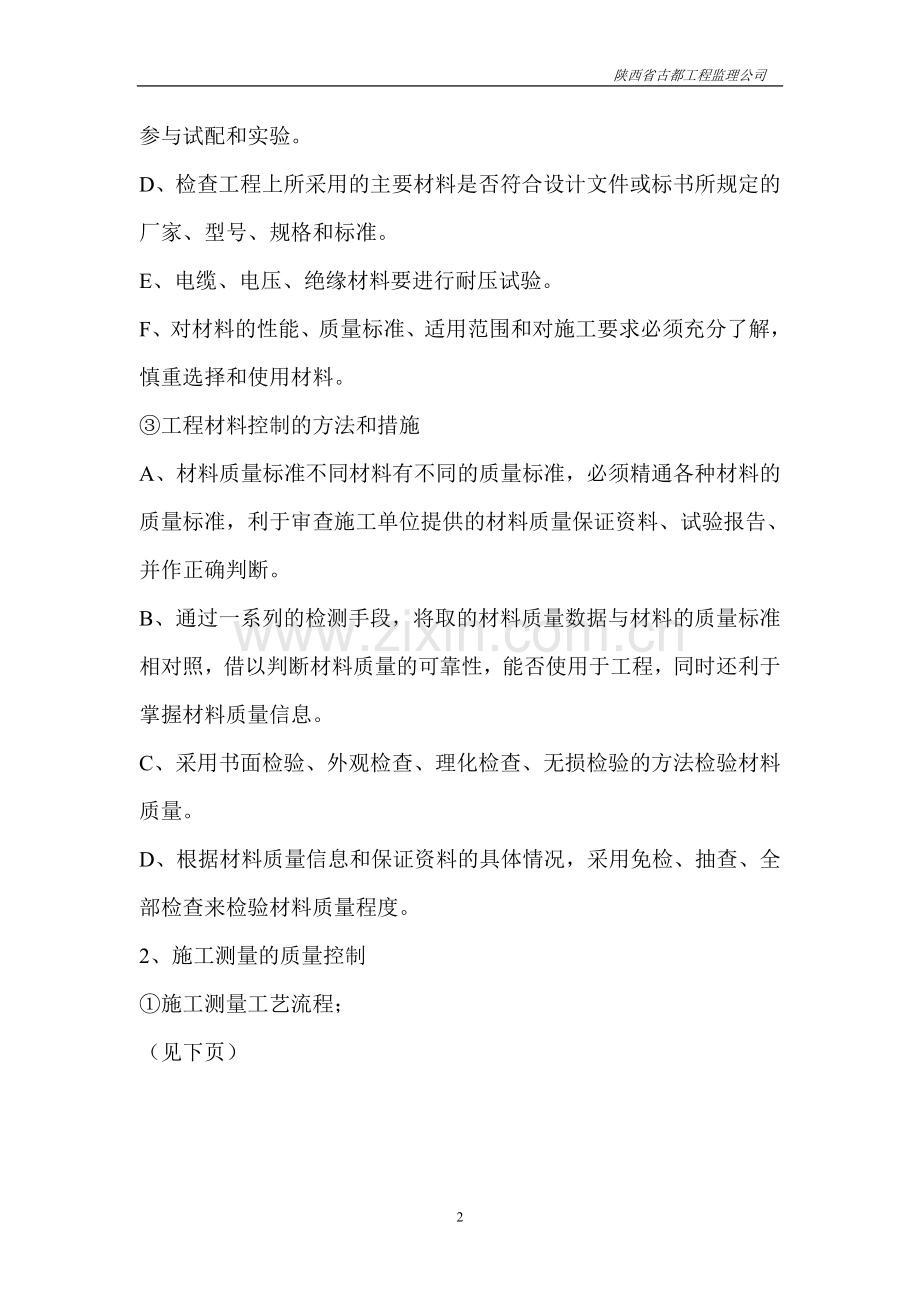

2、关订货厂家情况说明及单价等资料向监理工程师申报,经监理工程师会同设计、监理工程师论坛建设单位研究同意后方可订货。 B、对用与工程的主要材料,进场时必须具备正式的出厂合格证和材质化验单,工程中所有各种构件必须具有厂家批号和合格证。 C、在现场配制的材料,如砼、砂浆、防水材料、绝缘材料、保温材料等的配合比,应先提出试配要求,经实验合格后才能使用,监理参与试配和实验。D、检查工程上所采用的主要材料是否符合设计文件或标书所规定的厂家、型号、规格和标准。E、电缆、电压、绝缘材料要进行耐压试验。F、对材料的性能、质量标准、适用范围和对施工要求必须充分了解,慎重选择和使用材料。工程材料控制的方法和措施A、材

3、料质量标准不同材料有不同的质量标准,必须精通各种材料的质量标准,利于审查施工单位提供的材料质量保证资料、试验报告、并作正确判断。B、通过一系列的检测手段,将取的材料质量数据与材料的质量标准相对照,借以判断材料质量的可靠性,能否使用于工程,同时还利于掌握材料质量信息。C、采用书面检验、外观检查、理化检查、无损检验的方法检验材料质量。D、根据材料质量信息和保证资料的具体情况,采用免检、抽查、全部检查来检验材料质量程度。2、施工测量的质量控制施工测量工艺流程;(见下页)测量仪器及钢尺的检定情况施工单位测量仪器及钢尺的检定书监理工程师监测结果校测起始依据施工单位复测起始依据监理工程师监测结果制订场地控

4、制网方案并报审监理工程师审核地控制方案监理工程师实效场地控制网并报验施工单位通知施工单位将仪器、钢钢、计量器具检定依据建设单位提供的规划线线桩和水准点与建设单位及有关部门协商办理有关手续施工单位重新修改方案监测结果监测场地平面垂直控制网、检查控制点设置保护情况监理工程师及时会同有关部门协商处理监理工程师建筑物定位、放线及复核监测结果 承包商重新测设控制网不合格合格垂直控制、基底标高放样、基础标高放样、楼层标高放样并报验施工单位平面控制、轴线放样、位放线、主位放线、基坑边线放样并报验施工单位变形观测、深降观测、位移观测、裂缝观测、倾斜观测并报监理施工单位审核、观测结果监理工程师垂直放线成平面放线

5、成有严重隐晦检查复核放线成果监理工程师下道工序施工施工单位继续进行变形观测施工单位果不合格果不合格患检查监督内容A、检查测量仪器、钢尺经纬仪、水准仪的设备状态,审核标定证书,保证其观测精度。B、以甲方提供的水准点与坐标方位为准。C、审核施工单位测量定位方案、分析、复算测量数据,审阅测量放线报验资料,查验测量报验资料,采用巡视、旁站手段发现偏差,及时通知施工单位纠正。3、土方工程(一)土方工程质量控制流程图实放土方开挖定线及标高施工单位复核定位边线及标高监理工程师返 工施工单位复查结果土方工程施工自 检施工单位整 改施工单位复 检施工单位填报挖方填方质量验收签证施工单位返 工施工单位复查结果签署

6、工程及有关手续(二)监理工作内容A、土方工程施工前进行轴线引测控制,对经纬仪、水准仪作全面检查,对甲方提供的永久性测点引至施工现场的龙门桩上共三次复核,确保绝对准确。B、严格审查挖方方案,重点是审查挖土方案能否满足设计要求和勘探资料提示的土质要求,以及挖填方的平衡计算,提出监理工作建议。C、审查挖土单位的企业资质及人员、设备情况和质保体系,检查进场人员与进场设备是否符合施工组织设计和专项施工方案的相关内容。D、检查验收基坑土质的类别及状态进行鉴别、判断是否满足设计要求;基底是否有良土存在,土质是否扰动;检查回填土料必须符合设计和施工规范要求;验收基底标高及几何尺寸;基坑回填必须按规定分层碾压密

7、实,作好旁站,进行观察、检查和随机抽样试验,确保回填质量达到设计及施工规范要求。4、主体结构工程施工控制要点(一)模板工程I模板工程质量控制流程图(见下页)专项施工方案提出施工单位专项施工方案审查监理工程师整 改施工单位测设轴线、标高、截面放样核验施工单位轴线、标高、截面放样监理工程师验收结果支撑模板的安装、校正及自检施工单位模板体系验收监理工程师验收结果同意下道工序进行监理工程师整 改施工单位整 改施工单位II监理工作内容模板安装检查上道工序验收通过情况主轴线、标高:检查本工序应具备经审批的手续齐全的专项施工方案;检查模板、钢管扣件等应符合施工方案要求;检查架子工等专业工种上岗证件;检查现场

8、模板规划工程搭设的位置,轴线标高、尺寸、平行度、垂直度、拼缝、木模板浇水湿润、模板刷隔离剂、模板内杂物清理情况;对4米以上的梁、板、模板抽查起拱情况;抽查予埋件、予留孔、予凿洞的安装和固定,以上检查全部合格后签字确认同意下道工序进行。模板拆除底模及支架拆除时必须符合设计要求;检查同条件养护试件强度试验报告;巡视并及时制止未到砼强度要求的拆模行为和野蛮拆模行为。(二)钢筋工程I钢筋工程质量控制流程图(见下页)熟悉结构施工图施工单位、监理工程师签署隐蔽工程验收率施工单位焊接返工施工单位钢筋工程检验和验收监理工程师钢筋安装和施工单位结果检查钢筋加工情况,焊接接头见证取样扣试验监理工程师、施工单位、试

9、验室试 焊监理工程师检查焊工上岗证监理工程验收结果钢筋翻样施工单位进场挂牌堆放施工单位焊接返工施工单位钢材退场施工单位钢材进场检验施工单位、监理工程师结果II监理工作流程和工作内容检查钢筋原材料产品合格证、出厂检验报告;进场钢筋批号、炉号、规格、用途按国家现行标准的规定见证取样;检查进场复验报告;抽查现场钢筋加工的准许偏差,焊工上岗证、焊接头为学性能检验报告;检查钢筋连接质量;检查安装钢筋的品种、级别、规格和数量必须符合设计要求,焊绑扎搭接头数量,锚固长度,钢筋间距,箍筋间距设置等情况构造要不要是否满足设计及规范要求。(三)混凝土工程I监理工作内容检查原材料产品合格证,出厂检验报告和进场复验报

10、告;配合比设计;混凝土浇捣前检查上道工序验收资料的签署情况,作好旁站,检查混凝土每盘偏差情况;抽查砼击、坍落度;现场取样混凝土试件标样,同条试块制作监督现场混凝土浇捣顺序,施工缝留置,养护措施等施工技术方案执行;II砼工程质量控制流程图(见下页)熟悉图纸审查砼施工方案监理工程师原材料准备检验施工单位/监理工程师施工机准备检查施工单位/监理工程师签署批准申请监理工程师签中间验收证明监理工程师进入下道工序施工单位砼缺陷修补方案施工单位审查修补方案监理工程师返工施工单位拆模申请施工队隐检情况提出缺陷修补方案施工单位缺陷砼质量检查监理工程师砼搅拌、运输、浇捣、样护施工单位重新试配砼配合比试配/审核施工

11、单位/监理工程师旁站监理、测落度、抽查配合比、见证试块制作监理工程师(四)砌体工程熟悉图纸监理工程师I砌体工程质量控制流程图进入下道工序施工单位砌体抽检监理工程师砌砖自检施工单位砌筑施工单位技术交底施工单位找 平施工单位审查施工组织设计监理工程师图纸会审施工单位/监理工程师检查拉筋位置、数量、规格、予埋件安装数量监理工程师、施工单位对砂浆砌筑检查监理工程师检查弹线、立皮数杆施工单位隐检情况砖进场验收施工单位、监理工程师另选砖厂返工、整改施工单位 II监理工作内容检查原材料的产品合格证、产品性能检测报告、块材、水泥、钢筋、外加剂等应检查材料的进场复验报告;校核放线尺寸;巡视施工现场砌筑质量;砌筑

12、方法、灰缝、接搓、拉接筋垂直、平整度的控制;检查砌筑砂浆的拌和使用情况;抽查砌体的观感质量和允许偏差,就检验批作结论。 5、建筑装饰、装修工程填写开工申请表施工单位(一)装修工程质量控制流程图施工填每一分项质量验收通知单施工单位检查结果审核开工申请监理工程师返工、整改施工单位填写分项(部)工程质量验收单监理工程师审核结果检查施工质量监理工程师(二)监理工作内容 检查施工单位投入工程项目的人力,装饰材料,主要设备及其使用运行状况,并作好检查记录;复核或从施工现场直接获取工程计量的有关数据并签署原始凭证;按设计图及有关标准,对承包单位的工艺过程或施工工序进行检查记录,对加工制作及工序施工质量结果进

13、行记录;对重要部位担任旁站工作。 6、屋面工程(一)监理工作内容 审核施工单位编制的屋面防水施工方案及施工措施,审查防水队伍资质,检查作业人员上岗证件;检查防水材料的产品合格证和性能检测报告,按规定抽样复验;检验屋面有无渗漏及积水,排水系统是否畅通,按规定作蓄水试验,审核报验资料作好签证工作。(二)屋面工程质量控制流程图(见下页)包括:1、施工方案及操作说明2、基层验收签收单3、材料试验报告及质量证明文件4、施工资质 填写屋面工程施工申请书施工单位审核施工申请书监理工程师施工作为施工单位现场检查监理人员审核结果签署质量验收单监理工程师填报质量验收单施工单位审核结果返工、整改施工单位7、给排水安

14、装工程 (一)监理程序 阅读有关给排水图纸检查安装单位管道工种组织网络检查管道施工机械准备管道质量检验表格和测量工具。 (二)施工阶段质量控制I监理程序:检查予留孔、予埋件、支架、吊架的安装质量;检查管道安装的质量、试压、灌水、通水、清洗、防腐、保温、卫生器具的安装,整系统试验。II监理内容及方法: A、予留孔 、予埋件检查,在主体现浇楼板安装结束后,根据设计要求,现场检查,并作好隐蔽验收记录。管道安装时对原予留孔详细复核,确认无误后方可施工,对水平予埋管道在砌体时,作过墙予留洞口。 B、管道安装质量工程管道材质是否符合设计管道规格管道位置、标高正确否管道连接方式如何坡度是否符号要求有无遗漏按设计、规范要求检查施工质量。 8、电气安装工程 I、监理程序 防雷及接地检查予埋配管、予留孔检查电缆、电线敖设检查硬母线安装检查配电箱安装检查灯具、开关、插座安装检查。 II控制要点 详细检查防雷接地,保护接地,工作接地、重复接地及屏敝接地;PUC配管必须严格检查配管质量,使用胶粘剂应连紧密等、牢固,弯子弯曲出无明显折皱应拧紧盒壁无松动现象;盒、箱设备应正确牢固。陕西省古都工程监理公司年 月 日17

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
