资源描述

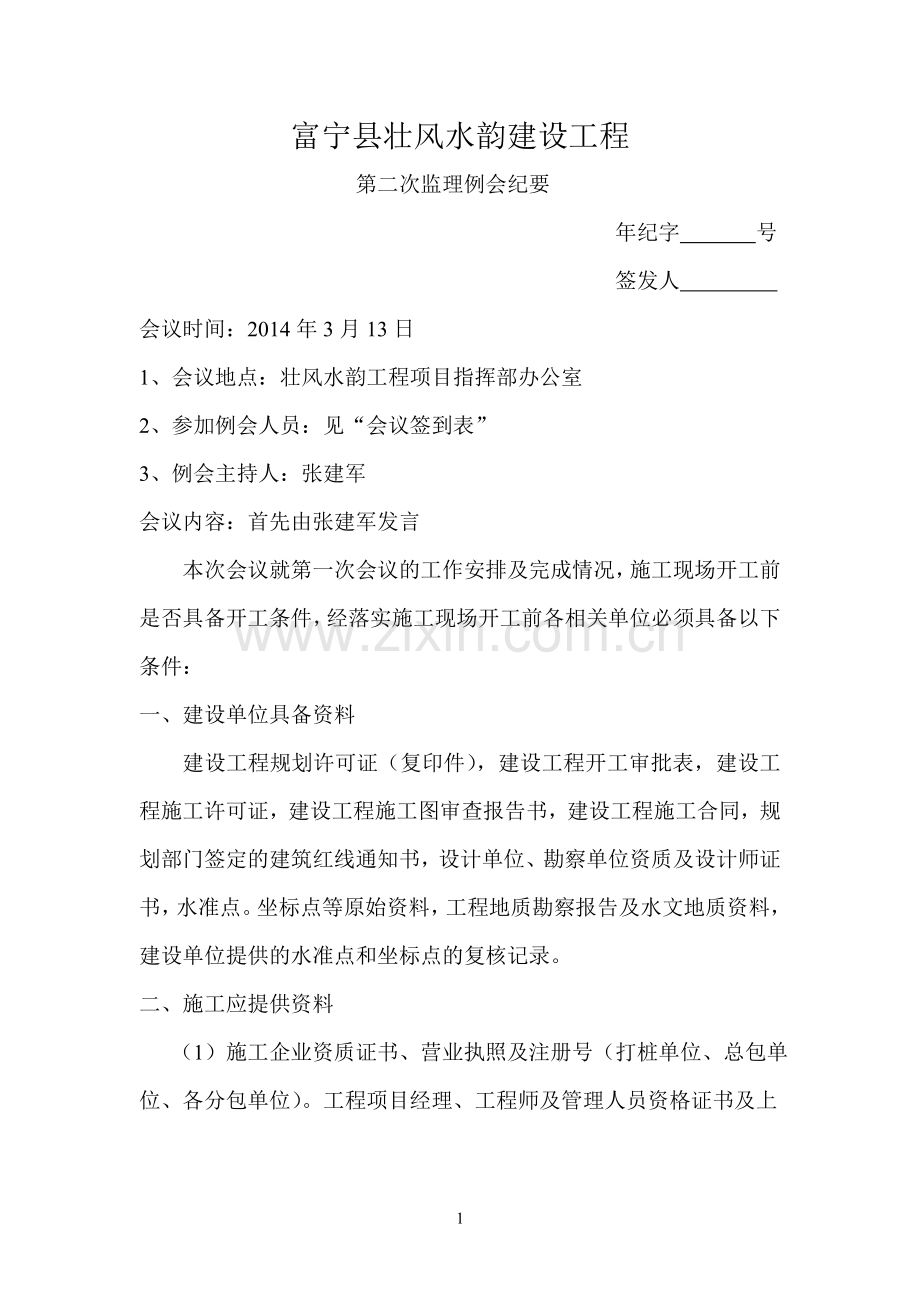

富宁县壮风水韵建设工程 第二次监理例会纪要 年纪字 号 签发人 会议时间:2014年3月13日 1、 会议地点:壮风水韵工程项目指挥部办公室 2、 参加例会人员:见“会议签到表” 3、 例会主持人:张建军 会议内容:首先由张建军发言 本次会议就第一次会议的工作安排及完成情况,施工现场开工前是否具备开工条件,经落实施工现场开工前各相关单位必须具备以下条件: 一、 建设单位具备资料 建设工程规划许可证(复印件),建设工程开工审批表,建设工程施工许可证,建设工程施工图审查报告书,建设工程施工合同,规划部门签定的建筑红线通知书,设计单位、勘察单位资质及设计师证书,水准点。坐标点等原始资料,工程地质勘察报告及水文地质资料,建设单位提供的水准点和坐标点的复核记录。 二、 施工应提供资料 (1)施工企业资质证书、营业执照及注册号(打桩单位、总包单位、各分包单位)。工程项目经理、工程师及管理人员资格证书及上 岗证书,特种工种人员上岗证(电工、起重工、电焊工、架子工、混凝土工、钢筋工、测量工)证件在有效期内,施工组织设计申报表,施工机械设备名称、规格、性能、型号、数量要有鉴定证书及报验单。(2)安全文明施工封闭保证措施。 三、 承包单位 陈贵生工程师提出以下几点意见,施工单位已向建设监理部门提交了桩基础施工专项方案报审表,目前施工现场在施工过程中存在部分问题和难点,需进一步解决: 1、基础图尚未做技术交底,关于2014年3月13日上午收到的桩基础结构图纸有关疑难问题已作工作联系单(编号001)请建设、监理单位要求设计院做出解答。 2、现场高坡未做,混凝土搅拌站正在建设中。 3、目前桩基础旋挖机刚进场,对于基础施工工程进度需根据第一棵桩挖掘情况推算出工程进度时间再编制施工进度表,建议试桩不能拿入工程桩使用。 江西中建筑工程有限责任公司易礼云发言: 1、由于本公司刚进场对于要求提供的相关资料尚未完善,待正式开工前能尽快提前向相关部门报审,提交相关资料。 2、就之前忠信公司提出的试桩问题,提出试桩要先打先压,试桩能否拿在工程使用有待讨论。 四、监理单位:罗云生发言并提出以下几点意见和建议 1、安全管理方面:(1)施工单位要严格按国家“三标、五规范”规定搞好各项安全防范措施,在施工现场必须悬挂安全警示标志、警示牌以及设置安全围挡。所有进入施工现场的人员必须佩戴安全帽,管理人员要佩戴胸卡或挂牌上岗。(2)加强人工挖孔桩的安全管理,工人进孔施工前必须经安全员和施工员检查,确认无安全隐患时方可下孔施工,要加强安全教育,增强工人的安全意识,在施工过程中要经常性地检查桩孔的变化,防缺氧、严防漏电,防毒气和防坍塌等事故的发生。(3)做好临边的安全防范措施,安全围档必须牢固,建议与政府协商,实施全封闭管理,并悬挂警示标志,警示标语,工程项目部内必须建立健全安全生产台账和建立安全生产责任制度,安全生产岗位职责,人工挖孔桩在施工阶段,安全员和施工员不得离开工作岗位。 2、质量管理方面: (1)施工单位必须严格按国家施工质量验收规范规定,设计图纸和所编制的施工组织设计,施工专项方案组织施工,在施工过程中要积极地与建设、设计、监理单位配合确保工程质量。(2)施工单位必须按规范要求,在各分项工程验收和隐蔽工程验收过程中,严格按施工程序实施,做到每个分项工程经验收合格后,方准进行下道工序施工,未经验收合格的分项工程不准进行下道工序施工,同时实行现场验收,现场签字。 (2)所有进场的原材料,半成品、成品材料、构配件,必须履行报验手续,未经报验的材料一律不准进场使用。经报验后进场的钢材、水泥、碎石、砂、红砖等,必须按规定批量取样复检。 (3)工程验收资料和隐蔽工程记录(包括一桩一表)以及工程签证,必须是当天验收,当天签字。做到工程资料和工程项目的进度同步。 3、进度管理方面: 施工单位要编写施工、总进度计划、季进度计划、月进度计划报建设和监理单位审核,同时还要编制施工进度横道图,网络图。要求施工单位在每月的25日前(当月向建设和监理单位申报工程进度报表)。 4、 信息管理方面: 资料管理是整个项目工程的重要组成部分,资料员是项目经理的参谋,资料员是负责收集和编写各类资料的“收、发、保管、保密”等工作还负责编写管理工作台账。 五、 文明施工 现场文明施工是建筑工程施工企业管理水平的重要标志。是提高经济效益的有效途径,现场文明施工能够加快工程进度、缩短工程工期,提高经济效益,改善施工条件,要建立健全以下管理制度。 (1)建立健全施工计划管理制度 (2)建立健全安全管理制度 (3)建立健全现场技术管理制度 (4)建立健全现场材料管理制度 (5)建立健全现场机械管理制度 (6)施工现场场容要求 ①现场要加强场容管理,使现场做到整齐、干净、安全施工秩序。 ②设置施工现场大门、围墙、并有六牌三图。 ③现场施工道路必须畅通无阻,排水沟必须畅通,无积水,场地清洁,无施工垃圾。 ④施工现场应定期洒水,降低灰尘对环境污染。 ⑤遵守国家级县安监站关于文明施工的有关规定和要求。 ⑥必须建一间简易厕所,不准随地大小便,生活垃圾要集中堆放,并及时清理。 ⑦监理部签发的监理通知单必须回复。 六、 建议 要求建设单位解决管理用房事项,按规定,由建设或施工单位为工程项目监理部提供管理用房和办公用具(办公桌、椅子等)以方便工程监理人员进场实施监理正常监理工作,其办公用房要建盖在施工现场,以便管理和对工程实施监理工作。 办公用房应是建设、监理、施工单位同在一处办公,很方便管理,在工程施工过程中相互协调很重要。 建议:工程进入正常运转以后(大面积施工时)每15天召开一次工地例会,时间最好安排在当月的15日、30日的下午3时为好,参加人员,建设单位代表,施工单位项目经理,施工员、安全员以及各班组长,监理单位负责组织会议的召开,监理人员全部参加。 七、 建设单位刘总监(发言要点) 听取以上。施工单位、监理单位的发言后,就本次会议的决议事项,落实执行单位及时要求。 1、 由于该工程属于“三边工程”在施工和管理过程中存在着诸多困难,本工程属政府工程,政府领导追得比较紧,各方面的管理规定和程序本来是可以执行。目前监理部提出的应提交资料和施工措施只能逐步完善。今后如果省、州、县有关部门来检查时,责任由我们的开发单位解释。 2、 监理部尚未完善建监理规划和监理实施细则,应尽快提交;中轩公司已进场在施工前应急时提前向监理部提交相关方案,施工单位必须在3月25日前落实监理部下发通知中的各项内容,并提前提供水准坐标点。 3、 对于施工进度要求,目前条件尚不完全具备,但施工过程中主要搞好安全和施工质量,做好施工现场的围档,要求做好施工现场的管理措施,各挖好和在挖的桩孔必须盖好,做好防毒、防漏电、防坍塌、防缺氧措施。做到安全文明施工。 4、 采购部发言:采购部将根据合同进行采购,建立材料采购样板库,关于采购的样板应由建设、监理、施工单位商议后进行样板采购。收集进场材料必须依据采购的样板为依据。 抄送:云南恒建伟业房地产开发有限公司 江西忠信建设集团有限公司 江西中轩建筑有限公司 6
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 百科休闲 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
