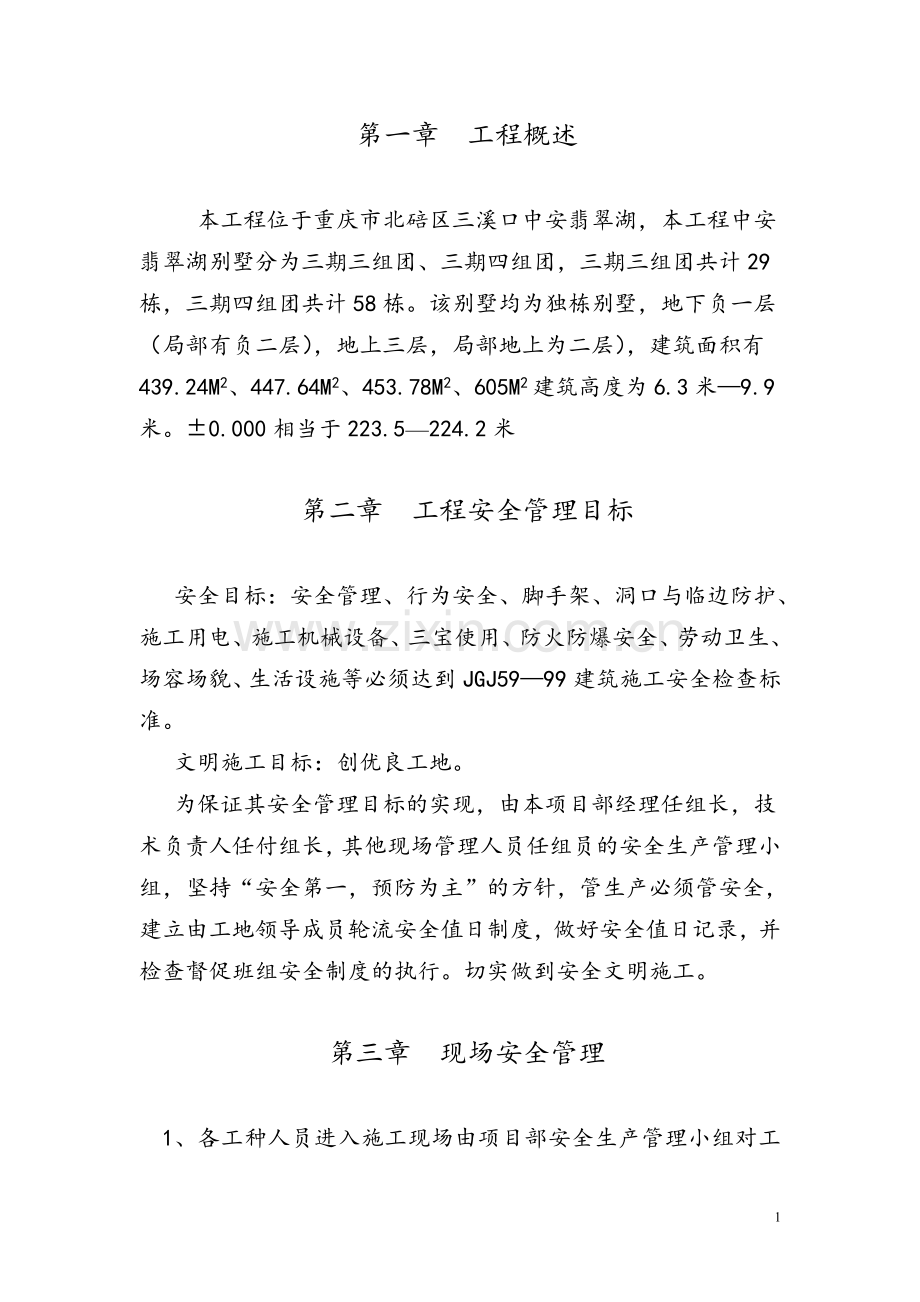

1、第一章 工程概述 本工程位于重庆市北碚区三溪口中安翡翠湖,本工程中安翡翠湖别墅分为三期三组团、三期四组团,三期三组团共计29栋,三期四组团共计58栋。该别墅均为独栋别墅,地下负一层(局部有负二层),地上三层,局部地上为二层),建筑面积有439.24M2、447.64M2、453.78M2、605M2建筑高度为6.3米9.9米。0.000相当于223.5224.2米第二章 工程安全管理目标 安全目标:安全管理、行为安全、脚手架、洞口与临边防护、施工用电、施工机械设备、三宝使用、防火防爆安全、劳动卫生、场容场貌、生活设施等必须达到JGJ5999建筑施工安全检查标准。 文明施工目标:创优良工地。 为

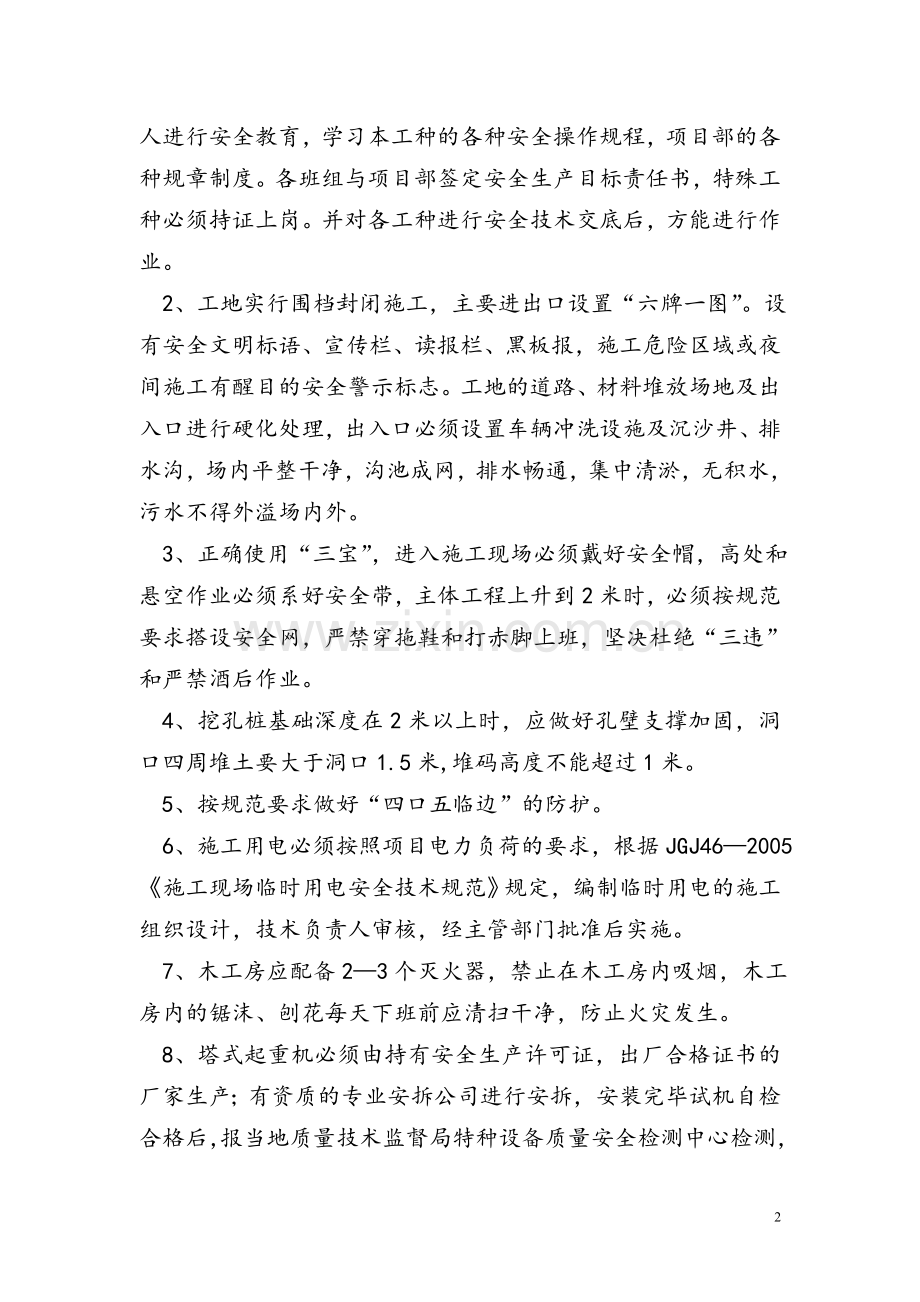

2、保证其安全管理目标的实现,由本项目部经理任组长,技术负责人任付组长,其他现场管理人员任组员的安全生产管理小组,坚持“安全第一,预防为主”的方针,管生产必须管安全,建立由工地领导成员轮流安全值日制度,做好安全值日记录,并检查督促班组安全制度的执行。切实做到安全文明施工。第三章 现场安全管理 1、各工种人员进入施工现场由项目部安全生产管理小组对工人进行安全教育,学习本工种的各种安全操作规程,项目部的各种规章制度。各班组与项目部签定安全生产目标责任书,特殊工种必须持证上岗。并对各工种进行安全技术交底后,方能进行作业。 2、工地实行围档封闭施工,主要进出口设置“六牌一图”。设有安全文明标语、宣传栏、读

3、报栏、黑板报,施工危险区域或夜间施工有醒目的安全警示标志。工地的道路、材料堆放场地及出入口进行硬化处理,出入口必须设置车辆冲洗设施及沉沙井、排水沟,场内平整干净,沟池成网,排水畅通,集中清淤,无积水,污水不得外溢场内外。 3、正确使用“三宝”,进入施工现场必须戴好安全帽,高处和悬空作业必须系好安全带,主体工程上升到2米时,必须按规范要求搭设安全网,严禁穿拖鞋和打赤脚上班,坚决杜绝“三违”和严禁酒后作业。 4、挖孔桩基础深度在2米以上时,应做好孔壁支撑加固,洞口四周堆土要大于洞口1.5米,堆码高度不能超过1米。 5、按规范要求做好“四口五临边”的防护。 6、施工用电必须按照项目电力负荷的要求,根

4、据JGJ462005施工现场临时用电安全技术规范规定,编制临时用电的施工组织设计,技术负责人审核,经主管部门批准后实施。 7、木工房应配备23个灭火器,禁止在木工房内吸烟,木工房内的锯沫、刨花每天下班前应清扫干净,防止火灾发生。 8、塔式起重机必须由持有安全生产许可证,出厂合格证书的厂家生产;有资质的专业安拆公司进行安拆,安装完毕试机自检合格后,报当地质量技术监督局特种设备质量安全检测中心检测,发给的安全检验合格证后,报当地建委备案后方能投入使用。 9、特种作业人员,必须持证上岗,严禁无证人员操作机械设备,更不准将自己使用的机械交他人操作,特种作业人员在操作时严禁看书报、听音乐等。塔吊司机要严

5、格遵守“塔吊十不吊”之规定。 10、木工支模、钢筋工绑扎钢筋等临边高空作业,必须搭好脚手架,铺好脚手板,系好安全带;严禁单跳或无跳操作,严禁在未固定好的构件上行走。 11、外墙抹灰和装修必须搭设双排外架,搭设完毕后必须验收合格后才能投入使用。 12、做好“四防”工作,值班人必须尽心尽责,严禁内外勾结、监守自盗,任何人员禁止在工地上以任何形式进行赌赙,严禁留宿与本项目无关人员,严禁酒后肇事。第四章 主体安全防护措施 1、本工程由项目经理主持全面工作,在施工过程中坚持“安全第一,预防为主”的思想,定期召开安全生产会议,对安全生产工作长抓不懈。 2、坚持“安全三宝”的使用,进场参加施工作业的人员必须

6、戴好这全帽,临边、高空作业必须系好安全带。 3、施工现场的坑、井、沟和各种预留洞口周围必须按规范要求设置防护栏杆或钢筋防护网,夜间要设红灯警示。 4、各种机械设备要有防雨装置,并设各机械的安全操作规程牌。 5、塔吊司机必须随时检查塔吊的各安全装置是否齐全有效,在试车过程中注意各部件及传动声响的检查;作好交接班记录,发现问题应及时报告;塔身螺丝要求每周紧固一次,并有专人负责,随着楼层的增高,每班必须配塔吊指挥工一人(持证上岗)。 6、施工临时用电按JGJ462005规范执行。第五章 各班组主体工程 1、模板工程 1)模板工程必须按施工方案和安全技术措施执行。本工程采用木模板,钢管满堂脚手架支撑系

7、统,各支点扣件必须搭设牢固,每根支撑必须与扫脚杆连接,搭设的支撑经检查合格后方可进入下道工序。 2)模板吊运必须捆绑牢实,严禁不同型号的模板混合吊运,严禁在模板上同时吊运扣件,大型模板必须经施工现场技术负责人同意后方能使用。 3)支撑边模必须系好安全带,严禁违章作业,严禁向下抛掷任何材料和物件。 4)圆盘锯使用要检查安全装置是否齐全可靠,使用时站在锯片一侧;严禁站在与锯片同一直线上,手臂不得跨越锯片。 5)木工加工场地内严禁吸烟,木工房内要配置灭火器,以免发生火灾。 2、钢筋工程 1)钢筋调直、切断、弯曲、焊接等各道工序的加工机械安全装置齐全可靠,设备的金属外壳必须与保护零线连接。 2)钢材、

8、半成品等应按规格、品种分别堆放整齐,制作场地要平整,工作台要稳固,照明灯具必须加网罩。 3)人工断料,工具必须牢固,切断小于30CM的短钢筋 ,应用夹牢,禁止用手扶。 4)多人合运钢筋,起、落、转、停动作要一致,人工上下传送不得在同一垂直线上。钢筋堆放要分散、稳当,防止倾倒和塌落。 5)在高空、深坑绑扎钢筋和安装骨架,须搭设脚手架和马道。 6)绑扎立柱、墙体钢筋,不得站在钢筋骨架上和攀登骨架上下,柱筋在4米以内,重量不大,可在地面或楼面上绑扎整体竖起;柱筋在4米以上,应搭设工作台。柱梁骨架,应用临时支撑拉牢,以防倾倒。 7)绑扎外围梁、挑檐、外墙、边柱钢筋时,应搭设外挂架或安全网,绑扎时挂好安

9、全带。 3、砼 1)施工作业人员应严格按照砼作业的安全操作规程,振捣设备安全可靠,以防发生触电事故。 2)采用泵送砼进行浇灌时,输送管接头应紧密不漏桨,管道的架子牢固,输送前必须试送,检修时必须卸压。 3)浇灌框架、梁、柱、雨篷、阳台砼时,应搭设操作台,并有安全防护措施,无安全防护措施时,应挂好安全带;严禁直接站在模板或支撑上操作。 4)使用振动棒应穿胶鞋,湿手不得接触开关,电源线不得有破皮漏电、不得有牢固挂钩。 5)夜间浇注砼应有足够的照明设施。 4、架子工 1)按现行国家标准特种作业人员安全技术考核管理规则(GB5036)考核合格,持证上岗。上岗人员应定期进行体检,凡不适于高处作业者,不得

10、上脚手架操作。 2)架子工操作时应按项目部安全技术交底进行作业。作业时心须戴安全帽,系安全带,穿防滑鞋。 3)六级及六级以上大风和雨、雪、雾天应停止作业。 4)施工期间不得拆除下列杆件:交叉支撑,水平架;连墙件;剪刀撑,水平加固杆,扫地杆,封口杆,栏杆等。 5)作业需要时,临时拆除交叉支撑或连墙件应经施工现场技术负责人批准同意,作业完后应立即恢复拆除的杆件。 5、砌筑、抹灰、外装 1)在操作之前应检查作业环境是否符合安全生产要求,道路是否畅通,机具是否完好,安全设施和防护用品是否齐全,经检查符合安全要求后方可施工。 2)砌体高度超过地坪1.2米以上时,应按规范搭设脚手架,脚手架上堆料不得超过规

11、定荷载,堆码高度不得超过4皮砖,同一块脚手板上的操作人员不应超过2人,不准用不稳固的工具或物体在脚手板上垫高操作,砍砖时应面向内,注意碎砖跳出伤人。“四口、五临边”的防护未经现场施工技术负责人同意,不准私自拆除。不准在墙顶上检查大角垂直度。 3)搅拌机要经常检查,操作要灵活,起动后先空转,检查搅拌叶旋转方向正确,方可加料加水进行搅拌,运转中不能将手或木棒等伸进搅拌筒或筒口清理灰浆。 4)抹灰工在室内抹灰使用木凳、金属支架应搭设平稳、牢固,脚手板跨度不大于2米,架上堆放材料不得过于集中,在同一跨度内不应超过2人,阳台、临边、锁口梁等部位抹灰,必须按高处作业进行防护。 6、水电预埋安装: 1)预埋

12、安装必须符合GB503032002规范要求。高低压电路应按施工组织设计及有关电器安全技术规范安装架设;剔槽打眼锤头不能松动。楼板、墙打眼时,板下墙后不得有人靠近,人力弯管器弯管,应先选好场地,操作时面部要避开,管子煨弯砂子必须烘干,管子加热时,管口前不得有人,管子穿带线时,不得对管口呼吸,吹气,防止带线弹出勾眼。 2)安装管道时,要严格遵守气割、电焊“十不烧”规定。作业时氧气、乙炔瓶要保持一定的安全距离,作业结束后,要检查操作地点,确认无起火危险后方可离开。 3)不得手提连胶管的焊枪爬梯、登高。严禁在带压力容器或管道焊、割。带电设备应先切断电源,焊割贮藏过易燃、易爆及有毒物品的容器或管道,必须

13、清除干净,并把所有孔口打开。 7、塔吊 1)塔吊用电,用电缆埋地敷设到塔吊配电箱内,作为塔吊电源。 2)因建筑物不高,塔吊安装高度只要满足足够的高度即可,标塔的标节不一定全部安装完。第六章 安全生产措施1、本工程由项目经理主持全面安全生产工作,在施工过程中,要考虑所有作业人员的人身安全和身体健康,不定期召开安全生产会议,发现问题及时处理。 2、所有进场作业的人员必须进行安全教育,牢记“安全第一,预防为主”。 3、坚持使用“安全三宝”,做好“四口、五临边”的防护工作。 4、施工现场的基坑、井、沟和各种预留洞口周围必须按规范设置防护栏杆或盖板,电梯井口必须设固定栅门,夜间要设红灯示警。 5、电焊机

14、使用前要检查焊机和工具是否完好和安全可靠。不允许未进行安全检查就开始操作。焊机与配电箱连接的电源线,因电压高,除保证良好的绝缘外,其长度不应超过3米。 6、合理布置消防栓和灭火器材,并由安全保卫定期检查,消防设施周围严禁堆放杂物,应随时保持消防通道畅通。 7、塔吊要安装防雷装置,以防雷击。 8、加强对易燃易爆物品的安全管理。工程材料要合理堆放,正确使用供电线路。 9、认真实施标准化作业,严格施工纪律和劳动纪律,严禁违章指挥和违章作业,严禁高处向下抛掷材料物件,严禁酒后作业,使安全生产建立在科学管理的基础上。 10、经常检查施工现场的各种设备和线路,发现问题应及时维修和更换。 11、所有特殊工种

15、必须持证上岗。 12、为保证施工过程中塔吊安全运行,指挥人员必须持证上岗,作业时应与塔吊司机密切配合,执行规定的指挥信号。塔吊司机应按指挥人员的信号进行作业,当信号不清或错误时,塔吊司机可拒绝执行。第七章 文明施工措施 1、本工程以项目负责人为责任人的文明施工组织管理机构及人员,文明施工制度完善、目标明确、责任到人。工地采用围档封闭施工。2、施工现场大门出入口围墙处设:“六牌一图”;即工程概况牌、现场出入制度牌、管理人员名单及监督电话牌、安全生产牌、消防保卫牌、文明施工牌和现场平面布置图。施工现场内设有安全文明标语、宣传栏、读报栏、黑板报,施工危险区域或夜间施工均有醒目的安全警示标志,各类标牌

16、整齐规范。 3、工地出入口设有车辆冲洗设施及沉沙井、排水沟,沟池成网,排水畅通,集中清淤,无积水,污水不得外溢场内外。 4、施工现场建筑材料、构件、料具、废料及建筑垃圾等按平面布置图定点分类堆放,成线成块成堆,标牌标语醒目、规范、完整,堆放整齐。易燃易爆物品分类妥善存放。做到工完、料净、场地清。 5、加强工人上岗前的文明礼貌素质教育,做到礼貌用语,文明着装,室内无异味,床面干净整齐,用品“五线一方”。 6、施工现场设男女淋浴室,有冷热水供应,厕所地面、墙面、便槽内铺设瓷砖,设冲洗设施。按保暖防暑要求设立茶水供应点,由专人负责供应,并保持清洁卫生。生活垃圾及时清运。设有专门的吸烟处。设医疗保健急

17、救室。 7、施工现场所有人员要佩戴标明其姓名、职务(工种)的胸卡。管理人员和特种操作人员要持证上岗。 8、主体工程脚手架外侧采用符合有关标准的密目式安全网全封闭,封闭高度高出作业面1.5米以上。“三宝”、“四口”、“五临边”按规范要求执行。施工机械安全保护装置齐全可靠,用电符合施工现场临时用电安全技术规范的要求。 9、尽量减少和控制施工噪声,做到施工不扰民。夜间施工不超过22点,施工工艺或其它特殊原因而进行夜间施工,报经有关主管部门批准同意。 10、加强无渣现场管理,对施工中产生的渣物进行处理,尽可能利用在工程上,严禁向下抛掷渣物。施工中要控制粉尘飘散,建筑物楼层的清扫出渣,要发水湿润后清扫及

18、外运。 11、施工现场严禁排放有毒烟尘和气体,生活燃料符合环保要求。力争做到园林绿化、美化施工现场。第八章 环境保护与职业健康按照国家有关环保方面的规定和我司的环保手册,进场后及时与所在区域环保部门联系,按要求控制各种粉尘、废物、废水、噪声等环境污染源,并将土地环境卫生纳入现场总体规划。1、粉尘控制措施:(1)现场建立封闭式水泥库,现场临时堆放白灰、少量水泥、土方或其它易产生扬尘的材料时应及时覆盖;(2)现场设置搅拌站的,应进行封闭,并设置洒水(或喷雾)装置降尘;现场运输道路畅通,做到无积水、无坑洼、无任何杂物,道边流 水畅通,自制一台洒水车,指定专人每天洒水、清扫,使现场保持干净、整洁,晴天

19、把尘土降到最低限度,雨天路面没有泥沙。(3)松散颗粒材料砌筑砖墙围档堆放,表面用竹席遮盖防止刮风粉尘弥漫,影响环境卫生。设置专人清运现场建筑垃圾。楼层清扫前,应洒水润湿;上部结构产生的垃圾应用袋装,用容器吊运至指定地点。(4)总平面范围及工地周边场地设置专人每天23次巡视、清扫,保持清洁。楼层和现场道路清扫或清运应采取容器吊运禁止任意抛洒。(5)运输散装物料的车厢应封闭,以免洒落。出入口设专人清理出入车辆及周围道路,在主要出入口处应设置车轮泥沙冲洗场,进出场内的车辆均不得带泥沙出场。2、废气控制措施:(1)电焊工在室内操作时,应采用电扇排气。(2)施工现场搞好临时住所卫生,除定期打药消毒外,职

20、工宿舍做到空气流通,生活用品摆放整齐,并加强对职工的职业健康卫生知识教育,养成良好的习惯,对住处经常进行检查评比。3、污水处理:(1)工程开工后,施工现场和生活区、食堂、厕所每天派专人清扫,埋设砼污水管,修建化粪池,污水先经化粪池沉淀后由污水管道排入市政污水系统。(2)在现场设置两个深浅不同的沉淀池,实行两次沉淀后将污水从地下管道排入市政污水管线,根据实际情况,不定期的清理沉淀淤泥。4、噪音控制措施:(1)噪音排放达标:昼间75db,夜间55db。(2)在施工中尽量减轻扰民噪声,对产生较大噪音的木工机具等在白天使用,除必须进行夜间连续施工的砼浇筑外,一般情况下深夜及午休时间不加班,对砼施工中产

21、生主要噪声的振动棒,选用低噪音的振动棒,并加强操作工人的抑噪教育,以保证周围正常的工作秩序及正常休息。如须夜间连续施工的,应提前办理夜间施工许可证等手续,同时通报建设单位及周边居民,以获得谅解。(3)砼运输车及材料运输等汽车应派专人指挥、不鸣笛。(4)项目经理、工长等指挥人员,在现场指挥生产时,特别是夜间施工时,不得大声呼叫。(5)材料装卸采用人工传递,特别是钢管、扣件等金属器材,严禁抛掷或汽车一次性下料。(6)在一年一度的中考和高考期间,特别要注意减少施工噪音,夜间不施工。5、易燃易爆物品的使用杜绝爆炸、火灾事故,加强危险品的管理,制定危险品保管、使用制度,防止储存存储或使用不当、预防措施不

22、当、通风不畅及距火源太近产生安全事故;6、有毒有害固体废弃物的排放项目部在工程开工两个月内完成现场有毒有害废弃物的分类管理;合理处置各类有毒有害固体废弃物。(1)对现场使用或产生的有毒有害废弃物进行分类、存放和标识,实现分类管理。(2)要求及时清理收集现场产生的有毒有害固体废弃物,保证其不被误用;(3)与专业从事危险物处置的单位签订协议,要求其定期对现场产生的有毒有害固体废弃物进行处置。 江苏中兴建设有限公司 2010年3月项目安全生产、文明施工专项方案和技术措施 建设单位:重庆中安房地产开发有限公司监理单位:重庆海发工程建设监理有限公司施工单位:江苏中兴建设有限公司编制人:审核人:编制日期:
