收藏 分销(赏)

水利工程单位工程验收申请报告.doc

上传人:可**** 文档编号:804832 上传时间:2024-03-22 格式:DOC 页数:19 大小:128.50KB
下载 相关 举报
水利工程单位工程验收申请报告.doc_第1页
第1页 / 共19页
水利工程单位工程验收申请报告.doc_第2页
第2页 / 共19页
水利工程单位工程验收申请报告.doc_第3页
第3页 / 共19页
水利工程单位工程验收申请报告.doc_第4页
第4页 / 共19页
水利工程单位工程验收申请报告.doc_第5页
第5页 / 共19页
点击查看更多>>
资源描述

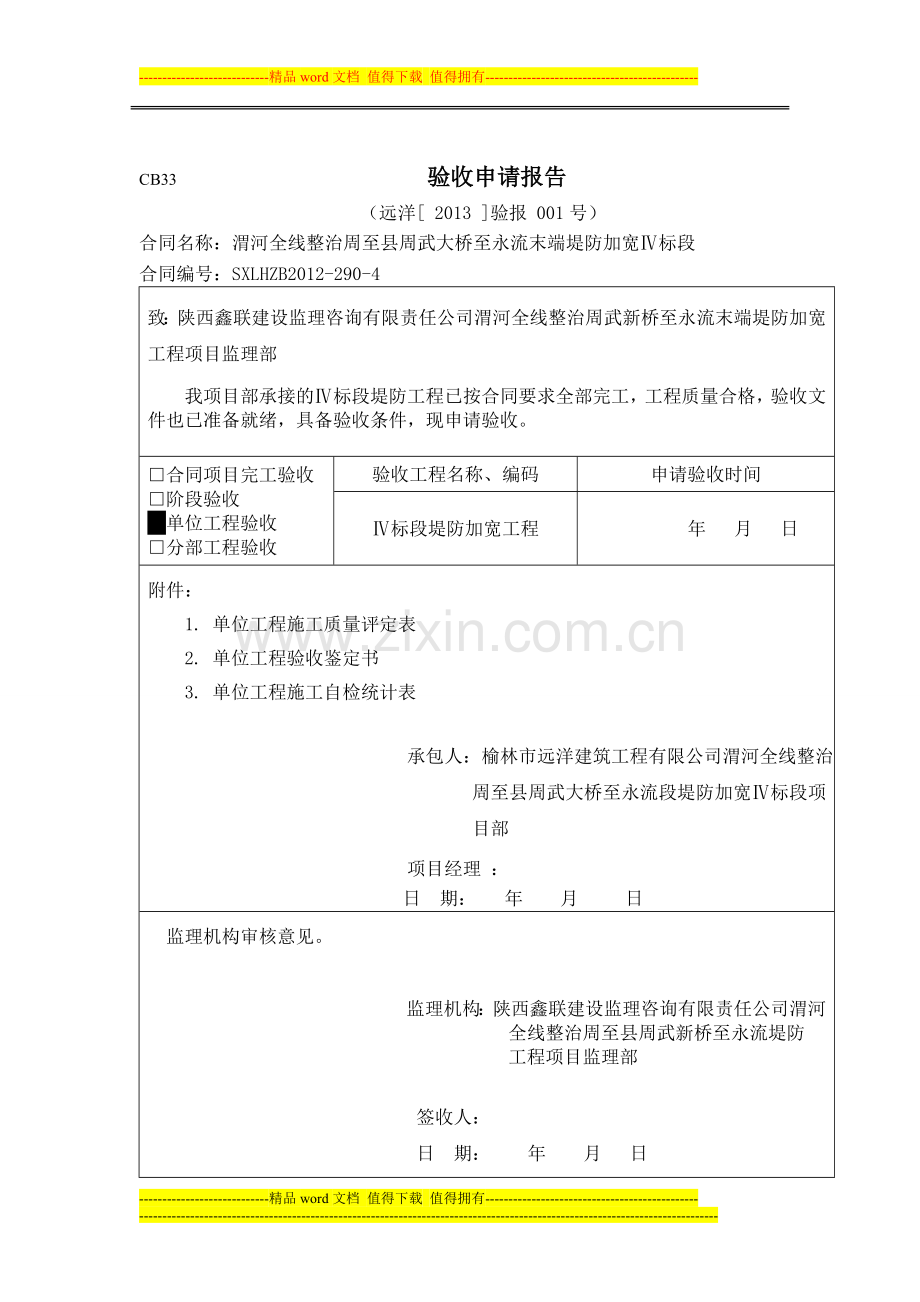

1、-精品word文档 值得下载 值得拥有-CB33 验收申请报告 (远洋 2013 验报 001号)合同名称:渭河全线整治周至县周武大桥至永流末端堤防加宽标段 合同编号:SXLHZB2012-290-4致:陕西鑫联建设监理咨询有限责任公司渭河全线整治周武新桥至永流末端堤防加宽工程项目监理部我项目部承接的标段堤防工程已按合同要求全部完工,工程质量合格,验收文件也已准备就绪,具备验收条件,现申请验收。合同项目完工验收阶段验收单位工程验收分部工程验收验收工程名称、编码申请验收时间标段堤防加宽工程 年 月 日附件:1. 单位工程施工质量评定表2. 单位工程验收鉴定书3. 单位工程施工自检统计表 承包人:

2、榆林市远洋建筑工程有限公司渭河全线整治周至县周武大桥至永流段堤防加宽标段项目部 项目经理 : 日 期: 年 月 日监理机构审核意见。监理机构:陕西鑫联建设监理咨询有限责任公司渭河全线整治周至县周武新桥至永流堤防工程项目监理部签收人:日 期: 年 月 日说明:本表一式 份,由承包人填写。监理机构审签后,随同审核意见,承包人、监理机构、发包人、设代机构各1份。 渭河全线整治周至县周武大桥至永流末端堤防加宽标段标段单位工程验收鉴 定 书 标段单位工程验收工作组 时间: 年 月 日验收主持单位:周至县渭河过境段整治工程项目领导小组办公室法人验收监督管理单位:项目法人:周至县渭河过境段整治工程项目领导小

3、组办公室代建机构: 无设计单位:西安市水利规划勘测设计院监理单位:陕西鑫联建设监理咨询有限公司施工单位:榆林市远洋建筑工程有限公司主要设备制造(供应)商单位: 无质量和安全监督机构:西安市水利工程质量与安全监督站运行管理单位:周至县渭河管理站验收时间: 年 月 日验收地点: 前 言 依据水利水电建设工程验收规范、堤防工程质量评定与验收规程,周至县渭河过境段整治工程项目领导小组办公室组织陕西鑫联建设监理咨询有限公司、西安市水利规划勘测设计院、西安市水利工程质量安全监督站、周至县渭河管理站、榆林市远洋建筑工程有限公司等单位代表参加,并组成标段堤防加宽工程单位工程验收小组,通过现场勘踏、测量、审阅资

4、料,经过充分讨论一致通过该单位工程验收鉴定书。一、 单位工程概况渭河全线整治周至县周武大桥至永流末端堤防加宽加固工程,位于周武大桥至永流末端段,全长15147米,设计桩号范围为18+14333+290。本标段工程承建主要建设内容为:18+14321+992段,长度3800m。渭河中游地处广阔的关中平原中西部,暴雨洪水灾害频繁,主流多变。现工程存在的主要问题为:(1)已成堤防标准低、质量差;(2)堤防工程整体性差,堤身腹背临水;(3)护基坝偏小,标准低;(4)防汛抢险道路少、标准低;(5)管理设施陈旧、标准低等。加之大堤多处缺口末封闭,己成河堤稍遇洪水,堤身腹背临水,溃堤事件时有发生,给沿河人民

5、生命财产安全构成较大威胁,防洪形势异常严峻。倘若发生一定规模洪水,其人口密集、工农业高度发达的关中经济带将被洪魔撕裂,其损失将无法预计,社会安定不能保证,经济发展受到限制。而本项目部承建周至县渭河堤防加固标段处在其中的重要位置,因此,建设好本标段的防洪工程,其意义十分巨大。(一) 单位工程名称及位置 本单位工程为渭河全线整治周至县周武大桥至永流段堤防加宽工程标段,位于周至县周武大桥至清水河小桥。(二) 单位工程主要建设内容 本单位工程主要建设内容包括:堤基清理:本分部工程包括19个单元工程,施工单位自评19个合格,合格率100%,其中7个优良,优良率36.8%。砂质土堤填筑:本分部工程包括19

6、个单元工程,施工单位自评19个合格,合格率100%,其中6个优良,优良率32%。迎水坡雷诺护垫护坡:本分部工程包括19个单元工程,施工单位自评19个合格,合格率100%,其中6个优良,优良率32%。护基合金钢丝笼石防护:本分部工程包括57个单元工程,施工单位自评57个合格,合格率100%,其中16个优良,优良率28%。护基坝加固:本分部工程包括65个单元工程,施工单位自评65个合格,合格率100%,其中10个优良,优良率15.4%。(三)单位工程建设过程1、单位工程开工、完工时间2012年3月20日本单位工程开始施工,与2013年3月22日完工。各分部工程建设过程如下:堤基清理分部:于2012

7、年3月28日开工,2012年8月17日完工;堤身填筑分部:于2012年3月29日开工,2012年11月30日完工;护基分部:于2012年9月5日开工,2012年12月29日完工;护坡分部:于2012年10月16日开工,2012年12月29日完工;护基坝加固分部:于2012年10月14日开工,2012年12月30日完工。2、施工中采取的主要措施(1)施工放线在施工放线过程中,共建立座标控制26个转折点,高程控制点20个,为本次工程达到设计要求和顺利完成起到了控制作用。(2) 堤基清理 2012年3月28日根据设计施工图、施工技术要求在施工放线认可后,调用六台挖掘机挖掘机、两台刮平机并组织50人配

8、合人工进行原堤面及地表清理工作,清基厚度不低于0.3米,清基超宽0.51米,满足清除树根、草本植物、表层有机土的要求后组织刮平机先对清基后的现场进行产地平整,然后用压路机对其基础进行机静压一遍、振压三遍、静压一遍,确保基础的压实度能够达到设计、规范要求。(3)土方回填在业主提供的土料场中取样检验,获得有关试验成果报告后进行填筑施工。土方填筑前进行了现场碾压试验,根据试验结果确定了土料的填筑施工参数:铺料厚度45cm,装载机铺土,平地机刮平,20T压路机静压一遍、振压三遍、静压一遍。经压实后的土料的质量检验标准:相对密度值平均大于0.65。填筑过程中土料存在的树根、杂草等其它杂质人工配合予以捡拾

9、。施工中严格控制土料填筑时的铺土厚度、工作面平整度、含水量和碾压遍数。对碾压的土料及时取样进行土工试验,经试验合格后才能进行下一层土料的铺筑。压实土料的碾路机行驶方向平行于堤轴线,靠旧堤坡角处可顺坡角行使。坡边地形突变及坡度过陡而碾路机碾压不到位的部位,适当修整地形,使旧堤坡角形成0.5米高、1米宽的台阶结合层,使碾压到位,局部边角地方碾压不到位的地方再用振动夯压实。填筑的土料按施工规范要求采取大面积铺筑,以减少接缝,铺土长度不小于200米。当分块填筑时,对块间接坡处的虚坡带采取专门的处理措施,一般横向采取台阶式的接坡方式,纵向采取1:5的缓坡,并将接坡处未压实的虚土进行挖除的措施。(4)护基

10、按设计要求放出护基开挖控制线,用机械进行开挖并夯实到位。经报验合格后将编织好的合金钢丝石笼网片铺开,再按照网片规格装排卵石。装排卵石时要先装四边,后装中间;大石排紧,小石填严,大石在外,小石在内。按此装排方法自下而上逐层上排,待装到规定的尺寸后,将网片的其它面向上拢起,用合金钢丝扎口并用钳子钳拧紧。装填后做到填石饱满、外形方正、扎口结实。竖直度小于5cm,高程误差0+5cm.本工程采用机制合金刚丝石笼网片,装载机、挖掘机运输石料、人工装笼、封口、排放的施工方法。(5)护坡雷诺护垫护坡施工时先按坡面设计线打桩定线,每10米横向挂坡线一道,先铺机制合金石笼,然后中间挂砌石面活动线,再分层进行人工砌

11、筑。砌筑时坡坡厚度为30cm。在砌筑过程中,其周边选用较大石料,砌石中垫稳填实,并与相邻砌石靠紧,严禁出现架空、通缝、叠砌和浮塞,不得在外露面用块石砌筑,而中间以小石填心,石笼填塞饱满。草皮护坡中按要求对桩号18+14321+992段的左右两岸进行人工种植草皮。(6)浆砌石挡墙挡墙施工前,先进行M7.5、M10砂浆配合比设计试验,并将其检验报告报监理工程师审批后才进行砌筑施工。砌筑前,将所有石料洒水湿润,使其表面充分吸水且无残留积水。砌体时采用分层卧砌,石料大面朝下,并上下错缝、内外搭砌的砌筑方法。砌筑的铺浆厚度为3050mm,随铺浆随砌石,砂浆密实饱满,石块间较大的空隙先填塞砂浆,后用碎石或

12、片石嵌实(不得先摆碎石块后填砂浆或干填碎石块)的施工方法,石块间不得相互接触。竖缝中的砂浆用灰刀插捣密实。每10米留一道伸缩缝,伸缩缝用聚乙烯泡沫板进行相嵌填充,挡墙表面用M10水泥砂浆进行了人工勾缝,勾缝采用凸面施工方法。按照挡墙设计尺寸(1m*0.6m*0.3m)严格把关和放线、挂线,其质量和外观均达到了合格标准。墙体砌筑完后,对墙体的外露面在砌筑12-18h后及时进行养护,以保证砌石质量。(7)护基坝加固基础开挖(隐蔽工程): 按照设计要求对原有的65座丁坝拟定了施工方案。首先对护基坝加固基础进行测量放线,在取得监理认可同意后,主要用挖掘机进行基础土方开挖,开挖基础按设计尺寸,外放0.5

13、米的作业面,开挖边坡采用1:11:1.5的放坡进行开挖,保证了开挖深度,通过现场测量高程、宽度等尺寸达到设计要求之,对1#9#坝采用进站法先抛散抛石,抛至设计位置后然后抛装满石料的石笼使其能够保护抛好的散抛石不被洪水冲走达到设计要求后,进行了报验和验收程序,合格后转入下道工序。 机制合金钢丝笼采用机装箱机制遍网孔箱垫体(90*120135mm(Z型)和盖网(70*90110mm)基础箱选用140*160蜂巢式网孔。材质为合金钢丝,网线径2.6mm,网边线径3.0mm,单根强度大于420MPa,延伸率大于10%,含锌量大于230g/m,网片强度大于28KN,使用寿命大于50年;填充石料采用块石或

14、卵石,无风化,粒径大于网孔12倍石料,空隙密度实度大于80%;基础需进行回填掩埋,回填掩埋采用机械施工,土料可采用基础开挖土料,回填土自然推平,不要求压实度。机制合金石笼排放首先采购拉运石料。从周至县马召黑河河口地进行了统一采购,材质坚硬新鲜、无风化剥落或裂纹且表面无污垢,最小边的长度大于30cm的石料装车运至工地,经检验其抗压强度大于30 Mpa,符合设计要求。在施工中,人工和机械配合将所用材料运至作业面上。首先按照设计对抛石部位进行了人工抛石,然后精确放线、排放合金石笼,笼内装石采用人工装石。选修石料,将有面的大石放在平面上和竖面上,平整度按要求进行控制。高度按设计高进行施工。成型尺寸符合

15、设计要求,每层笼装填成型后,认真进行检查和验收。针对平整度、密实度和圆弧轮廓线等外观质量达不到要求的部位进行整修,通过验收合格后方可封笼,进入上层笼施工。通过这些控制措施,严格按照施工规范要求进行施工,使质量得到了保证。护基坝坡面雷诺护垫 迎水坡及护基坝坝面采用雷诺护垫技术要求:网孔为蜂巢式,材质为合金含锌钢丝,网线径2.6,框线径3.2,连接线为2.2,强度大于420Mpa,含锌量每平方米大于245g,延伸率大于12,整网强度大于28KN(符合合金结构钢丝GB/T3079-93、金属材料室温拉伸试验方法GB/T228-2002标准),使用寿命大于50年。填充石料应选用大于网孔12倍石料,密实

16、度大于80,石料严禁选用风化石。二、验收范围本单位工程验收范围包括:堤基清理分部、堤身填筑分部、护基分部、护坡分部、护基坝加固分部共5个分部。三、单位工程完成情况和完成的主要工程量本单位共有5个分部工程,179个单元工程已全部完工,各个分部工程均达到了设计标准和合同约定的标准并验收合格。合同主要工程量:(见下页附表) 合同主要工程量与完成主要工程量汇总表序号项目名称单位合同量完成量1.1清基(30cm)m326244262441.2基础土方开挖m312478447084.191.3土方开挖m388014117194.761.4基础土方回填m32957217638.841.5筑堤压实土方(密度不

17、小于0.65)m3275075277074.41.6筑堤料运输m35440205458271.7矿渣挖除m32190462168341.8矿渣换填m3187527185905.61.9机制合金钢丝石笼护垫m31628314500.631.10 种植土铺设m31770723774.781.11草皮护坡m2126660405421.12 散抛石m31262936.651.13 机制合金钢丝石笼基础211m3111678801.41.14 拆除干砌石护坡m3221022101.15 拆除铅丝石笼m3200020001.16 块石利用m3-2105-21051.17人工修整边坡m21313908852

18、4加固护基坝序号项目名称单位工程数量2.1土方开挖m34955345702.422.2基础土方回填m31277816118.392.3机制合金钢丝石笼基础211mm32033824222.272.4机制合金钢丝石笼护基坝210.3mm334534892.322.5散抛石m3141298959.532.6拆除干砌石m3185602.7块石利用m3-9280巡堤查险路序号项目名称单位工程数量3.1土方开挖m316161473.533.2土方回填m3974895.033.3M7.5浆砌块石m3105910363.4透水砖(30030060)m2353034533.5伸缩缝填塞m210798.55四、

19、单位工程质量评定(一) 分部工程质量评定 本单位工程由堤基清理分部、堤身填筑分部、护基分部、护坡分部、护基坝加固分部共5个分部组成,其所有分部已完工,各个分部工程均已达到设计标准。分部工程质量评定结果为:堤基清理分部验收合格;堤身填筑分部验收合格;护基分部验收合格;护坡分部验收合格;护基坝加固分部验收合格。五个分部共179个单元,合格179个,其中优良45个单元,优良率占25.2%。所有分部于2013年 4月 10日前均已通过了分部工程验收。五个分部工程施工质量全部合格。(二) 工程外观质量评定 经建设单位、设计单位、监理单位、施工单位、质量检测单位对外观质量评定组现场评定,外观质量得分率为9

20、0%. (三) 工程质量检测情况 1、施工单位自检 本单位工程原材料、中间产品检测分别委托陕西省水利水电力勘测设计研究院检测中心复试检验。(1)原材料检测:水泥2组、石料2组、合金钢丝2组、中砂2组全部合格。(2)中间产品检测堤身填筑分部工程 :料场砂土料试验三次,做砂土料碾压试验三次,相对密度0.65时对应的控制干密度为1.65g/cm3。土方填筑干密度检测共取8437个点,7876个合格,合格率93.4%。护基、护坡、护基坝加固分部工程(雷诺护垫及机制合金钢丝石笼): 合金钢丝及整网拉伸试验报告符合GB/T228-2002和GB/T2289-2002要求,钢丝锌层质量试验报告数据符合GB/

21、T1839-2008和YB/T5357-2009规范标准。石料依据水利水电工程岩石试验规程SL264-2001,该岩石饱和抗压强度大于60Mpa,属于坚硬岩石。(四)单位工程质量等级评定意见 本单位工程共六个分部工程,施工质量全部评定为合格,工程外观得分率为90%。施工质量检验与评定资料基本齐全;单位工程施工质量评定等级为合格。五、 分部工程验收遗留问题处理 无六、 运行准备情况本单位工程已按设计完工,运行管理单位为周至县渭河管理站,运行管理相关制度已建立,责任已明确。七、 存在问题处理及处理意见 无八、 意见和建议 无九、 结论 本单位工程已按设计内容全部完工:五个分部工程验收合格;原材料质

22、量、中间产品质量合格;施工过程中未发生质量事故和安全事故;单位工程施工质量与评定资料基本齐全;工程外观得分率为90% ,单位工程施工质量评定等级为合格;验收工作组同意本单位工程交工验收。十、 保留意见 保留意见人签字:十一、 单位工程验收工作组成员签字表(见附表)渭河全线整治周至县周武大桥至永流末端堤防加宽标段单位工程验收工作组成员签字表姓名单位职务和职称签字备注组长赵养星周至县渭河过境段整治工程项目领导小组办公室副主任副组长董春苗周至县渭河过境段整治工程项目领导小组办公室技术负责人成员陶莉莉周至县渭河过境段整治工程项目领导小组办公室会计成员张鹏程陕西鑫联建设监理咨询有限责任公司总监成员苏行军

23、陕西鑫联建设监理咨询有限责任公司监理成员朱小军西安市水利规划勘测设计院高工成员辛江平周至县渭河管理站站长成员曲庆荣周至县渭河管理站副站长成员邓新梁西安中远水利工程质量检测有限公司高工成员段德芳陕西宝鸡峡工程局项目经理渭河全线整治周至县周武大桥至永流末端堤防加宽工程列席代表成员签字表姓名单 位职务和职称签字备注徐伟西安市水利质量监督站站长李凯西安市水利质量监督站工程师王伟西安市治渭办工程师寇荣贤周至县水务局业务科科长单位工程自检统计表单位工程名称:标段堤防加宽工程桩号:18+14321+992序号分部工程名称、编码单元工程名称单元个数检测数合格数合格率1堤基处理堤基清理1939036292.8%2堤身填筑沙质土堤身填筑198437787693.4%3护基基础土方开挖1959653790.1%铅丝笼石防护1976363990.3%浆砌石挡墙1965358990.2%4护坡合金钢丝笼石护坡1941536387.47%草皮护坡1959354692.07%5护基坝加固1#65#护基坝加固658843789689.3%合计198206901880890.9%-精品word文档 值得下载 值得拥有-

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 水利工程

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
