高压电气预试施工组织方案

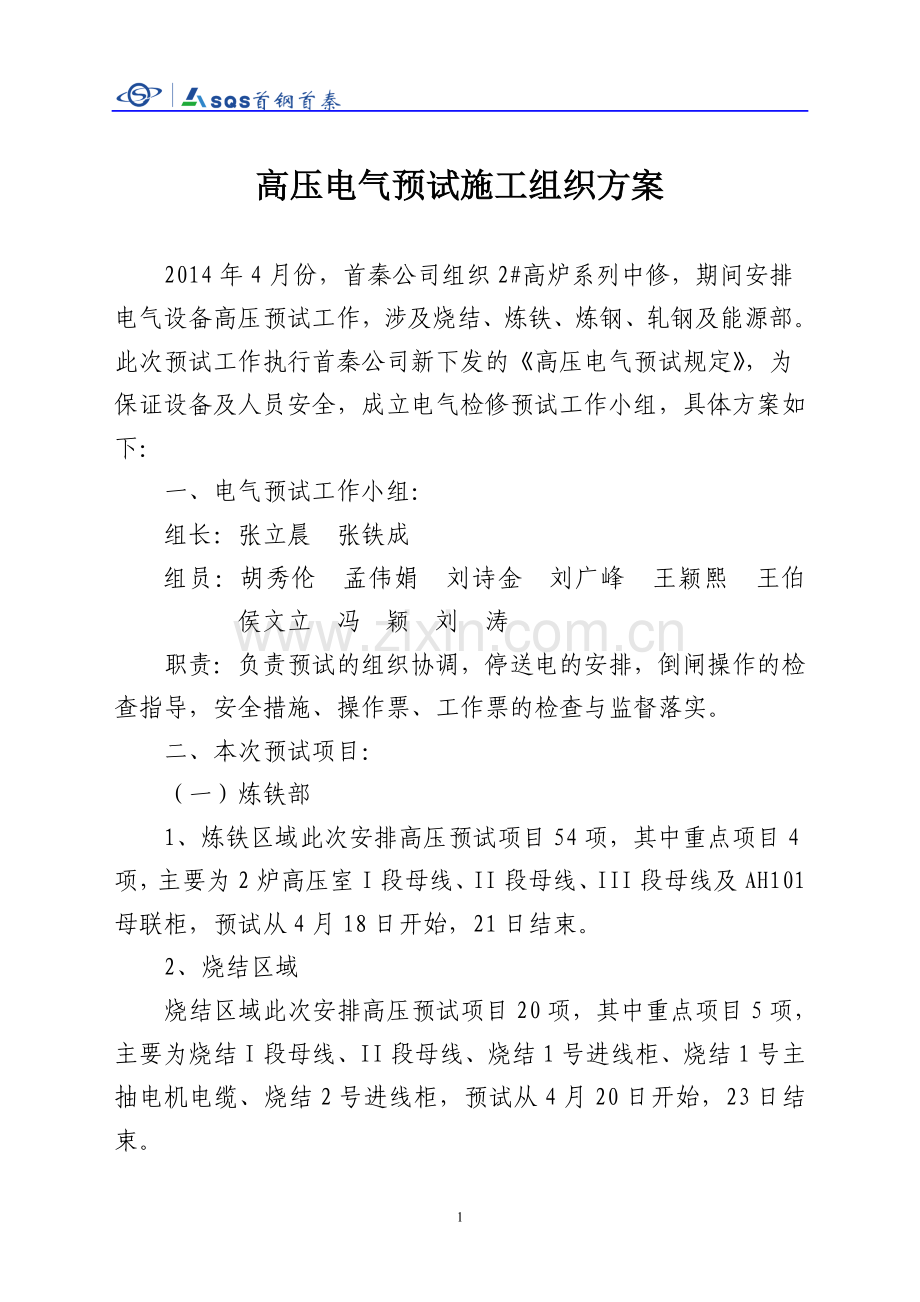

2014年4月份,首秦公司组织2#高炉系列中修,期间安排电气设备高压预试工作,涉及烧结、炼铁、炼钢、轧钢及能源部。此次预试工作执行首秦公司新下发的《高压电气预试规定》,为保证设备及人员安全,成立电气检修预试工作小组,具体方案如下:
一、电气预试工作小组:
组长:张立晨 张铁成
组员:胡秀伦 孟伟娟 刘诗金 刘广峰 王颖熙 王伯 侯文立 冯 颖 刘 涛
职责:负责预试的组织协调,停送电的安排,倒闸操作的检查指导,安全措施、操作票、工作票的检查与监督落实。
二、本次预试项目:
(一)炼铁部
1、炼铁区域此次安排高压预试项目54项,其中重点项目4项,主要为2炉高压室I段母线、II段母线、III段母线及AH101母联柜,预试从4月18日开始,21日结束。
2、烧结区域
烧结区域此次安排高压预试项目20项,其中重点项目5项,主要为烧结I段母线、II段母线、烧结1号进线柜、烧结1号主抽电机电缆、烧结2号进线柜,预试从4月20日开始,23日结束。
施工单位: 首建公司 施工负责人:孙建国
作业部负责人:孟伟娟

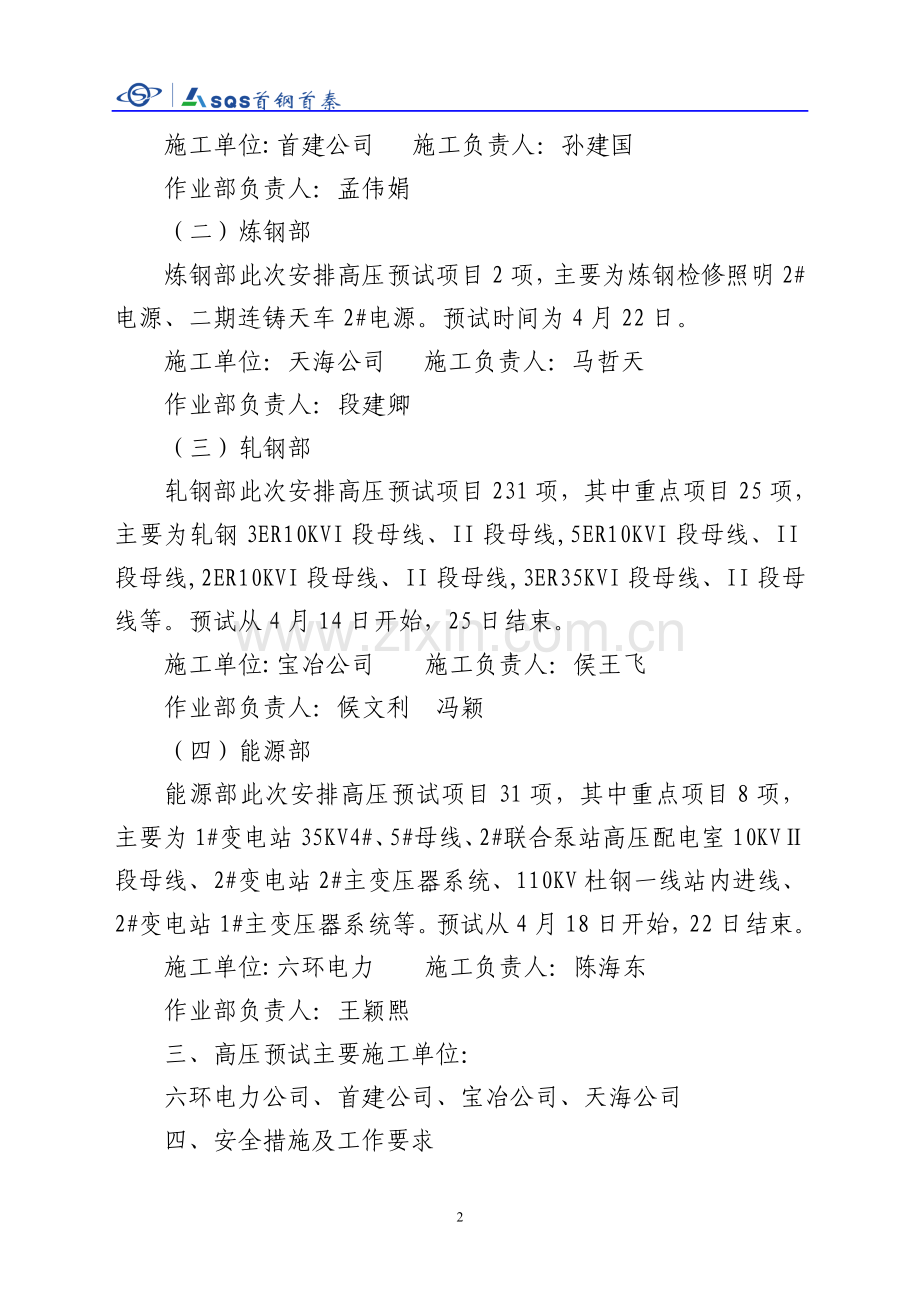

(二)炼钢部
炼钢部此次安排高压预试项目2项,主要为炼钢检修照明2#电源、二期连铸天车2#电源。预试时间为4月22日。
施工单位:天海公司 施工负责人:马哲天
作业部负责人:段建卿
(三)轧钢部
轧钢部此次安排高压预试项目231项,其中重点项目25项,主要为轧钢3ER10KVI段母线、II段母线,5ER10KVI段母线、II段母线,2ER10KVI段母线、II段母线,3ER35KVI段母线、II段母线等。预试从4月14日开始,25日结束。
施工单位: 宝冶公司 施工负责人:侯王飞
作业部负责人:候文利 冯颖
(四)能源部
能源部此次安排高压预试项目31项,其中重点项目8项,主要为1#变电站35KV4#、5#母线、2#联合泵站高压配电室10KVⅡ段母线、2#变电站2#主变压器系统、110KV杜钢一线站内进线、2#变电站1#主变压器系统等。预试从4月18日开始,22日结束。
施工单位: 六环电力 施工负责人:陈海东
作业部负责人:王颖熙
三、高压预试主要施工单位:
六环电力公司、首建公司、宝冶公司、天海公司
四、安全措施及工作要求
1、各作业部需要停电预试的项目要提前三天向能源部110KV电站调度提出书面申请,写明停电时间,范围以及内容。能源部根据停电安排,检修前下发停电通知,各作业部根据停电通知做好停电准备工作。
2、各作业部和施工单位要指派专人负责停送电的联络,联络方法上报110KV电站调度室,人员变动要及时更改。合环操作时必须请示110KV调度,经同意后方可操作。
3、各部门对应急设备进行全面检查,如:应急电源、应急柴油泵、高位水箱、油箱、各类气动阀门等设备,确保在预试前处于完好状态。
4、预试期间必须执行停送电操作的有关安全规定、“两票四制”管理规定,各部门主管领导要高度重视,对本部门预试项目、预试标准、时间安排、施工组织进行现场检查督导。
5、检修预试项目严格按计划执行,销项、增项必须经过本部门主管部长、设备部同意后方可执行,严禁随意更改计划,调整标准。
6、各部门严格按照预试计划执行能源部下发的停送电通知,不得自行安排。预试完成后通知能源部电力调度,由电力调度通知公司总调,公司总调根据生产情况通知各作业部完成送电操作。
以上要求请各作业部严格执行。0万U豆体验卡
卡号:50D890668267e3349e33
密码:686d03401eefba96faba
奖品名称:500万U豆体验卡
卡号:50De7a00c543af387fc0
密码:b26488ce65abc1787202
奖品名称:500万U豆体验卡
卡号:50Dbac638
85c802fd52e
密码:3d1c344384327b85efff
奖品名称:500万U豆体验卡
卡号:50Dd97f0765bdf6998a3
密码:48db1c14e42a2b321fac
奖品名称:500万U豆体50D61
215eb41ae3cc919
密码:25bffae5346e7b7d2548
奖品名称:100万U豆体验卡
卡号:10D1cab621456ab278ab
密码:709f65f32865af2559c2
奖品名称:100万U豆体验卡
卡号:10D8f1d6a4b953f3474e
密码:6e2e4017cce30dc7e055
奖品名称:100万U豆体验卡
卡号:10Dd1fc6d6dd529b6892
密码:a5dbdd8338f91d2c0701
奖品名称:100万U豆体验卡
卡号:10D08377b71d4374262b
密码:1d7a7c21ebd99b798a54
4
展开阅读全文
