收藏 分销(赏)

内外墙粉刷技术交底.doc

上传人:胜**** 文档编号:802016 上传时间:2024-03-21 格式:DOC 页数:6 大小:38KB
下载 相关 举报
内外墙粉刷技术交底.doc_第1页
第1页 / 共6页
内外墙粉刷技术交底.doc_第2页
第2页 / 共6页
内外墙粉刷技术交底.doc_第3页
第3页 / 共6页
内外墙粉刷技术交底.doc_第4页
第4页 / 共6页
内外墙粉刷技术交底.doc_第5页
第5页 / 共6页
点击查看更多>>
资源描述

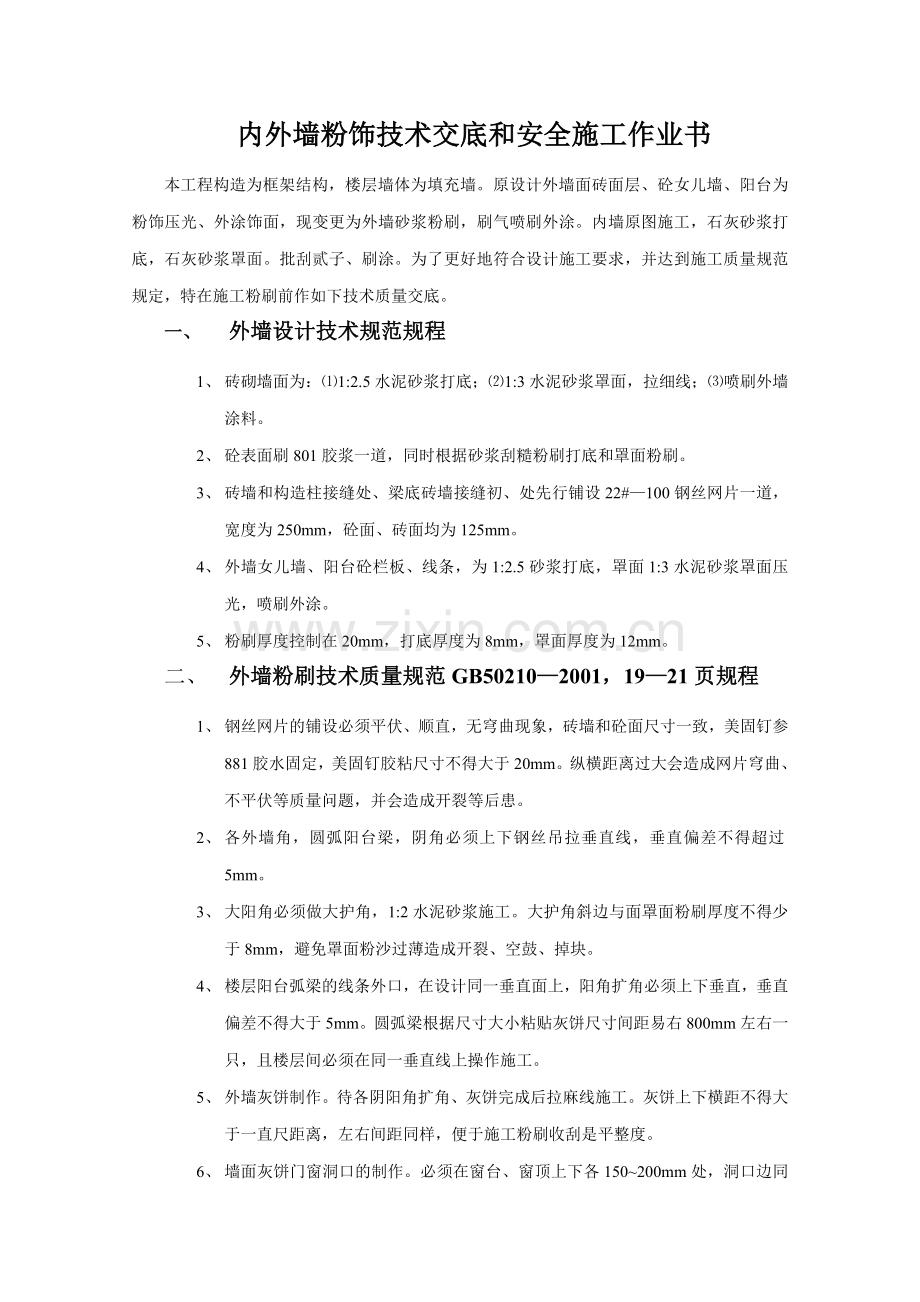

1、内外墙粉饰技术交底和安全施工作业书本工程构造为框架结构,楼层墙体为填充墙。原设计外墙面砖面层、砼女儿墙、阳台为粉饰压光、外涂饰面,现变更为外墙砂浆粉刷,刷气喷刷外涂。内墙原图施工,石灰砂浆打底,石灰砂浆罩面。批刮贰子、刷涂。为了更好地符合设计施工要求,并达到施工质量规范规定,特在施工粉刷前作如下技术质量交底。一、 外墙设计技术规范规程1、 砖砌墙面为:1:2.5水泥砂浆打底;1:3水泥砂浆罩面,拉细线;喷刷外墙涂料。2、 砼表面刷801胶浆一道,同时根据砂浆刮糙粉刷打底和罩面粉刷。3、 砖墙和构造柱接缝处、梁底砖墙接缝初、处先行铺设22#100钢丝网片一道,宽度为250mm,砼面、砖面均为12

2、5mm。4、 外墙女儿墙、阳台砼栏板、线条,为1:2.5砂浆打底,罩面1:3水泥砂浆罩面压光,喷刷外涂。5、 粉刷厚度控制在20mm,打底厚度为8mm,罩面厚度为12mm。二、 外墙粉刷技术质量规范GB502102001,1921页规程1、 钢丝网片的铺设必须平伏、顺直,无穹曲现象,砖墙和砼面尺寸一致,美固钉参881胶水固定,美固钉胶粘尺寸不得大于20mm。纵横距离过大会造成网片穹曲、不平伏等质量问题,并会造成开裂等后患。2、 各外墙角,圆弧阳台梁,阴角必须上下钢丝吊拉垂直线,垂直偏差不得超过5mm。3、 大阳角必须做大护角,1:2水泥砂浆施工。大护角斜边与面罩面粉刷厚度不得少于8mm,避免罩

3、面粉沙过薄造成开裂、空鼓、掉块。4、 楼层阳台弧梁的线条外口,在设计同一垂直面上,阳角扩角必须上下垂直,垂直偏差不得大于5mm。圆弧梁根据尺寸大小粘贴灰饼尺寸间距易右800mm左右一只,且楼层间必须在同一垂直线上操作施工。5、 外墙灰饼制作。待各阴阳角扩角、灰饼完成后拉麻线施工。灰饼上下横距不得大于一直尺距离,左右间距同样,便于施工粉刷收刮是平整度。6、 墙面灰饼门窗洞口的制作。必须在窗台、窗顶上下各150200mm处,洞口边同样200mm处各需灰饼一只,便于快速安窗,且在同一垂直面上。7、 各立面大墙面最好做两次灰饼,刮糙打底一次,刮糙后罩面一次。灰饼厚度根据实际情况确定,最大厚度不得超过2

4、5mm,确需超厚必须与项目工程部主管施工员商讨确定。8、 各楼层女儿墙线条粉刷立面宽度施工图为200mm,在粉刷前须操水平控制和弹线,超出部位先行打凿一致尺寸,后进行施工粉刷,粉刷尺寸大小一致,进出一致,顺直。无侧向水平弯曲的质量问题。9、 圆弧线条粉刷先行放样出圆弧弧度的样板,样板用五夹板或七夹板制作。根据样板弧度进行粉刷,且做到上下楼层完成后尺寸一致,和顺。10、 各线条下口和梁底必须做嵌滴水槽线条,线条为黑色成品。嵌置六寸以外立面进25mm,并一致顺直,无弯曲现象,且底下口线条外侧砂浆粉刷略带老鹰嘴斜口,宜右23mm。11、 对弧度过大的梁,线条不易嵌塑料槽线条的梁,女儿墙底面必须做老鹰

5、嘴。水泥砂浆滴水线,滴水线宽度40mm,各楼层一致,尽可能嵌置成品滴水槽。12、 大面积刮糙打底前,所有砼面必须刷胶浆粘接剂一道,便于粉刷粘着力,和质量空鼓的后患和返工情况。13、 刮糙粉刷前,须提前一天即隔夜浇水湿润,砖墙的吸水率达到70%以上,待粉刷打底时,用手心紧贴砖墙面,感觉有冰凉的时候,可进行打底粉刷;否则不允许粉刷。且同时进行再次浇水湿润。14、 刮糙前先行对梁、柱爆模的打凿、清理。完成一面都符合质量要求,经项目部质量检查,符合质量要求和刮糙条件,才可进行打底粉刷。15、 刮糙粉刷施工过程中,必须垂直趟平,且覆盖砖面,无打底层开裂的质量问题,且保证刮糙面灰饼厚度812mm的尺寸,且

6、基本一致的质量要求。16、 分格线条的设置以窗顶部下位20mm,嵌设须弹出水平线,然后进行嵌设。分格线条外平面须保证同灰饼面同一平面,质量要求顺直,无弯曲,接口和顺、贯通。17、 罩面粉刷。如天气干燥,墙面同样以适量浇水湿润,避免面层粉刷吸水过快,影响施工质量。粉刷罩面前先行对打底粉刷质量检查。对空鼓、开裂的部位敲除处理后,再进行面层粉刷。质量要求:平整度3mm,垂直度3mm 以内,毛光面,且表面颜色一致,和顺,无空鼓,开裂符合质量规范要求。18、 内外窗侧边粉刷、收口,必须填嵌密实,左右两侧砂浆窗框咬边不得大于4mm,且方正、一致,窗顶粉刷必须带有外斜度,并同时嵌塑料滴水槽,进出同为25mm

7、。19、 窗底、台粉刷,事前窗底须用细石砼填嵌密实,或用1:5珍珠岩粉掺和水泥砂浆嵌填。但必须保证密实度,以防渗水的质量问题。技术要求,窗台粉刷,先行保证窗底留置1525mm L形槽口尺寸,且窗台宽度3040mm泛水坡度。窗台口线条粉刷出墙50mm的统一尺寸,下口可做老鹰嘴或嵌塑料条滴水槽。示意图如下:20、 外墙粉刷完毕后,进行外脚手架拉结杆墙洞处理,必须打凿干净,浇水湿润,然后用细石砼浇灌密实,无空洞现象,预防外墙平面渗水。且用1:3或1:4水泥砂浆多次补平,避免砂浆标号过高造成收缩开裂而渗水。三、 内墙粉刷技术设计技术规范规程1、 砼面刷801胶浆一道,且砼面浇水湿润后进行,隔天施工。2

8、、 内墙刮糙打底砂浆为1:0.3:3的混合砂浆打底,1:1:6砂浆罩面。3、 砖墙和构造柱接缝处为1520g/纤维布覆盖,宽250mm,砖缝两侧各125mm,施工要求:先行接缝刮糙抹平,后浇素浆批刮铺帖平整。4、 排烟道安装先行对墙柱阴角进行砂浆刮糙抹平,后安装排烟管道。5、 各室内阳角、门樘1:2水泥砂浆护角,和粉樘、内窗樘同样。6、 卫生间、厨房间砂浆用料同居室,拉细7、 居室、厅间为1:0.3:3混合砂浆打底,1:1:6很和砂浆罩面、毛光,打底厚度为8mm,罩面厚度为12mm。四、 内墙粉刷技术质量规范规程1、 所有各分项粉刷必须符合GB50210-2001,19-2-1质量规范规定。2

9、、 内墙灰饼卫生间、厨房间必须方正,靠窗须按外墙灰饼进出一致尺寸制灰饼,避免内窗台宽窄不一,不符合质量要求。3、 砼柱面粉刷前必须满刷胶浆一道,无漏刷现象。4、 砖墙粉刷提前隔夜浇水一道,吸水率须达到70%,充分发挥砂浆的粘接力。5、 门套、窗套须先行1:2水泥砂浆粉樘、压光,且必须阴阳角方正,大小3,垂直度、平整度不得超过3mm。6、 卫生间、厨房间内粉刷为无刷涂面,光粉压光后,进行平整度、垂直度的检查。符合质量要求,再进行海绵上下拉细气,保证其墙面色顺一致,无色差现象。完成后质量要求:平整度、垂直度不得大于3mm;严禁空鼓、开裂等质量问题。一经检查发现按项目部质量要求进行处罚。7、 居室、

10、厅间内粉刷为刷涂面,粉刷质量要求为毛光面,平整度、垂直度不得超过3mm,阴阳角上下顺直,目测、实测无弯曲。上顶棚阴角通直和顺,阴阳角方正不得大于正交3度。8、 在粉刷完成后的墙面,开关合、空调洞按原有大小洞口裁割整齐,严禁缺损砂浆满填开关合、箱的质量问题9、 粉刷墙面严禁出现大面积开裂而发生空鼓的质量问题。必须自检,超10C面积自行割除返工整修,然后项目部检查不符合质量要求返工的按自检不力处罚。五、 楼地面技术施工质量规范规程1、 必须先行对楼地面清凿垃圾,且粉刷粘贴砂浆层清理。2、 楼地面的时间要求:素水泥浆结合层,1:2.5水泥砂浆罩面压光,完成面标高尺寸50线下530mm,允许偏差5mm

11、,超厚居室C20细石砼面层,原浆压光。3、 楼地面浇筑前先行隔夜对砼面蓄水养护,施工时保持无吸水现象,确保楼层混凝土施工面层不因吸水过快而发生起拱、开裂、空鼓等质量问题,以至造成返工和材料浪费。4、 楼地面待二次原浆压光后,用5寸刷帚顺直扫气。完成后平整度不得大于3mm,各地面阴阳角干净方正、明朗,无凹凸、鸟窝等质量问题。5、 楼地面完成一层,待24小时,须蓄水养护三天,确保起强度达到规范要求。六、 文明施工、落手清工作,安全措施1、 施工前必须对楼层全部清理干净,确保落地砂浆的二次利用。2、 每天施工必须做到工完料清,严禁砂浆隔夜而浪费。3、 外墙粉刷必须对架子的杂物彻底清理干净,避免坠落碰

12、撞,危及他人的人身安全。4、 外墙粉刷必须保持外架竹笆每层天天干净,每天落地砂灰及时清理过筛利用。严禁乱倒乱抛浪费等不文明施工。5、 内粉架子必须牢固,脚手板须垫置平稳,不用断裂、腐蚀的板材做脚手板,避免断裂而伤及自己和他人。6、 严格按交底作业书施工,严禁偷工减料。各项施工必须符合质量规范和安全规章制度。7、 浇筑地坪后,污染墙面的水泥须及时清理铲除。以上作业技术交底各施工班组须严格遵照执行,避免施工作业违反质量规范,避免返工。认真施工,确保各项符合施工质量规范要求。上班必须遵守安全生产的各项条律,遵章守纪,认真作业! 班组签字: 中铁苏州香城花园项目部 2004-11-230万U豆体验卡卡

13、号:50D890668267e3349e33密码:686d03401eefba96faba奖品名称:500万U豆体验卡卡号:50De7a00c543af387fc0密码:b26488ce65abc1787202奖品名称:500万U豆体验卡卡号:50Dbac63885c802fd52e密码:3d1c344384327b85efff奖品名称:500万U豆体验卡卡号:50Dd97f0765bdf6998a3密码:48db1c14e42a2b321fac奖品名称:500万U豆体50D61215eb41ae3cc919密码:25bffae5346e7b7d2548奖品名称:100万U豆体验卡卡号:10D1cab621456ab278ab密码:709f65f32865af2559c2奖品名称:100万U豆体验卡卡号:10D8f1d6a4b953f3474e密码:6e2e4017cce30dc7e055奖品名称:100万U豆体验卡卡号:10Dd1fc6d6dd529b6892密码:a5dbdd8338f91d2c0701奖品名称:100万U豆体验卡卡号:10D08377b71d4374262b密码:1d7a7c21ebd99b798a54

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
