资源描述
河北省茅荆坝(蒙冀界)至承德公路第1标段 人工挖孔桩施工方案

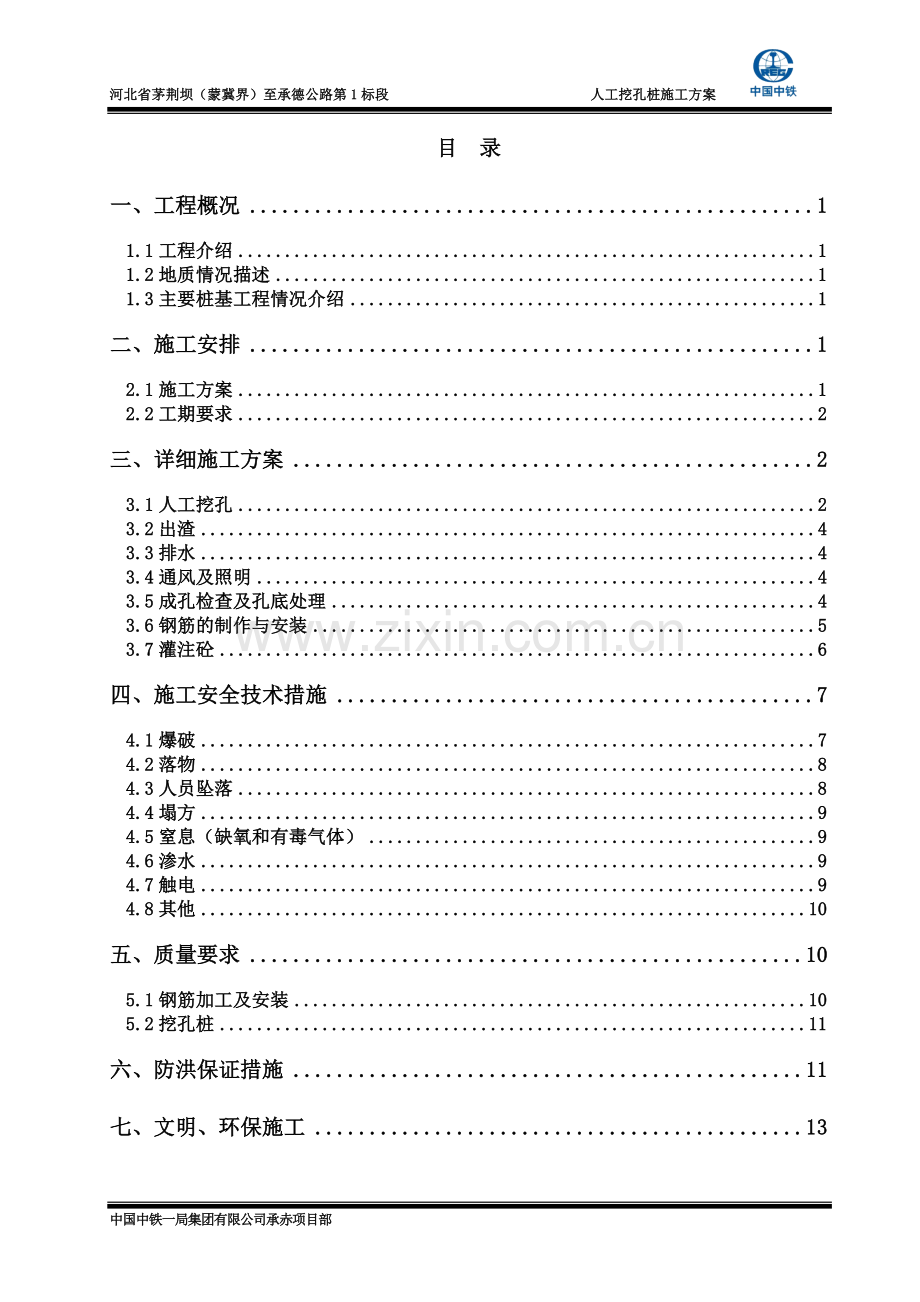

目 录
一、工程概况 1
1.1工程介绍 1
1.2地质情况描述 1
1.3主要桩基工程情况介绍 1
二、施工安排 1
2.1施工方案 1
2.2工期要求 2
三、详细施工方案 2
3.1人工挖孔 2
3.2出渣 4
3.3排水 4
3.4通风及照明 4
3.5成孔检查及孔底处理 4
3.6钢筋的制作与安装 5
3.7灌注砼 6
四、施工安全技术措施 7
4.1爆破 7
4.2落物 8
4.3人员坠落 8
4.4塌方 9
4.5窒息(缺氧和有毒气体) 9
4.6渗水 9
4.7触电 9
4.8其他 10
五、质量要求 10
5.1钢筋加工及安装 10
5.2挖孔桩 11
六、防洪保证措施 11
七、文明、环保施工 13
中国中铁一局集团有限公司承赤项目部
天义沟中桥人工挖孔桩施工方案
一、工程概况

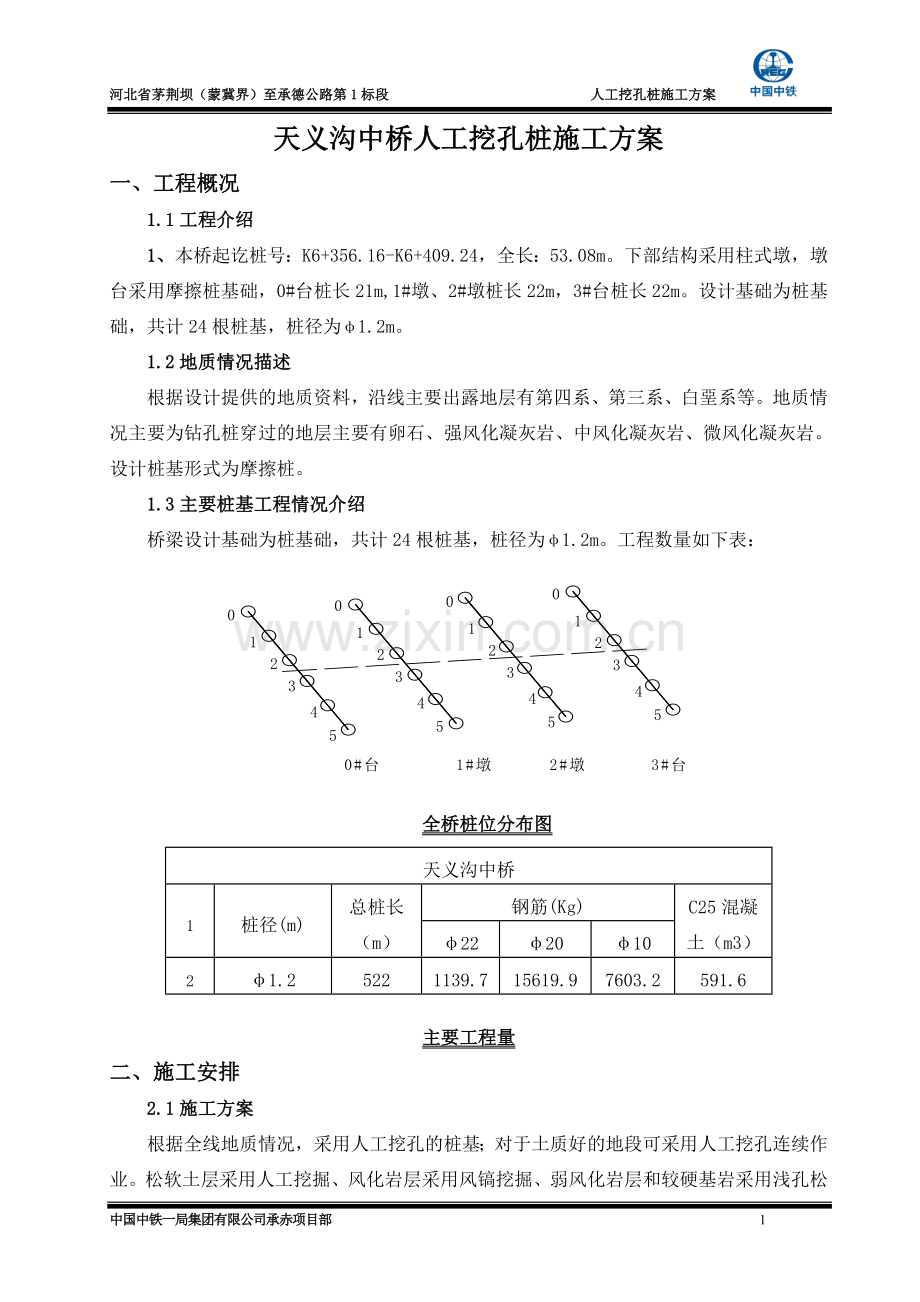

1.1工程介绍
1、本桥起讫桩号:K6+356.16-K6+409.24,全长:53.08m。下部结构采用柱式墩,墩台采用摩擦桩基础,0#台桩长21m,1#墩、2#墩桩长22m,3#台桩长22m。设计基础为桩基础,共计24根桩基,桩径为φ1.2m。
1.2地质情况描述
根据设计提供的地质资料,沿线主要出露地层有第四系、第三系、白堊系等。地质情况主要为钻孔桩穿过的地层主要有卵石、强风化凝灰岩、中风化凝灰岩、微风化凝灰岩。设计桩基形式为摩擦桩。
1.3主要桩基工程情况介绍
桥梁设计基础为桩基础,共计24根桩基,桩径为φ1.2m。工程数量如下表:
全桥桩位分布图
天义沟中桥
1
桩径(m)
总桩长(m)
钢筋(Kg)
C25混凝土(m3)
φ22
φ20
φ10
2
φ1.2
522
1139.7
15619.9
7603.2
591.6
主要工程量
二、施工安排
2.1施工方案
根据全线地质情况,采用人工挖孔的桩基;对于土质好的地段可采用人工挖孔连续作业。松软土层采用人工挖掘、风化岩层采用风镐挖掘、弱风化岩层和较硬基岩采用浅孔松动爆破。钢筋笼整节制做,运输平车运输,吊车起吊安装就位;混凝土采用自动计量拌和站集中拌和,混凝土输送车运输,混凝土灌注在孔下无水时采用干灌、人工插入式振捣棒振捣;孔内有水时采用水下灌注混凝土的方法施工。桩基完成后,按设计要求对桩基进行逐桩检测。
2.2工期要求
全线桩基总体控制工期2个月,本桥桩基2011年3月18日开始施工,工期两个月,计划5月18 日完工。
三、详细施工方案
是
平整场地
井口开挖
浇注锁口砼
安装提升架
挖 孔
移除挖孔设备
制作提升井架
浇注砼护壁
桩位放样
是否穿过卵石层
否
灌注混凝土
挖孔桩施工工艺框图
3.1人工挖孔
3.1.1、场地平整
平整场地、清除杂物、夯打密实。桩位处地面应高出原地面50厘米左右,场地四周开挖排水沟,防止地表水流入孔内。
3.1.2、测量放样
进行施工放样,施工队配合测量班按设计图纸定出孔位,经检查无误后,由施工队埋设十字护桩,十字护桩必须用砂浆或混凝土进行加固保护,以备开挖过程中对桩位进行检验。
3.1.3、桩孔开挖
采用从上到下逐层用镐、锹进行开挖,遇坚硬土或大块孤石采用锤、钎破碎,挖土顺序为先挖中间后挖周边,按设计桩径加20厘米控制截面大小,每挖1m~1.5m为一节,每节开挖完成后尽快施工砼护壁。孔内挖出的土装入吊桶,采用自制提升设备将渣土垂直运输到地面,堆积到指定地点,防止污染环境。注意挖孔过程中,不必将孔壁修成光面,要使孔壁稍有凹凸不平,以增加桩的摩擦力。挖出的土用手推车运到指定的位置,严禁到在孔边,桩周边1m范围内不得堆土。
挖孔时挖成直形:每节1m~1.5m,当垂直度、孔径检查合格后,再孔底四周挖成5cm深的企口,以便与下一节很好的连接。
开挖风化岩层时,采用风镐凿岩挖掘,凿岩时应加大送风量。当遇弱风化岩层和较硬基岩风镐难于作业时,采用少量炸药进行浅孔松动爆破或预裂爆破,炮眼深度控制在50cm以内,严格控制炸药用量,装药量不超过炮眼深度的三分之一。
孔内爆破采用电雷管起爆。孔内爆破时,现场其它孔内作业人员必须撤离,孔口应加盖且在炮眼附近加强支护,防止震塌孔壁。孔内爆破后应先通风排烟15min并经检查无有害气体后,施工人员方可下井继续作业。
挖孔达到设计标高后,应进行孔底处理。必须做到孔底无虚渣、泥、沉淀土。如地质复杂,应钎探了解孔底以下地质情况是否能满足设计要求,否则应与监理、设计单位研究处理。
3.1.4、护壁施工
护壁拟采用现浇模注混凝土护壁,混凝土标号为C25,现场机械拌合,孔内人工浇捣密实。护壁每节高度与开挖进尺高度一致。桩孔挖掘及砼护壁两道工序需连续作业,中途不得停顿,以防坍孔。
护壁混凝土模板由四块钢模组成,钢模板面板的厚度不得小于6mm,插口连接,支模要校正直径和圆度,护壁孔圈中心线要与桩轴线重合。
第一节护壁兼做挖孔锁口圈,高出周围地面20cm,以防地面水灌入孔内,上口厚20cm,下口厚12cm,下面护壁采用外齿式混凝土护壁,护壁混凝土厚度上口厚15cm,下口厚7.5cm,上下护壁间搭接5cm。(见右侧护壁示意图,单位cm)
护壁混凝土施工:护壁混凝土应严格按配合比下料搅拌,坍落度控制在4~7cm为宜。为提高早期强度可适当加入早强剂,混凝土浇筑时应分层沿四周入模,用钢钎捣实,施工前应将上节护壁底的泥土清理干净,以便连接牢固,为便于施工,可在模板顶设置钢板制成的临时操作平台,供混凝土浇筑使用。当混凝土强度达到设计强度的80%后方可进行下一节的开挖。
3.1.5、人工挖孔允许偏差和检验方法:
序号
项 目
允许偏差
检验方法
1
护筒
顶面位置
50mm
测量检查
倾斜度
1%
2
孔位中心
50mm
3
倾斜度
1%
3.2出渣
采用小型慢速卷扬机提升架配吊土桶出渣,手推车运至临时场地后集中处理。为了安全,出渣桶装渣的高度不得超过桶的上平面。
3.3排水
开挖过程中,孔内渗流量不大时,采用出渣桶将泥水一起吊出,如渗水量较大,则在孔底一侧挖集水坑,用高扬程水泵排出。
3.4通风及照明
挖孔桩施工超过8米时,必须采取通风措施,要用鼓风机连续向孔内送风,风管口要求距孔底2米左右。孔内照明采用防爆灯炮,灯泡离孔底2米。特别注意孔内爆破完毕后,及时通风排出有害气体。
3.5成孔检查及孔底处理
挖孔达到设计标高后,把孔底的松渣及扰动过的软层全部清理掉;并对桩位、孔深、孔径、垂直度进行检查,位置利用桩位控制点,进行检测,孔径、形状和倾斜度采用外径D等于钻孔桩钢筋笼直径,长度不小于4D-6D的检孔器吊入孔内检测,当发现有成孔不直,孔径减小,断面变形超过规范容许值时进行重新修整,嵌岩深度是否满足设计要求。成孔完毕报监理检查验收。
3.6钢筋的制作与安装
3.6.1、桩基钢筋笼制作成整体,一次吊装就位。
3.6.2、桩基钢筋笼制作必须使用数控设备和滚焊机。钢筋骨架成型在模架上进行,模架可以使钢筋准确定位,确保保护层厚度合格。
3.6.3 钢筋骨架保护层的设置方法:
钢筋骨架的保护层厚度用中孔圆柱形混凝土垫块,垫块直径不小于保护层厚度,中孔直径大于大于所穿钢筋直径1mm,中心所穿钢筋焊在主筋上。每隔4m左右设一道,每道沿圆周对称设置不小于4块。
3.6.4、骨架的运输无论采取何种方法运输骨架,都不得使骨架变形,当骨架长度在6m以内时可用两部平板车直接运输。当长度超过6米时,应在平板车上加托架。如用钢管焊成一个或几个托架用翻斗车牵引,可运输各种长度的钢筋笼,或用炮架车采用翻斗车牵引或人工推,也可运输一般长度的钢筋笼。
3.6.5、骨架的起吊和就位
为了保证骨架起吊时不变形,对于长骨架,起吊前应在加强骨架内焊接三角支撑,以加强其刚度,用两点吊。第一吊点设在骨架的下部,第二点设在骨架长度的中点到上三分点之间。对于长骨架,起吊前应在骨架内部临时绑扎两根杉木杆以加强其刚度。起吊时,先提第一点,使骨架稍提起,再与第二吊同时起吊。待骨架离开地面后,第一吊点停吊,继续提升第二吊点。随着第二吊点不断上升,慢慢放松第一吊点,直到骨架同地面垂直,停止起吊。解除第一吊点,检查骨架是否顺直。如有弯曲应整直。当骨架进入孔口后,应将其扶正徐徐下降,严禁摆动碰撞孔壁。然后,由下而上地逐个解去绑扎杉木杆的绑扎点及钢筋十字支撑。当骨架下降到第二吊点附近的加强箍接近孔口,可用木棍或型钢(视骨架轻重而定)等穿过加强箍筋的下方,将骨架临时支承于孔口,将吊钩移到骨架上端,取出临时支承,继续下降到骨架最后一个加强箍处,按上述办法暂时支承。此时可吊来第二节骨架,使上下两节骨架位于同竖直线上,进行焊接,接头完成,抽去临时支托,将骨架徐徐下降,如此循环,使全部骨架降至设计标高为止。
骨架最上端定位,必须由测定的孔口标高来计算定位筋的长度,并反复核对无误后再焊接定位。在钢筋笼上拉上十字线,找出钢筋笼中心,根据护桩找出桩位中心,钢筋笼定位时使钢筋笼中心与桩位中心重合。
然后在定位钢筋骨架顶端的顶吊圈下面插入两根平行的工字钢或槽钢,在护筒两侧放两根平行的枕木(高出护筒5cm左右),并将整个定位骨架支托于枕木上。
钢筋笼主筋接头采用双面搭接焊,每一截面上接头数量不超过50%,加强箍筋与主筋连接全部焊接。钢筋笼的材料、加工、接头和安装,符合要求。在焊接时应特别注意,电流不应太大,严禁出现因接触不良而烧伤主筋。
挖孔桩钢筋骨架允许偏差
序号
项 目
允许偏差(mm)
1
钢筋骨架在承台底以下长度
±100
2
钢筋骨架直径
±10
3
主钢筋间距
±10
4
加强筋间距
±20
5
箍筋间距或螺旋筋间距
±20
6
钢筋骨架垂直度
骨架长度1%
3.7灌注砼
3.7.1、在灌注混凝土前应对孔径、孔深、孔型全部检查并报监理工程师,经检验合格后方可灌注混凝土,灌注混凝土前必须现场检查混凝土塌落度,灌注桩混凝土的塌落度为180~220mm。混凝土需严格按照监理审批的配合比拌制。
3.7.2、如果孔内无积水,砼按无水下砼浇筑,砼采用串筒灌注砼,串筒灌注孔内,串筒的直径为40cm,每节长度在1.5m以内,上下节采用吊耳挂接,且串筒底部与孔内底部或混凝土面高度不大于2m.随着混凝土浇筑,逐段取下串筒。
3.7.3、砼灌注时,从高处直接倾卸时,其自由倾落高度一般不宜超过2米以不发生离析为度 。
3.7.4、当倾落高度超过2米时,应通过串筒、溜管或震动溜管等设施下落;倾落高度超过10米时,并应设置减速装置。
3.7.5、在串筒出料口下面,混凝土堆积高度不宜超过1米。
3.7.6、混凝土采用集中拌合,自动计量,罐车运输,泵送混凝土施工,插入式振捣器振捣。混凝土的浇筑温度不低于+5℃,也不高于+30℃,否则采用经监理工程师批准的相应防寒或降温措施。在下层混凝土初凝或能重塑前浇筑完上层混凝土,混凝土分层浇筑,分层厚度控制在30~45cm。振捣采用插入式振动器,振动器的振动深度一般不超过棒长度2/3~3/4倍,振动时要快插慢拔,不断上下移动振动棒,以便捣实均匀,减少混凝土表面气泡。振动棒插入下层混凝土中5~10cm,移动间距不超过40cm,与侧模保持5~10cm距离,对每一个振动部位,振动到该部位混凝土密实为止。
3.7.7、串筒中间用钢丝绳吊牢防止脱落伤人。为保证桩顶混凝土的质量,其表面浮浆应及时凿除并超灌不小于80cm。
3.7.8、桩身混凝土浇灌过程中必须一次性浇灌完成。
3.7.9、每根桩桩芯混凝土按规范要求留置试件。
3.7.10、如果孔内有积水,按照水下混凝土施工。砼施工同钻孔灌注桩施工方法。
四、施工安全技术措施
4.1爆破
4.1.1、爆破作业始终贯彻“安全第一、预防为主”的方针,严格遵守爆破安全规程中各项规定。
4.1.2、加强爆破作业人员的技术培训和安全教育,爆破员持证上岗。爆破作业人员,严禁穿摩擦产生静电的化纤衣服。
4.1.3、严格控制炮孔装药量,确保填塞长度和填塞质量,装药前必须进行验孔。
4.1.4、爆破物品的管理
4.1.4.1、爆破物品严格执行派送规定,按当班使用量请求配送,剩余爆炸物品必须退库。
4.1.4.2、购买、领取、退库有专门台帐,有爆破器材使用记录。
4.1.4.3、严格按照爆破安全规程有关规定,进行爆破器材的检查,发现不合格产品禁止使用。
4.1.4.4、加强爆破物品的保管,防止丢失被盗。
4.1.5、爆破施工应通知邻近桩内人员撤离后进行。爆破施工必须做好安全警戒工作。
4.1.6、采用少量炸药进行浅孔松动爆破或预裂爆破,炮眼深度控制在50cm以内,严格控制炸药用量,装药量不超过炮眼深度的三分之一。
4.1.7、孔内爆破采用电雷管起爆。孔内爆破时,现场其它孔内作业人员必须撤离。
4.1.8、孔内爆破时,要设置防飞钢筋网(采用Φ16钢筋焊成10×10cm网片),以防碎石飞出孔口伤人,爆破时所有人员应撤到距爆破点200m以外的安全距离。
4.1.9、爆破后,必须按规定的等待时间进入爆破地点检查有无盲炮和其他不安全因素。
4.1.10、如有瞎炮要按安全规程处理。
4.1.11、认真组织清场警戒工作,警戒人员布岗合理,并坚守岗位。警戒时依次发出预告信号、起爆信号和解除警戒信号,以口哨、红旗和对讲机进行联络,严防无关人员和车辆进入爆破危险区。
4.2、落物(井上坠物,提升的土石等坠落)
4.2.1、第一节护壁要高出地面至少20cm,井口向周边找坡。
4.2.2、井口用钢管制作围栏封闭。(机架和吊桶转动范围留出口)
4.2.3、孔口设置活动安全盖板,下班后或停止作业时必须盖好盖板。
4.2.4、作业点周边1m范围内严禁堆土和杂物。
4.2.5、护壁顶严禁放置任何工具。
4.2.6、吊桶使用安全钩。
4.2.7、吊桶装土面低于桶口3cm。
4.2.8、桩孔内上下传递物品采用吊渣桶,严禁直接往孔内投掷任何物件。
4.2.9、每天上班前,对提升设备和电气进行检查。
4.2.10、孔口监护人员应尽职尽责,密切注意井内作业情况,不得擅离岗位。
4.2.11、井内作业人员必须戴安全帽,戴防护眼镜。
4.3、人员坠落
4.3.1、施工作业人员乘坐吊笼上、下,同时系保险绳,严禁攀爬孔壁或乘吊渣桶上下。
4.3.2、停电或机架故障等原因,人员爬软梯上来时,必须徒手面向软梯攀爬,禁止携带任何工具,同时系保险绳。
4.3.3、作业点封闭施工,地面无关人员禁止进入井口作业区。
4.4、塌方
4.4.1、每天一节,不得提前拆模。若爆破,根据方案确认起爆时间。土质差时,适当减小单节开挖深度,减少塌方机率。
4.4.2、下井人员系安全绳,保险绳固定在井口。以备塌方时救援使用。
4.4.3、施工过程中跟踪抽水。
4.4.4、在挖孔过程中,重型机械和车辆不得在井孔周边3m范围内行驶。
4.5、窒息(缺氧和有毒气体)
4.5.1、经常检查孔内的有害气体,并根据孔内的有害气体浓度计孔深设置通风设备,进行通风。特别在放炮后,施工人员下井前,事先测定孔底有无毒气和二氧化碳等有害气体,若有毒气则立即排除。每天施工作业前,将孔的水抽干,并要向孔内先通风5分钟后,再进行检查。
4.5.2、孔深超过8米时,作业全过程不间断送风,鼓风机送风不得小于25L/S。孔底凿岩时要加大送风量。
4.5.3、孔深超过8米时,人员下井前先送风,送风时间不得小于15分钟。
4.5.4、孔深超过8米时,每天下井前进行毒气检测。
4.5.5、不准在桩孔内吸烟,不准在孔底使用明火。
4.5.6、井上和井下人员轮换作业,不得超时加班。
4.5.7、在井下用风镐凿岩作业时,必须戴好防护口罩。
4.5.8、禁止带病下井作业。作业中感觉不适,及时出地面休息。
4.6、渗水
4.6.1、下井前先排出井下积水,作业时注意观察渗水速度变化。
4.6.2、护壁设导流孔,井下安装水泵,随时抽水。
4.7、触电
4.7.1、井内照明采用36V安全电压,灯具采用防爆带罩灯泡。
4.7.2、水泵和其他井下用电设备必须接漏电保护器,每班前检查,保证其灵敏可靠。
4.7.3、井下用电设备,定期检测绝缘电阻。
4.7.4、井下挖孔作业人员和电动机具操作人员穿水靴,带绝缘手套。
4.7.5、施工现场的一切电源、电路的安装和拆除,必须有持证电工操作;电器必须严格接地、接零和使用漏电保护器。各孔用电必须分闸,严禁一闸多用。孔上电缆必须架空2m以上,严禁电缆托地或埋压土中,孔内电缆、电线必须有防摩损、防潮、防断等保护措施。照明采用安全矿灯或12v以下的安全灯。并遵守《施工现场临时用电安全技术规范》JGJ46的规定。
4.8、其他
4.7.1、严禁酒后作业,不准在孔内吸烟,不准在孔内使用明火;每工作4小时应出孔轮换;定期对取土渣的吊桶、吊钩、钢丝绳、卷扬机等机具进行检查。
4.7.2、挖孔时要认真留意孔内的一切变化,如发现流砂、涌水、护壁变形等不良预兆及闻到不良的气味时,施工人员应立即撤离。
五、质量要求及保证体系
5.1钢筋加工及安装质量要求
5.1.1、基本要求
5.1.1.1、钢筋、焊条等的品种、规格和技术性能应符合国家现行标准规定和设计要求。
5.1.1.2、冷拉钢筋的机械性能必须符合规范要求,钢筋平直,表面不应有裂皮和油污。
5.1.1.3、受力钢筋同一截面的接头数量、搭接长度、焊接和机械接头质量应按照《公路工程检验评定标准》(JTGF80/1-2004)中的有关规定执行。
5.1.1.4、钢筋安装时,保证设计要求的钢筋根数,同截面钢筋接头不能超过接头总数的50%,保证箍筋间距必须一致。
5.1.1.5、受力钢筋应平直,表面不得有裂纹及其他损伤。
5.1.2、钢筋实测项目
项次
检查项目
规定值或允许偏差
检查方法和频率
1
受力钢筋间距(mm)
两排以上排距
±5
尺量:每构件检查2个断面
灌注桩
±20
2
箍筋、横向水平钢筋、螺旋筋间距(mm)
±10
尺量:每构件检查5~10个间距
3
钢筋骨架尺寸
长
±10
尺量:按骨架30%抽查
宽、高或直径
±5
4
弯起钢筋位置(mm)
±20
尺量:每骨架抽查30%
5
保护层厚度(mm)
柱、梁、拱肋
±5
尺量:每构件沿模板周边检查8处
基础、锚锭、墩台
±10
5.2、挖孔桩质量要求
5.2.1、基本要求
5.2.1.1、桩身混凝土所用的水泥、砂、石、水、外掺剂及混合材料的质量和规格必须符合有关规范的要求,按规定的配合比施工。
5.2.1.2、挖孔达到设计深度后,应及时进行孔底处理,必须做到无松渣、淤泥等扰动软土层,使孔底情况满足设计要求。
5.2.1.3、嵌入承台的锚固钢筋长度不得小于设计规范规定的最小锚固长度。
5.2.2、实测项目
编号
项目
允许偏差
附注
1
混凝土强度(Mpa)
在合格标准内
2
桩位(mm)
群桩
100
全站仪或经纬仪检查
排架桩
允许
50
极值
100
2
孔深(m)
不小于设计
测绳量:每桩测量
3
孔径(mm)
不小于设计
探孔器:每桩检查
4
孔的倾斜度(mm)
0.5%桩长,且不大于200
垂线法:每桩量
5
钢筋骨架底面高程
±50
水准仪测骨架顶面高程后反算:每桩检查
5.3、 质量保证体系
我单位已经通过了ISO9001—2008质量体系认证,并为实现本工程的质量目标,我们严格按照此体系进行管理。严格按照跟踪检测、复检、抽检三个等级对每个施工环节进行行之有效的全面质量监控。
质量保证体系框图
六、防洪保证措施
建立防汛抗洪组织机构。经理部成立防洪领导小组,由项目经理任组长,副经理任副组长,下设防洪办公室,每个施工队成立防洪抢险队,由施工队长担任防洪抢险队队长,抢险队选择身体强壮、责任心强、有经验的人员参加。
制定各项防洪工作制度,对防洪工作做出具体安排。将防洪工作责任进行分工,责任层层分解到人头。
与当地气象部门加强联系,了解近期气象预报,掌握雨汛情况,做到心中有数,一旦遇到灾害性天气,及时做出部署。
汛期到来之前,对施工管段排水设备进行检查,对检查后发现的问题和隐患应布置处理。一时处理不及的,应布设重点防洪看守。
及时做好疏通清理工作,做到沟不积水、涵不堵塞、涵沟相连,在施工中被损坏的排水设施应在洪汛到来之前予以恢复。
在汛期,施工用的机具、材料、设备等,放置在不易被水淹没的高处,因施工需要或地形限制设在低洼处时,采取有效的防淹措施。
防洪值班员每天与当地气象部门取得联系,并将气象预报及时通知有关人员和单位,并严格执行雨前、雨中、雨后检查制度,对防洪工作情况了如指掌。
防汛期间领导干部24h轮流值班,防汛重点施工项目设专用通讯工具,以便及时了解现场情况。汛期准备充足的器材、运输工具及劳动力,以备应急抢险。
七、文明、环保施工
1、 开展创建文明工地活动,在施工现场设立安全标识牌。
2、 严格执行国家及地方政府颁布的有关环境保护,水土保持的法规、方针、政策和法令。 加强宣传有关环保政策、知识、强化对职工的环保教育,使保护生态环境成为参建职工的自觉行为。
3、 工地的机具、材料、设备摆放整齐。
4、 对挖井弃渣堆放到指定的弃土场,不准随意堆放,必要时要设置挡墙,防止弃碴流入河道,堵塞河床。
5、靠近生活水源的施工,用沟壕或堤坝同生活水源隔开,避免污染生活水源。
6、施工废水、生活污水按有关要求经沉淀过滤池或采用其它方法处理合格后才允许排入河流,不得直接排入农田、河流和渠道。
7、施工机械的废油废水,采用隔油池等有效措施加以处理,不得超标排放。
实
落
格
严
促
督
定
制
强
加
工
施
保
环
保
环
境
环
保
环
境
环
查
检
施
措
护
保
育
教
复
恢
督
监
施
实
施
措
传
宣
各施工班组
副组长
组长
安全质量部
项目经理
副经理、总工程师
质量安全部部长
工程管理部部长
各施工队队长
操作人员自检、互检、交接检
综合办公室主任
各工班(组)长、兼职安全员
安全检查工程师
环境保护体系框图
安全组织机构框图
各施工班组
各施工班组领工员
试验员
项目经理部质检工程师
施工队主管工程师
驻地监理工程师
工程队长或主管工程师
各施工班组领工员
自检合格
不合格
合格
合格
合格
合格
同意施工
整改重
新施工
不合格
不合格
不合格
不合格
自检体系框图
中铁一局集团有限公司
承赤项目经理部
项目经理
总工程师
路基工程一队
路面工程队
综合工程二队
一工区
项目书记地方协调
工程部
综合部
财务部
安全环保部
合同部
物资部
试验室
桥梁工程三队
桥梁工程二队
桥梁工程一队
二工区
隧道工程一队
综合工程一队
路基工程二队
生产副经理
设备部
隧道工程二队
综合工程三队
涵洞工程三队
桥梁工程四队
三工区
路基工程三队
涵洞工程一队
涵洞工程二队
涵洞工程四队
施工组织机构框图
中铁一局集团有限责任公司
承赤项目部一合同段
2011年3月
下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!
员工年终工作总结【范文一】
201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。可以说,201x年是公司推进行业改革、拓展市场、持续发展的关键年。现就本年度重要工作情况总结如下:
一、虚心学习,努力工作
(一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务。另一方面,问书本、问同事,不断丰富知识掌握技巧。在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的基本情况,找到了切入点,把握住了工作重点和难点。
(二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已达几千件之多!
(三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用
二、心系本职工作,认真履行职责,突出工作重点,落实管理目标责任制。
(一)201x年上半年,公司已制定了完善的规程及考勤制度。201x年下半年,行政部组织召开了年的工作安排布置会议年底实行工作目标完成情况考评,将考评结果列入各部门管理人员的年终绩效。在工作目标落实过程中宿舍管理完善工作制度,有力地促进了管理水平的整体提升。
(二)对清洁工每周不定期检查评分,对好的奖励,差的处罚。
(三)做好固定资产管理工作要求负责宿舍固定资产管理,
对固定资产的监督、管理、维修和使用维护。
(四)加强组织领导,切实落实消防工作责任制,为全面贯彻落实“预防为主、防消结合”的方针,公司消防安全工作在上级领导下,建立了消防安全检查制度,从而推动消防安全各项工作有效的开展。
三、主要经验和收获
在安防工作这两年来,完成了一些工作,取得了一定成绩,总结起来有以下几个方面的经验和收获:
(一)只有摆正自己的位置,下功夫熟悉基本业务,才能更好适应工作岗位。
(二)只有主动融入集体,处理好各方面的关系,才能在新的环境中保持好的工作状态。
(三)只有坚持原则落实制度,认真统计盘点,才能履行好用品的申购与领用。
(四)只有树立服务意识,加强沟通协调,才能把分内的工作做好。
(五)要加强与员工的交流,要与员工做好沟通,解决员工工作上的情绪问题,要与员工进行思想交流。
四、加强检查,及时整改,在工作中正确认识自己。
(一)开展常规检查。把安全教育工作作为重点检查内容之一。冬季公司对电线和宿舍区进行防火安全检查。
(二)经过这样紧张有序的一年,我感觉自己工作技能上了一个新台阶,做每一项工作都有了明确的计划和步骤,行动有了方向,工作有了目标,心中真正有了底!基本做到了忙而不乱,紧而不散,条理清楚,事事分明,从根本上摆脱了刚参加工作时只顾埋头苦干,不知总结经验的现象。就这样,我从无限繁忙中走进这一年,又从无限轻松中走出这一年,还有,在工作的同时,我还明白了为人处事的道理,也明白了,一个良好的心态、一份对工作的热诚及其相形之下的责任心是如何重要
(三)总结下来:在这一年的工作中接触到了许多新事物、产生了许多新问题,也学习到了许多新知识、新经验,使自己在思想认识和工作能力上有了新的提高和进一步的完善。在日常的工作中,我时刻要求自己从实际出发,坚持高标准、严要求,力求做到业务素质和道德素质双提高。
五、要定期召开工作会议,兼听下面员工的意见,敢于荐举贤才,总结工作成绩与问题,及时采取对策!
六、存在的不足
总的来看,还存在不足的地方,还存在一些亟待我们解决的问题,主要表现在以下几个方面:
1、对新的东西学习不够,工作上往往凭经验办事,凭以往的工作套路处理问题,表现出工作上的大胆创新不够。
2、本部有个别员工,骄傲情绪较高,工作上我行我素,自已为是,公司的制度公开不遵守,在同事之间挑拨是非,嘲讽,冷语,这些情况不利于同事之间的团结,要从思想上加以教育或处罚,为企业创造良好的工作环境和形象。
3、宿舍偷盗事件的发生,虽然我们做了不少工作,门窗加固,与其公司及员工宣传提高自我防范意识,但这还不能解决根本问题,后来引起上级领导的重视,现在工业园已安装了高清视频监控系统,这样就能更好的预防被盗事件的发生。
七、下步的打算
针对201x年工作中存在的不足,为了做好新一年的工作,突出做好以下几个方面:
(一)积极搞好与员工的协调,进一步理顺关系;
(二)加强管理知识的学习提高,创新工作方法,提高工作效益;
(三)加强基础工作建设,强化管理的创新实践,促进管理水平的提升。
在今后的工作中要不断创新,及时与员工进行沟通,向广大员工宣传公司管理的相关规定,提高员工们的安全意识,同时在安全管理方面要严格要求自己,为广大公司员工做好模范带头作用。在明年的工作中,我会继续努力,多向领导汇报自己在工作中的思想和感受,及时纠正和弥补自身的不足和缺陷。我们的工作要团结才有力量,要合作才会成功,才能把我们的工作推向前进!我相信:在上级的正确领导下,cssm大安防的明天更美好!
员工年终工作总结【范文二】
一个人静静的站在窗边,看着路上一辆辆行驶的车辆,不由的想起了以前。转瞬间来到红牛已经一年多了,有过开心与欢乐,悲伤与泪水,还有坎坷。
XX,崭新的一年,而现在已经过去了半年,在这半年里我又学到了很多的知识。在这半年的工作中我学到了许多平时学不到的岗位知识,尤其这几次停机时跟着设备维修人员一起检修设备时又让我对设备的工作原理有了更深了解,从而使我提高了岗位操作技能,更重要的是,在处理故障的同时,我能够熟练的将学到的新知识与操作技能相结合,减少了处理故障的时间,提高了处理故障的能力。同时也还存在着许多的不足与缺点。
学到了什么:1现在对所在岗位的设备工作原理有了更进一步的了解,从而提高了处理故障的能力与技巧,减少了处理故障的时间。2对整条生产线也有了的了解,在其他岗位出现故障时自己也能过去帮上忙。3现在和相邻岗位的伙伴配合的更加默契了,在彼此的岗位出现故障时只要对方一个手势就会明白自己该做些什么。4在开班后会时通过主管描述生产线场的情况和岗位点评时悟出了什么情况重要。什么情况紧急,在同时出现多个突发事件时怎样能有条不紊的处理好每件事。5在观看“XX年度《感动中国》人物”颁奖典之后我感受到我们每个人都很平凡,但在平凡的人生中,也可以做出不平凡的事情,我们每个人都可以通过自己的努力实践,也可以从他们的身上吸取力量,不断前进。
存在的不足与缺点:1在岗位出现较大的故障时有些手足无措心里还有些急躁,如果长时间没处理好的话心里还来气。2缺乏较好的工作方法,同样的一件事看别人做起来时觉得挺轻松,当轮到自己做的时候不但没做太好而且还累的满头大汗。3口语表达能力较差,在岗位之间的沟通或者是和伙伴们聊天的时候自己心里想的意思总是不能用理想的语句表达出来。
下半年的目标:在今后的日子里,争取把自己不足的地方弥补回来,多加学习以提高自己的综合能力,上班时调整好自己的心态,多加认真,争取以零失误来回报公司对我的培养。
最后,中心的祝愿公司的明天会更加的灿烂辉煌。
员工年终工作总结【范文三】
时光荏苒,XX年年很快就要过去了,回首过去的一年,内心不禁感慨万千……时间如梭,转眼间又将跨过一个年度之坎,回首望,虽没有轰轰烈烈的战果,但也算经历了一段不平凡的考验和磨砺。非常感谢公司给我这个成长的平台,令我在工作中不断的学习,不断的进步,慢慢的提升自身的素质与才能,回首过往,公司陪伴我走过人生很重要的一个阶段,使我懂得了很多,领导对我的支持与关爱,令我明白到人间的温情,在此我向公司的领导以及全体同事表示最衷心的感谢,有你们的协助才能使我在工作中更加的得心应手,也因为有你们的帮助,才能令到公司的发展更上一个台阶,在工作上,围绕公司的中心工作,对照相关标准,严以律己,较好的完成各项工作任务。
在作风上,能遵章守纪、团结同事、务真求实、乐观上进,始终保持严谨认真的工作态度和一丝不苟的工作作风,勤勤恳恳,任劳任怨。在生活中发扬艰苦朴素、勤俭耐劳、乐于助人的优良传统,始终做到老老实实做人,勤勤恳恳做事,勤劳简朴的生活,严格要求自己,在任何时候都要起到模范带头作用。
今后努力的方向:随着公司各项制度的实行,可以预料我们的工作将更加繁重,要求也更高,需掌握的知识也更高更广。为此,我将更加勤奋的工作,刻苦的学习,努力提高文化素质和各种工作技能,为公司做出应有的贡献。即将过去的这一年,在公司领导及各部门经理的正确领导与协助下,我们的工作着重于公司的经营方针、宗旨和效益目标上,紧紧围绕重点展开工作,
在紧张的工作之余,加强团队建设,打造一个业务全面,工作热情高涨的团队。作为一个管理者,对下属充分做到“察人之长、用人之长、聚人之长、展人之长”,充分发挥他们的主观能动性及工作积极性。提高团队的整体素质,树立起开拓创新、务实高效的部门新形象。我充分认识到自己既是一个管理者,更是一个执行者。要想带好一个团队,除了熟悉业务外,还需要负责具体的工作及业务,首先要以身作则,这样才能保证在人员偏紧的情况下,大家都能够主动承担工作。
对此我向领导做如下工作报告:
一、严于律已,自觉加强党性锻炼,党性修养和政治思想觉悟进一步提高
一年来,我始终坚持运用马克思列宁主义的立场、观点和方法论,运用辩证唯物主义与历史唯物主义去分析和观察事物,明辨是非,坚持真理,坚持正确的世界观、人生观、价值观,用正确的世界观、人生观、价值观指导自己的学习、工作和生活实践,在思想上积极构筑抵御资产阶级民主和自由化、拜金主义、自由主义等一切腐朽思想侵蚀的坚固防线。热爱祖国,热爱中国共产党,热爱社会主义,拥护领导的管理思想,坚信社会主义最终必然战胜资本主义,对社会主义充满必胜的信心。认真贯彻执行党的路线、方针、政策,为加快社会主义建设事业认真做好本职工作。工作积极主动,勤奋努力,不畏艰难,尽职尽责,在平凡的工作岗位上作出力所能及的贡献。
二、强化理论和业务学习,不断提高自身综合素质
我重视加强理论和业务知识学习,在工作中,坚持一边工作一边学习,不断提高自身综合素质水平。
(1)是认真学习“三个代表”重要思想,深刻领会“三个代表”重要思想的科学内涵,增强自己实践“三个代表”重要思想的自觉性和坚定性;认真学习党的十六大报告及十六届三中、四中全会精神,自觉坚持以党的十六大为指导,为进一步加快完善社会主义市场经济体制,全面建设小康社会作出自己的努力。
(2)是认真学习工作业务知识,重点学习公文写作及公文处理和计算机知识。在学习方法上做到在重点中找重点,抓住重点,并结合自己在公文写作及公文处理、计算机知识方面存在哪些不足之处,有针对性地进行学习,不断提高自己的办公室业务工作能力。
(3)是认真学习
展开阅读全文
