收藏 分销(赏)

建筑工程土方回填施工方案.doc

上传人:胜**** 文档编号:800147 上传时间:2024-03-21 格式:DOC 页数:11 大小:274KB 下载积分:11 金币
下载 相关 举报
建筑工程土方回填施工方案.doc_第1页
第1页 / 共11页
建筑工程土方回填施工方案.doc_第2页
第2页 / 共11页


点击查看更多>>
资源描述

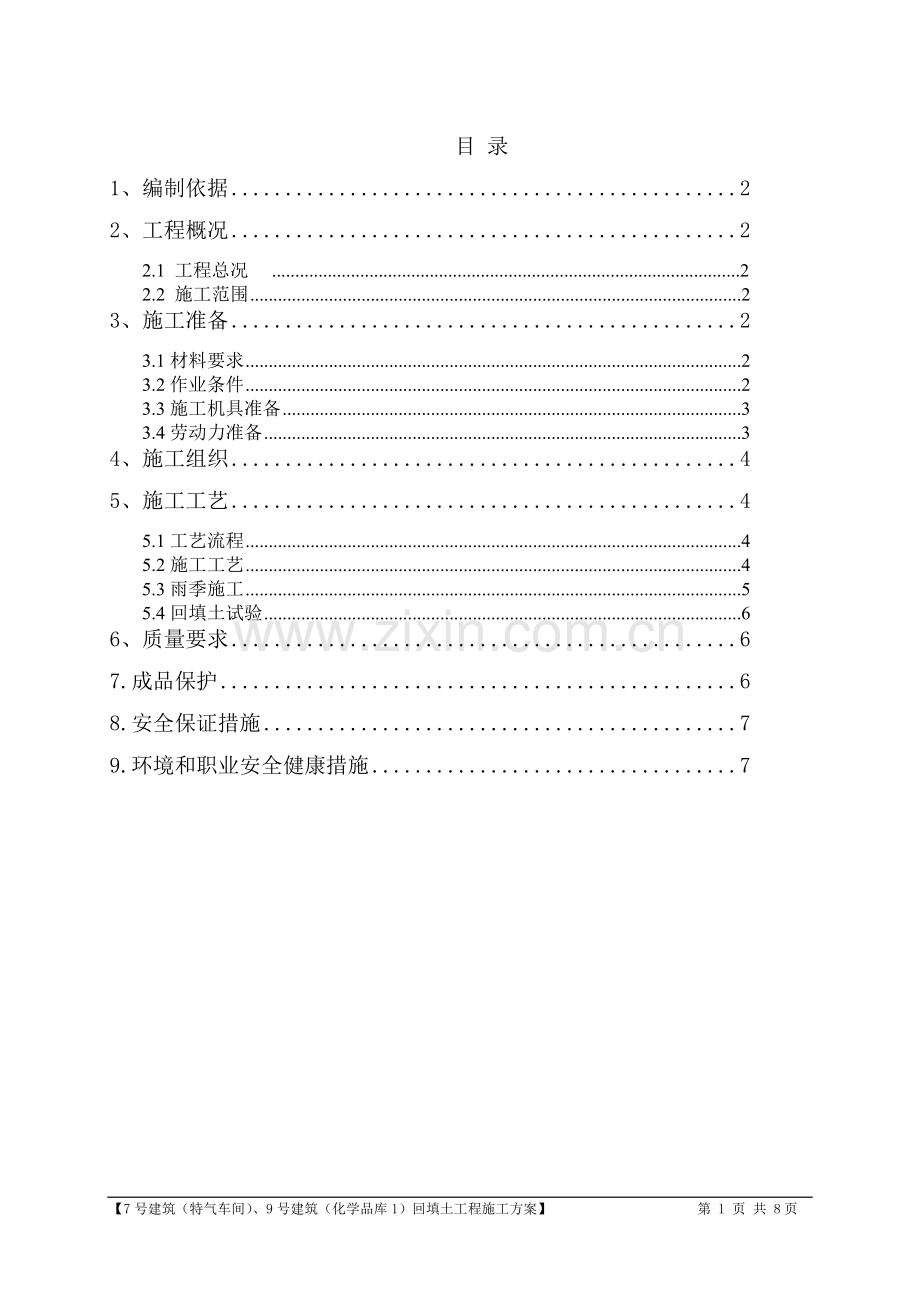

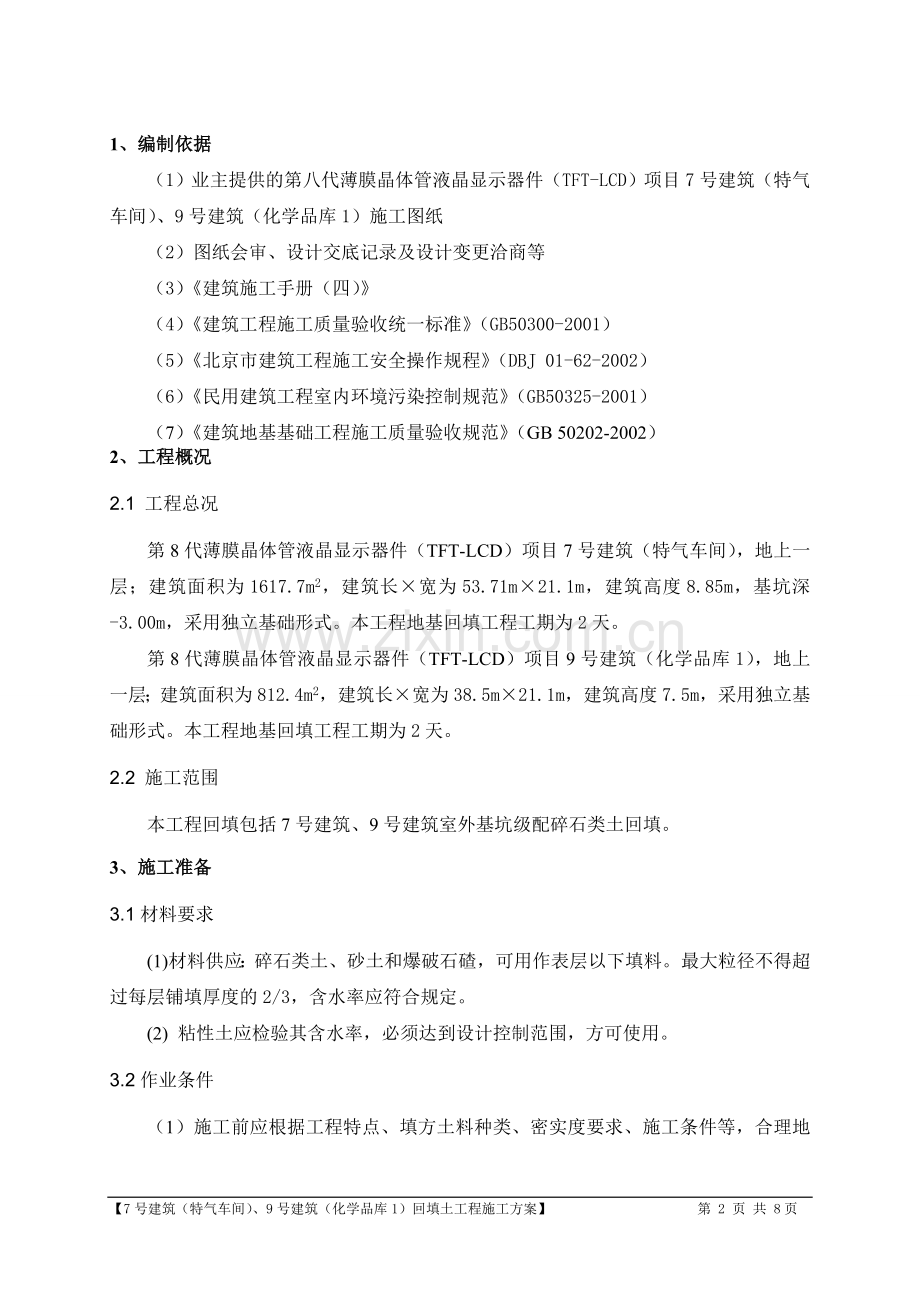

目 录 1、编制依据 2 2、工程概况 2 2.1 工程总况 .....................................................................................................2 2.2 施工范围 2 3、施工准备 2 3.1材料要求 2 3.2作业条件 2 3.3施工机具准备 3 3.4劳动力准备 3 4、施工组织 4 5、施工工艺 4 5.1工艺流程 4 5.2施工工艺 4 5.3雨季施工 5 5.4回填土试验 6 6、质量要求 6 7.成品保护 6 8.安全保证措施 7 9.环境和职业安全健康措施 7 【7号建筑(特气车间)、9号建筑(化学品库1)回填土工程施工方案】 第 11 页 共 8页 1、编制依据 (1)业主提供的第八代薄膜晶体管液晶显示器件(TFT-LCD)项目7号建筑(特气车间)、9号建筑(化学品库1)施工图纸 (2)图纸会审、设计交底记录及设计变更洽商等 (3)《建筑施工手册(四)》 (4)《建筑工程施工质量验收统一标准》(GB50300-2001) (5)《北京市建筑工程施工安全操作规程》(DBJ 01-62-2002) (6)《民用建筑工程室内环境污染控制规范》(GB50325-2001) (7)《建筑地基基础工程施工质量验收规范》(GB 50202-2002) 2、工程概况 2.1 工程总况 第8代薄膜晶体管液晶显示器件(TFT-LCD)项目7号建筑(特气车间),地上一层;建筑面积为1617.7m2,建筑长×宽为53.71m×21.1m,建筑高度8.85m,基坑深-3.00m,采用独立基础形式。本工程地基回填工程工期为2天。 第8代薄膜晶体管液晶显示器件(TFT-LCD)项目9号建筑(化学品库1),地上一层;建筑面积为812.4m2,建筑长×宽为38.5m×21.1m,建筑高度7.5m,采用独立基础形式。本工程地基回填工程工期为2天。 2.2 施工范围 本工程回填包括7号建筑、9号建筑室外基坑级配碎石类土回填。 3、施工准备 3.1材料要求 (1)材料供应:碎石类土、砂土和爆破石碴,可用作表层以下填料。最大粒径不得超过每层铺填厚度的2/3,含水率应符合规定。 (2) 粘性土应检验其含水率,必须达到设计控制范围,方可使用。 3.2作业条件 (1)施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水量控制范围、虚铺厚度和压实遍数等参数。 (2)填土前应对填方基底和已完工程进行检查和中间验收,合格后要作好隐蔽检查和验收手续。 (3)确定好土方机械、车辆的行走路线,应事先经过检查,必要时要进行加固加宽等准备工作,同时要编好施工方案。 (4)回填前应将基坑四周内清理干净,不得有垃圾、杂物、积水等。清到与基坑四周排水沟基底标高齐平,回填深度及具体方量应报请监理共同确认。 (5)做好雨季施工的防水、排水措施,防止水流入基坑,场外积水及时排除。当地下水继续进行抽水,降低地下水位使地下水位经常保持在施工面以下0.5m 左右。灰土在3d内不得受水浸泡。 3.3施工机具准备 机具 数量 使用 铲车 1台 铲运土料 自卸汽车 2台 装运、转运土料 手推车 10个 人工转运土料 铁锹 10个 人工转运土料 平碾 2台 夯实回填土 2m钢尺、20号铅丝、胶皮管、环刀等 若干 / 3.4劳动力准备 抹灰施工劳动力需用36人: 工种 数量 普工 20 电工 2 机械工 8 放线工 4 试验工 2 4、施工组织 4.1施工管理组织机构图:项 目 经 理 刘国军 区域经理 艾月华 质检员 曹晓东(7#) 徐盼(9#) 安全员 赵建昌 技 术 负 责 齐文超 工长 刘洋、张力学 施工队 4.2施工计划: (1)7#建筑室外基坑回填土工程:计划于2010年10月12日-2010年10月14日完成; (2)9#建筑室外基坑回填土工程:计划于2010年10月18日-2009年10月20日完成。 4.3回填土运输及回填线路: 7#、9#回填土路线均为先填场内基坑,后填路边基坑。 5、施工工艺 5.1工艺流程 基坑底地坪上清理 → 检验土质 → 分层铺土 → 分层碾压密实 → 检验密实度 → 修整找平验收 5.2施工工艺 (1)填土前,应将基土上的洞穴或基底表面上的树根、垃圾等杂物都处理完毕,清除干净。 (2)检验土质。检验回填土料的种类、粒径,有无杂物,是否符合规定,以及土料的含水量是否在控制范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇填料含水量偏低,可采用预先洒水润湿等措施。 (3)填土应分层铺摊。每层铺土的厚度应根据土质、密实度要求和机具性能确定。每层厚度为300mm. (4)采用平碾时,要求回填土每层压实三遍。应控制行驶速度,一般不应超过2km/h。 (5)碾压时,轮(夯)迹应相互搭接,防止漏压或漏夯。长宽比较大时,填土应分段进行。每层接缝处应作成斜坡形,碾迹重叠。重叠0.5~l.0m左右,上下层错缝距离不应小于1m。 (6)填方超出基底表面时,应保证边缘部位的压实质量。填土后,如设计不要求边坡修整,宜将填方边缘宽填0.5m;如设计要求边坡修平拍实,宽填可为0.2m。 (7)在机械施工碾压不到的填土部位,应配合人工推土填充,用蛙式或柴油打夯机分层夯打密实。 (8)回填土方每层压实后,应按规范规定进行环刀取样,测出干土的质量密度,达到要求后,再进行上一层的铺土。 (9)填方全部完成后,表面应进行拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土找平压实。 5.3雨季施工 (1)雨期施工的填方工程,应连续进行尽快完成;工作面不宜过大,应分层分段逐片进行。 (2)加强对天气的监测,了解当天的天气预报。做到雨天停止回填土施工并采取如下措施:基坑地表四周做排水沟,阻止地面雨水流入基坑,避免边坡塌方;在雨水来临之前,及时压完基坑已填土层,并将表面压光,做一定的(约3%)坡势,在基槽的两端挖临时集水坑,雨水来临时能将基坑内的雨水导入集水坑,并用水泵将集水坑中的积水抽排至城市雨水道;放在坑边四周待填的石灰、土方在雨前用塑料薄膜覆盖。 5.4回填土试验 回填土检验点数量:每300m2,应不少于1个。取样的垂直部位应在每层表面下2/3厚度处。基坑肥槽回填每20m 不少于1个点,每层回填土经夯实后深度约为200mm。各层取样点应错开。 基坑回填土试验取土点见《回填土试验取土点布置图》。 6、质量要求 (1)基底处理必须符合设计要求或施工规范的规定。 (2)回填的土料,必须符合设计要求或施工规范的规定。 (3)回填土必须按规定分层夯压密实。取样测定压实后的干土质量密度,其合格率不应小于90%;不合格的干土质量密度的最低值与设计值的差,不应大于0.08g/cm3,且不应集中。环刀取样的方法及数量应符合规定。 (4) 填方施工结束后,应检查标高、边坡坡度、压实程度等,检验标准应符合下表规定: 项次 项目 允许偏差(mm) 检验方法 1 顶面标高 -50 用水准仪或拉线尺量检查 2 表面平整度 20 用2米靠尺和锲形塞尺尺量检查 3 分层厚度 ±50 水准仪 4 分层厚度及含水量 设计要求 按规定方法 5 回填土料 设计要求 取样检查或直观鉴别 (5)在回填中,注意在使用铁锹、平碾等时,不得破坏防水保护层。 (6)回填土下沉:因虚铺土超过规定厚度或夯实不够遍数,甚至漏夯,基底有机物或树根、落土等杂物清理不彻底等原因,会造成回填土下沉。为此,应在施工中认真执行规范的有关规定,并要严格检查,发现问题及时纠正。 7.成品保护 (1)施工时,对定位标准桩、轴线控制桩、标准水准点等,填运土方时不得碰撞。并应定期复测检查这些标准桩点是否正确。 (2)夜间施工时,应合理安排施工顺序,要有足够的照明设施。 (3)在打夯灰土时,要注意保护基础、基础墙和地下防水保护层等。 (4)基础的现浇混凝土或砖砌墙应达到一定强度,不致因回填土而受破坏时,方可回填土方。 (5)回填土施工时注意竖向结构(柱,墙)四角的保护。 (6)铺夯完毕后,严禁小车或行人在其上行走,必要时要在上面铺板行走。 8.安全保证措施 (1)施工人员必须戴好安全帽,不准穿拖鞋,高跟鞋或赤脚。 (2)土方回填时,基坑顶部做好防护;基坑四周的防护栏,在回填土未完前,不得拆除。因回填土施工局部拆除的基坑防护栏,在当天完工前仍须恢复。 (3)要求上部作业人员文明施工,不得随意乱扔施工材料及建筑垃圾。 (4)基坑上口四周设置安全防护栏杆,立杆间距4m,水平杆2道,栏杆上悬挂显眼的防坠落标志。 (5)回填时不得上下交叉作业;上方卸土,下方严禁站人;卸土时必须派专人指挥。若必须上下交叉作业时,如上部搭架、拆架,须在土方回填作业面上方搭设防护层,满铺木跳板,木跳板要绑扎牢固,且在木跳板层下挂双层水平兜网。 (6)在基坑边附近作业人员,不得离基坑过近,防止意外伤人。 (7)每台打夯机须由2人协同操作,一人持打夯机,一人拉电缆线。严禁电缆缠绕。扭结和被平碾机跨越。操作人员必须戴好绝缘手套,穿好绝缘鞋,并严禁用夯头打击电缆。 (8)回填时应注意观察边坡位移,防止塌方伤人。 (9)场照明灯具的架设高度要符合有关安全规程的要求,不低于2.5m。夜间施工必须有足够的照明设施。 (10)必须派转人指挥疏导现场施工车辆。 9.环境和职业安全健康措施 (1)由于本工程施工场地狭小,施工现场内车辆较多,回填土工作必须与其它工作统一协调安排,所有土方运输车辆进入现场,应设专人指挥车辆,并严格按照指定的堆土位置堆放土方。 (2)随时派专人清扫马路,适量撒水压尘,达到环卫要求。 (3)现场内运土过程中造成的遗撒,应及时清扫清理。 (4)施工班组长必须对班组作业区的现场文明负责,落实到人。 (5)拌合土及其施工机具,按照施工总平面布置图布置和堆放各类材料,不得侵占内道路及安全防护设施。 (6)各项施工任务,做到工完场清。 (7)所有土方运输车辆进入现场后禁止鸣笛,以减少噪音污染。 下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢! 毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。 开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!! )查看更多与本文《高中生开学自我介绍》相关的文章。 精品word文档可以编辑(本页是封面) 【最新资料 Word版 可自由编辑!!】 精品word文档可以编辑(本页是封面) 【最新资料 Word版 可自由编辑!!】
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
