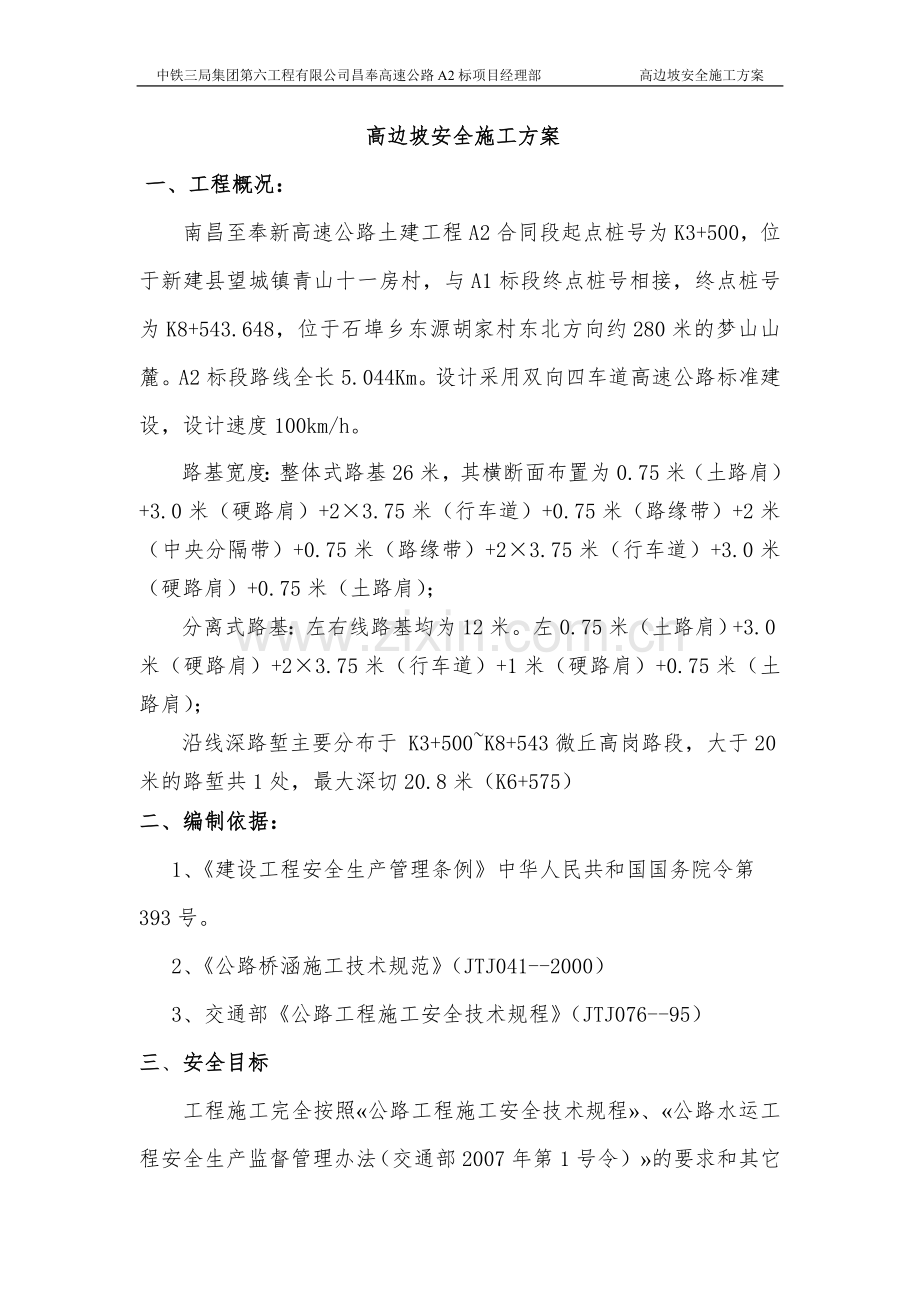

1、中铁三局集团第六工程有限公司昌奉高速公路A2标项目经理部 高边坡安全施工方案专项施工安全方案高边坡安全施工方案 编制:复核:批准:中铁三局集团第六工程有限公司昌奉高速公路A2标项目经理部 二00九年九月 高边坡安全施工方案一、工程概况:南昌至奉新高速公路土建工程A2合同段起点桩号为K3+500,位于新建县望城镇青山十一房村,与A1标段终点桩号相接,终点桩号为K8+543.648,位于石埠乡东源胡家村东北方向约280米的梦山山麓。A2标段路线全长5.044Km。设计采用双向四车道高速公路标准建设,设计速度100km/h。路基宽度:整体式路基26米,其横断面布置为0.75米(土路肩)+3.0米(硬

2、路肩)+23.75米(行车道)+0.75米(路缘带)+2米(中央分隔带)+0.75米(路缘带)+23.75米(行车道)+3.0米(硬路肩)+0.75米(土路肩);分离式路基:左右线路基均为12米。左0.75米(土路肩)+3.0米(硬路肩)+23.75米(行车道)+1米(硬路肩)+0.75米(土路肩);沿线深路堑主要分布于 K3+500K8+543微丘高岗路段,大于20米的路堑共1处,最大深切20.8米(K6+575)二、编制依据: 1、建设工程安全生产管理条例中华人民共和国国务院令第393号。 2、公路桥涵施工技术规范(JTJ041-2000) 3、交通部公路工程施工安全技术规程(JTJ076

3、-95)三、安全目标工程施工完全按照公路工程施工安全技术规程、公路水运工程安全生产监督管理办法(交通部2007年第1号令)的要求和其它安全施工的规定进行。1杜绝因工伤死亡,现场施工人员的重伤率不大于0.05、负伤频率不大于0.5:2、不发生路口交通事故:3、不发生小型机具伤害事故:四、现场组织机构设置及职责(一)组织机构针对我标段施工时间短、施工任务重的特点,我项目部为保证高边坡施工安全,以隋文忠为组长,项目书记张永利、总工师张伟波副经理王凯义为副组长,各科室负责人为组员的安全生产领导小组,负责工地安全生产管理工作。工程生产目标明确安全生产目标,有针对的安全保证措施、双方责任及奖罚办法。建立项

4、目部各级、各部门和各人员安全生产考核制度,施工现场配备专职安全员,负责工地的安全管理工作。项目部各科室各项目部管理人员协助专职安全员做好安全生产工作。(下图)组长:隋文忠隋文忠党工委书记:张永利副组长:王凯义总工程师:张伟波安质环保部:黄淋淋工程管理部:刘恒伟公安派出所:安佰全计划财务部:邱九宏试 验 室:江首毅综合办公室:刘恒伟机械物资部:苏 斌工程队安全员班组兼职安全员(二)主要职 责项目经理是本项目安全生产工作的第一责任人,对其负责项目安全生产全面工作,其主要责任是:1、项目经理安全职责认真贯彻执行上级有关安全生产和文明安全施工的方针、政策、法规、规定,对本单位在生产经营活动中的安全生产

5、全面负责;建立本单位安全生产管理制度,结合公司安全生产管理目标,制定本单位的安全生产管理目标,并抓好落实;支持本单位安全职能部门(人员)的工作,定期听取本单位有关安全生产的工作汇报。及时研究解决本单位安全生产中存在的问题,确保本单位安全生产工作的正常进行;严格遵守工程分包和劳务分包方面的各项管理规定,督促本单位有关职能部门做好对分包单位和劳务队伍的资质把关和安全管理;主动接受公司及上级有关单位的安全生产工作检查和工作指导,督促本单位认真落实整改存在的安全隐患及问题;发生工伤事故,按有关规定及时上报公司领导和主管部门,积极采取措施,抢救伤员,保护现场;同时,积极参与和配合事故的调查、分析、处理工

6、作,并对有关的事故责任者提出初步处理意见。2、项目副经理安全职责协助经理做好本单位的安全生产工作,对本单位安全生产负直接责任;结合公司有关规定和本单位实际情况,建立、健全本单位的安全生产责任制以及有关的安全生产管理制度,编制年度安全生产工作计划;并认真组织贯彻落实;参与审核施工组织设计、特殊复杂项目或专业性工程项目施工方案,严格审查其中的安全管理等措施是否具备、可行;进行定期、专项安全检查(如防汛、防暑、冬施等),及时督促解决检查中发现的安全生产隐患,确保安全生产;定期听取本单位安全部门(人员)的工作汇报,及时审批或签发本单位有关文件、奖惩决定等;参与安全生产事故的调查、处理等具体工作,并从管

7、理上分析事故原因,提出防范措施的具体意见。同时对事故责任者提出处理意见。3、项目部总工程师安全职责协助经理做好安全生产中的技术管理工作,对本单位安全生产负技术管理责任;组织编制施工组织设计或专业性工程项目施工方案,制定安全技术措施,严格审查安全技术措施的安全性和可行性,并对公司批准的施工组织设计(方案)中的安全技术措施督促落实;主持本单位组织的对有关生产设施的安全验收;负责本单位的安全生产科技攻关,总结推广安全生产科技成果和先进经验;参与安全生产事故的调查、处理工作,并从技术上分析事故原因,提出技术防范措施意见。同时对事故责任者提出处理意见。4、项目部安全部安全职责积极贯彻、执行上级有关安全生

8、产的各项方针、政策、法规、规定等;在本单位生产副经理的领导下,建立、健全本单位的安全生产责任制以及各项安全生产管理制度;组织并参加本单位的安全生产工作会议,各种安全生产活动和安全生产会议必须有详细记录;组织并参加本单位定期、专项安全检查(如防汛、防暑、冬施等),对检查中存在的问题,督促被检单位及时、有效地加以解决,为确保安全生产,对有安全重大隐患的施工工序,安保部有权责令停工整改;结合自身实际认真开展上级单位部署的安全生产活动。落实整改上级安全检查中提出的问题和隐患;参与安全生产事故的调查、处理和事故报告,做好相应的登记工作;对职工入场进行安全教育,监督并参与审核分包单位和外包劳务队的安全生产

9、资质,并行使一票否决权;及时对劳务队伍做好入场安全教育,及时与分包单位签定安全生产协议书;监督检查专职安全员做好安全交底工作,并对安全交底进行必要的审核和管理;完善责任业务范围的内业资料,加强对内业资料的规范、管理和保存;负责本单位劳保用品的计划、发放审批,并监督检查劳保用品的使用情况;做好安全生产工作总结(如年度总结,重大安全活动总结等)。5、项目综合办公室安全职责认真贯彻、执行上级有关劳动保护等方面的政策、法规,组织实施工伤保险和意外伤害保险,并监督检查工作实施落实情况;建立健全项目安全教育培训制度,并负责做好安全教育培训制度的落实;组织并落实对职工安全技能教育和安全知识培训;组织并落实对

10、项目管理人员资格的管理和教育培训;组织并落实对项目安全管理人员资格的管理、考核和教育培训;组织并落实对项目负责人的安全教育培训;负责项目各类特种作业人员的培训、复审等工作,并管理相关的档案;加强对劳务分包队伍的安全管理,建立健全劳务分包队伍的安全管理制度;参与重大伤亡事故的处理工作,并做好理赔等相应资料的归档;负责工伤认定后的伤残评定工作。6、项目工程技术部安全职责负责对危险源的识别评价,对重大危险源进行控制、策划、建档,对重大危险源制定有针对性的应急预案并组织实施;组织并参加施工组织设计、施工方案的编制。严格审核施工技术措施的可靠性、安全技术措施的可行性,并从工序安排、质量措施的合理性、为安

11、全生产把关,从工艺、技术上确保符合安全生产和劳动条件;编制或修改安全技术方案、专项安全技术方案和安全操作规程,并组织贯彻落实;实施安全生产科技攻关,总结推广安全生产科技成果和先进经验;制定安全技术交底制度,并负责做好安全技术交底制度的落实。7、项目财务部安全职责制定项目安全生产保障金制度,并负责督促检查安全劳动用品资金、安全教育培训专项资金和安全生产技术措施的保障资金制度的落实情况,启动安全生产保障金制度,实施报批程序;配合有关部门认真做好安全奖惩资金的财务手续工作。8、项目设备物资部安全职责建立项目设备管理制度和设备租赁的安全管理制度,并负责做好监督实施;组织监督大型设备的维修、拆卸、装配、

12、调运和吊装过程中的安全措施的落实;建立安全设施和防护设施所需各类物资的采购、验收、保管的质量管理制度,并负责做好监督实施;负责项目特种设备的安全管理;加强项目设备、电气等方面的管理,提高项目在设备、电气等方面的专业管理水平;参加由于机械设备问题造成的安全生产事故的处理,并提出整改、防范措施和处理意见。9、项目计划合同部安全职责建立或落实对分包、供方资格管理制度和合同审核制度;建立或落实对分包队伍的安全管理制度。10、项目长安全生产职责认真执行上级有关安全生产的各项规定,对本项目生产安全负责。认真组织施工人员学习安全操作规程,坚决制止各种违章现象。重视班组安全建设,充分发挥班组长、安全员的作用。

13、发生安全事故后,保护现场,立即上报,积极组织抢救,参加事故调查,提出防范措施并认真落实。对事故责任者认真进行教育,坚决执行事故处理决定。保证施工人员按规定正确使用劳动保护用品。对各级安全部门在检查中发现的安全隐患,在限期内妥善解决。有权拒绝和停止执行上级部门违反安全生产法规、政策的指令。11、专职安全员职责认真贯彻执行上级和公司的各项安全管理制度、操作规程以及安全技术措施,对所管辖的安全生产负直接管理责任;结合生产任务特点,按公司有关规定做好安全技术交底工作;同时严格遵守特种作业持证上岗的规定;随时检查分管范围内安全生产情况,发现问题,采取积极有效措施,及时督促有关班组或作业人员落实解决。重大

14、隐患或严重违章的,采取必要的停工措施并及时上报;参加本单位组织的、本人分管范围内的对有关生产设施安全验收,并负责整改存在的问题;发生伤亡事故,保护现场并立即上报直接领导。同时立即组织伤员抢救,积极配合并参与、事故调查等工作。12、班组长安全职责严格执行安全生产管理制度、安全技术操作规程、安全技术交底,遵守劳动纪律,避免和制止各种违章现象,对本班组人员在生产中的安全和健康负责;积极参加上级的各项安全活动,经常研究安全生产工作,提高作业人员安全意识和自保能力,改进班组安全生产工作;做好新进人员的岗位安全教育,合理安排班组人员工作,监督班组人员正确使用劳动保护用品;经常检查班组作业现场的安全生产状况

15、,发现问题及时解决或上报直管的生产指挥者或安全部门;发生伤亡事故,保护现场并立即上报直管的生产指挥者或安全部门。同时积极配合并参与伤员抢救、事故调查等工作。13、劳务队长安全职责认真贯彻执行有关安全生产和劳务用工的方针、政策、法规、制度等;严格履行劳务用工手续,建立本队自身的安全管理体系(至少一个工地设置一名专兼职安全员)和管理制度;模范遵守安全管理制度,自觉接受和服从安全管理,带领本队全体成员积极配合和接受我公司的安全入场教育;以身作则,在本队严格执行安全生产管理制度、安全技术操作规程、安全技术交底和劳动纪律,避免和制止各种违章现象,对本队人员在生产中的安全和健康负责;积极参与上级的各项安全

16、活动,定期研究安全生产工作,提高作业人员安全意识和自保能力,改进本队安全生产工作;做好新进人员的岗位安全教育,合理安排班组人员工作,监督班组人员正确使用劳动保护用品;经常检查本队作业现场的安全生产状况,发现问题及时解决或上报直管的生产指挥者或分公司/项目部安全部门;发生伤亡事故,保护现场并立即上报直管的生产指挥者或安全部门。同时立即组织抢救伤员,积极配合并参与事故调查。五、高边坡施工的主要危险源1、高空坠落 地面作业人员或过往人员不注意,现场没有明显的警示牌,安全员没有对其进行警戒。2、物体打击(飞石) 、坍塌地面物体从山体滑落,爆破松方坍塌,掉入行车或人便道不慎砸到人或车辆,作业人员在爆破时

17、没有控制好药量进行大面积垮塌、碎石乱飞造成当地居民农作物损坏等。3、 机械伤害机械非法操作,违章作业,现场没有专职安全员负责指导,爆破松方坍塌造成机械和人员伤亡。六、注意事项1、深路堑开挖除要求符合土石方开挖的要求外,在施工前应详细复查设计图纸所确定的深挖路堑地段及路堑边坡的工程地质资料,编制实施性施工方案。2、由于深挖路堑的边坡较高不易控制坡率,因此在施工前必须在坡口位置,先测量放样出坡口桩,经复核后沿坡口开挖出0.2m0.2m的坡口沟(若岩石裸露则采用红油漆等标注),以防施工中边坡错位。3、施工时及时做好排水工作,按设计要求开挖截水沟,尽量完成铺砌工作,拦截地面水。对易滑坡、坍塌地段,加强

18、观测并及时作好防护措施。4、根据现场的地形,采用以下两种开挖方案:(1)、当深挖方地段沿路线纵向地形相对较缓,则采用自卸汽车配合挖掘机直接开挖。沿路线方向开施工便道,便道纵坡应保证自卸汽车空车在正常情况下能顺利爬到坡顶,为施工安全,在路线左右幅各开一条施工便道,上下汽车分道行驶。挖掘机从高至低分层分幅开挖,每层开挖深度控制在34m,每幅宽度控制在810m。(2)、当深挖方地段沿路线纵向地形相对较陡,汽车无法抵达时,则利用推土机将山顶降低56m,再利用挖掘机开挖;在汽车可以抵达的位置处设一工作平台,用推土机将山顶的土推至平台处,挖掘机或装载机装车。挖至挖掘机能够装车的位置后,再用第一种方法施工。

19、无论采用那种方法,施工都必须严格控制边坡坡率,在坡口处设置明显标志,以防侵线。边坡修整时预留0.3m用人工修整。每降低两层重新测量放样。在开挖过程发现土质变化较大时,应暂停施工,并及时报告监理工程师是否进行地质补勘或修改边坡坡率。5、挖至土石分界线时,经监理工程师现场确定后,按石方爆破施工。6、当挖到边坡平台位置时,采用机械整平后,在施放的坡口桩位置往下继续开挖。7、深路堑路基施工遇到雨季时,对已开挖的边坡及时用防水材料覆盖,并修建一部分临时排水设施,防止边坡被冲刷。七、高边坡开挖安全措施边坡防护无论滑坡机制如何,治理措施都是减少下滑力,增加阻滑力。除采用削坡、防水、排水、软弱带置换、坡面防护

20、、岩体加固措施外,对爆破施工技术要采取相应的技术措施。1、加强地质调查,根据边坡已有的层理、层面、断层的形状、方位,判定可能产生滑动的空间部位与形式,根据可能允许的影响程度确定爆破规模和爆破方案,以及开挖空间顺序。2、为尽量减小爆破振动影响,应降低台阶高度,减小炮孔直径与孔深,缩小孔网参数,增加起爆段数,减小每段起爆药量,严格控制爆破规模,采用合理的起爆顺序,创造良好的临空面。毫秒微差起爆技术可以既保证破碎效果又使两次起爆产生的地震波在同一空间位置叠加的不利影响最小。接近设计边坡和坡脚开挖时或留有保护层,或采用预裂爆破、光面爆破,在孔底加柔性垫层,采用反向起爆技术以保护边坡岩体完整性和基础岩体

21、不破坏。针对不同地形地质条件不断调整爆破方案和装药结构,优化爆破参数。3、沿设计边线开挖和坡脚切层时,采用斜孔爆破,使保留坡面平整。4、安全监测。可以在岩体表面设监测点,监测边坡整体稳定,比较重要的地方在岩体内部设点,内外结合,局部与整体结合,保证资料完整连续。爆破器材的安全管理爆破器材的运输。爆破器材实行凭证运输,必须由爆破器材收货地或储存地的县、市公安局申领“爆破物品运输证”才能运输爆破器材。爆破器材的储存。爆破器材库不同于一般工业与民用建筑物,为了防火、防爆、防盗等,对库房布局和库房结构都有特殊要求。八、文明施工 1、对施工人员进行文明施工教育,增强文明施工意识,树立企业文明施工形象。2

22、、施工期间,认真了解、切实尊重当地人民的风俗、习惯,积极主动地搞好团结。3、施工现场及时完成“四通一平”,设置工点标牌,标明工程项目概况、施工、技术负责人,及早修建排水设施,现场的施工用电安装规范、安全、可靠。4、施工现场设置醒目的安全警示标志、安全标语,作业场要有安全操作规章制度,建设安全标准化工地。5、按照施工组织设计的平面布置图,认真搞好施工现场规划,做到布局合理,井然有序,不占农业用地。施工现场的临时用电和排水设施,规范安全可靠,建成安全标准化工地,以创造良好的施工环境,建设文明工地。6、驻地生产及生活分片规划,房屋布局合理,符合消防环保和卫生要求。做到场地平整、排水畅通。各种设施安装

23、符合安装规定,并定期进行检查。各种福利设施、活动场所设置齐全。并有专人管理,为职工提供良好的娱乐和生活环境。7、施工所用机械设备、材料存放不侵入既有公路路面限界,且不影响交通和行车。如需占用既有公路路面,事先与交通部门取得联系,征得同意后方可占用,按规定设置警告牌及夜间警示灯。封闭道路施工作业在规定时间完成,施工完毕对作业项目及道路施工继续检查,符合要求后通知交通管理部门开通放行。8、大型机械运输、行驶,事先对既有公路的路面宽度、桥涵宽度及通过载荷进行调查,需加宽道路和架固桥涵时,先征得地方主管部门同意,车辆通过或施工结束后恢复原样,或按管理部门要求办理。9、施工机动车辆始终处于完好状态,在国

24、道或地方道路行驶,遵守地方政府及交警部门的管理秩序,文明驾驶,礼让三先,保证运输畅通。10、施工现场内各种器材分类堆放整齐,挂设标牌,标明材料规格、产地等,不同材料不混放。各级负责人及工作人员一律挂牌上岗。11、工程完工后,及时清理好场地,周围材料及时返库。做到工完料净场地清。九、安全保证措施本项目工程在整个施工过程中,贯彻“安全第一,预防为主”的方针,切实抓好施工中的安全工作,并采取以下措施。(一) 、明确各职能部门安全职责1. 项目办公室:对行政,医疗,保卫等机构进行监督,改善职工生产、生活环境,保证项目防火,防盗以及职业病监测预防等。对新上岗或调换工种的职工进行岗前安全培训,收集安全信息

25、,参加事故处理。2. 施工技术部门:提供安全技术,改善施工条件,推广应用新技术和新工艺,对每一道工序进行安全技术交底。3. 机械部门:对机械操作人员进行技术培训,按时考核操作技能,做到100%持证上岗,参与制定机械事故预防措施和调查处理。4. 生产部门:改善和创造施工条件,对安全进行有效监督管理,确保施工现场整洁有序。5. 物资部门:及时提供各种安全防护设施和劳保用品。(二) 、加强安全教育,提高全员安全意识。1.项目要利用各种会议和宣传工具,对职工进行安全教育,提高安全素质。2.凡新参加施工的人员必须进行上岗前的安全教育,经考核合格后,方可安排上岗作业。3.电工,电焊工,起重工,大型机械操作

26、人员等特殊工种作业人员,必须进行本工种专业安全技术培训,经主管部门考核合格,方可独立操作。4.施工中必须做到危险场所有警示,行人必经处有醒目的安全生产标语和防护设施。5.开工前,根据各项工作的施工特点编制安全措施及各种作业安全细则,组织全体人员学习,并要求严格遵守。(三) 、安全检查1.认真执行公司的安全检查制度,由项目每月组织一次全面的安全大检查。2.安全检查的内容重点以易发的“高处坠落”“物体打击” “机械伤害”事故的场所为主。3.安全检查发现的隐患要做到“三定”及时整改。(四) 、安全纪律1.遵守劳动纪律,服从领导和安全检查人员的指挥。上岗作业时思想集中,坚守岗位。未经允许不得随意从事其

27、它工种作业。2.严格执行本工种安全操作规程,有权拒绝违章指挥,有责任制止他人违章作业。3.按规定正确配戴好个人劳动防护用品。进入施工现场必须戴好安全帽,在高空作业必须系好安全带。严禁穿硬底鞋和赤脚赤膊进入施工现场。4.在施工现场行人,必须走人行道或人梯,不得随意攀登脚架、龙门架,不得私自离合、乱开电源开关和乱拉、乱接电源线,不得在施工现场追逐打闹,不得将无关人员带入施工现场。5.非操作人员不得随意进入警戒区域,对施工现场各种防护装置,安全标志等不得随意拆除和挪动。(五) 、班组安全管理1.班组必须认真贯彻执行项目制定的各项安全生产规章制度.2.班组必须设一名兼职安全员,协助班组长搞好本班组安全

28、工作.3.上班前,班组长或兼职安全员要进行安全交底讲话,交代清楚当天作业的内容,人员分工,危险因素存在的工序,预防措施等,班中要进行安全巡检,班后要小结。4.班组作业中,各成员要互相关照和监督,做到“三不伤害”。及时维修保养各类机具,确保安全有效。(六) 、事故调查及处理1.项目发生伤亡事故后,应及时上报主任及有关领导。同时采取有效措施,组织抢救,防止事故扩大,减少人员伤亡和财产损失。2.发生事故或死亡事故,应在1小时内按系统上报公司主管部门,同时上报发生的单位,时间,地点,人员伤亡情况及初步分析事故原因分析等。3.发生伤亡事故应当保护现场,同时绘制事故现场图,作出详细记录。在消除现场危险因素

29、,采取防范措施后,方可恢复生产。4.事故发生后必须按国务院及公司文件的具体规定处理。5.轻伤事故发生后一般在1小时内上报安全技术人员,待调查核实后,资料存档。(七) 、安全奖励1.班组、各职能部门:能圆满地完成项目下达的各项安全指标及施工任务,且安全管理符合本规程的,给予一次性集体奖励。2.个人:能自觉遵守执行本规程,努力完成本职工作,为事故隐患整改及安全管理提供合理化建议,敢于坚持原则,制止“三违”,在排除事故隐患使国家财产、职工人身安全免受损失。以及在防御自然灾害中表现突出的职工,给予一次性奖励。3.处罚(1) 对违反安全生产管理办法,造成安全事故的施工队或职能部门,按项目有关规定办理。(

30、2) 对确属偶然的重伤事故责任者,给予行政处分,并承担5%的医疗费用。(3) 对造成严重伤亡事故的责任者,将由项目根据公司的章程作出处罚决定。(八) 、施工现场安全规定1.进入施工现场必须戴安全帽,高空作业者必须系安全带,穿防滑鞋。2.施工现场不得穿拖鞋,高跟鞋,不得赤脚,赤膊上班作业。3.不得在严禁烟火的场所内吸烟,用火。4.严禁在高空作业平台上追逐,推拉打闹。5.严禁损坏施工现场的安全标志,交通标志和消防标志。6.严禁和乱拉、乱接电源线。7.严禁乱开机械。8.施工现场必须听从安全员的劝告,指示。十、事故现场发生急救措施1、高处坠落摔伤应急措施 为了对可能出现的高处坠落摔伤的预防和控制,保证

31、人员和物品的安全,将损失降低到最底限度,特制定本应急措施。应急办法1、设置专职的安全管理人员,成立检查组,要进行定期和不定期的安全检查,加强高空作业人员的教育和培训,增强自防和自救能力。2、根据作业场所各工种的特点,分别分析可能出现的情况,配备足够数量的各类应急器材,并定时检查,防止失效。3、应急设备准备:止血带,应急药品。4、制定相应的应急准备和响应方案、应急预案。应急预案1、有人发生高空坠落时,最先发现的人应立即大声呼救,并立即报告施工现场负责人隋文忠、安全员黄淋淋,并告之在什么位置发生了坠落事故。2、施工现场负责人隋文忠负责现场总指挥,进行现场自救工作。3、由现场安全员黄淋淋负责打电话“

32、120”通知急救中心,报告事故的地点,伤害的程度,受伤人员的状态,联系电话。4、视情节的轻重,立即进行自救,对摔伤人员进行简单止血和包扎。5、由成员黄淋淋负责接急救车。善后工作1、现场其他人员负责现场的清理,保障通道畅通,使救护车直达事发地点。2、抢救工作结束后,设专人保护现场,以便查明事故的原因。3、项目部经理部立即组织调查组,对事故现场进行调查,收集事故当事人和现场人员的陈述和证词,开分析会查明直接和间接原因,确定事故的性质和责任者。4、开事故现场会,教育广大员工提高自身的安全意识,为确保安全生产而努力。2、机械事故现场急救措施: (1)发生机械事故后,现场人员不要害怕和谎乱,要保持冷静,

33、迅速对受伤人员进行检查.(2) 让人迅速拨打急救电话,向医疗救护单位求援.要向救援人员说明具体地址,联系方法,行驶路线等.(3)应遵循”先救命、后救肢”的原则优先处理脑伤,在处理肢体.(4) 检查舌跟下坠或分泌物、是否将气管阻塞.(5)如呼吸已经停止,立即实施人工呼吸.(6)如果脉搏不存在,心脏停止跳动,立即进行心肺复苏.(7)如果伤者出血,进行必要的止血及包扎.(8)动作轻缓检查伤者受伤情况,必要时剪开衣服,避免突然挪动给伤者带来痛苦.(9)救护人员既要安慰伤者,自己也应量保持镇静,以消除伤者的恐惧心理,十一、高边坡事故应急救援预案为保证施工生产安全,以隋文忠为组长,项目书记张永利、总工师张

34、伟波、副经理王凯义为副组长,各科室负责人为组员的安全生产领导组,负责工地安全生产管理工作。各地设立专职安全监督、检查、纠正施工生产中的安全隐患,安全质量环保室对有可能发生爆破事故危险源进行辨认。判定主要有路基爆破开挖,安全监督不力,安全爆破知识宣传不到位,工人的认识意识没提高等造成的安全隐患,针对本项目路基爆破开挖施工事故制定本应急救援预案1、安全环保室对有可能发生高边坡突发的事故危险源进行辨认。2、可能发生的紧急情况的处理3、应急预案组织:项目成立事故应急救援领导组,负责应急预案的实施。3.1应急救援指挥组:组长:隋文忠副组长:张永利 张伟波王凯义组员:刘恒伟 刘大伟 姜首毅 黄淋淋 邱九宏

35、 苏 斌项目成立以项目经理为组长的应急救援领导小组,在所有大桥以上的工程项目均要储备足够的应急救援物资。 在项目应急救援指挥组组长发布启动应急预案时,要无条件地立即投入到应急救援的行列。3.2应急救援指挥组职责应急救援指挥组是项目的非常设机构。负责昌奉高速公路A2标标项目施工范围内的高边坡突发事故应急救援的指挥,布置,实施和监督。贯彻执行国家、行业和上级的指示精神,及时向上级汇报事故情况,指挥、协调应急救援工作及善后处理。按照国家、行业和上级有关规定参与对事故的调查处理。3.3应急救援指挥组下设应急救援办公室、安全保卫组、事故救援组、医疗救援组、后勤保障组、专家技术组、善后处理组、事故调查处理

36、组等八个专业处置组。4.各专业组职责:4.1应急救援办公室:(负责人:刘大伟)主要职责:负责“预案”日常的管理工作,负责事故的报告,通知指挥组全体成员立即赶赴事故现场。在实施应急救援任务时与其他处置组协调工作,按照指挥长的命令调动抢险队伍,机械物资及时到位,实施抢险救援工作。4.2安全保卫组:(负责人:安百全)主要职责:组织力量对事故现场及周边地区道路进行警戒、控制,组织人员有序疏散。4.3事故救援组:(负责人:王凯义 )主要职责:根据专家技术组的技术建议和事故现场情况制定方案,按照方案迅速组织抢险力量进行抢险救援。4.4医疗救护组:(负责人:张永利)主要职责:组织人员迅速展开对伤员的急救,有

37、必要时应立即与120急救中心联系,请求增援。4.5后勤保障组:(负责人:苏斌)主要职责:迅速组织车辆运送抢险队伍,并与救护组协作保障所需物品的使用。4.6事故调查组:(负责人:黄淋淋)主要职责:负责对事故现场勘察取证,查清事故原因和事故责任,总结经验教训,制定防范措施,提出对事故及责任人的处理意见,配合上级调查组工作。4.7专家技术组:(负责人:张伟波)主要职责:具体负责应急抢险的技术支持和防范再次发生灾害的技术措施,为抢险救援和事故调查提供技术保障。4.8善后处理组:(负责人:张永利)主要职责:根据国家有关规定,负责对伤亡人员的医疗、抚恤、安置等工作,并于保险公司协调理赔事宜。5.事故报告5

38、.1事故报告原则事故单位应遵循“迅速、准确”的原则,在第一时间内上报事故情况。5.2紧急通讯联络紧急报警电话 110 紧急救援消防电话 119急救中心电话 120应急救援领导组办公室电话 0791-36583325.3事故报告程序发生地震突发事故后应立即向应急救援指挥组办公室报告,报告事故发生的时间、地点和简要情况,并随时报告后续情况。同时根据实际情况判断是否要求与110、120、119联系增援。5.4事故应急救援办公室接报后应立即报告应急救援指挥组组长,组长接报后应立即下达启动应急预案命令,指挥有关部门人员赶赴事故现场,同时应向上级主管部门或主管领导汇报。5.5报告内容5.5.1事故发生时间

39、、地点、事故类别、人员伤亡情况。5.5.2事故发生的简要经过,险情的基本情况。5.5.3原因的初步分析。5.5.4已采取的救援措施。5.6 事故现场应急救护5.6.1在发生人员伤亡事故上报应急救援指挥组的同时,应组织有一定救护常识的人员对受伤人员进行现场急救(人工呼吸、心脏挤压等心肺复苏措施)或护送伤员去医院救治,一定要保证第一时间救治及时,避免不必要的伤亡。5.6.2如果受伤、被困人员在救护人员不宜救护的位置,可以在采取救护的同时,拨打“119”请求武警消防队员来救护受伤、被困人员。6.各专业处置组根据事故现场情况及应急救援指挥组职责,按照本“预案”“应急组织、机构与职责”中各专业处置组的职

40、责要求,迅速组织力量展开工作。7.应急结束应急救援指挥组应根据救援处置进展情况,在确定没有被困人员、伤亡人员已转移和事故现场已稳定的情况下,由指挥长宣布应急状态结束。8.后期处置8.1善后处理由善后处理组按照职责工作内容进行妥善处理。8.2调查、总结由事故调查组按照职责工作内容进行调查处理,并写出书面总结材料上报。9.宣传教育加强大力宣传我国的地震工作方针、政策与各项法规,让人民群众自觉地依照有关规定指导自己的行动从事地震工作,根据相关要求,必须有计划、有针对性地开展预防事故有关知识的宣传教育,提高预防事故的意识和防范能力,积极组织应急预案培训,使参加救援的人员熟悉掌握应急预案中应承担的责任和

41、救援工作程序,要经常检查应急预案设施、设备、物资等应急资源的准备情况,提高防范能力和应急反应能力。10.演练事故应急救援预案每年应演练一次,通过演练(桌面演练、功能演练、全面演习)检查应急人员对应急预案、程序了解程度,及时发现应急工作程序和应急准备中的不足,增强应急小组及人员之间的配合和协调能力,确保预案一旦启动,能及时有序地展开救援。 11. 本预案自发布之日起实施。附表:一、应急救援领导组联系方法 二、应急救援程序流程图附表一安全生产救援小组联系方式序号姓 名职 务办公室电话移动电话宿舍电话1 隋文忠项目经理经理159280988732张永利书记133301000703王凯义副经理1367

42、22124154张伟波总工程师152700023015黄淋淋安质环保部152700022916邱九宏财务部152700023067苏 滨机械物资部152700023188刘恒伟工程部152700023029江首毅试验室1527000232110李金海协调办1527000230811安百全派出所1527000229612刘大伟办公室0791-365833215270002320附表二、应急救援程序事故发生接警事故判断预案启动,赶赴现场应急人员到位应急物资配备现场应急预案启动应急救援行动事态控制申请支援应急恢复现场清理接触警戒善后处理恢复生产人员救助工程抢险秩序维护、警戒交通管制人群疏散医疗救护现

43、场监测技术指导应急结束调查处理结果下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我

44、走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢

45、词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
