资源描述
江苏建工集团 清河湾B区项目工程
江苏建工集团 清河湾B区项目工程

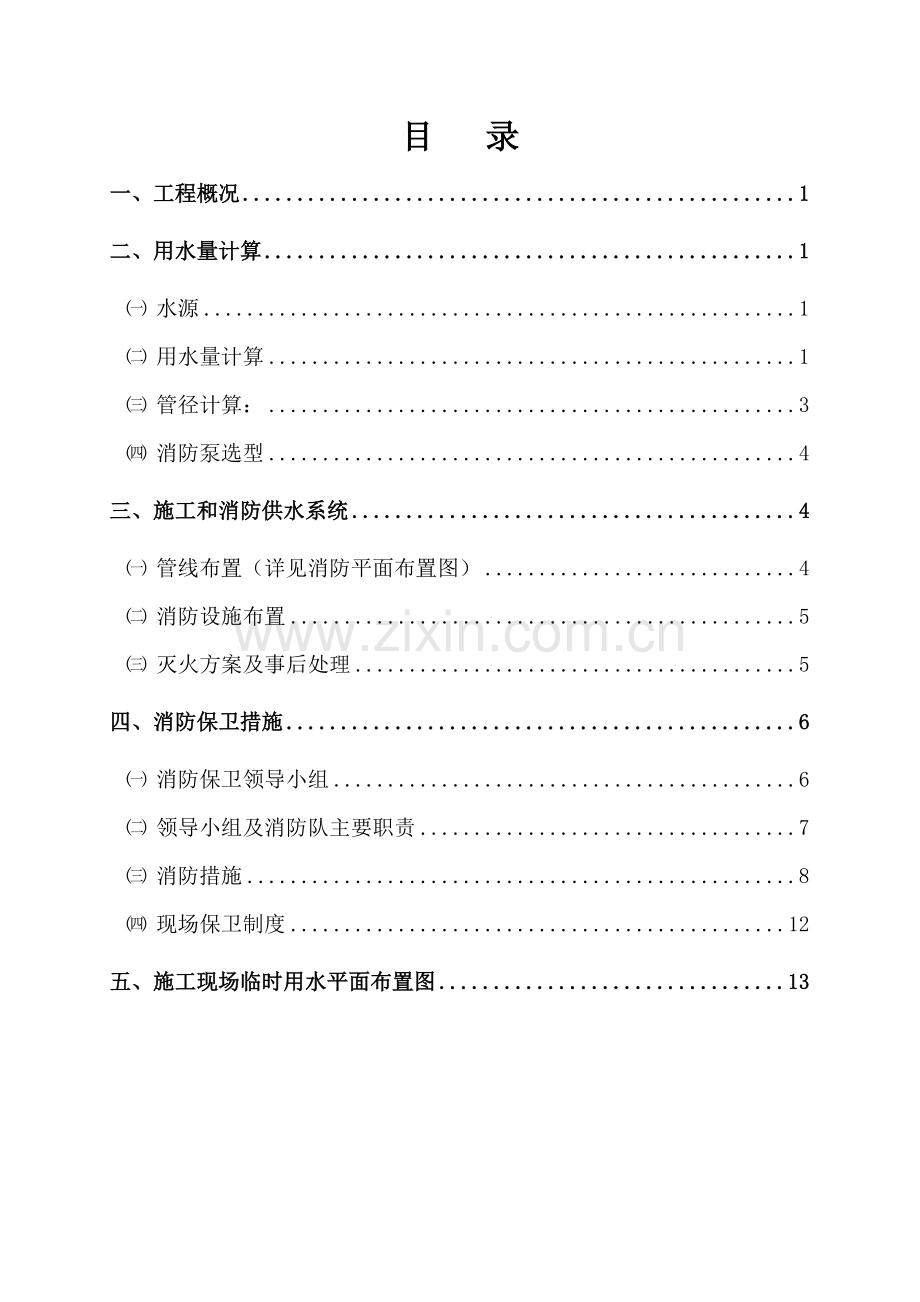

目 录
一、工程概况 1
二、用水量计算 1
㈠ 水源 1
㈡ 用水量计算 1
㈢ 管径计算: 3
㈣ 消防泵选型 4
三、施工和消防供水系统 4
㈠ 管线布置(详见消防平面布置图) 4
㈡ 消防设施布置 5
㈢ 灭火方案及事后处理 5
四、消防保卫措施 6
㈠ 消防保卫领导小组 6
㈡ 领导小组及消防队主要职责 7
㈢ 消防措施 8
㈣ 现场保卫制度 12
五、施工现场临时用水平面布置图 13
一、工程概况
本工程位于辛集市新市府大街北侧、朝阳路西侧。拟建建筑物1#-7#,占地面积45460平方米,地下二层,地上26层,总建筑面积212017平方米。该工程结构形式为框架剪力墙结构,基础形式为桩基础。施工场地宽敞、平坦,且西侧位于市府大街,有利于消防通道和管线布置。
二、用水量计算
㈠ 水源
本工程水源位于施工现场西侧,由本公司自备水源取自地下水,管道接口为管径DN150mm镀锌管,直接引入加压泵房。经过西侧泵房加压后,分别引出两根DN100mm镀锌水管供水主干管;其中一根DN100mm主干管分别满足现场施工用水和生活区用水;另一根DN100mm干管主要满足现场临时消防用水。
㈡ 用水量计算
1、施工用水量计算:
查有关规范和施工计算手册取:
K1—未预计的施工用水系数,取1.05;
K2—现场施工用水不均衡系数,取1.50;
N1—施工用水定额,砼养护取400L/m3;
Q1—每班计划完成的工程量,取100m3。
q1=K1∑
=1.05×
=2.19(L/S)
2、施工机械用水量计算q2
现场施工机械用水量很小,可忽略不计。
3、施工现场生活用水量计算q3
q3=P1•N3•K4/ (t •8×3600)
=1300×30×1.4/(1×8×3600)
=1.89L/S
其中:q3—施工现场生活用水量 ,L/S;
P1—施工现场高峰昼夜人数,人,取1300人;
N3—施工现场生活用水定额,取30L/人•班;
K4—施工与场用水不均匀系数;查《建筑施工手册》表34-28,取1.4;
t—每天工作班数,取1班。
4、生活区生活用水量
q4=P2•N4•K5/ (24×3600)
=1300×100×2/(24×3600)
=3L/S
其中:q4——生活区生活用水量 ,L/S;
P2——生活区居民人数(人),取1300人;
N4——生活区生活用水定额,每一居民每昼夜为100L;
K5——生活区用水不均衡系数,查《建筑施工手册》表34-28,取2。
4、消防用水量:
施工现场场地面积约1.86ha<25ha,取消防用水量q5=15L/S
6、总用水量Q计算:
q1+q3+q4=2.19+1.89+3=7.08L/S<q5=15L/S
施工现场场地面积约1.86ha<5ha,且q1+q3+q4<q5;
K6—管漏水的损失系数,取1.1。
Q=q5K6=15×1.1=16.5(L/S)
㈢ 管径计算:
1、 干管管径
查有关规范和施工计算手册取
—管网中水流速度,取2.5m/s。
d===0.092m<0.1m
管径可选100 mm水管。
2、 施工用水管径
查有关规范和施工计算手册取
—管网中水流速度,取1.5m/s。
d===0.043m<0.05m
管径可选100 mm水管。
3、 消防用水管径
查有关规范和施工计算手册取
—管网中水流速度,取2.5m/s。
d===0.088m<0.1m
管径可选100mm水管。
㈣ 消防泵选型
取加压泵房至最高水位的管道总长L=300m,管道直径d=100mm,流量q=10L/s,根据流量和管径查表,得i=36.5mm/m,所以总水头损失为:
h=1.15iL=1.15×36.5×10-3×300=12.6m
总扬程:
H=H1+h=75+12.6=87.6m
查《建筑给水排水设计手册》,
选择XBD型立式消防泵,型号为XBD9.8/20,n= 29r/min
用水量0.5~45L/S,扬程98m,满足要求。选用两台,其中一台备用。
三、施工和消防供水系统
㈠ 管线布置(详见消防平面布置图)
1、 经过西侧泵房加压后,分别引出两根DN100mm水管供水主干管;一根DN100mm干管分别满足现场施工用水和生活区用水;另一根DN100mm干管主要满足现场临时消防用水。
2、 消防干管沿建筑物四周呈闭合环行布置,并不大于100m设置一道消火栓;从泵房出口处环行管网上引出DN100mm干管直接引入建筑物内,分别设置两道消防立管以满足楼内消防要求,立管管径为DN80mm,每层分别设置一道消火栓。
3、 另一根DN100mm引入施工现场,分别满足现场地泵、实验室以及模板、混凝土等施工用水;引入生活区主要满足施工人员各种生活用水。
4、 消防和施工用主干管须单独布置,引往同一位置的应并排埋设;所有水平干管管道埋设深度为-0.7m。埋入地下部分的立管在埋设时应做好保温,以保证冬天干管内不结冻。
㈡ 消防设施布置
1、 现场每个消火栓处必须保证设备齐全、完好,并经常检查维修。
2、 施工现场消火栓不能达到的地方以及木工棚、材料库、油料库、钢筋加工区、现场办公区、工人生活区等重点放火区域,还必须按照消防要求配备干粉灭火器、消防铁锹、消防钩、消防水桶以及砂桶(存满砂子)等消防器材,并有明显标识。
3、 建筑物四周环形道路宽度为4m,道路范围内不得码放任何材料或物品,必须保证道路的畅通无阻,以满足消防要求。
㈢ 灭火方案及事后处理
1、 当有火灾发生时,在值班领导指挥下,由义务消防队为扑救组、报警组、保护现场组维持秩序、各执其责。扑救组立即赶赴出事地点,分析火灾原因,接通水源进行扑救工作,如果是因电气原因发生火灾,应先切断电源再进行灭火工作,如是易燃材料,如油漆等必须应用干粉灭火器或采用阻隔空气法进行灭火;报警组负责处理报警及联系有关人员工作;保护现场维持秩序组维持现场秩序,避免因混乱造成其它不必要的损失。
2、 本工程从开工至竣工的整个期间,必须有消防领导值班,有消防灭火大队人员天天时时在岗,一旦出现火情就能迅速出动。消防水源、灭火器具应常管不懈,一旦出现火情就能及时有效地灭火。所有施工人员都要成为灭火大队队员,这样一旦出现火情,就能做到火情在哪里,哪里就有人灭火。
3、 施工现场值班室配有电话,并在值班室挂上火警电话“119”标志,如现场出现火情而灭火人员不能及时灭火时,就立即拨通火警电话,请消防队来扑救。
4、 在扑灭火灾后,成立调查组,查出责任,进行处理,坚决杜绝以后发生类似事故。对灭火有功人员给予精神和物质奖励,对引发火灾人员处以重罚。
四、消防保卫措施
㈠ 消防保卫领导小组
1、 消防保卫领导小组
成立以项目经理为组长的现场防火领导班子,以施工现场所有施工人员为目标,成立各级消防组织,建立健全现场防火领导班子及各级组织部门的职责,所有新工人、施工队伍进入施工现场作业前,均须进行消防安全教育,经考试合格后方准上岗施工。
2、 义务消防队
以在现场作业的施工人员为主要对象成立义务消防队,随时对施工现场发生的险情进行扑救和支援。
消防队队员:分两队,每队人数约25人。
㈡ 领导小组及消防队主要职责
1、 消防领导小组职责
(1) 上级领导的消防工作指示,规章及要求,并对工程的消防保卫工作全面负责。
(2) 组织拟订本工程消防保卫制度,对职工进行经常性的法制教育。并在各工班配备义务消防保卫员。
(3) 每月按期开一次防火安全会议对工程的消防工作情况进行分析,针对存在的问题,提出改进意见与措施,并督促有关人员落实,注意总结经验。
(4) 开展经常性的消防演习,严格各项操作规程,严格用火制度。
(5) 定期组织防火安全检查,及时发现和消除隐患,杜绝各类问题的发生。
2、 义务消防队职责
(1) 据工程特点,制定重点部位的防火应急措施;
(2) 在经理部领导下进行日常防火知识教育,定期进行灭火演习和训练,保障随时应对突发火险的能力;
(3) 监督施工现场消防器材完好情况,制止吸烟和违章动用明火行为;
(4) 发生火灾时,立即行动进行扑救并及时报警、及时上报上级领导。
㈢ 消防措施
1、 重点工种防火
(1) 从事电气焊操作人员必须是合格书的电气焊工并持证上岗,否则不准操作,一发现按照规定进行处罚。
(2) 严格执行用火审批程序制度,操作前要办理申请手续,经消防保卫检查批准后领取用火许可证,方可进行操作,批准用火证时定位定人(操作人、管火人)定措施(应采取的防火措施)部位变动,先更换用火证,用火证按规定的时间用完后交回,以旧换新。
(3) 进行电气焊割前工班长 操作人员,管火人员进行消防安全技术措施交底,不准冒险操作。
(4) 电气焊割作业前,对底部要清理干净,有易燃物、可燃物、爆炸危险性场所时,要采取可靠措施或保持一定的防火距离。
(5) 有可燃材料、保温的部位,不准焊割作业,焊割作业不准与油物质、木工等易燃物操作,同时间、同部位、上下交叉作业。
(6) 焊割现场必须配备管火人并随身携带防火水式灭火器,专门监护。氧气瓶,乙炔瓶使用符合规定,两瓶工作距离不小于5m,两瓶同时明火作业,距离不小于10m。
2、 油漆工防火要求
(1) 室内严禁吸烟,明火作业。
(2) 调漆不准在楼内设单独的房间,调漆房不得做漆料仓库,应设专库存放。
(3) 室内有排风设备,保持通风,室内只准设电源照明。
(4) 喷刷、凃漆时不准用铁工具敲打溶器,不准与明火作业同时操作,用过的油棉丝、油布及时清理。
(5) 严禁楼内存放油漆稀料。
(6) 要配设足够的灭火器材。
3、木工防火要求
(1) 楼内不准设木工加工场所,木工加工场所严禁吸烟和明火作业。
(2) 电机应设封闭式的电闸箱并安上锁扣。
(3) 碎料、刨花、锯木等易燃品,每班清扫一次,倒在指定的安全地点,禁止室内存放,用料不得超过当天用量,成品及时清运。
(4) 本部位配备消防器材。
(5) 下班时要清扫、断电、锁门。
4、电气防火要求
(1) 电工操作守技术规范和安全规程,电源线路、保险丝按规定架设;各配电箱必须设置自动断电装置。
(2) 处理电器时必须由专业工人进行,禁止私拉电器设备。
(3) 各种线路根据施工需要加套管保护,不得有裸露,非电工人员不准乱接线,乱接灯,防止触电,线路要定期进行检查,及时消除各种隐患。
(4) 各级动力线,中间要设安全保险装置;
(5) 电工有权拆除和没收乱接的电线、灯、电热器具。
(6) 施工现场和生活区严禁使用电热器具,若必须使用时,应经消防员批准,并指定专人负责。
(7) 电工、电气焊工在从事电气设备安装和电气焊切割作业时要持上岗证和用火证,严禁非电气焊工作业。用火证只能当日有效,用火地点变更时要重新办理用火证。进行电、气焊作业时,要选择安全地点,认真落实有针对性的防火措施。必须派专人进行监视,随身携带灭火用具。
(8) 乙炔发生器(瓶)、液化石油气瓶与氧气瓶的工作间距不应小于5m;乙炔发生器(瓶)、氧气瓶与电、气焊用火地点不得小于10m。
(9) 乙炔发生器发生冻结时,不得用明火烘烤。检查漏气时,要用肥皂水,禁止用明火试漏。
(10) 电、气焊停止作业时,应切断电、气源。焊钳、焊枪使用完,不得放在可燃物上及周围。氧气瓶不得接近油脂。
(11) 在施工过程中使用液化石油气罐和乙炔发生器作业,各种电气设备不准带病运行,工作结束时应及时切断电源。
(12) 电源线路穿过易燃墙壁、地板及与物品接触时,应套非易燃套管加以隔绝。
5、库房防火要求
(1) 房屋的砌筑或支搭均须采用非燃性材料,易燃、易爆物品必须设专库分类存放,并保持通风,用电要符合防火规定。
(2) 施工中凡使用易燃、易爆化学危险物品时,必须制定防火安全措施和灭火方案,在下达生产任务的同时进行有针对性的书面防火安全技术交底。贯彻“谁施工、谁负责”的原则。
(3) 库房不能兼做办公室,库房库区内严禁吸烟和使用明火,不准在库房内进行修理、加工作业和炉火取暖 。
(4) 不准使用碘钨灯和超过60瓦的白炽灯等高温照明灯具;库房处必须备有轻便灭火器材,库房外动用明火作业,必须办理用火证,采取严格的安全措施,物品入库前要严格检查,确定无火种隐患后,方准入库。
(5) 各种器材储存应按性质、火灾危险程度分类码放,严禁易燃物品和一般物品混存,库房应设明显的“严禁烟火”标语牌和“严禁吸烟”的警告标志。
(6) 在施建筑内不准作仓库储存易燃、可燃材料,施工材料应按施工进度和作业计划分期分批进退场并制定有可靠的防范措施。
6、季节防火要求
(1) 各种电气设备、配电箱要采取可靠的防雨措施进行保护。
(2) 冬季施工在施工现场所采用的保温材料应为难燃材料,油漆彩画的防风防雨设施,应采用非燃材料。
(3) 冬季施工现场区、办公室等处的取暖火炉,必须经主管领导、消防人员检查合格,发给《炉火用火证》方可使用。
(4) 冬季施工不准使用草帘、芦苇等可燃材料作风挡。
7、其它措施
(1) 根据工程特点,对职工进行入场教育,包括治安,消防知识和考试,特别是加强对特殊工种的教育,要做到每进行一次教育,有一次记录。
(2) 施工现场成立保护队伍,每一层设一名成品保护员。
(3) 各分部、分项工程的程序要做到用什么料进什么料,用多少进多少,不准在现场堆放使用。
(4) 结构和装修过程中,科学组织,合理安排施工程序,防止交叉作业。
(5) 地下消火栓,临时防护竖管保持正常壮态,保证消防通道的畅通,并做定期检查。
(6) 照明采用低压、防爆,并定期进行检查。
(7) 加强对重点要害部门的防火。
(8) 严把新型材料的进货关、存放关、使用关。
(9) 杜绝施工现场吸烟等现象。
(10) 施工队伍进场后签订消防治安协议书,明确责任,强化管理。
㈣ 现场保卫制度
(1) 施工现场要设置围墙、警卫室、吸烟室、安排巡逻护场人员,要实行昼 、夜值班。
(2) 必须设置明显的防火标志牌,消防制度牌和防火提示标志,除吸烟室外, 严格禁止现场吸烟。
(3) 在建筑物主体、仓库、木料场、木工房、易燃、易爆品库等地区,必须按要求配齐消防器材。
(4) 必须按规定设置消防竖管。
(5) 明火作业必须在用火前,经消防人员批准,并开据《用火证》后,方可作业。
(6) 禁止随便支搭易燃工棚,特殊情况下,在规定管理部门和消防部门批准的前提下,并做好防范措施后,方可搭设。
(7) 锯沫、刨花每天做到清理干净,运至指定位置。
(8) 非电工人员不准安装电器设备,任何工种和个人未经公司批准,不得使用电炉。
(9) 电热器具等,电焊作业必须由正式操作人员持证上岗,氧气瓶不准进入地下建筑 物内。
(10) 禁止在消防器材、消火栓3.5m内和在消防道路上堆放物料。
(11) 生石灰必须与易燃易爆材料区分放置。
五、施工现场临时用水平面布置图
《施工现场临时用水(消防)平面布置图》详见附图。
下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!
毕业论文致谢词
我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意
这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!
感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭!
最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。
致谢词2
在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的
感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。
谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。
开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!!
)查看更多与本文《高中生开学自我介绍》相关的文章。
精品word文档可以编辑(本页是封面)
【最新资料 Word版 可自由编辑!!】
精品word文档可以编辑(本页是封面)
【最新资料 Word版 可自由编辑!!】
18
展开阅读全文
