收藏 分销(赏)

悬浇专项安全组织设计.doc

上传人:xrp****65 文档编号:7983047 上传时间:2025-01-29 格式:DOC 页数:9 大小:53KB 下载积分:10 金币
下载 相关 举报
悬浇专项安全组织设计.doc_第1页
第1页 / 共9页
悬浇专项安全组织设计.doc_第2页
第2页 / 共9页


点击查看更多>>
资源描述

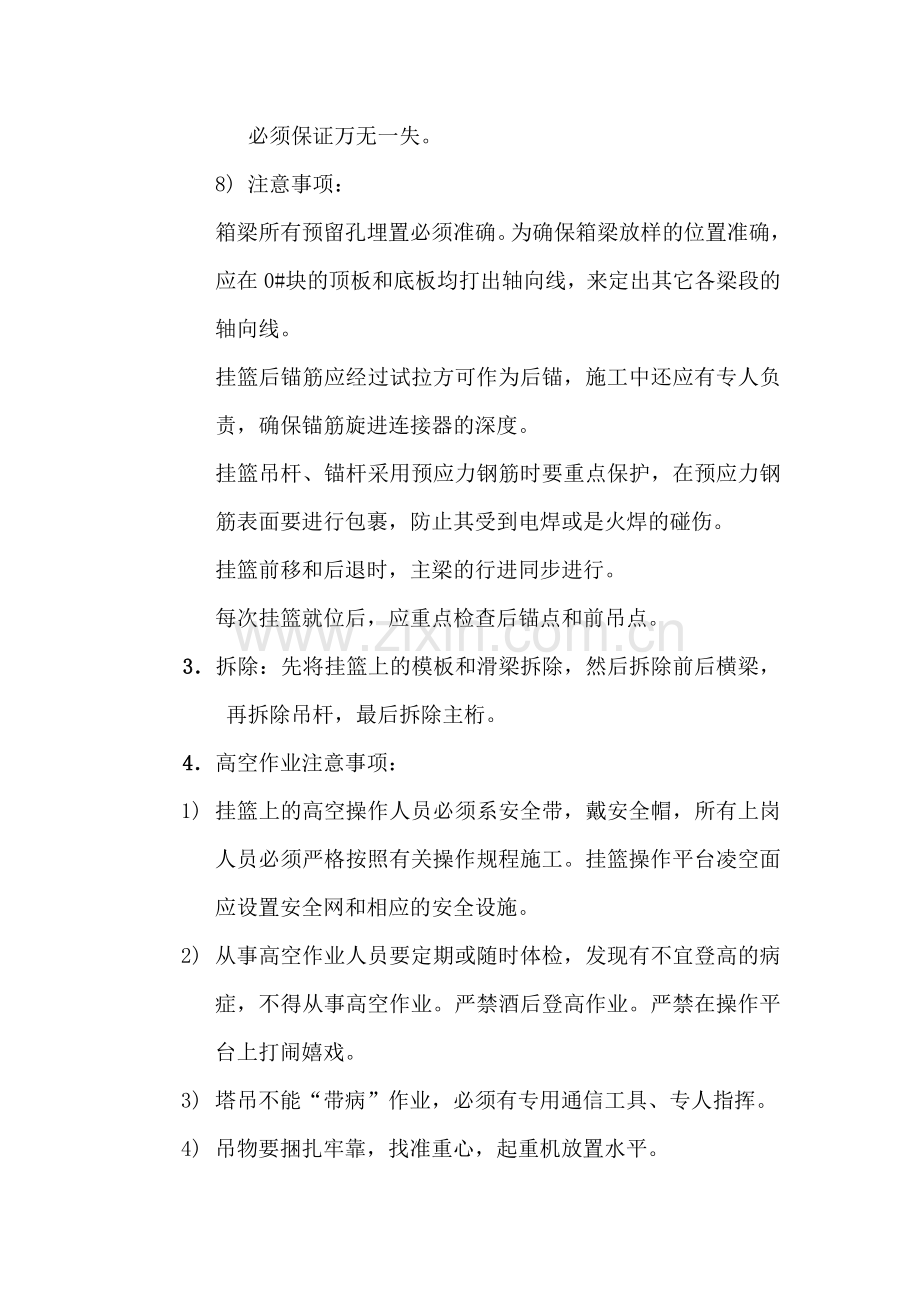

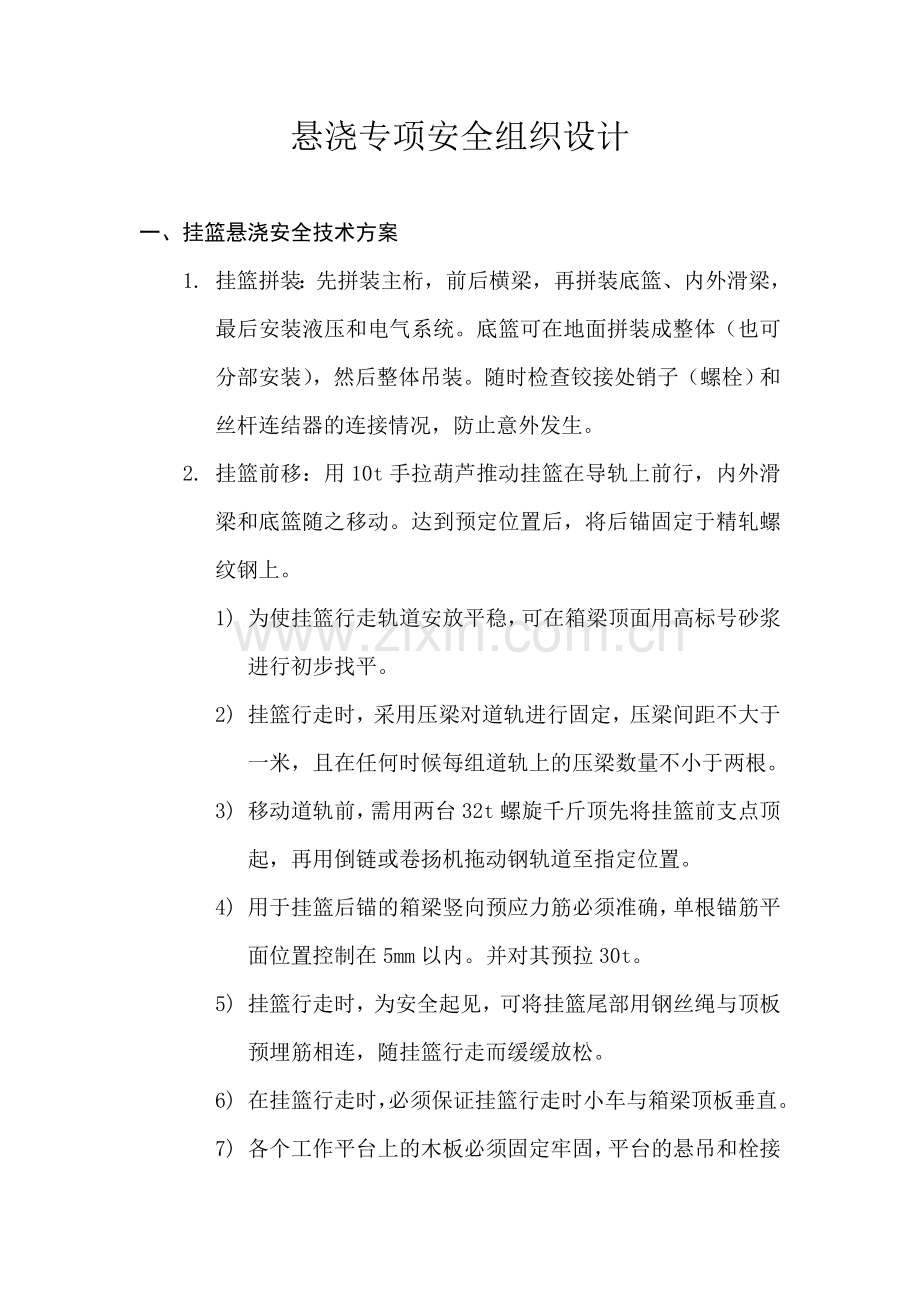

悬浇专项安全组织设计 一、挂篮悬浇安全技术方案 1. 挂篮拼装:先拼装主桁,前后横梁,再拼装底篮、内外滑梁,最后安装液压和电气系统。底篮可在地面拼装成整体(也可分部安装),然后整体吊装。随时检查铰接处销子(螺栓)和丝杆连结器的连接情况,防止意外发生。 2. 挂篮前移:用10t手拉葫芦推动挂篮在导轨上前行,内外滑梁和底篮随之移动。达到预定位置后,将后锚固定于精轧螺纹钢上。 1) 为使挂篮行走轨道安放平稳,可在箱梁顶面用高标号砂浆进行初步找平。 2) 挂篮行走时,采用压梁对道轨进行固定,压梁间距不大于一米,且在任何时候每组道轨上的压梁数量不小于两根。 3) 移动道轨前,需用两台32t螺旋千斤顶先将挂篮前支点顶起,再用倒链或卷扬机拖动钢轨道至指定位置。 4) 用于挂篮后锚的箱梁竖向预应力筋必须准确,单根锚筋平面位置控制在5mm以内。并对其预拉30t。 5) 挂篮行走时,为安全起见,可将挂篮尾部用钢丝绳与顶板预埋筋相连,随挂篮行走而缓缓放松。 6) 在挂篮行走时,必须保证挂篮行走时小车与箱梁顶板垂直。 7) 各个工作平台上的木板必须固定牢固,平台的悬吊和栓接必须保证万无一失。 8) 注意事项: 箱梁所有预留孔埋置必须准确。为确保箱梁放样的位置准确,应在0#块的顶板和底板均打出轴向线,来定出其它各梁段的轴向线。 挂篮后锚筋应经过试拉方可作为后锚,施工中还应有专人负责,确保锚筋旋进连接器的深度。 挂篮吊杆、锚杆采用预应力钢筋时要重点保护,在预应力钢筋表面要进行包裹,防止其受到电焊或是火焊的碰伤。 挂篮前移和后退时,主梁的行进同步进行。 每次挂篮就位后,应重点检查后锚点和前吊点。 3.拆除:先将挂篮上的模板和滑梁拆除,然后拆除前后横梁,再拆除吊杆,最后拆除主桁。 4.高空作业注意事项: 1) 挂篮上的高空操作人员必须系安全带,戴安全帽,所有上岗人员必须严格按照有关操作规程施工。挂篮操作平台凌空面应设置安全网和相应的安全设施。 2) 从事高空作业人员要定期或随时体检,发现有不宜登高的病症,不得从事高空作业。严禁酒后登高作业。严禁在操作平台上打闹嬉戏。 3) 塔吊不能“带病”作业,必须有专用通信工具、专人指挥。 4) 吊物要捆扎牢靠,找准重心,起重机放置水平。 5) 吊物要垂直,不准斜吊或斜拉。 6) 物件吊起时,禁止人员站在吊物上,其下方严禁有人。 7) 在塔吊满荷载运行时,应先将重物吊起稍离地面停止提升,检查起重机稳定性、重物的平衡性、牢固性,确认无误后方可再提升,对于有可能晃动的重物必须栓拉绳。 8) 密切注意预报,在风力大于6级或大雨天气,停止施工。 二、施工现场安全保证措施 施工现场安全是做好安全工作的基础与重点,是确保安全生产的关键,施工现场配备专职安全管理人员,负责安全生产的具体管理、协调工作,确保各项操作规程的遵守和安全措施的落实。 现场施工现场技术员、安全员设置如下: 施工队 现场技术员 专职安全员 桥梁二队 王文涛 康宏模 桥梁三队 李 成 王 飞 1.施工现场安全要求 施工现场有利于生产,方便职工工作,符合防洪、防火、防坠落等安全要求,具备安全生产、文明施工的条件。 1) 施工现场内配备、架立并维护一切必要而合适的警示、警告标志牌,为施工人员提供安全和方便,标志牌应包括: 警告与危险标志; 安全与控制标志; 指路标志与标准的道路标志; 所有标志上文字采用中文,标志上有图示的警告符号采用国家通用的符号。 2) 在现场采取防火与消防措施,在合适地点配备适当数量的手持灭火器,防火、防洪、防冰冻、防风及防雷击等安全设施完备,且定期检查,如有损坏,及时修理。 3) 现场运输道路平整、畅通、排水设施良好;特殊、危险地段设醒目的标志,夜间设有照明设施。 4) 施工现场内各种材料分类码放整齐稳固,拆除的模板、钢管及其它废旧物品及时清理,以保持现场的整洁有序。 2. 场内交通及水电设施安全要求 1) 场内道路应经常维修,保持畅通。急弯及陡坡地段应设置护栏和明显的警告标志。靠近道路入口,另外派专人负责指挥。 2) 施工便道在穿越现场区域的高压线等电力通讯地段设置交通标志,大型施工机械及特种车辆通过时设有专人负责指挥。 3) 工地施工用水和饮用水在施工前应对水质进行化验鉴定,并采取相应的处理和防护措施。饮用水要经过净化,达到现行卫生部的 《生活饮用水卫生标准》之规定。 4) 便道和施工场地合理设置排水沟。排水沟不得妨碍工地内的交通。 3.临时电力及照明线路安全要求 1) 变压器设在施工现场边角处,并设围栏;根据用电位置,在主干线电杆上装设分线箱。 2) 在三相四线中性点直接接地的供电系统中,采用TZ-S接零保护系统,电气设备的外壳与专用保护零线连接。不得在同一供电系统中有的接地,有的接零。 3) 架设的电力及照明线路,其悬吊高度及距工作地点的水平距离按当地电力部门的规定执行。 4) 电线按标准架设。不得将电线捆在无瓷瓶的钢筋、树木、脚手架上;露天设置的闸刀开关装在专用配电箱里,不得用铁丝或其它金属丝替代保险丝。 5) 生活区室内照明线路用瓷夹固定,电线接头牢固,并用绝缘胶布包扎;保险丝按实际用电负荷量装设。 6) 电工在接近高压线操作时,必须符合安全距离。其安全距离为:lOKV以下不得小于0. 7M,20-35KV不得小于1M,44KV不得小于1. 2M,否则必须停电后方可操作。 7) 各种电气设备的检查维修,一般应停电作业;如必须带电作业时,应有可靠的安全措施并派专人监护。 8) 现场的变(配)电设备处,必须备有灭火器材和高压安全用具。 9) 非电工人员严禁接近带电设备。 10) 使用高温灯具时,与易燃物的距离不得小于lm,一般电灯泡距易燃物品的距离不得小于50cm。 11) 移动式电动机具设备用橡胶电缆供电,经常注意理顺;跨越道路时,埋入地下或穿管保护。 12) 电器设备的传动轮、转轮、飞轮等外露部位必须安设防护罩。 3.接地及避雷装置 在可能漏电伤人或易受雷击的电器设备及建筑物设置接地或避 雷装置。 三、安全事故应急救援预案 一、应急准备和相应组织准备 1.目的: 为了保护施工人员在生产工作中的身体健康和生命安全,保证在生产过程中出现生产安全事故时,能够及时进行应急救援,从而最大限度地降低生产安全事故所造成的损失,成立生产安全事故应急救援小组。 2、应急求援组织及其职责: 生产安全事故应急救援领导小组: 组 长:项目经理 刘 魏 副组长:安全副经理 庞延辉 生产副经理 刘彦军 组 员:项目总工 曲任权 项目总经 唐兵生 项目总会 幸帮福 工程部长 胡 亮 材设部长 蒋 宽 3.应急求援领导小组职责: 生产安全事故应急救援组织成员经培训,掌握并且具备现场救援救护的基本技能,现场生产安全应急救援小组必须配备相应的急救器材和设备。小组每年进行1-2次应急救援演习和对急救器材设备的日常维修、保养,从而保证应急救援时正常运转。 4.生产安全事故应急救援程序: 项目部及工地建立安全值班制度,设值班电话并保证24小时轮流值班。如发生生产安全事故立即上报,具体上报程序如下: 现场第一发现人→现场值班人员→现场应急救援小组组长→项目部值班人员→项目部安全事故应急救援小组→向上级部门报告。 5.应急救援小组职责: 1) 组织检查各施工现场及其它生产部门的安全隐患,落实各项安全生产责任制,贯彻执行各项安全防范措施及各种安全管理制度。 2) 进行教育培训,使小组成员掌握应急救援的基本常识,同时具备安全生产管理相应的素质水平,小组成员定期对职工进行安全生产教育,提高职工安全生产技能和安全生产素质。 3) 制定生产安全应急救援预案,制定安全技术措施并组织实施,确定现场的安全防范和应急救援重点,有针对性的进行检查、验收、监控和危险预测。 二、施工现场的应急处理设备和设施管理 (一)应急电话 1.应急电话的安装要求 工地应安装电话,无条件安装电话的工地应配置移动电话。电话可安装于办公室、值班室、警卫室内。在室外附近张贴119电话的安全提示标志,以便现场人员都了解,在应急时能快捷地找到电话拨打报警求救。电话一般应放在室内临现场通道的窗扇附近,电话机旁应张贴常用紧急急用查询电话和工地主要负责人和上级单位的联络电话,以便在节假日、夜间等情况下使用,房间无人上锁,有紧急情况无法开锁时,可击碎窗玻璃,以便向有关部门、人员拨打电话报警求救。 2.应急电话的正确使用 为合理安排施工,事先拨打气象专用电话,了解气候情况拨打电话121或221,掌握近期和中长期气候,以便采取针对性措施组织施工,既有利于生产又有利于工程的质量和安全。工伤事故现场重病人抢救应拨打120救护电话,请医疗单位急救。火警、火灾事故应拨打119火警电话,请消防部门急救。发生抢劫、偷盗、斗殴等情况应拨打报警电话110向公安部门报警。 拨打电话时要尽量说清楚以下几件事: (1 )说明伤情(病情、火情、案情)和已经采取了些什么措施以便让救护人员事先做好急救的准备。 (2)讲清楚伤者(事故)发生在什么地方,比如离105国道多远,靠近什么路口、附近有什么特征。 (3)说明报救者单位、姓名(或事故地)的电话或传呼机或传呼电话号码以便救护车(消防车、警车)找不到所报地方时,随时通过电话通讯联系。打完报救电话后,应问接报人员还有什么问题不清楚,如无问题才能挂断电话。通完电话后,应派人在现场外等候接应救护车,同时把救护车进入工地现场的路上障碍及时予以清除,以利救护到达后,能及时进行抢救。
