收藏 分销(赏)

临时用电施工组织设计编制过程中应注意问题的探讨.doc

上传人:可**** 文档编号:798230 上传时间:2024-03-20 格式:DOC 页数:12 大小:298KB
下载 相关 举报
临时用电施工组织设计编制过程中应注意问题的探讨.doc_第1页
第1页 / 共12页
临时用电施工组织设计编制过程中应注意问题的探讨.doc_第2页
第2页 / 共12页
临时用电施工组织设计编制过程中应注意问题的探讨.doc_第3页
第3页 / 共12页
临时用电施工组织设计编制过程中应注意问题的探讨.doc_第4页
第4页 / 共12页
临时用电施工组织设计编制过程中应注意问题的探讨.doc_第5页
第5页 / 共12页
点击查看更多>>
资源描述

1、-精品word文档 值得下载 值得拥有-临时用电施工组织设计编制过程中应注意问题的探讨王兴富(中天建设集团有限公司)黄伟群(杭州市江干区建筑工程质量监督分站) 蒋文华(杭州市建设工程质量安全监督总站)摘要:通过对临时用电施工组织设计编制过程中,编制人员资格、编制内容及具体编制时应注意的问题的探讨,提高编制水平从而达到指导实施的要求。关键字:临时用电施工组织设计编制注意的问题 供电系统模式设置 用电管理制度 随着国民经济的快速发展,工程建设规模逐年扩大,建筑业已成为我国的支柱产业之一。经济的发展给建筑业带来了机遇,同时对建筑工程施工安全提出了更高的要求。临时用电管理工作是施工现场安全管理工作中一

2、项重要内容,临时用电施工组织设计的编制工作,是临时用电管理工作中重要一环。因此越来越被施工企业所重视,但是目前在编制过程中存在着许多问题需要澄清。临时用电施工组织设计是施工现场临时用电设置的指导性文件,临时用电施工组织设计编制是否合理,不仅关系到施工用电的可靠性及用电人员的安全性,而且直接或间接的影响建设工程质量和进度,它是建设工程开工前必须做好的一项重要工作。由于建设规模的不同、施工现场条件的不同、提供的电源情况的不同、施工机械设备配置的不同,在编制临时用电施工组织设计时,要根据具体项目编制出具有针对性强、能够实施的施工组织设计,为此在编制临时用电施工组织设计时应注意以下几方面的问题。一、

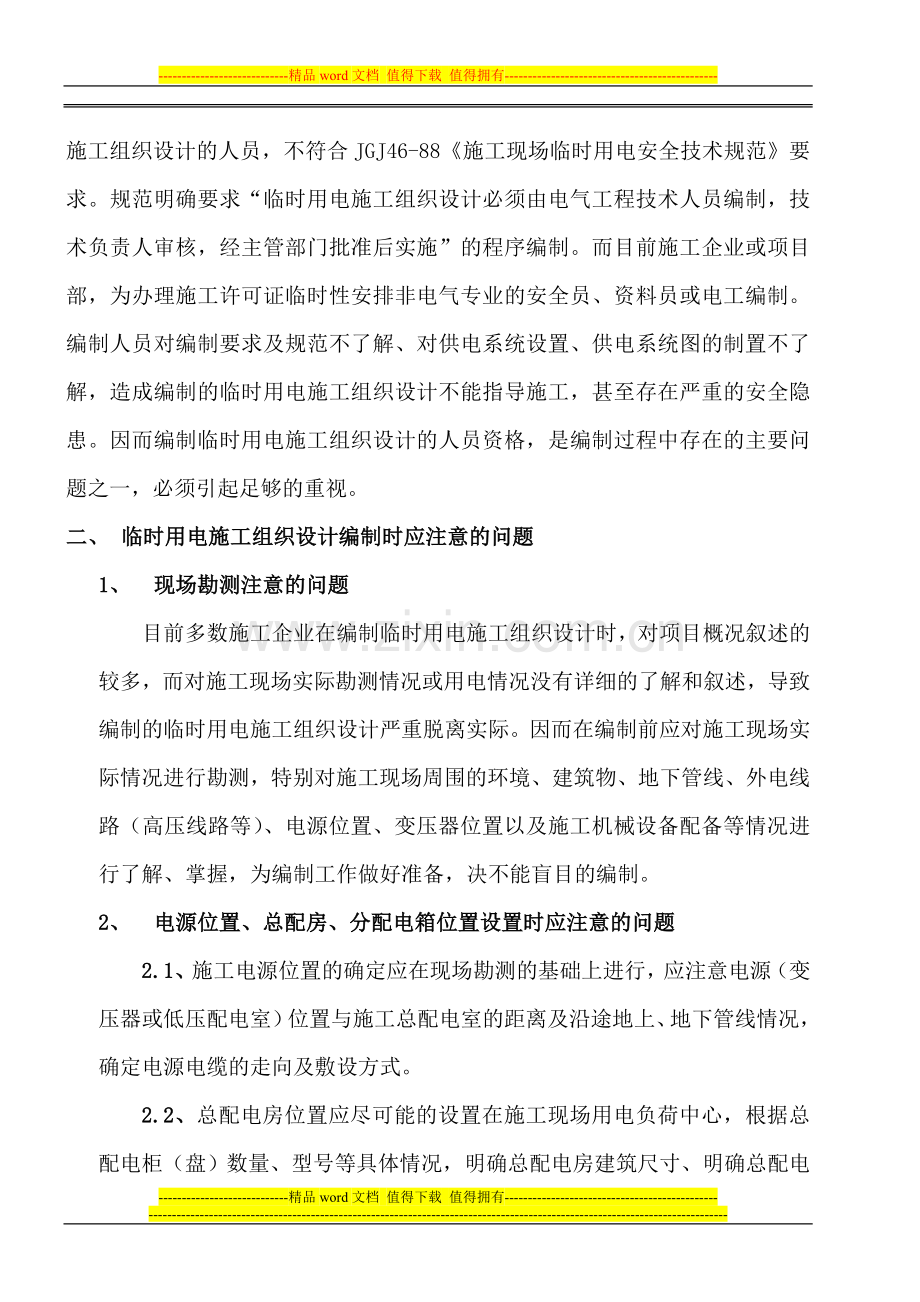

3、编制人员资格的问题目前由于企业或项目部相关专业技术人员配置不到位。导致编制临时用电施工组织设计的人员,不符合JGJ46-88施工现场临时用电安全技术规范要求。规范明确要求“临时用电施工组织设计必须由电气工程技术人员编制,技术负责人审核,经主管部门批准后实施”的程序编制。而目前施工企业或项目部,为办理施工许可证临时性安排非电气专业的安全员、资料员或电工编制。编制人员对编制要求及规范不了解、对供电系统设置、供电系统图的制置不了解,造成编制的临时用电施工组织设计不能指导施工,甚至存在严重的安全隐患。因而编制临时用电施工组织设计的人员资格,是编制过程中存在的主要问题之一,必须引起足够的重视。二、 临时

4、用电施工组织设计编制时应注意的问题1、 现场勘测注意的问题目前多数施工企业在编制临时用电施工组织设计时,对项目概况叙述的较多,而对施工现场实际勘测情况或用电情况没有详细的了解和叙述,导致编制的临时用电施工组织设计严重脱离实际。因而在编制前应对施工现场实际情况进行勘测,特别对施工现场周围的环境、建筑物、地下管线、外电线路(高压线路等)、电源位置、变压器位置以及施工机械设备配备等情况进行了解、掌握,为编制工作做好准备,决不能盲目的编制。2、 电源位置、总配房、分配电箱位置设置时应注意的问题2.1、施工电源位置的确定应在现场勘测的基础上进行,应注意电源(变压器或低压配电室)位置与施工总配电室的距离及

5、沿途地上、地下管线情况,确定电源电缆的走向及敷设方式。2.2、总配电房位置应尽可能的设置在施工现场用电负荷中心,根据总配电柜(盘)数量、型号等具体情况,明确总配电房建筑尺寸、明确总配电柜安装要求。2.3分配电箱位置的设置及线路走向应根据总施工平面图、设备布置情况进行设置。设置时应注意在下列位置应设置分配电箱:钢筋加工厂、木工加工厂、搅拌站、大型设备(塔吊、人货电梯等)、各楼操作层、建筑工程周围及职工生活区,均应设置分配电箱。分配电箱供电半径一般为30米,两分配电箱之间的水平间距一般设置在60米为宜。3、 供电系统模式设置的问题3.1、施工现场临时用电供电系统设置时,注意供电系统应满足规范要求。

6、如提供专用变压器时,必须采用TN-S供电系统。如果提供电源为市区公用供电线路时,应查明公用电源供电系统的性质,是TN-C系统还是TT系统。查明后确定施工现场供电系统,如果公用供电为TN-C系统时,施工现场供电系统可确定为TN-C-S系统,如果公共供电线路为TT供电系统时,施工现场供电系统可确定为TT系统。严禁将TN-S(或TN-C-S)系统与TT系统混接。3.2、施工现场临时用电供电系统在供电方式上,应尽量选择放射式供电、树干式供电与局部采用链式相结合的供电方式。例如总配电柜、分配电箱采用放射式。楼层垂直供电系统采用树干式供电,同一施工班组的级开关箱可采用链式供电系统。总配电柜(盘)、分配电箱

7、选用放射式供电,能很好的保证施工现场供电系统的可靠性。在施工现场线路布置上应注意尽可能采用电缆沿电缆沟敷设、直埋或加保护管的敷设方式,施工现场应注意尽量避免采用架空线路。目前市政工程由于施工线路长,采用架空线路的较多,从现场实际设置情况来看不规范,导致触电事故率较高。因而采用架空线路时,必须按相应规范、标准编制专项施工方案。特别对电杆材质、架空线路对地安全距离及导线机械强度必须满足规范要求。3.3、施工现场供电系统在设置时,应采用“三级配电、三级保护”的配电模式。根据目前漏电断路器产品的实际情况,一般总配柜设置的漏电断路器,漏电动作电流选用100MA,动作时间0.2S。分配电箱漏电断路器,漏电

8、动作电流一般应选用50MA或75MA(竖向电渣压力焊机等大型设备专用回路),漏电动作时间0.1S,开关箱漏电断路器,漏电动作电流选用30MA,漏电动作时间0.1S,对特殊设备(竖向电渣压力焊机等容量较大的设备)专用(移动)开关箱,漏电断路器漏电动作电流可选用50MA,漏电动作时间0.1S。在设置时应注意各级的配合,应能实现分级分段的保护要求。漏电断路器的选择原则上,选用具有三保护功能的漏电断路器。即:DZ15L-、DZ10L-、DZ20L-等系列,用于动力选用3901型,用于单相负荷选用4901型或2901型。3.4、供电系统图在绘制时,应采用单线绘制法。能比较清楚的反映出各级配电系统的实际配

9、置情况。现举供电系统图例子供参考。施工现场临时用电供电系统图3.5、根据系统图要求合理布置分配电箱内电气元件。一般要求面对分配电箱从左向右布置。首先布置总隔离开关分路隔离开关分路漏电断路器接线端子板左上侧设置N排右(接线端子或漏电断路器)下侧设置PE排。分配电箱布置示意图见下图:4、临时用电负荷计算时应注意的问题4.1、负荷计算方法的选择施工现场临时用电负荷计算方法有需用系数法、二项式法等,对于房屋建筑工程施工现场多采用需用系数法计算用电负荷。在需用系数法中有两种计算方法:其一公式是:式中:S-施工现场总用电量(KVA);P1-表示所有动力设备上电动机额定功率之和(KW);P3-室内照明总功率

10、(KW);P4-室外照明和电热设备总功率(KW);S2-表示电焊机的额定容量之和(KVA);COS1、COS3、COS4-分别为电动机、室内和室外照明负载的平均功率因数;其中COS1与同时使用电动机的数量有关取0.5-0.7;COS3、COS4与照明光源种类有关一般取1.0;-电动机的平均效率,一般取0.75-0.93;K1、K2、K3、K4-需用系数选取见下表;施工现场用电设备的COS及需用系数值用电设备名称数量需用系数K功率因数COS备注电动机10台以下0.70.6811-30台0.60.6530台以上0.50.6电焊机10台以下0.6交、直流电焊机分别为0.45、0.8910台以上0.5

11、交、直流电焊机分别为0.40、0.87室内照明0.81.0室外照明和电热设备1.01.0其二公式是:各用电设备组的计算负荷:有功功率计算:无功功率计算:视在功率计算:式中:PJS-用电设备组的有功计算负荷(KW);Qjs-用电设备组的无功计算负荷(Kvar);Sjs-用电设备组的视在计算负荷(KVA);KX-用电设备组的需用系数。总的计算负荷:式中:Sjz、Pjz、Qjz-各用电设备组的视在、有功、无功计算负荷的总和。Kx-各用电设备组的最大负荷不同期系数,一般取0.9;K照明-施工现场照明及施工单相负荷估算系数,一般取1.25;计算总电流:式中:Ijz-总计算电流(A);UE电源额定电压(K

12、V);取0.38;Sjz-总视在计算负荷(KVA);上述两种计算方法计算结果有差异,通过比较和对实际设置使用情况的比较。第一种计算方法计算结果比第二种方法计算结果偏大误差约有30%。所以第一种计算方法计算过程虽然简单,但误差较大,不适合建设规模较大的项目。因此在负荷计算时应注意合理选用计算方法。4.2、在负荷计算时应注意对断续或短时重复工作制设备的换算。在计算时应根据不同设备的负载持续率对设备额定功率进行换算:4.2.1、塔吊或起重机:计算时应统一换算到负载持续率为25%下的有功功率:(KW)式中:JC-设备额定负载持续率。 Pe-设备额定功率。4.2.2、电焊机、对焊机等:电焊机、对焊机设备

13、容量换算到负载持续率为100%时的有功功率:(KW)式中:Pe-换算到JC=100%时电焊机设备的容量,KW; Pn-电焊机铭牌额定功率(直流焊机),KW;JC-电焊机、对焊机的额定负载持续率。 Se-电焊机、对焊机额定容量(交流焊机),KVA; COS电焊机、对焊机额定功率因数。4.3、变压器选择时应注意的问题选择变压器时应注意如选一台变压器时:变压器容量SeSjz当选择二台变压器时:变压器容量Se0.7Sjz另外在选择变压器时还应考虑留有15%-25%的余量,最后确定变压器时还应进行技术经济比较,合理的选择变压器。4.4、电缆截面的选择应注意按安全载流量选择电缆截面后,应用电压损失法对电缆

14、截面进行验算。特别对供电距离较长的项目。另外应注意电缆截面应满足最小机械强度的要求。5、 重复接地与防雷保护设置应注意的问题5.1、重复接地设置要求总配电盘、分配电箱以及与电源变压器的距离超过50米以上的配电箱保护零线(PE线)均应作重复接地,重复接地电阻不应大于10。重复接地设置时应注意,接地极不能使用螺纹钢,接地极应使用50钢管或L50*4角钢长度2500MM,一组三根其间距为5M。重复接地最好利用建筑物自然接地体。实际设置的重复接地装置,不应直接在设备外壳上,应设置在配电箱内PE排上,避免由于其系统PE线断路,造成TN-S系统与TT系统混接。 5.2、施工现场防雷保护设置时应注意防直击雷

15、与防感应雷之间的区别。施工现场设接闪器防直击雷的设备有:人货电梯、井架提升机。接闪器高度应满足600保护角的要求,使被保护设备在接闪器保护角内。设置防感应雷的有:塔吊、外脚手架、大型钢模板、杭州地区高度超过20米的金属结构以及职工宿舍、办公楼金属结构架均应进行防雷接地。特别注意外脚手架防雷接地应沿建筑物一周采用多点接地,其接地引下点间距一般为20M,转角点、建筑高度超过30M时应注意防侧击雷保护。三、 编制临时用电施工组织设计时应全面1、 编制内容及步骤1.1、 现场勘测;1.2、 确定电源进线、变电所、配电装置、用电设备位置及线路走向;1.3、 统计用电负荷进行负荷计算;1.4、 选择变压器

16、;1.5、 设计配电线路,选择电缆(导线)并进行验算;1.6、 设计配电装置,选择电器;1.7、 设计接地与防雷装置;1.8、 制定自备发电机组操作使用程序及与市供电网电气联锁的操作措施。1.9、 确定外电防护措施;1.10、 绘制临时用电工程图纸,主要有供电系统图、供电系统平面布置图、供电立面图、接地装置设计图、自备发电机操作控制原理图。1.11、 制定安全用电措施和电气防火措施;2、临时用电管理措施2.1、临时用电施工组织设计审批后,必须对操作人员进行技术交底工作,同时做好交底记录。2.2、制定临时用电检查制度,定期检查。电工每天施工前应进行检查,施工现场项目每七天应进行一次检查;公司每季度应进行一次检查,检查后应做好检查记录。对检查过程存在的问题及时整改 。四、 参考资料1、 GB50194-93建筑工程施工现场供用电安全规范;2、 JGJ46-88施工现场临时用电安全技术规范;3、 JGJ59-99建筑施工安全检查标准;4、 刘思亮 主编 中国建筑工业出版社出版建筑供配电;5、 潘全祥 主编 中国建筑工业出版社出版建筑安装工程安全生产文明施工资料手册;-精品word文档 值得下载 值得拥有-

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      联系我们       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号  |  icp.png浙ICP备2021020529号-1 浙B2-2024(办理中)

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
