收藏 分销(赏)

某高速公路路基桥涵工程6标投标施工组织设计建议书.doc

上传人:胜**** 文档编号:785140 上传时间:2024-03-18 格式:DOC 页数:82 大小:1.25MB
下载 相关 举报
某高速公路路基桥涵工程6标投标施工组织设计建议书.doc_第1页
第1页 / 共82页
某高速公路路基桥涵工程6标投标施工组织设计建议书.doc_第2页
第2页 / 共82页
某高速公路路基桥涵工程6标投标施工组织设计建议书.doc_第3页
第3页 / 共82页
某高速公路路基桥涵工程6标投标施工组织设计建议书.doc_第4页
第4页 / 共82页
某高速公路路基桥涵工程6标投标施工组织设计建议书.doc_第5页
第5页 / 共82页
点击查看更多>>
资源描述

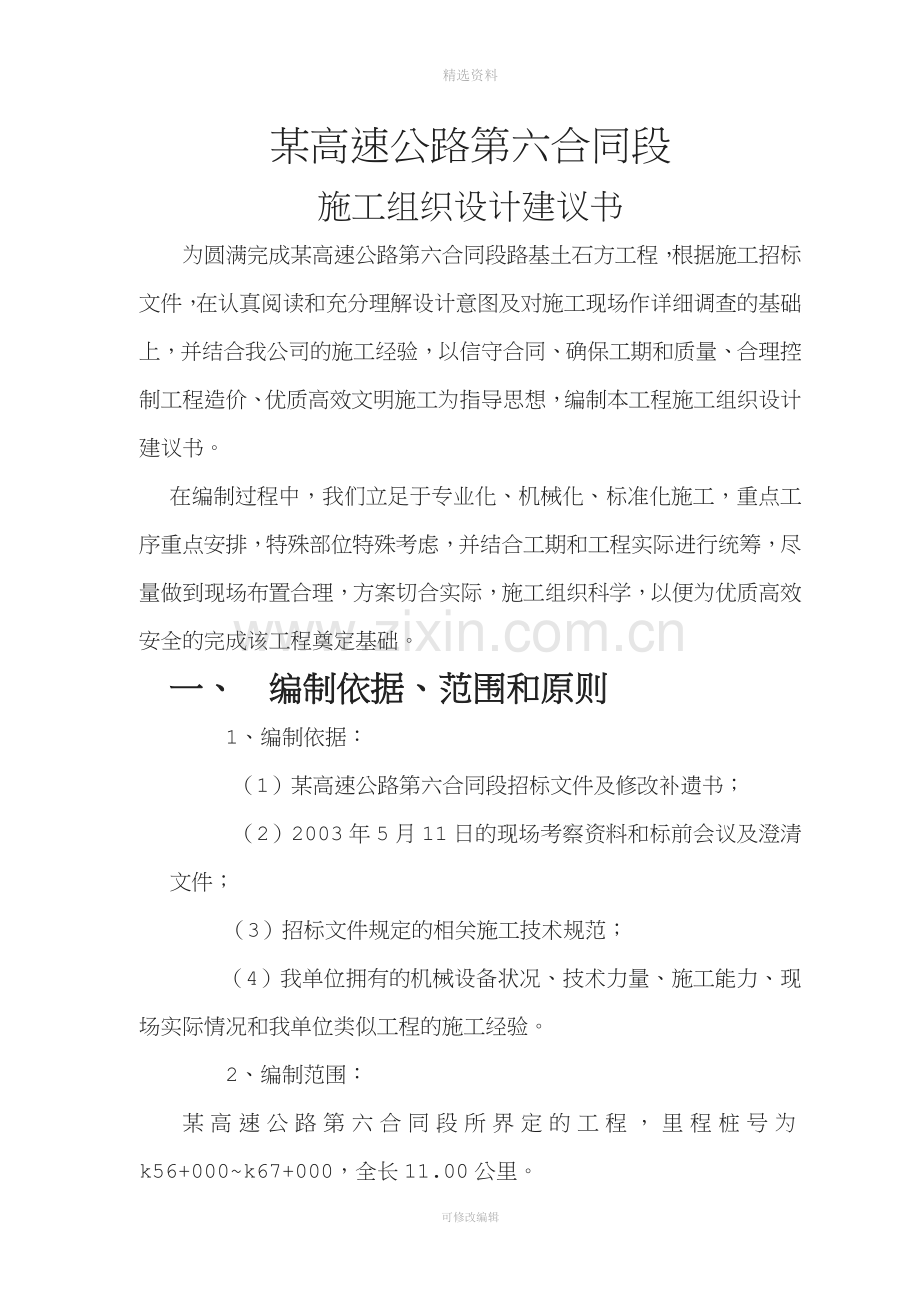

1、精选资料某高速公路第六合同段施工组织设计建议书为圆满完成某高速公路第六合同段路基土石方工程,根据施工招标文件,在认真阅读和充分理解设计意图及对施工现场作详细调查的基础上,并结合我公司的施工经验,以信守合同、确保工期和质量、合理控制工程造价、优质高效文明施工为指导思想,编制本工程施工组织设计建议书。在编制过程中,我们立足于专业化、机械化、标准化施工,重点工序重点安排,特殊部位特殊考虑,并结合工期和工程实际进行统筹,尽量做到现场布置合理,方案切合实际,施工组织科学,以便为优质高效安全的完成该工程奠定基础。一、 编制依据、范围和原则 1、编制依据:(1)某高速公路第六合同段招标文件及修改补遗书; (

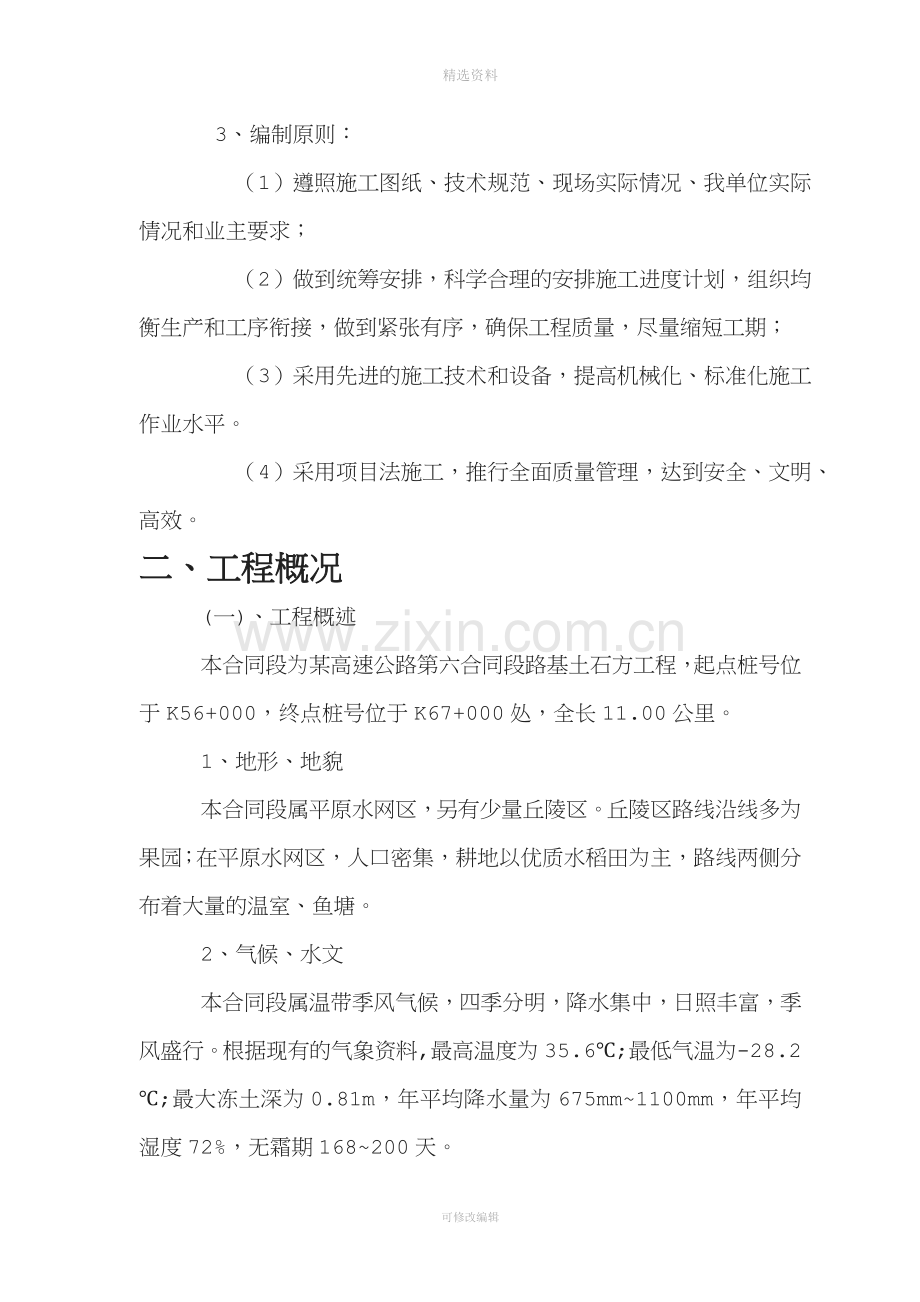

2、2)2003年5月11日的现场考察资料和标前会议及澄清文件; (3)招标文件规定的相关施工技术规范; (4)我单位拥有的机械设备状况、技术力量、施工能力、现场实际情况和我单位类似工程的施工经验。 2、编制范围: 某高速公路第六合同段所界定的工程,里程桩号为k56+000k67+000,全长11.00公里。 3、编制原则: (1)遵照施工图纸、技术规范、现场实际情况、我单位实际情况和业主要求; (2)做到统筹安排,科学合理的安排施工进度计划,组织均衡生产和工序衔接,做到紧张有序,确保工程质量,尽量缩短工期; (3)采用先进的施工技术和设备,提高机械化、标准化施工作业水平。 (4)采用项目法施工,

3、推行全面质量管理,达到安全、文明、高效。二、工程概况(一)、工程概述本合同段为某高速公路第六合同段路基土石方工程,起点桩号位于K56+000,终点桩号位于K67+000处,全长11.00公里。1、地形、地貌本合同段属平原水网区,另有少量丘陵区。丘陵区路线沿线多为果园;在平原水网区,人口密集,耕地以优质水稻田为主,路线两侧分布着大量的温室、鱼塘。2、气候、水文本合同段属温带季风气候,四季分明,降水集中,日照丰富,季风盛行。根据现有的气象资料,最高温度为35.6;最低气温为-28.2;最大冻土深为0.81m,年平均降水量为675mm1100mm,年平均湿度72%,无霜期168200天。3、地质地震

4、本合同段属地震烈度7度区,抗震设计为7度。4、设计标准:本路段平、纵面线形按高速公路计算行车速度100公里小时设计,按四车道设计,路基宽度为26.0米,路基标准横断面组成为2.0米;中央分隔带+2O.75米路缘带+27.5米行车道+23.0米硬路肩+20.75米土路肩。 5、设计荷载:汽车-超20级;挂车-120。6、设计洪水频率:路基、大、中、小桥及涵洞均为1/100。 (二)、主要工程量1、路基工程项 目细 目单 位数 量清理场地清理场地m2346202挖方挖土方m3324799挖软岩m3366275挖次坚岩m3204629挖坚岩m338542弃方弃方.m3126830填筑借土填筑m351

5、835利用土填筑m3231955利用石填筑m3553918台背填筑台背透水性材料m346602基底处理挖石方处路基处理m328420挖土方处路基处理m347281抛石挤淤m32640填砂砾m3102711填石渣m349097软土地基处治粉喷桩m325191塑料排水板m2711053土工布m2159159改路挖土方m323324借土填筑m36206借石渣m31244 2、桥梁工程中心桩号桥梁名称孔数孔径桥长净宽结构类型主要工程量上部结构下部构造桩基扩大基础台身墩柱盖梁主梁桥面系墩及基础台及基础K57+486友谊灌1桥6-201252*11.25预应力空心板柱式墩桩基肋板台桩基5443014144

6、12K59+135友谊灌2桥6-201252*11.25预应力空心板柱式墩桩基肋板台桩基364201414412K57+332北地河中桥3-16522*11.25预应力空心板柱式墩桩基肋板台桩基364128726K64+565于家中桥3-20652*11.25预应力空心板柱式墩桩基柱式台桩基2412128726K60+136分离立交3-16522*11.25预应力空心板柱式墩桩基肋板台桩基24488726K56+640小桥1-10172*11.25预应力空心板薄壁台桩基1644242K58+190小桥3-8322*11.25矩形板薄壁顿薄壁台桩基24448726K65+602小桥1-1322.

7、52*11.25预应力空心板薄壁台桩基1644242K66+771小桥1-5*4.56.632*11.25框架结构K56+390通道1-882*11.25矩形板石砌轻台浅基444242K58+456通道2-10282*11.25预应力空心板薄壁顿薄壁台桩基18426484K59+293通道1-6152*11.25矩形板薄壁台桩基1244242K59+660通道1-814.52*11.25矩形板薄壁台桩基1644242K60+560通道1-825.32*11.25矩形板重力式台浅基444242K60+755通道1-13222*11.25预应力空心板轻台桩基444242K61+320通道1-882

8、*11.25矩形板石砌轻台浅基444242K61+615通道1-821.62*11.25矩形板重力式台浅基444242K61+930通道1-1327.32*11.25预应力空心板重力式台浅基444242K62+578通道1-662*11.25矩形板石砌轻台浅基444242K63+190通道1-8182*11.25矩形板薄壁台桩基1244242K64+056通道1-815.52*11.25矩形板薄壁台桩基1244242K64+751通道1-1019.52*11.25预应力空心板薄壁台桩基1244242K65+274通道1-13232*11.25预应力空心板薄壁台桩基1644242K65+980通

9、道1-8172*11.25矩形板薄壁台桩基1644242K66+533通道1-8182*11.25矩形板薄壁台桩基1644242K66+965通道1-1322.52*11.25预应力空心板薄壁台桩基12442423、排水与涵洞、防护工程排水沟、急流槽泄水槽等浆砌片石15244 m3;园管涵525m;盖板涵271m;箱涵35m。护坡浆砌片石29682m3;TECCO型SNS金属网防护30625 m;预制c20混凝土防护442 m3等。4、简易砂石路面工程15厘米泥结碎石面层23077 m2;15厘米级配碎石基层6352 m2;15厘米水稳砂砾面层4078 m2。 三、设备、人员动员周期和设备、人

10、员、材料运到施工现场的方法(一)、设备1、动员周期根据本合同段的施工任务和有效施工工期为依据,坚持以高标准配足、配齐与本工程特点相适应的设备品种、规格型号、数量。所需设备的来源(自有、购买、租赁),对于自有设备,统一维修;购买设备,派人员到厂家接洽,确定价格;租赁设备确定来源、能力、台班单价签订租赁协议 。及时对机械设备操作手进行培训,使机械设备操作手熟悉本机的构造、性能及保养规程,做到“三懂四会”,即懂原理,懂性能,懂用途,会操作,会保养,会检查,会排除常见故障。同时建立机械设备操作手的岗位责任制 机械设备动员工作从5月1日开始到6月1日结束,为期30天。2、机械设备及试验检测仪器配备本合同

11、配备的主要施工机械设备及材料试验、测量、质检仪器设备详见拟为本合同配备的主要施工机械设备表、拟为本合同配备的材料试验、测量、质检仪器设备表(二)、人员1、动员周期根据本合同段工程的工程量和工程特点,要求我们选拔精明强干的项目经理,选聘懂技术、懂业务、懂管理的各类业务、技术人员,选择精干的施工队伍,建立有效的施工组织机构,保质保量地完成好本合同段工程的施工任务。项目经理应具有较强的现代管理意识和法制观念,要有决策能力和事业心,要懂经营会管理,具有一定的施工生产实践经验和经营管理能力和较强的对外交往、业务洽谈能力,对高速公路工程施工的技术要求及操作规范、规程熟悉,并已取得项目经理资质证书的人员。业

12、务管理人员的选配本着业务系统化管理的原则和程序,优先选配懂技术,懂业务、懂管理的技术人员。施工力量的选择根据本工程的质量和进度要求,结合施工队伍的技术装备情况、技术熟悉程度和施工能力来确定施工队伍。根据预算算出全部工程用工工日数、平均日出工人数、施工高峰期日出工数以及技术工种、机械操作工种、普通工种等用工人数。施工队伍的培训,对于专业技术人员(技术、合同、预算、测量、试验、物资、设备、财务等) 主要学习相关技术规范、FIDIC条款和合同条款;熟练掌握专业技能,弄通、弄懂并熟练掌握本专业规定的条款、规范;对和本专业相关的条款、规范也做到基本了解,以提高管理水平,适应菲迪克条款。对于技术工人,主要

13、是提高施工操作水平。要通过学习技术规范的有关规定,使操作人员懂得本工种技术操作、安全操作规程等。要特别注意及早培训缺少或数量不足的技术工种和难以掌握的工种。高速公路施工机械化程度比较高,抓好大型机械操作人员的培训是技术培训工作的一个重要方面。一定要先培训,使之熟练掌握本机的安全操作、使用性能、机构原理,并做到会操作、保养、检查、排除故障,而后才能上机。项目经理部和各施工队伍分设项目负责人、技术负责人、生产负责人。各施工队伍对项目经理部负责,并行使项目经理部授予的各项权利,并承担相应的义务。人员动员周期从5月15日至6月1日结束,周期为15天。2、施工组织机构及人员配备()、施工组织机构为确保该

14、工程保质保量按期竣工,根据本合同段的工程特点和工程数量,建立一个高效率的施工组织机构来组织施工和管理。总公司下设项目经理部,由其具体负责施工管理,组织各处、队对标段内的单位(分部、分项)工程进行施工。组织机构框图如下:见“下页”(2)、项目经理部人员构成:项目经理:人项目总工程师:人工程技术部: 人质量检测部:(试验室)人生产计划部:人材料设备部:2人财务合同部:人办公室:人合 计:人(3)、施工任务计划及所分担的工程路基一队:由XXXXXXXXXXXXXXXX公司工程二处组成,负责k56+000k60+136段的路基土方工程、排水及防护工程。路基二队:由XXXXXXXXXXXXXXXX公司工

15、程三处组成,负责k60+136k64+056段的路基土方工程、排水及防护工程。路基三队:由XXXXXXXXXXXXXXXX公司工程四处组成,负责k64+056k67+000段的路基土方工程、排水及防护工程。桥涵一队:由XXXXXXXXXXXXXXXX公司第一工程队组成,负责K56+390通道、K56+640小桥、K 57+077园管涵、K57+332北地河中桥、K57+486友谊灌1号大桥、K 57+855园管涵、 K58+190小桥等的施工。桥涵二队:由XXXXXXXXXXX公司第三工程队组成,负责K58+456通道、K59+135友谊灌2桥、K59+293通道、K59+660通道、k59+

16、740园管涵、 K59+943盖板涵等的施工。桥涵三队:由XXXXXXXXXXX公司工程一处组成,负责K60+136分离立交、K 60+329盖板涵、K60+560通道、K60+755通道、K 61+125园管涵、K61+320通道及预制场等的施工。桥涵四队:由XXXXXXXXXXX公司第四工程队组成,负责K61+615通道、K61+930通道、K 62+167盖板涵、K 62+538园管涵、K62+578通道、K 62+996盖板涵、K63+190通道等的施工。桥涵五队:由XXXXXXXXXXX公司第五工程队组成,负责K64+056通道、k64+386园管涵、K64+565于家中桥、K64+

17、751通道、K 65+065盖板涵、K65+274通道等的施工。桥涵六队:由XXXXXXXXXXX公司第七工程队组成,负责K65+602小桥K 65+724盖板涵K65+980通道K 66+225盖板涵K66+533通道K66+771小桥K 66+896盖板涵K66+965通道等的施工。(三)、主要施工材料用量序号名称单位数量1I级钢筋T9952II级钢筋T14443钢铰线T1854水泥T408135中粗砂m3478726碎石m341943(四)、运到施工现场的方法施工机械设备除运输车辆外的施工设备如挖掘机、门架、卷扬机、钻机等均采用平板车运输;施工人员主要是客车运送;施工材料,如砂、碎石等地

18、材在当地采购,选用汽运或拖拉机运输;水泥、钢材、木材三大材采用火车与汽车相结合运输的方法运到现场。四、主要工程项目的施工方案及施工方法(一)施工方案1、 路基土石方施工方案土方开挖采用挖掘机直接装车,辅以推土机集料装载机装车;石方开挖根据岩石的类别、风化程度和发育程度等因素确定起开挖方式。对于软石和强风化岩石能采用机械直接开挖的采用机械开挖,不能采用机械直接开挖的采用光面爆破;填筑采用分层填筑,推土机和平地机整平摊铺,洒水车洒水,压路机碾压密实,按照“四区段、八流程”法施工。四区段:填铺区、整平区、碾压区和检测区;八流程:施工准备施工放线基底处理填土整平碾压检测边坡整型。2、桥涵工程施工方案

19、桩基础的施工采用回旋钻成孔施工,水中钻孔灌注桩采用围堰、抽水清淤、填筑素土做工作平台,以便于施工机具的运输,并设置沉淀池和排污管沟,为施工创造适宜的环境; 扩大基础的施工采用人工辅助挖掘机挖基,模板采用木模板; 墩、台身及盖梁的施工,模板采用钢模板,采用钢支架法一次支模到顶,整体浇筑,减少砼接茬;现浇箱梁采用钢支架法一次支模到顶,整体浇筑,减少砼接茬;为满足质量要求和解决桥梁施工场地问题,钢筋加工安装采用现场作业,砼拌和采用集中拌和,砼运输车运输,砼输送泵浇筑。主梁预制采用统一预制,蒸汽养生,模板采用钢模板;安装采用平板拖车运输,采用吊车吊装。(二)施工方法路基工程施工方法 1、 施工准备 施

20、工测量与放样 开工前进行现场恢复和固定路线包括导线、中线和高程的复测、水准点的复查和增设、横断面的测量和绘制和工程量的复核,对现场放出路基边缘、坡脚、边沟、护坡道、取土坑、借土场、弃土场等的具体位置,标明其轮廓,提请监理工程师检查批准。路中线和路边线控制桩采用木桩,直线段50米放一个断面桩,平曲线段2030米放一个断面桩,个别拐点处10米放一个断面桩;在施工区域以外再布设两个控制桩,为恢复提供依据,在结构物两侧要另放一个断面控制桩,防止控制桩损坏;同时在路边侧每50米放一个15*15cm、高1m的水泥里程桩,标出桩号,以便施工时检查。 路基防水与排水 在路基施工期间,始终保持场地处于良好的排水

21、状态,修建一些临时排水设施,以防工程或附近农田受冲刷、淤积。临时排水设施与永久性排水设施相结合,流水不排入农田、耕地、污染自然水源,不淤积和冲刷。清理场地 路基施工前,清除施工范围内的树木、灌木、垃圾、有机物残渣及原地面以下100-300mm内的草皮和表土。对妨碍视线、影响行车的树木、灌木丛等,在施工前进行砍伐或移植及清理。清除下来的垃圾、废料及不适用材料和树木等,堆放在监理工程师指定的地点。2、填前碾压与基底处理 路基填筑前对清理后的施工场地进行填前碾压,采用25KJ压路机进行压实,直至压实度符合招标文件规定的要求为止。基底处理的方法很多,利用路基填料进行施工的主要有填石碴或砂砾、抛石挤淤、

22、路基换(回)填、砂砾垫层等。在旱田段填石碴或砂砾40cm填前碾压沉降量控制在8cm左右,在水田段填石碴或砂砾7080cm填前碾压沉降量控制在17cm左右。抛石挤淤采用不宜风化的片石,其尺寸不应小于300mm。当软土地层平坦时,从路堤中心呈等腰三角形向前抛填,渐次向两侧对称的抛填至全宽,使泥沼获软土向两侧挤出。当软土层横坡陡于1:10时自高处向低处抛填,并在低侧边部多抛直至其部位约有2m的平台顶面,待片石抛出软土层或抛出水面后,用小石块填塞垫平,重型压路机压实。为了保证路基的压实度,在以下路段应进行换(回)填:在石质挖方路段,超挖部分用石渣回填,禁止用土回填;在纵坡较大的凹型竖曲线底部,换填石渣

23、;在山坡底部路基范围应换填50cm厚的满足强度和粒径要求路基填料;在路基填方高度小于150cm的路段,路床厚度范围(80cm)应采用满足粒径和CBR值要求的填料进行换填;填土高度小于0.8m(包括零填)时,对于原地表清理与挖除之后的土质基底,将表面翻松深0.30m,然后整平压实,其压实度不得小于96。路堤填土高度(不包括路面厚度)大于0.8m时,对于土质基底,将原地面整平压实到无轮迹后才可填筑路堤,其压实度符合要求。砂砾垫层采用洁净的中粗砂或天然级配砂砾料。摊铺后适当洒水,分层压实,压实厚度为15cm20cm。如采用砂砾石要避免粗细粒料理析现象。砂砾垫层宽度宽出路基边脚50cm100cm,两侧

24、端以片石护砌或采用其他方式防护,以免砂砾料流失。另外,基底处理在施工难度上较大,利用其他材料进行施工的主要有碎石桩、粉喷桩、塑料排水板、土工布等,在这里不进行论述,详细施工方法见标书中软土地基处治段落,在那里有比较详细地说明。高填方路段的基底强度满足图纸要求后,经监理工程师认可后方能进行填筑。基底未经监理工程师验收,不得开始填筑。3、路基填筑 填料 利用借土填筑路堤不应含有腐殖土、树根、草泥或其它有机物质;路基填方材料的最小强度和最大粒径符合下列要求:项 目 分 类(路面底面以下深度)填料最小强度(CBR) ()填料最大粒径(mm)土质路基压实度(重型)路 堤上路床(0-0.30m)8.010

25、096%下路床(0.30-0.80m)5.010096%上路堤(0.80-1.50m)4.015094%下路堤(1.50m)3.015091%零填及路堑路床0308.010096%试验段施工 在路基填方前28天,依据技术标准,压实机械性能、填料类别,分别选择长度大于100m的路段,在新填路基全宽范围内做试验段,确定填层厚度、压实系数、碾压机具及工序,据此指导施工,并将结果提交给监理工程师批准后,作为控制施工的依据。路堤施工 填筑采用分层填筑,推土机和平地机整平摊铺,洒水车洒水,压路机碾压密实,按照“四区段、八流程”法施工。四区段:填铺区、整平区、碾压区和检测区;八流程:施工准备施工放线基底处理

26、填土整平碾压检测边坡整型。每层松铺厚度,根据试验段所取得的数据确定,但每层松铺厚度不超过30cm,桥涵、挡墙台后每层虚方厚度不大于20cm厚度,。每层填料铺设的宽度, 每侧超出路堤的设计宽度0.3m,以保证修整路基边坡后的路堤边缘有足够的压实度。路基填料进场前先测定其含水量,随着土方进场整平,或晾晒或洒水调整至最佳含水量,用透水性不良或不透水的土填筑路堤时,压实时的含水量应控制在最佳含水量的2范围内。压实期间土的含水量应均匀,必要时调整含水量直至达到或接近最佳含水量,进行压实工作。晾晒或洒水时,前后的施工单元交叉作业。施工组织以200400m为一施工段或以结构物之间为一施工段。采用有效的摊铺设

27、备,使每层在碾压之前都能获得均匀一致的厚度。当进行每层压实时,要不断进行整平,以保证其平整度,并使该层整个深度内处处压实均匀。每一施工段上的土基本推平后,用压路机静压一遍,再上平地机精平一遍,对边坡及高低较大的地方用人工进行修整。压实设备的采用根据各种设备的性能和压实试验确定,并由监理工程师批准。监理工程师认为设备或其组合不能满足压实需要而要求更换时,承包人无条件予以更换和调整。碾压采用震动压路机,沿线路每隔200m左右设以临时调土平台,路基完成后挖出。碾压时直线段由路边向路中进行,曲线段由内侧向外侧碾压。碾压速度控制在35km/h,轮迹重叠3040cm,碾压遍数56遍,第一遍和最后一遍是静压

28、,其余为震压。碾压除结构物边上可采用横向碾压,其余均采用纵向碾压。冲击碾在路基填高累计1.2m时,排压10遍,但桥头填筑部分、圆管涵部分不得碾压。下一层填土未经监理工程师检验合格,上一层填土不得进行。每一水平层均采用同类填料填筑;不同土质的填料分层填筑,且尽量减少层数,每种填料层总厚度不得小于0.5m。土方路堤填筑至路床顶面最后一层的压实厚度不小于100mm。在路堤范围内修筑便道或引道时,该便道或引道不得做为路堤填筑的部分,重新填筑成符合规定要求的新路堤。以透水性较小的土填筑路堤下层时,其顶部做成4%的横坡;如用以填筑上层时,不覆盖在透水性较好的土所填筑的下层边坡上。任何靠压实设备无法压碎的硬

29、质材料予以清除或破碎,使其最大尺寸不超过压实厚度的2/3,并使粒径均匀分布,达到要求的压实度。填土路堤分段施工时,其交接处不在同一时间填筑则先填段按1:1坡度分层留台阶;如两段同时施工,则分层相互交叠衔接,其搭接长度不小于2m。 路基试验 在施工中每层填土进行压实度试验,为了控制压实质量,配合监理工程师随时任意取样进行检验。压实度要符合招标文件中技术规范的要求。4、填石路堤填筑为保证压实质量,施工时应通过试验,研究压实机具、最大压实层厚、压实遍数等相互关系和施工工艺,根据现场试验结果,指导填石路堤的压实工序,提出控制压实质量的参数(如压实后的干密度、孔隙率、竖向变形量等)。修筑填石路基时将石块

30、水平填筑,以层厚300mm控制分层,石料强度不小于15MPa,石块最大粒径不超过压实厚度2/3,大面向下摆放平稳紧密靠拢,每层用山皮土、碎石土其它细料作为填充缝隙的原料(不得填粘土),以确保路基质量。填筑时安排好运行路线,由专人指挥卸渣,水平分层填筑,先低后高,先两侧后中央。卸下的石质填料,用推土机整平,使岩块之间无明显高差,超粒径石料要予以破碎或清除。采用重型压路机分层洒水压实。碾压时先两侧后中央,行与行之间重叠4050cm,前后相邻区段重叠100150cm,在压实过程中继续用小石块或石屑填缝直到压实层顶面稳定,不再下沉,无轮迹,石块紧密,表面平整为止。填石路基一般大粒径石料置于下层,其间用

31、小粒径石子填入,然后用重锤强夯和32吨以上重型振动压路机碾压。在石方填筑段路基边坡设置厚50cm的包边土,以利边坡绿化。5、土方挖方 在路基挖方开工前28天将开挖工程断面土报监理工程师批准,否则不得开挖;挖方作业要保持边坡的稳定,不得对临近构造物产生损坏或干扰。 根据路堑深度、长度以及地形、土质、土方调配情况和开挖设备条件确定开挖方式,当路堑较浅时,采用单层横向全宽挖掘法;当路堑较深时,横向分成几个台阶进行开挖;路堑既长又深时,纵向分段分层开挖,每层先挖出一通道,然后开挖两侧,使各层有独立的出土道路和临时排水设施;对风化破碎岩体,为保证施工中边坡的稳定和边坡防护的施工,采用阶梯式进行开挖,按图

32、纸要求设置平台,形成阶梯式的边坡。土方开挖采用挖掘机按设计图纸要求自上而下的进行。在开挖过程中不得乱挖和超挖,无论工程量多大,土层多深,均严禁用爆破法施工或掏洞取土;在开挖中出现石方时,要测量土实施分界线,并保存真实资料,及时修改施工方案及挖方边坡,并报监理工程师批准。土方地段的路床顶面标高,要考虑因压实而产生的沉降量,其值由试验确定。路床顶面以下300mm的压实度,或路床顶面以下换土超过300mm,其压实度不小于96%。实验方法采用重型击实法。开挖过程中要注意地下管线、缆线、文物古迹等的保护;采取有效措施,以保护周围环境,防止破坏;如有弃方,必须弃在指定的弃土场。6、石方开挖 石方爆破作业需

33、在施工前28天向监理工程师提交施工方案、施工方法及施工组织设计的详细报告,经监理工程师批准。 根据本合同段石质条件、填筑路堤时爆破岩石粒径的要求,我们选用光面爆破的施工方法。 施工方案 根据石质条件、填筑路堤时爆破岩石粒径的要求,我们选用光面爆破的施工方法。精心施工是保证光面爆破取得满意效果的重要条件。为了搞好施工必须做好施工技术设计。 施工方法 对于挖深在6m以下的地段用深孔爆破,对于挖深在6-10m之间的地段,采用小药室松动爆破,一次松动到设计标高,从一端分批爆破,一头清渣,边清渣边从上而下光面爆破刷坡。 对于挖深大于10m的地段采用分层开挖, 上层用小洞室松动控制爆破,下层用潜孔钻打孔,

34、小台阶深孔爆破落地。选用松动控制爆破的装药量,使岩石松动隆起,并有很好的破碎块度,便于装运和填筑。采用塑料导爆管非电起爆系统组成微差起爆网路,该起爆系统是目前国际、国内最先进的起爆方法,受外部环境影响小,操作简便、施工安全。 施工设计 A.设计参数 (A)控制爆破参数设计 a.最小抵抗线控制在6-10m; b.药包间距a=(0.81.0) (W1+W2)/2(W1、W2 为相邻两药包的最小抵抗线); c.药包排距b排受到开挖断面尺寸和挖深的限制, 一般应为b=(0.70.8)a; d.装药量计算,用下式计算装药量:Q=f(n)kew3 式中 k标准抛掷爆破时,单位岩石药量, 对于本次爆破工程中

35、,风化较严重的灰岩,开始爆破时,可取k=1.11.2,根据导洞开挖和试验的实际情况,再做适当调整。 f(n)爆破作用指数函数,f(n)=0.4+ 0. 6n3松动爆破时取n=0.6。 e炸药换算系数2号岩石硝铵炸药为1.0, 铵油炸药为1.15。w最小抵抗线(m)。 (B)爆破漏斗作用半径 下破裂半径 R=(1+n2)1/2w 上破裂半径 R=(1+n2)1/2w 式中 坡度修正系数,1+0.016(a/10)3,a为地面坡角的自然坡度。 (C)压缩圈半径R1 R10.062(Q/)1/3 式中R1药包的压缩圈半径(M) Q药包的装药量(KG) 炸药的密度,对于铵油炸药0.085,2 号岩石硝

36、铵炸药0.9。被爆介质的压缩系数,本次爆破的岩石可取20。 (D)边坡保护层 按照常规用下式计算R1+1.7B 式中 R1药包的压缩圈半径(M) B边坡侧药室宽度的一半(M) 为了确保边坡侧岩石不受破坏,按以上公式计算出的值后,在本次爆破中实际的边坡保护层厚度再加大1-2m。 (E)药包布置 根据断面尺寸和挖深大小的关系,药包可布置成矩形和梅花形,当挖深在10m左右时可布成5排药包。 (F)装药和堵塞 选用混合装药结构,采用90-95的铵油炸药和510的岩石铵梯炸药,高威力炸药装在中间,必须用黄土(或部分粉渣)进行全部回填。 (G)起爆网路 采用塑料导爆管复式起爆网路,药包内选用高段别毫秒雷管

37、、洞外网路用联通管和较低段别的毫秒雷管联结成微差起爆网路,中间药包先响,靠近边坡的药包后响,利于安全。 (H)深孔爆破参数设计原则 a.爆破深度H,一般应大于2m,开挖深度小于2m市, 用小风枪浅孔爆破。 b.炮孔直径90-110mm c.炮孔间距a+3-4m d.炮孔排距b=2.5-3m e.超深h=0.15H f.炮孔深度L,钻垂直炮孔L=H+h g.单孔装药量用下式计算Q=qabH (KG) 式中:a、b、H分别为炮孔孔距、排距和爆破深度 q 单位体积岩石用药系数, 试爆时取q=0.4KG/M3,根据爆破效果再做适当调整。 (I)起爆网路:采用导爆管分排微差起爆网路,每孔内放2发毫秒雷管

38、,孔外用塑料联通管联结。 B、钻爆施工 (A) 施工前严格做好测量放样工作,保证边坡孔位置正确,根据炮孔编号标明钻孔开口位置。整个断面布置成5个炮孔,中间布置成1个,四角布置1个,孔深为1.0-1.5m,中间孔先响、四角孔后响,药室为长方体,体积按V=Kv*Q/计算,Kv 为药室扩大系数,取1.3-1.4。钻孔过程中要使所有的钻孔均在设计的坡面上,前后左右都要满足要求。 (B)每次导洞开挖或钻孔前,要进行标高测量,根据实际开挖深度布置炮孔,在图上标明每孔的深度,并由技术人员在现场定位。严格控制好钻孔精度。钻孔结束,要对炮孔进行检查,封好孔口,做好记录。 (C)导洞和炮孔在装药前要进行严格的检查

39、和验收,发现与实际不符时,应及时纠正。有水要及时排出,或改用防水炸药。 (D)施工进度:导洞掘进按三连班作业制进行, 平均每8小时一个循环,一天可完成进尺3米,洞室控制爆破每3天可起爆一次,深孔爆破每3天起爆一次。 (E)导洞开挖和装药过程中,要严格按照国家爆破安全规程中有关规定进行操作。装药前将孔内残渣清理干净,有水的炮孔要把水吹干,排不干的要做防水措施。防水措施主要采取防水套包装密封。药包药串按设计要求进行加工并做好与炮孔相符合的编号。为保护孔壁,光面爆破采用竹片,装药时使药串位于炮孔中心,竹片紧贴孔壁,为保证药卷在炮孔中心装药要仔细。装药结束后对炮孔进行堵塞。堵塞时先用纸团在堵塞段下部塞

40、紧,然后再上部用黄粘土堵实。堵塞作业中只许用木质炮棍,同时必须保护好孔内引出的爆破引线。(F)在堵塞过程中,必须注意保护好网路,洞室爆破时,导爆管要用硬塑料套管进行防护。(G)施工作业中的药量调整,装药过程中必须严格按设计药量进行,在钻孔过程中如发现沿炮孔不同深度岩石结构有明显变化时,为取得满意的的爆破效果,对设计药量根据相应的岩石地段进行药量增减。药量调整后,必须记录在装药记录上。爆破施工时,及时清理移运被爆破后的堆体和边坡上的松石、危石等。突出及凹进尺寸大于100mm时,用人工清凿或浆砌片石补砌凹陷的坑槽,以维持岩体的稳定。C.安全措施 承包人应确定爆破的危险区,并采取有效的措施防止人、畜

41、、建筑物和其它公共设施受到危害和损失。在危险区的边界应设置明显的标志,建立警戒线、显示爆破时间的警戒信号;在危险区的入口或附近道路应设置标志,并派人看守,防止人员在爆破时进入危险区。D、施工工艺框图: 见“下页”7、台背填土 结构物处的回填是影响施工质量的关键因素之一,施工中必须采取正确的施工措施和适宜的施工方法保证填筑质量。 桥头填筑材料选用内摩擦角大于38度的透水性填料,并且有一定的级配,不得含有腐殖土、树根、草泥或其它有机物质。填料的最大粒径须小于50mm。填筑厚度每层为20cm。桥台背后填土与锥坡填土同时进行,涵洞缺口填土,采用在两侧对称均匀分层回填压实。回填材料含水量保持均匀,对称填

42、土标高基本保持相等,每层处在一个水平面上。为保证回填质量及减少工后沉降,在比较开阔的地方采用大型压实机具,在临近构造物内采用平板夯、手扶震动压路机等小型压实机具分层航压密实。碾压要洒适量的水以保证压实。确保压实度达到98%。回填结束后搭板施工前,对台背进行强夯处理。8、软土地基处治 软基处治的施工必须确保施工质量,科学的做好施工组织设计,加强工地技术管理,严格按照有关的操作规程实施,认真做好工程质量检查和验收工作。软基处治前的施工准备工作:1、熟悉有关施工图、地质报告、土工实验报告及地下管线等;2、编制施工组织设计;3、原材料、半成品、成品的试验;4、施工机械设备的调试;5、必要的成桩试验;6

43、、做好施工期间的排水工作。施工中遵循“按图施工”的原则和“边施工、边观察、边分析”的方法,认真做好原始记录,积累资料,不断总结经验,提高软基处治施工技术水平。本标段计有软基处治:土工合成材料 选用满足设计要求的土工合成材料,施工时在平整好的下承层上按路堤底宽全断面铺设,摊铺时拉直平顺,紧贴下承层,不许出现扭曲、褶皱、重叠,在斜坡上摊铺时,要保持一定的松紧度(可用U型钉控制)。在路堤每边各留足够的锚固长度,回折覆裹在压实的填料面上,平整顺适,外侧用土覆盖,以免人为破坏。为保证土工合成材料的整体性,当采用搭接法施工时,搭接长度为30cm90cm;当采用缝接法时,缝接宽度不小于5cm;当采用粘结法时,粘结宽度不小于5cm,粘结

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
