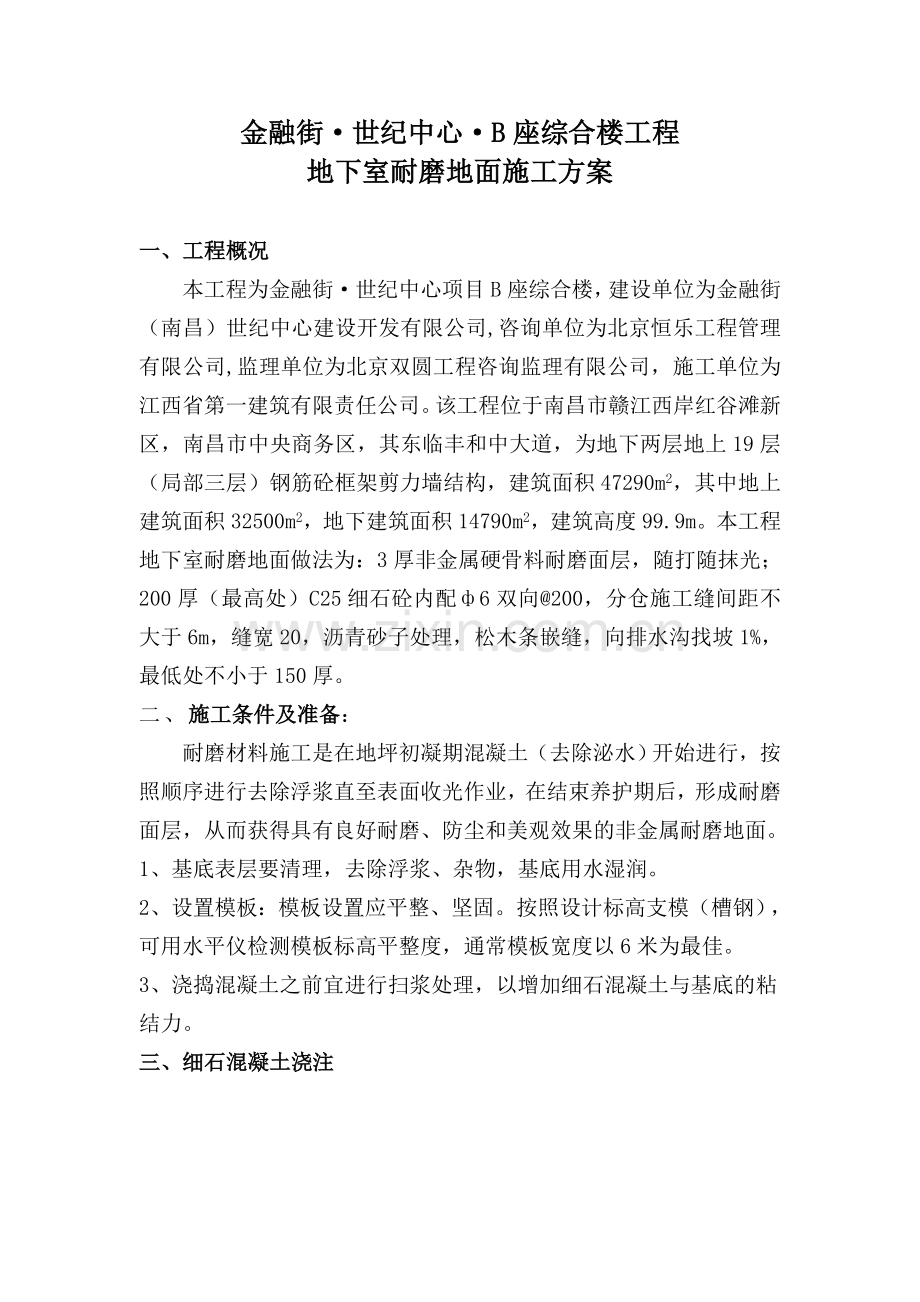

1、金融街世纪中心B座综合楼工程地下室耐磨地面施工方案编制: 审核: 批准: 江西省第一建筑有限责任公司2012年5月16日金融街世纪中心B座综合楼工程地下室耐磨地面施工方案一、工程概况本工程为金融街世纪中心项目B座综合楼,建设单位为金融街(南昌)世纪中心建设开发有限公司,咨询单位为北京恒乐工程管理有限公司,监理单位为北京双圆工程咨询监理有限公司,施工单位为江西省第一建筑有限责任公司。该工程位于南昌市赣江西岸红谷滩新区,南昌市中央商务区,其东临丰和中大道,为地下两层地上19层(局部三层)钢筋砼框架剪力墙结构,建筑面积47290m2,其中地上建筑面积32500m2,地下建筑面积14790m2,建筑高

2、度99.9m。本工程地下室耐磨地面做法为:3厚非金属硬骨料耐磨面层,随打随抹光;200厚(最高处)C25细石砼内配6双向200,分仓施工缝间距不大于6m,缝宽20,沥青砂子处理,松木条嵌缝,向排水沟找坡1%,最低处不小于150厚。 二、施工条件及准备:耐磨材料施工是在地坪初凝期混凝土(去除泌水)开始进行,按照顺序进行去除浮浆直至表面收光作业,在结束养护期后,形成耐磨面层,从而获得具有良好耐磨、防尘和美观效果的非金属耐磨地面。1、基底表层要清理,去除浮浆、杂物,基底用水湿润。2、设置模板:模板设置应平整、坚固。按照设计标高支模(槽钢),可用水平仪检测模板标高平整度,通常模板宽度以6米为最佳。3、

3、浇捣混凝土之前宜进行扫浆处理,以增加细石混凝土与基底的粘结力。三、细石混凝土浇注1、混凝土上浇注地坪应实施分仓按序作业,每天浇注量不宜超过500m2。浇注厚度尽可能一次性浇筑至设计标高。建议混凝土满足以下条件:1) 标号为C25细石混凝土,尽可能用小水灰比。2)自拌混凝土的塌落度控制在3-4cm,最大骨料直径不超过30mm为宜。2、振捣作业1)使用振捣棒或平板振捣器做密实作业。2)混凝土振捣后再用水平仪检测模板的水平情况,对偏差部位加以调整。3、地坪平整作业1)应采用长靠尺刮作地坪水平。2)地坪的水平标高应用水平仪检测确认。四、耐磨地坪施工说明及要求1、去除浮浆:在混凝土入模平整后初凝开始时,

4、轻度人踩留下约5mm的印迹(大约36小时,露天及高温条件时可适当提前)。使用加装圆盘的机械镘均匀地去除混凝土表面的浮浆层,由于靠近模板、墙壁、凹坑等边角的地方初凝较早,因此应加快处理时间。2、撒布材料:将规定用量的非金属耐磨材料均匀撒布在初凝阶段的混凝土表面,失水较快的地方应先撒布。非金属耐磨材料吸收一定水分而颜色变深时,进行加装园盘的机械镘作业;而后待耐磨材料硬化至一定阶段(中间间隔大约一小时),进行第二次材料的撒布作业,将剩余的1/3材料撒布完毕。待材料吸水颜色变深后,进行第二次加装圆盘的机械磨光作业,使水分完全泌出。3、机械磨光作业:非金属耐磨材料吸收水分后,视混凝土的硬化情况,进行至少

5、三次未加装园盘的机械磨光作业。机械磨光机的运转速度和机械镘角度的变化应视砼混凝土地坪的硬化情况作调整,在每次磨光开始时调节一次叶片的角度,避免损伤地坪。机械镘作业应纵、横交错进行。操作人员上场时必须换干净软底鞋,不得踩到施工地坪外的地方,以免污染。 4、表面收光作业:非金属耐磨材料的最终修饰性磨光是使用机械镘或手工镘进行表面收光加工完成。作业时尽量减少砂眼和收光痕迹的出现。五、养护1、耐磨材料地坪完成以后的8-12小时进行养护,以防止其表面水分的迅速蒸发,保障耐磨材料强度的稳定增长,养护时间为7天以上。2、卸模与收缩缝切割:卸模作业可以在地坪完工后的第二天进行。卸模作业应注意不损伤地坪边缘。可

6、以在地坪完成后的第三天进行收缩缝的切割,油漆(划分)分隔线应在耐磨地坪完工后的14天进行。六、注意事项1、密切注意气象预报,雨天施工确保室内工作面不能渗水/漏水,露天工作则严禁施工2、须及时、准确通知当天混凝土浇捣时间、施工面积。3、施工机械人员:施工机械、内燃式磨平机4台,人员8人。(按每天施工500m2安排)。4、施工完毕后必须注意产品保护及现场管理,在养护期间地坪表面严禁负重和交叉施工。5、在产品出厂前,应检查产品包装是否完好,确保产品在运输过程中不会发生泄漏情况。6、由于本产品中含有水泥,为碱性物质,进行施工时应戴好手套和防尘面罩,避免长时间接触皮肤。一旦不慎误入眼睛,应立即用清水清洗。7、产品在施工现场要求堆放整齐,对于施工器械所需的燃料应单独密封保存,并严禁接触明火。万一发生泄露,按化学品的泄露处理规范操作,及时清理干净。8、每次施工完毕后,由施工人员回收所有施工工具,并妥善处理施工废弃物,清理现场,保持现场的整洁。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
