收藏 分销(赏)

工程造价管理年终工作总结以及工作计划范文.docx

上传人:qwe****66 文档编号:7835394 上传时间:2025-01-20 格式:DOCX 页数:3 大小:15.21KB
下载 相关 举报
工程造价管理年终工作总结以及工作计划范文.docx_第1页
第1页 / 共3页
工程造价管理年终工作总结以及工作计划范文.docx_第2页
第2页 / 共3页
点击查看更多>>
资源描述

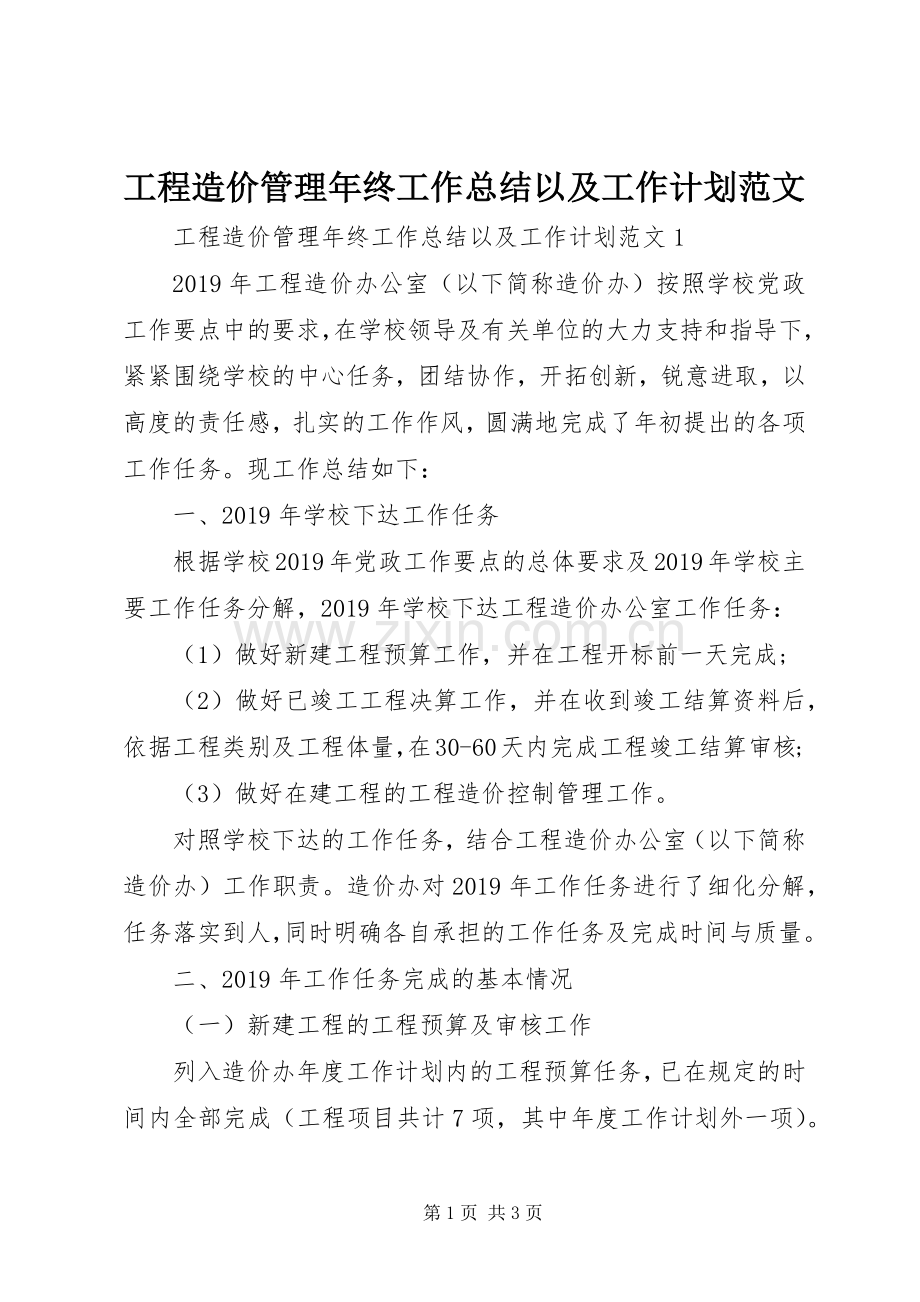

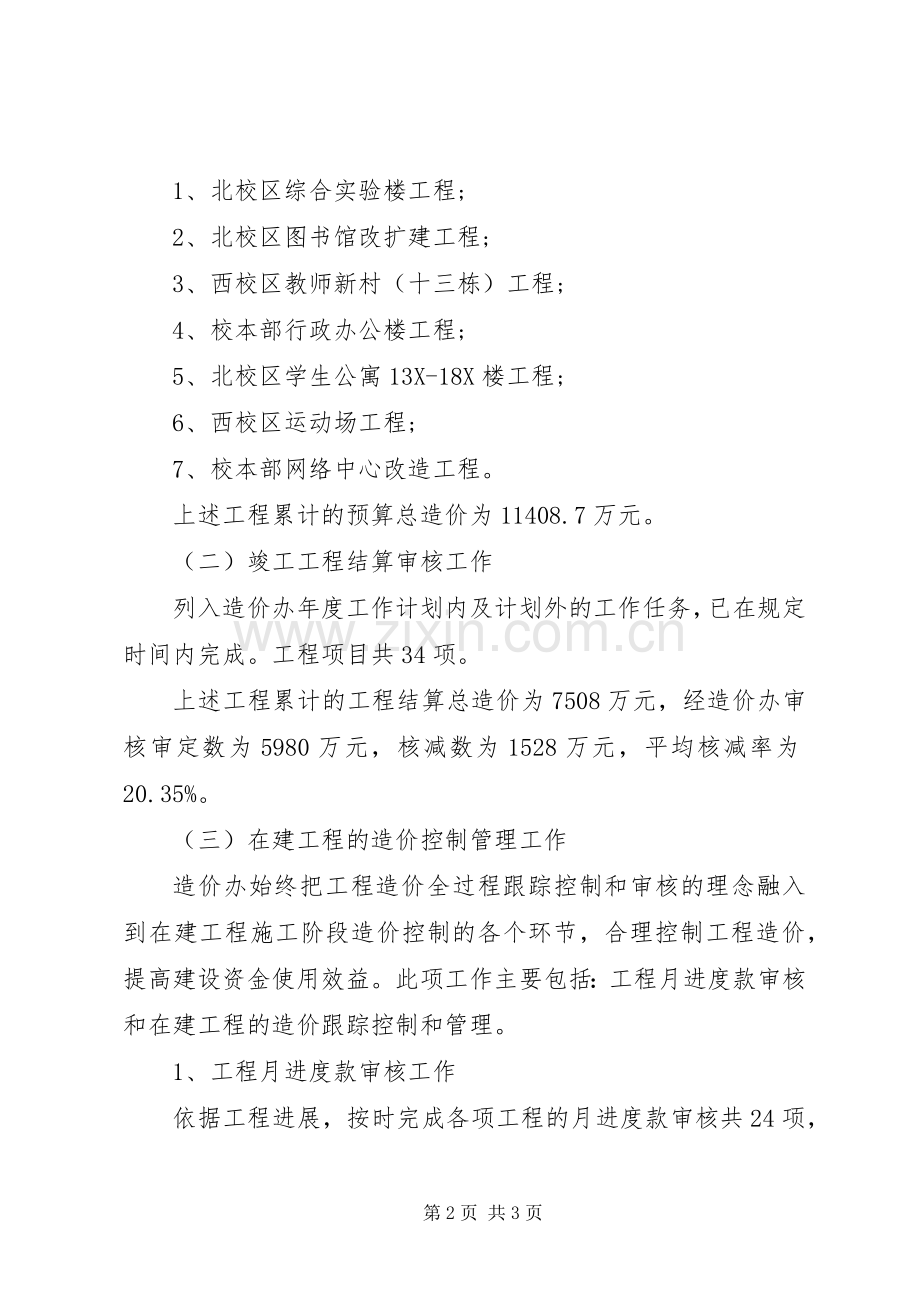

工程造价管理年终工作总结以及工作计划范文 工程造价管理年终工作总结以及工作计划范文1 2019年工程造价办公室(以下简称造价办)按照学校党政工作要点中的要求,在学校领导及有关单位的大力支持和指导下,紧紧围绕学校的中心任务,团结协作,开拓创新,锐意进取,以高度的责任感,扎实的工作作风,圆满地完成了年初提出的各项工作任务。现工作总结如下: 一、2019年学校下达工作任务 根据学校2019年党政工作要点的总体要求及2019年学校主要工作任务分解,2019年学校下达工程造价办公室工作任务: (1)做好新建工程预算工作,并在工程开标前一天完成; (2)做好已竣工工程决算工作,并在收到竣工结算资料后,依据工程类别及工程体量,在30-60天内完成工程竣工结算审核; (3)做好在建工程的工程造价控制管理工作。 对照学校下达的工作任务,结合工程造价办公室(以下简称造价办)工作职责。造价办对2019年工作任务进行了细化分解,任务落实到人,同时明确各自承担的工作任务及完成时间与质量。 二、2019年工作任务完成的基本情况 (一)新建工程的工程预算及审核工作 列入造价办年度工作计划内的工程预算任务,已在规定的时间内全部完成(工程项目共计7项,其中年度工作计划外一项)。 1、北校区综合实验楼工程; 2、北校区图书馆改扩建工程; 3、西校区教师新村(十三栋)工程; 4、校本部行政办公楼工程; 5、北校区学生公寓13X-18X楼工程; 6、西校区运动场工程; 7、校本部网络中心改造工程。 上述工程累计的预算总造价为11408.7万元。 (二)竣工工程结算审核工作 列入造价办年度工作计划内及计划外的工作任务,已在规定时间内完成。工程项目共34项。 上述工程累计的工程结算总造价为7508万元,经造价办审核审定数为5980万元,核减数为1528万元,平均核减率为20.35%。 (三)在建工程的造价控制管理工作 造价办始终把工程造价全过程跟踪控制和审核的理念融入到在建工程施工阶段造价控制的各个环节,合理控制工程造价,提高建设资金使用效益。此项工作主要包括:工程月进度款审核和在建工程的造价跟踪控制和管理。 1、工程月进度款审核工作 依据工程进展,按时完成各项工程的月进度款审核共24项,施工单位累计申报月进度款为8035.64万元,监理单位审核进度款为6273.45万元,造价办审核 第3页 共3页
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 应用文书 > 工作计划

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
