收藏 分销(赏)

江苏07装饰专业造价员考试案例题理解分析.doc

上传人:xrp****65 文档编号:7684357 上传时间:2025-01-12 格式:DOC 页数:29 大小:870.50KB 下载积分:10 金币
下载 相关 举报
江苏07装饰专业造价员考试案例题理解分析.doc_第1页
第1页 / 共29页
江苏07装饰专业造价员考试案例题理解分析.doc_第2页
第2页 / 共29页


点击查看更多>>
资源描述

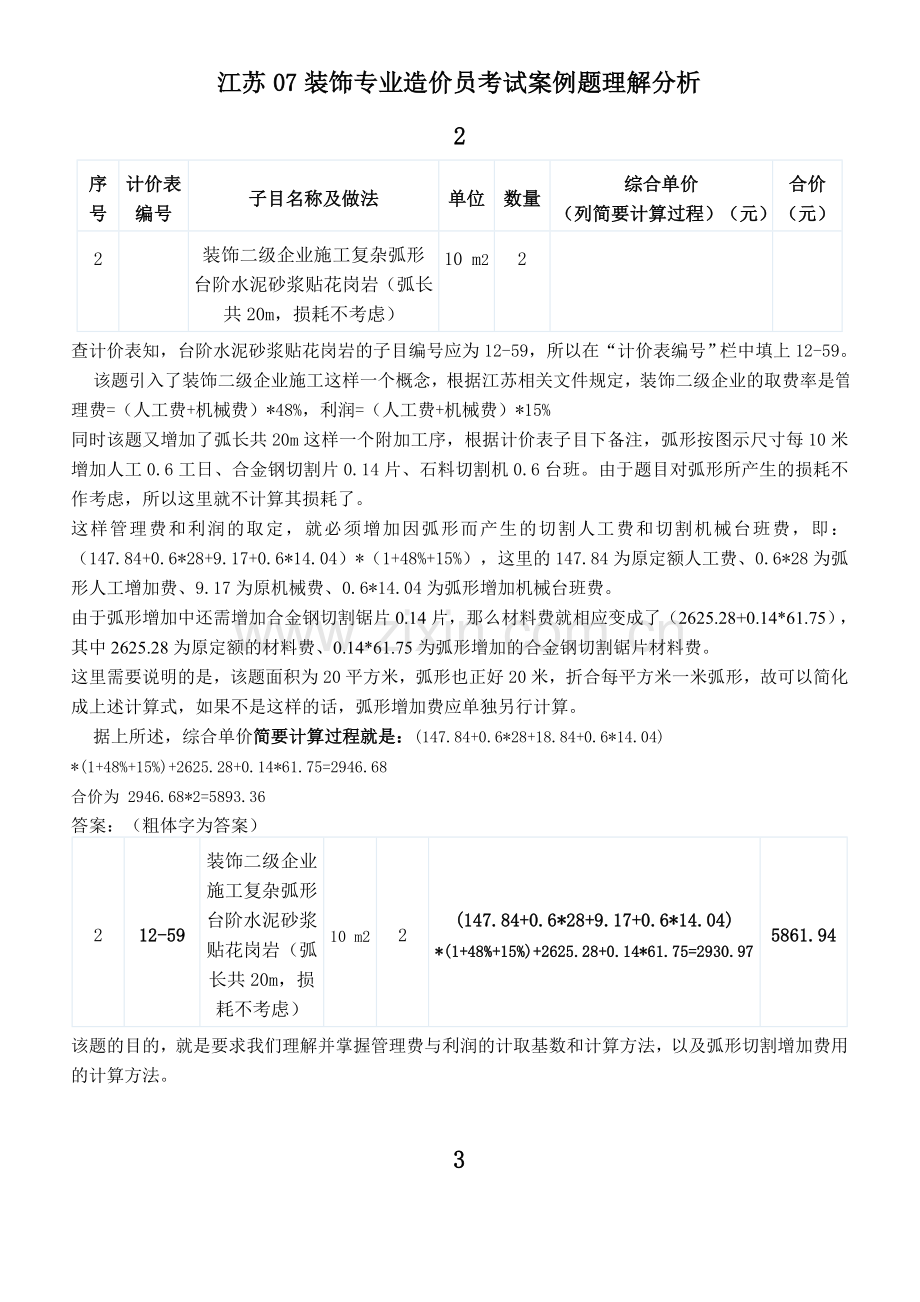

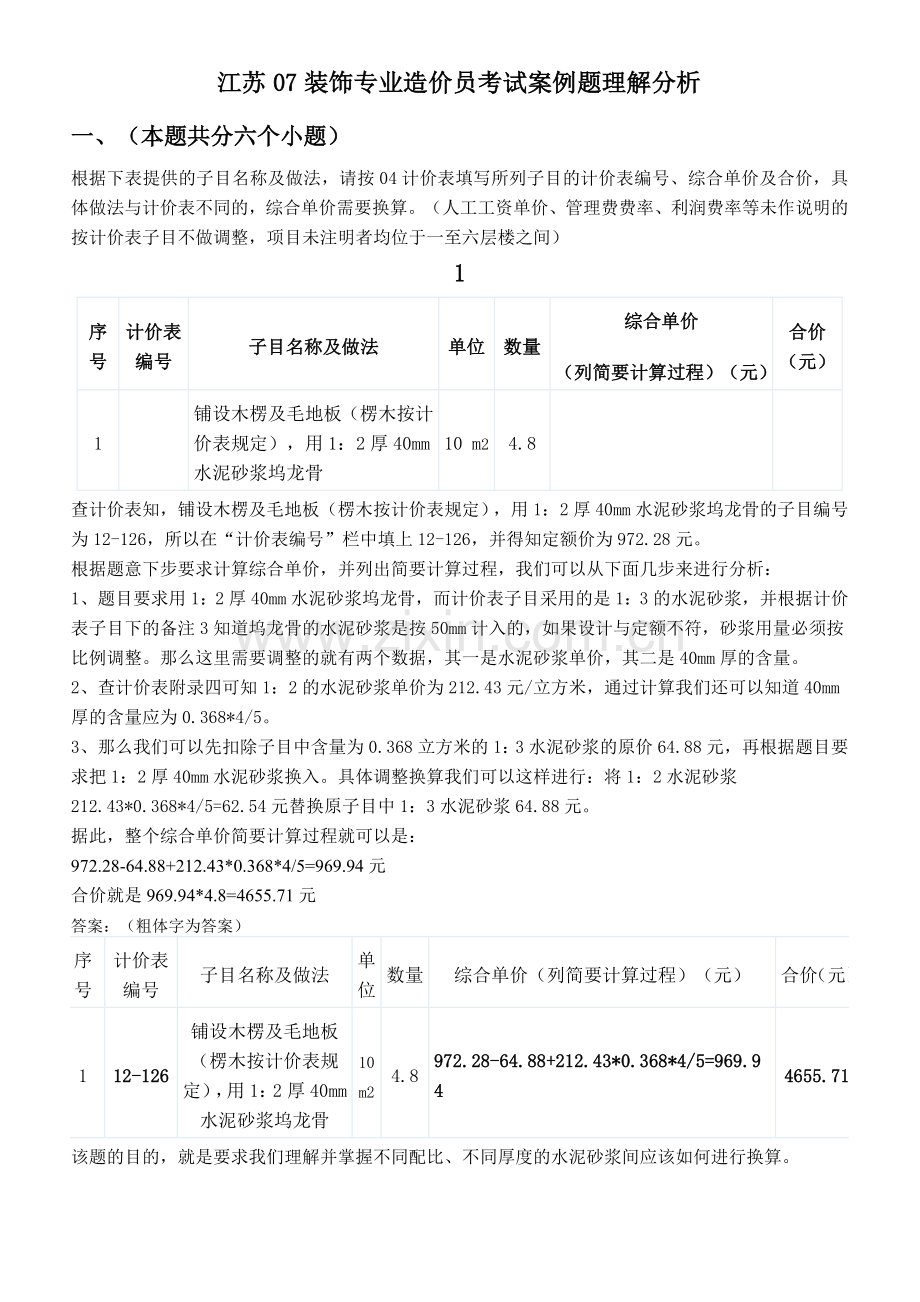

江苏07装饰专业造价员考试案例题理解分析 一、(本题共分六个小题) 根据下表提供的子目名称及做法,请按04计价表填写所列子目的计价表编号、综合单价及合价,具体做法与计价表不同的,综合单价需要换算。(人工工资单价、管理费费率、利润费率等未作说明的按计价表子目不做调整,项目未注明者均位于一至六层楼之间) 1 序号 计价表编号 子目名称及做法 单位 数量 综合单价 (列简要计算过程)(元) 合价(元) 1 铺设木楞及毛地板(楞木按计价表规定),用1:2厚40mm水泥砂浆坞龙骨 10 m2 4.8 查计价表知,铺设木楞及毛地板(楞木按计价表规定),用1:2厚40mm水泥砂浆坞龙骨的子目编号为12-126,所以在“计价表编号”栏中填上12-126,并得知定额价为972.28元。 根据题意下步要求计算综合单价,并列出简要计算过程,我们可以从下面几步来进行分析: 1、题目要求用1:2厚40mm水泥砂浆坞龙骨,而计价表子目采用的是1:3的水泥砂浆,并根据计价表子目下的备注3知道坞龙骨的水泥砂浆是按50mm计入的,如果设计与定额不符,砂浆用量必须按比例调整。那么这里需要调整的就有两个数据,其一是水泥砂浆单价,其二是40mm厚的含量。 2、查计价表附录四可知1:2的水泥砂浆单价为212.43元/立方米,通过计算我们还可以知道40mm厚的含量应为0.368*4/5。 3、那么我们可以先扣除子目中含量为0.368立方米的1:3水泥砂浆的原价64.88元,再根据题目要求把1:2厚40mm水泥砂浆换入。具体调整换算我们可以这样进行:将1:2水泥砂浆212.43*0.368*4/5=62.54元替换原子目中1:3水泥砂浆64.88元。 据此,整个综合单价简要计算过程就可以是: 972.28-64.88+212.43*0.368*4/5=969.94元      合价就是969.94*4.8=4655.71元 答案:(粗体字为答案) 序号 计价表编号 子目名称及做法 单位 数量 综合单价(列简要计算过程)(元) 合价(元) 1 12-126 铺设木楞及毛地板(楞木按计价表规定),用1:2厚40mm水泥砂浆坞龙骨 10 m2 4.8 972.28-64.88+212.43*0.368*4/5=969.94 4655.71 该题的目的,就是要求我们理解并掌握不同配比、不同厚度的水泥砂浆间应该如何进行换算。 2 序号 计价表编号 子目名称及做法 单位 数量 综合单价 (列简要计算过程)(元) 合价(元) 2 装饰二级企业施工复杂弧形台阶水泥砂浆贴花岗岩(弧长共20m,损耗不考虑) 10 m2 2 查计价表知,台阶水泥砂浆贴花岗岩的子目编号应为12-59,所以在“计价表编号”栏中填上12-59。     该题引入了装饰二级企业施工这样一个概念,根据江苏相关文件规定,装饰二级企业的取费率是管理费=(人工费+机械费)*48%,利润=(人工费+机械费)*15% 同时该题又增加了弧长共20m这样一个附加工序,根据计价表子目下备注,弧形按图示尺寸每10米增加人工0.6工日、合金钢切割片0.14片、石料切割机0.6台班。由于题目对弧形所产生的损耗不作考虑,所以这里就不计算其损耗了。 这样管理费和利润的取定,就必须增加因弧形而产生的切割人工费和切割机械台班费,即:(147.84+0.6*28+9.17+0.6*14.04)*(1+48%+15%),这里的147.84为原定额人工费、0.6*28为弧形人工增加费、9.17为原机械费、0.6*14.04为弧形增加机械台班费。 由于弧形增加中还需增加合金钢切割锯片0.14片,那么材料费就相应变成了(2625.28+0.14*61.75),其中2625.28为原定额的材料费、0.14*61.75为弧形增加的合金钢切割锯片材料费。 这里需要说明的是,该题面积为20平方米,弧形也正好20米,折合每平方米一米弧形,故可以简化成上述计算式,如果不是这样的话,弧形增加费应单独另行计算。     据上所述,综合单价简要计算过程就是:(147.84+0.6*28+18.84+0.6*14.04) *(1+48%+15%)+2625.28+0.14*61.75=2946.68 合价为 2946.68*2=5893.36 答案:(粗体字为答案) 2 12-59 装饰二级企业施工复杂弧形台阶水泥砂浆贴花岗岩(弧长共20m,损耗不考虑) 10 m2 2 (147.84+0.6*28+9.17+0.6*14.04) *(1+48%+15%)+2625.28+0.14*61.75=2930.97 5861.94 该题的目的,就是要求我们理解并掌握管理费与利润的计取基数和计算方法,以及弧形切割增加费用的计算方法。 3 序号 计价表编号 子目名称及做法 单位 数量 综合单价 (列简要计算过程)(元) 合价(元) 3 装饰三级企业施工在第十五层木龙骨纸面石膏板天棚上钉成品木装饰条60mm宽 100 m 0.8 查计价表知,成品木装饰条60mm宽的子目编号为17-22,另外由于这是在第十五层进行的,根据计价表规定,必须计算单独装饰工程超高部分人工降效增加费用,查计价表知,十五层的降效增加费子目编号为18-21,所以在“计价表编号”栏中填上17-22和18-21。 根据江苏相关文件规定,装饰三级企业的取费率是管理费=(人工费+机械费)*40%,利润=(人工费+机械费)*15%     该题引入了两个概念,其一是在天棚上钉木线条,其二是在第十五层进行施工。根据计价表第十七章说明第五条,木龙骨天棚面钉木线条,其人工按相应定额乘系数1.34;根据计价表第十八章工程量计算规则第二条,单独装饰工程超高部分人工降效以超过20米部分的人工费分段计算,十五层一般是在40—50米间,其人工费应在原含量的基础上增加10%     根据以上分析,综合单价的简要计算过程应为,(63.56*1.34*1.1+15)*(1+40%+15%)+617.25=785.72。这里的63.56为原定额人工费,63.56*1.34*1.1为增加了天棚面钉木线条因素和十五层施工人工降效因素后的人工费,15为定额机械费。     合价为:785.72*0.8=628.58 答案:(粗体字为答案) 3 17-22 18-21 装饰三级企业施工在第十五层木龙骨纸面石膏板天棚上钉成品木装饰条60mm宽 100 m 0.8 (63.56*1.34*1.1+15)*(1+40%+15%)+617.25=785.72 628.58 该题的目的,就是要求我们理解并掌握人工降效增加系数的使用和天棚面上钉木线条需要增加人工费系数,但必须说明的是,在天棚与墙体相交处钉木线条,不属于此规定。 4 序号 计价表编号 子目名称及做法 单位 数量 综合单价 (列简要计算过程)(元) 合价(元) 4 有腰带纱窗单扇玻璃窗框制作(框断面75×150mm双截口) 10 m2 2.4 查计价表知,有腰单扇玻璃窗框制作的子目编号为15-98,而纱窗是附属在玻璃窗框上的,无需另做窗框,所以在“计价表编号”栏中填上15-98。     根据题目要求,该题有两项数据需要调整,其一框断面为75×150mm双截口,依照子目下备注1要求,带纱窗的双截口窗框制作,应增加人工0.29工日,其二框断面75*150mm,依照子目下备注2要求,定额窗框含量是55*100mm,若断面规格不同按比例增减。     增加人工费的计算为0.29*28*(1+25%+12%),这里要说明的是,由于题目未作具体要求,故其取费仍按原定额子目执行,但原的定额子目是为土建中的简单装修设立的,在实际操作中如果发生在单独装饰工程中,就应该按照企业资质等级来重新计取。     框料断面不同的换算,(75*150)/(55*100)*1599*0.351,式中(75*150)/(55*100)为题中断面规格与定额断面规格的比例,1599为定额普通成材单价,0.351为定额普通成材的含量。 根据以上分析,综合单价的简要计算过程应为,741.46-561.25+(75*150)/(55*100)*1599*0.351+0.29*28*(1+25%+12%)=1339.34,其中741.46为原定额基价,561.25为原定额普通成材合价。 合价为:1339.34*2.4=3214.42 答案:(粗体字为答案) 4 15-98 有腰带纱窗单扇玻璃窗框制作(框断面75*150mm双截口) 10 m2 2.4 741.46-561.25+(75*150)/(55*100) *1599*0.351+0.29*28*(1+25%+12%)=1339.34 3214.42 该题的目的,就是要求我们理解并掌握框料规格不同的换算方法。 5 序号 计价表编号 子目名称及做法 单位 数量 综合单价 (列简要计算过程)(元) 合价(元) 5 室内净高小于5 m钉隔断脚手架 10 m2 2.5 计价表第十九章说明第4条,室内净高在3.60米以上的内墙抹灰(包括钉天棚、钉间壁)如无满堂脚手架可以利用的,可按墙面垂直投影面积计算抹灰脚手架。根据题目已知要求,这里没有说明是否有满堂脚手架可利用,我们应该视为没有满堂脚手架可利用来答题。 需要说明的是,如果在实际中进行该项工程施工时,已经套用了满堂脚手架的,就不能再套用超3.6米的亩会脚手架了。 查计价表知,室内净高小于5 m钉隔断脚手架,应该采用高超过3.6米的抹灰脚手架,根据第十九章说明第4条,其子目为19-11,因此在计价表编号栏中填上19-11。 由于该题并没有其他需要换算的要求,因此综合单价简要计算过程,就可以直接取用计价表定额子目的数据,即每十平方米25.16元。 合价为:25.16*2.5=62.9 答案:(粗体字为答案) 5 19-11 室内净高小于5 m钉隔断脚手架 10 m2 2.5 25.16 62.9 该题的目的,是要求我们理解并掌握脚手架定额子目的取用方法。 6 序号 计价表编号 子目名称及做法 单位 数量 综合单价 (列简要计算过程)(元) 合价(元) 6 弧形地砖45º倒角磨边抛光 10m 1 查江苏省2007补充计价表知,地砖倒45度角磨边抛光的子目为省补17-8,因此在计价表编号栏中填上省补17-8。     根据题意,这个磨边抛光是在弧形地砖上进行的,依照计价表备注,弧形磨边,人工、机械乘系数1.3的规定,我们对该子目中的人工费和机械费都乘以1.3得:(17.08+2.19)*1.3*(1+12%+25%),其中17.08为原子目人工费,2.19为原子目机械费。这样该题的综合单价简要计算过程就是:(17.08+2.19)*1.3*(1+12%+25%)+2+4.6=40.92,其中2和4.6为原子目的材料费。     合价为:40.92*1 答案:(粗体字为答案) 6 省补17-8 弧形地砖45º倒角磨边抛光 10m 1 (17.08+2.19)*1.3*1.37+2+4.6=40.92 40.92 该题的目的,是要求我们理解并掌握省补计价表子目的运用以及弧形磨边的换算。 7、汇总 序号 计价表编号 子目名称及做法 单位 数量 综合单价 (列简要计算过程)(元) 合价(元) 1 铺设木楞及毛地板(楞木按计价表规定),用1:2厚40mm水泥砂浆坞龙骨 10 m2 4.8 2 装饰二级企业施工复杂弧形台阶水泥砂浆贴花岗岩(弧长共20m,损耗不考虑) 10 m2 2 3 装饰三级企业施工在第十五层木龙骨纸面石膏板天棚上钉成品木装饰条60mm宽 100 m 0.8 4 有腰带纱窗单扇玻璃窗框制作(框断面75×150mm双截口) 10 m2 2.4 5 室内净高小于5 m钉隔断脚手架 10 m2 2.5 6 弧形地砖45º倒角磨边抛光 10m 1 答案汇总 序号 计价表编号 子目名称及做法 单位 数量 综合单价(列简要计算过程)(元) 合价(元) 1 12-126 铺设木楞及毛地板(楞木按计价表规定),用1:2厚40mm水泥砂浆坞龙骨 10 m2 4.8 972.28-64.88+212.43*0.368*4/5=969.94 4655.71 2 12-59 装饰二级企业施工复杂弧形台阶水泥砂浆贴花岗岩(弧长共20m,损耗不考虑) 10 m2 2 (147.84+0.6*28+18.84+0.6*14.04) *(1+48%+15%)+2625.28+0.14*61.75=2946.68 5893.36 3 17-22 18-21 装饰三级企业施工在第十五层木龙骨纸面石膏板天棚上钉成品木装饰条60mm宽 100 m 0.8 (63.56*1.34*1.1+15)*(1+40%+15%)+617.25=785.72 628.58 4 15-98 有腰带纱窗单扇玻璃窗框制作(框断面75*150mm双截口) 10 m2 2.4 741.46-561.25+(75*150)/(55*100) *1599*0.351+0.29*28*(1+25%+12%)=1339.34 3214.42 5 19-11 室内净高小于5 m钉隔断脚手架 10 m2 2.5 25.16 62.9 6 省补17-8 弧形地砖45º倒角磨边抛光 10m 1 (17.08+2.19)*1.3*1.37+2+4.6=40.92 40.92 二、工程量清单编制及综合单价计算 某市一学院舞蹈教室,木地板楼面,木龙骨与现浇楼板用M8×80膨胀螺栓固定@400×800 mm,不设木垫块。做法如下图所示,面积328 m2。硬木踢脚线设计长度90m,毛料断面120×20 mm,钉在砖墙上,润油粉、刮腻子、聚氨酯清漆三遍。请按清单计价规范和计价表规定,编制该教室木地板楼面工程的分部分项工程工程量清单及其相应的综合单价。(未作说明的按计价表规定不作调整) 下载次数:0 2009-3-1 10:48 该题的要求有两项,其一是编制工程量清单,其二是按题目要求分析计算清单综合单价。 第一部分 编制工程量清单 我们先来分析该题应该有哪些工程量清单项目,通过分析我们发现该题应该有两项工程量清单项目,经查清单项目知,竹木地板项目编号为020104002,自动生成的项目号为020104002001,木质踢脚线项目编号为020105006,自动生成的项目号为020105006001。我们可以将这两个项目的自动生成项目号及其对应的项目名称,填入答题表的相关栏里。 下面我们将根据题意,对两个项目的特征进行具体描述,特征描述我们一般是从基层向表面逐项进行的,对竹木地板项目的描述,我们可以首先描述的是地板木楞, 60*60木龙骨,400中距,50*50横撑,中距800;其次描述地板楞和地面的连接方式,M8*80膨胀螺栓固定@400*800;其三描述地板基层板的所用材料,18mm细木工板,单面砂皮;最后描述地板面层的所用材料,免刨免漆实木地板。对木质踢脚线的描述,高度120mm,20厚毛料硬木踢脚线,聚氨脂清漆三遍。 把题目给定的工程量分别填入清单,这里必须注意的是,已知的木质踢脚线是以米为计量单位的,而清单需要的是以平方米为计量单位的,所以我们还需要对此进行换算得:90*0.12=10.8平方米,并根据题目要求把此简要计算过程也填入答题表中。 这样该题的工程量清单就编制完成了: 序号 项目编码 项目名称 项目特征 单位 数量(列简要计算过程) 1 020104002001 竹木地板 1、地板楞:60*60木楞,@400, 50*50木楞横撑,@800 2、楞连接:M8*80膨胀螺栓固定@400*800 3、基层板:18mm细木工板,单面砂皮基层 4、面层板:免刨免漆实木地板饰面 m2 328 2 020105006001 木质踢脚线 1、高度120mm 2、20厚毛料硬木踢脚板 3、聚氨脂清漆三遍 m2 90*0.12=10.8 第二部分 分析计算工程量清单的项目综合单价: 根据项目1的特征描述,查计价表知,12-125为铺设木楞及毛地板,而这里的毛地板被18mm细木工板所替代,因此该项目的组成子目之一就是该子目了。 根据题意: 1、计价表子目的楞木规格是60*50,而该题的规格是60*60,按子目备注1要求,需要对此进行换算,需增加(60*60/60*50)*0.082*1599=157.34; 2、计价表子目的连接方式为预埋铅丝,且预埋铅丝已由土建方埋入,故原子目对连接未作计算,而现在预埋铅丝土建方未埋入,需要采用M8*80膨胀螺栓按400*800的间距进行连接,因此需要增加这部分的费用,0.95*10.2/0.4*0.8+8.14*0.4*(1+12%+25%)=34.74 3、计价表子目的基层板原采用毛地板,现在需将毛地板按提目要求改为18厚细木工板,32.69*10.5-55*10.5=-234.26 4、计价表子目原采用木垫块,现在题目要求不采用木垫块,所以必须扣除木垫块0.02立方米,-0.02*1599=-31.98 按照上述分析,我们可以把综合单价的简要计算过程列式为: 872.95+(60*60/60*50)*0.082*1599-0.082*1599+0.95*10.2/0.4*0.8+8.14*0.4*(1+12%+25%)-577.50+32.69*10.5-0.02*1599=667.68 根据项目1的特征描述,查计价表知,12-129为面免漆免刨地板,符合题目要求,那么该子目就是项目组成的另一子目,该子目无需进行任何换算,可直接套用原子目的综合单价2362.43。 计价表编号 子目名称 单位 数量 综合单价(列简要计算过程)(元) 合价(元) 12-125换 铺设木楞及细木工板 10 m2 32.8 872.95+(60*60/60*50)*0.082*1599-0.082*1599+0.95*10.2/0.4*0.8+8.14*0.4*(1+12%+25%)-577.50+32.69*10.5-0.02*1599=667.68 21899.90 12-129 免刨免漆地板 10 m2 32.8 2362.43 66487.70 小计 88387.6 根据项目2的特征描述,查计价表知,12-137为硬木踢脚线,符合题目要求,因此组成该项目的子目之一就是该子目。计价表该子目是按150*20毛料编制的,而题目要求的是120*20毛料,因此就需要对此进行换算,换算方法是:0.33*(1-120/150)*2449,如此,综合单价的简要计算过程就是:1165.41-0.33*(1-120/150)*2449=1003.78 根据项目2的特征描述,查计价表知,16-106润油粉、刮腻子、聚氨酯清漆三遍踢脚线,符合题目要求,是组成项目2的另一子目。因为无需任何换算,就直接套用原子目的综合单价39.04。 计价表编号 子目名称 单位 数量 综合单价(列简要计算过程)(元) 合价(元) 12-137 硬木踢脚线制作安装 100 m 0.9 1165.41-0.33*(1-120/150)*2449=1003.78 903.40 16-106 踢脚线聚氨脂清漆三遍 10 m 9 39.04 351.36 小计 1254.76 计算出组成项目的各子目合价后,根据工程量清单的相关规则,采用子目单价计算出来的各条合价进行加总,再用这个总数去除以项目工程量,就能得到我们所需要的工程量清单综合单价了。分部分项工程量清单综合单价 项目名称 计算式 综合单价(元) 木地板 88348.24/328 269.47 木质踢脚线 1254.76/10.8 116.18 三、(初级做问题1、2,分值20分;中级全做,分值25分) 某室内大厅大理石楼面由装饰一级企业施工,做法:20厚1:3水泥砂浆找平,8厚1:1水泥砂浆粘贴大理石面层,贴好后酸洗打蜡。人工50元/工日,红色大理石700元/㎡(图案由规格500×500mm石材做成),其余材料价格按照计价表,沿红色大理石边缘四周镶嵌2×15mm铜条(计入红色大理石清单项目综合单价中)。 1、按照计价表有关规定列项计算工程量; 2、按照清单计价规范要求列项、计算清单工程量,并描述项目特征; 3、进行红色图案大理石楼面分部分项工程清单综合单价计算。 下载次数:0 2009-3-2 09:46 1、按照计价表有关规定列项计算工程量: 根据计价表第十二章工程量计算规则第三条,地板或块料面层,按图示尺寸实铺面积以平方米计算。分析题目图示,我们可以清楚地知道该区域贴大理石楼地面共采用了三种石材,黑色、白色和红色。并且其中有部分普通铺贴和部分复杂图案镶贴,我们在进行工程量计算时,必须对这三种石材和两种贴法的各自面积进行分别计算。 白色大理石:6.4×6.4-(6.4-0.2×2)×(6.4-0.2×2)即6.4×6.4-6.0×6.0 黑色大理石:(6.4-0.2×2)×(6.4-0.2×2)-0.5×0.5×4×5即6.0×6.0-5 红色复杂镶贴:0.5×0.5×3.14×5 黑色复杂镶贴:0.5×0.5×4×5-3.93 把计算结果填入下表中,就完成了本题的第一部分。 序号 项目名称 计量 单位 工程量 计算公式 1 楼面水泥砂浆贴大理石(白) ㎡ 4.96 6.4×6.4-6.0×6.0 2 楼面水泥砂浆普通贴大理石(黑) ㎡ 36.00 6.0×6.0-5=31 3 楼面水泥砂浆复杂镶贴大理石(红) ㎡ 3.93 0.5×0.5×3.14×5 4 楼面水泥砂浆复杂镶贴大理石(黑) ㎡ 1.07 0.5×0.5×4×5-3.93 2、按照清单计价规范要求列项、计算清单工程量,并描述项目特征: 根据题意,这三种石材大理石楼地面,采用同一项目编号。白黑两种石材楼地面项目特征的描述依据题目给定的要求进行,即: 1、1:3水泥砂浆找平层20厚;2、1:1水泥砂浆粘结层8厚;3、 白(黑)色大理石面层,规格石材500×500;4、酸洗打蜡。 图中5个有圆形红色石材的部分,根据计价表第十二章说明第七条,石材局部切除分色镶贴成弧线形图案者称复杂图案镶贴,题图所示符合这一说明。这里需要说明的是,凡是遇有这种情况的,必须取镶贴图形外围矩形尺寸来计算面积,所以这里的工程量应按0.5×0.5×4×5来计算。按照题目给定的要求,其项目特征的描述为: 1、1:3水泥砂浆找平层20厚;2、1:1水泥砂浆粘结层8厚;3、红色大理石面层,复杂图案,规格石材500×500;4、酸洗打蜡;5、镶嵌2×15铜条 这里需要说明的是,凡是遇有这种情况的,必须取镶贴图形外围矩形尺寸来计算面积,所以这里的工程量应按0.5×0.5×4×5来计算。而其中红色石材部分实际为0.5×0.5×3.14×5,剩余的是由黑色石材镶拼的,其面积为0.5×0.5×4×5-0.5×0.5×3.14×5,该部分的石材同样符合计价表第十二章说明第七条,也应该作为复杂图案镶贴来计算,其特征描述为: 1、1:3水泥砂浆找平层20厚;2、1:1水泥砂浆粘结层8厚;3、黑色大理石面层,复杂图案,规格石材500×500;4、酸洗打蜡; 把项目特征描述和上面所计算的工程量一一对应填入下表 序号 项目编码 项目名称 项目特征 计量单位 工程数量 1 020102001001 大理石楼面 1.1:3水泥砂浆找平层20厚; 2.1:1水泥砂浆粘结层8厚; 3. 白色大理石面层, 规格石材500×500; 4.酸洗打蜡;) ㎡ 6.4×6.4-6×6=4.96 2 020102001002 大理石楼面 1.1:3水泥砂浆找平层20厚; 2.1:1水泥砂浆粘结层8厚; 3. 黑色大理石面层, 规格石材500×500; 4.酸洗打蜡; ㎡ 6×6-1×1×5 =31.00 3 020102001003 大理石楼面 1.1:3水泥砂浆找平层20厚; 2.1:1水泥砂浆粘结层8厚; 3.红色大理石面层,复杂图案,规格石材500×500; 4.酸洗打蜡; 5.镶嵌2×15铜条 ㎡ 0.5×0.5×3.14×5=3.93 4 020102001004 大理石楼面 1.1:3水泥砂浆找平层20厚; 2.1:1水泥砂浆粘结层8厚; 3.黑色大理石面层,复杂图案,规格石材500×500; 4.酸洗打蜡; 3、进行红色图案大理石楼面分部分项工程清单综合单价计算。 根据图示,我们知道红色图案大理石部分呈圆形,而题目要求中说明图案由规格500×500mm石材做成,那么我们在实际施工中就需要对500×500mm规格板进行弧形切割,切割又有可能产生一定量的损耗,这些都应该考虑。子目备注:多色复杂图案(弧线型)镶贴时,其人工乘系数1.2,弧形切割部分的石材损耗可按实调整。另外题目还说明该工程需按一级企业取费,人工工资为50元/工日,红色大理石按700元/平方米计,这些条件在计算综合单价时,我们都需要考虑进去。 按照项目特征描述,我们可以知道该项目需要由三条子目来组成: 其一,12-63 大理石水泥砂浆多色图案镶贴 人工费:5.6*1.2*50 机械费:16.61,不变 石材损耗:5/3.93*10 调整后石材价:5/3.93*10*700 调整后取费:(5.6*1.2*50+16.61)*(56%+15%) 综合单价简要计算: (5.6*1.2*50+16.61)*(1+56%+15%)+ 5/3.93*10*700-1650+1738.37=9597.19 其二,12-121 楼地面酸洗、打蜡 人工费:0.48*50 调整后取费:0.48*50*(56%+15%) 其三,12-115 石材板缝嵌铜条 人工费:0.08*1.2*50 调整后取费:0.08*1.2*50*(56%+15%) 材料费调整:2×15mm铜条子目单价为3.5元,10.2*3.5 计价表编号 项目名称 单位 数量 单价计算 合价 12-63换 楼面水泥砂浆贴大理石复杂图案 10㎡ 0.393 (5.6*1.2*50+16.61)*(1+56%+15%)+ 5/3.93*10*700-1650+1738.37=9597.19 3742.9 12-121换 楼面大理石酸洗打蜡 10㎡ 0.393 0.48*50*(1+56%+15%)+4.32=45.36 17.69 12-115换 镶嵌铜条 10m 1.57 0.08*1.2*50*(1+56%+15%)+10.2*3.5+0.42=44.33 69.60 合计 3828.04 综合单价3830.19/3.93=974.60 实际计算时,黑色石材复杂镶拼的综合单价计算,可参照上述红色石材综合单价的计算方法进行,本题未作要求,这里就不再进行分析了。 四、(初级仅计算分部分项工程费,分值25分;中级、高级全做,分值30分) 某单位2楼会议室内的一面墙做2100mm高的凹凸木墙裙,墙裙的木龙骨(包括踢脚线)截面30×50mm,间距350×350mm,木楞与主墙用木针固定,该木墙裙长12m,采用双层多层夹板基层(杨木芯十二厘板),其中底层多层夹板满铺,二层多层夹板面积为12㎡,在凹凸面层贴普通切片板,面积23.4㎡(不含踢脚线部分),其中斜拼12㎡。踢脚线用δ=12mm细木工板基层,面层贴普通切片板。油漆:润油粉二遍,刮腻子,漆片硝基清漆,磨退出亮 。50×70mm压顶线18元/m,其他材料价格按04计价表。根据已知条件请用计价表的方式计算该工程的分部分项工程费和措施项目费,(人工工资单价、管理费、利润按04计价表子目不作调整。措施费仅计算脚手架与垂直运输费)。 下载次数:0 2009-3-4 14:26 根据题意,本题需要计算两个部分的内容,其一根据已知条件请用计价表的方式计算该工程的分部分项工程费;其二根据已知条件请用计价表的方式计算该工程的措施项目费。由于现行江苏的工程量清单计价,允许清单计价法和苏计价表法二者共用,而本题的要求是按苏计价表方式计价。 第一部分 计算分部分项工程费 我们知道,计算分部分项工程费需要先计算工程量: 1、木龙骨 按题目给定的有关条件,该木墙裙长12m,高2.1m,其面积则应该为2.1*12=25.2 2、底层多层夹板 按题目给定的有关条件,该木墙裙长12m,采用双层多层夹板基层(杨木芯十二厘板),其中底层多层夹板满铺。根据计算规则,在计算墙裙基层板时,必须扣除踢脚线所占的面积。但该题要求的是满铺,所谓满铺就是在木龙骨上满铺一层多层板,再仔细分析题目的附图,我们发现如果底层板满铺时扣除踢脚线所占的面积,那么踢脚线衬板同样为12厚细木工板,如此做成的踢脚线将无法加压图示的15×15红松压顶线,所以该题的底层板满铺时就不应扣除踢脚线所占的面积,其工程量应该等于木龙骨的面积为2.1*12=25.2。 3、加层多层夹板 加层板题目已经给定,那就是12平方米。 4、面层普通切片板 按题目给定的有关条件,面层普通切片板分为两种贴法,其中斜拼贴法为12平方米,那么一般贴法就为(2.1-0.15)*12-12=11.4。 5、斜拼面层普通切片板 直接按题目给定的2平方米计。 6、墙裙压顶线 墙裙50*70压顶线等于墙裙的长度,即12米。 7、踢脚线 根据计算规则,踢脚线按延长米计算,在该题中等于墙裙长度,即12米。 8、表面油漆 根据计价表第十六章计算规则第5条,该墙裙系有凹凸的墙裙,工程量应乘系数1.05;第六条踢脚线与墙裙所用油漆材料相同,应合并计算。因此油漆面积应为25.2*1.05=26.46。 工程量计算表如下 序号 项目名称 单位 计算式 工程量 1 木龙骨 平米 2.1*12 25.2 2 底层多层夹板 平米 2.1*12 25.2 3 二层多层夹板 平米 12 12 4 面层贴普通切片板 平米 (2.1-0.15)*12-12 11.4 5 面层贴普通切片板(斜拼) 平米 12 12 6 压顶线条 米 12 12 7 踢脚线 米 12 12 8 油漆 平米 1.05*25.2 26.46 有了工程量,下一步就是计算综合单价与分部分项工程费。 1、木龙骨。 查计价表知,需采用13-155墙面、墙裙木龙骨基层的子目,根据题目要求并对照计价表子目,我们发现子目的木龙骨截面为24×30mm,这里是截面30×50mm,子目的木龙骨的间距为300×300mm,这里是间距350×350mm,子目木龙骨与墙体用木砖固定,这里木龙骨与主墙用木针固定。按照备注1,我们必须对此三项进行换算,并将换算内容代入,这样该子目的综合单价就应该是:280.12-177.49+(0.111-0.04)*(35*35)/(24*30)*(300*300)/(350*350)*1599=244.54 2、底层多层夹板 查计价表知,需采用13-172多层夹板基层钉在木龙骨上 墙面、墙裙的子目,根据题目要求并对照计价表子目,我们发现盖子目无需进行任何换算,按原综合单价直接计入。 3、加层多层板 查计价表知,需采用13-172多层夹板基层钉在木龙骨上 墙面、墙裙的子目备注2,其综合单价应为:10.5*19.50+28*1.9*(1+12%+25%)=277.634 4、踢脚线 查计价表知,需采用12-138 衬板上贴切片板踢脚线的子目,根据子目备注2,需扣除木砖0.091立方米,其综合单价应为:1234.39-143.91=1090.48 5、墙裙压顶线 查计价表知,需采用17-30 木压顶线的子目,根据题目要求,需对线条进行换算,其综合单价应为:402.07-255.2+110*18=2126.87 6、面层普通切片板 查计价表知,需采用13-182 普通切片板粘贴在夹板基层上的子目,根据题目要求并对照计价表子目,我们发现子目为平面粘贴,而题目是凹凸面粘贴,按照子目备注1,其综合单价应为:(1.33*28*1.3)*1.37 +11*1.05*10.55+67.14=255.32 7、斜拼面层普通切片板 根据13-182子目备注2,在上条子目最后单价基础上,其综合单价应为: (1.33*28*1.3*1.3)*1.37+11*1.05*1.1*10.55+67.14=287.40 8、表面油漆 查计价表知,需采用16-192 润油粉二遍、刮腻子、漆片、硝基清漆、磨退出亮墙裙的子目,根据题目要求并对照计价表子目,我们发现盖子目无需进行任何换算,按原综合单价直接计入。 分部分项工程综合单价分析表 定额 编号 项目名称 单位 工程量 单价计算式 单价 合价 13-155换 木龙骨基层 墙面、墙裙 10平米 2.52 280.12-177.49+(0.111-0.04)*(35*35)/ (24*30) *(300*300)/(350*350)*1599 244.54 616.24 13-172 多层夹板基层 钉在木龙骨上 墙面、墙裙 10平米 2.52 257.53 257.53 648.98 13-172附注 多层夹板基层 加钉在木龙骨上 墙面、墙裙 10平米 1.2 10.5*19.5+1.9*28*(1+12%+25%) 277.634 333.16 12-138换 踢脚线 100米 0.12 1234.39-143.91 1090.48 130.86 17--30换 墙裙压顶线条 100米 0.12 402.07-255.2+110*18 2126.87 255.22 13-182换 普通切片板(3mm) 粘贴在凹凸夹板基层上 墙面、墙裙 10平米 1.14 (1.33*28*1.3)*1.37 +11*1.05*10.55+67.14 255.32 291.06 13-182换 普通切片板(3mm) 斜拼粘贴在凹凸夹板基层上 墙面、墙裙 10平米 1.2 (1.33*28*1.3*1.3)*1.37+11*1.05*1.1*10.55+67.14 287.40 344.88 16-192 润油粉二遍 刮腻子 漆片硝基清漆 磨退出亮 墙裙 10平米 2.646 438.89 438.89 1161.30 合计 3758.52 第二部分 计算该工程的措施项目费 根据题目要求,措施项目只需计算脚手架和垂直运输费两项。 1、脚手架费 按照题意,该工程属于3.6米内的,应采用19-10抹灰脚手架 3.60m内的子目
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 教育专区 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
