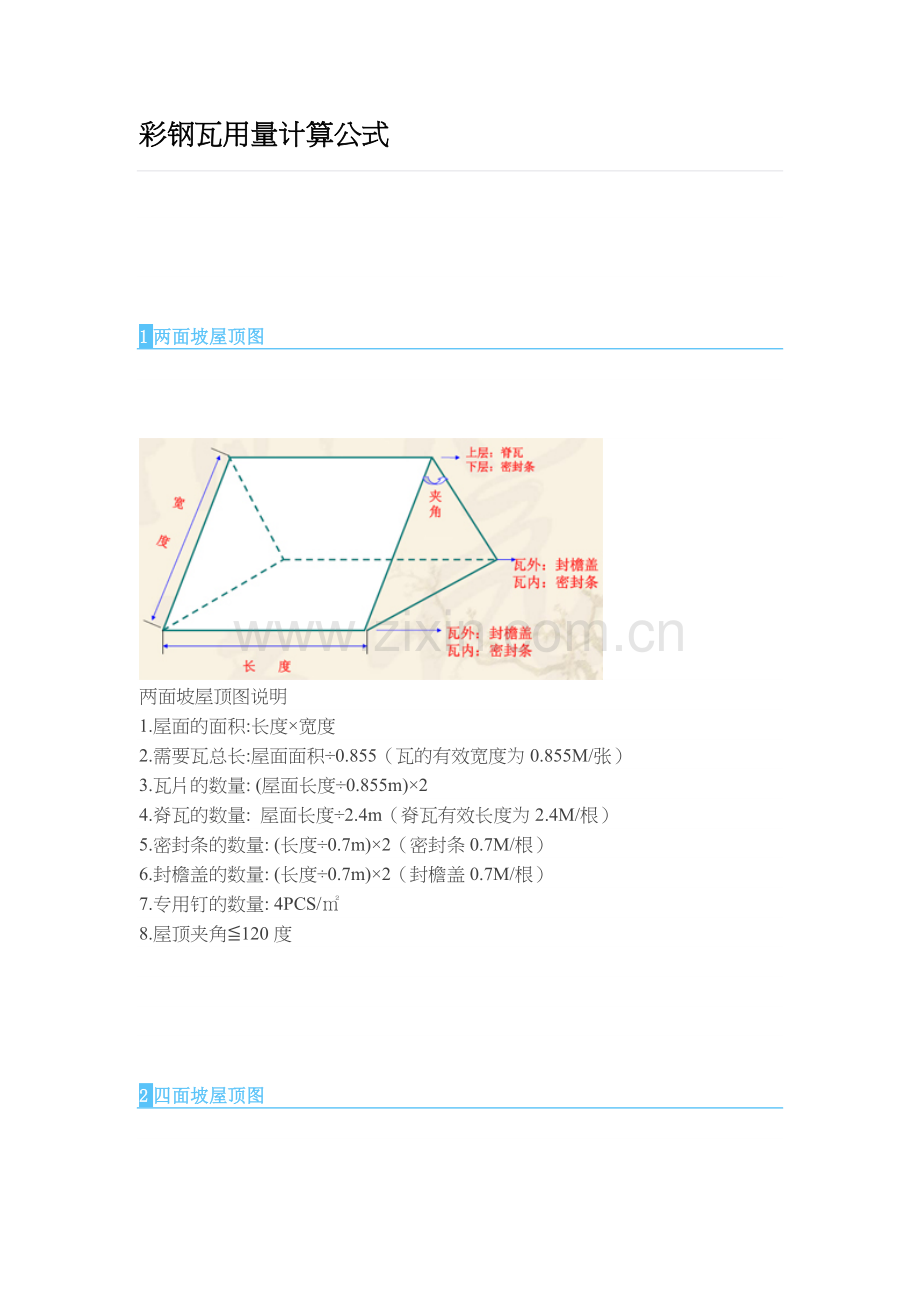

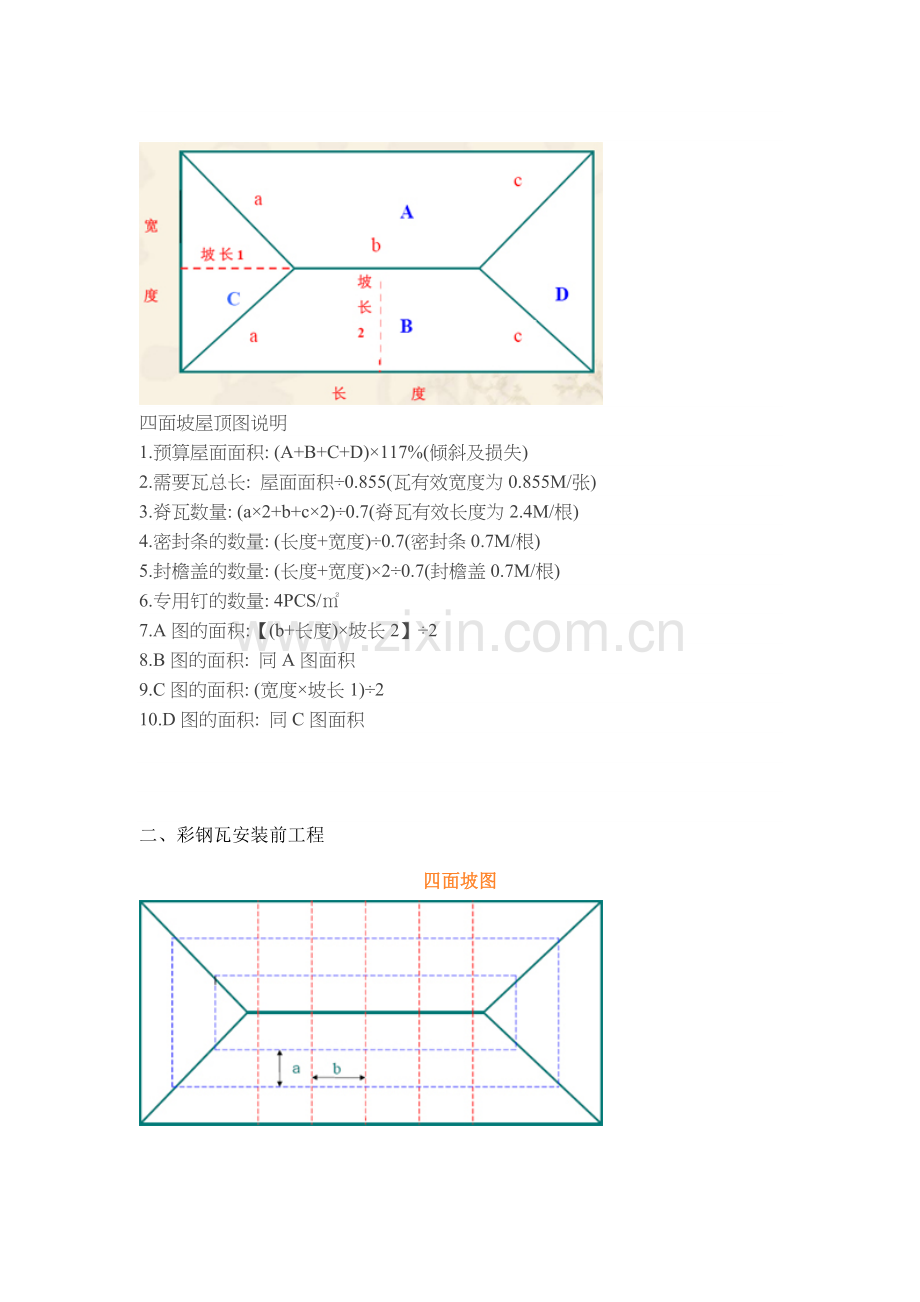

彩钢瓦用量计算公式 1两面坡屋顶图 两面坡屋顶图说明 1.屋面的面积:长度×宽度 2.需要瓦总长:屋面面积÷0.855(瓦的有效宽度为0.855M/张) 3.瓦片的数量: (屋面长度÷0.855m)×2 4.脊瓦的数量: 屋面长度÷2.4m(脊瓦有效长度为2.4M/根) 5.密封条的数量: (长度÷0.7m)×2(密封条0.7M/根) 6.封檐盖的数量: (长度÷0.7m)×2(封檐盖0.7M/根) 7.专用钉的数量: 4PCS/㎡ 8.屋顶夹角≦120度 2四面坡屋顶图 四面坡屋顶图说明 1.预算屋面面积: (A+B+C+D)×117%(倾斜及损失) 2.需要瓦总长: 屋面面积÷0.855(瓦有效宽度为0.855M/张) 3.脊瓦数量: (a×2+b+c×2)÷0.7(脊瓦有效长度为2.4M/根) 4.密封条的数量: (长度+宽度)÷0.7(密封条0.7M/根) 5.封檐盖的数量: (长度+宽度)×2÷0.7(封檐盖0.7M/根) 6.专用钉的数量: 4PCS/㎡ 7.A图的面积:【(b+长度)×坡长2】÷2 8.B图的面积: 同A图面积 9.C图的面积: (宽度×坡长1)÷2 10.D图的面积: 同C图面积 二、彩钢瓦安装前工程 四面坡图 1: 蓝虚线和红虚线分别为横竖向骨架 2: a 距离以50CM为佳 3: b距离以50-70CM为佳 两面坡图 1.选择骨架的材料, 木结构及钢结构都适合. 2.施工的表面需整理平整. 3.骨架材料的规格: 木料规格为45MM×45MM以上,钢材规格为40MM×40MM以上 4. 骨架纵向的间隔应保持在50CM~70CM之间,横向的间隔必须是 25CM的倍数,最好不要大于50CM,尽量紧密使用螺钉,焊接牢固. 三、彩钢瓦安装工程一.瓦的正确铺放方式重叠式交错式 重叠式 交错式 1.重叠式(适用于长度≦15M的屋面) 2.交错式(适用于长度≧15M的屋面) 二.专用钉正确使用方法 重叠式 交错式 1.专用钉须打在瓦骨中间才能有防水作用 2.专用钉固定间隔横竖为50CM~100CM(最好4根/㎡) 3.专用钉须由瓦的下端往屋顶方向打才能有美观、密封、整齐的效果 三.安装密封条脊瓦封檐盖 3.侧面瓦的交接处,用水泥作密封处理后直接盖上脊瓦,脊瓦底部用小瓦档收尾。 4.瓦的下端即屋檐处直接安装封檐盖使用螺钉固定 5.脊瓦交接处,对照接口用剪刀修剪成型后重叠并使用玻璃胶密封。 四.突出部分防水处理  首先做一V字型材料,可选用不同的材料和规格,视实际情况而定.做接水处安装在底部后在上面铺放彩钢瓦。 五.倾斜面连接安装   指两屋面瓦按角度和长度切断后底部安装接水处理的施工.首先在瓦的下面安装接水材料(即天沟),然后用防水粘合剂或水泥做收尾处理。 四、安全注意事项 · 佩带必备的安全设施(如手套、安全帽、保险带等工具) · 安装工人需持证的专业人员 · 骨架安装时必须牢固 · 安装需在瓦上行走时,尽量踩在瓦的中间部位,避免踩到瓦的边缘 · 恶劣的天气下须谨慎安装
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 百科休闲 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
