资源描述
生态园一区一期2、3栋
接管验收方案
深圳市投控物业管理有限公司
高新区分公司
2014年6月19日

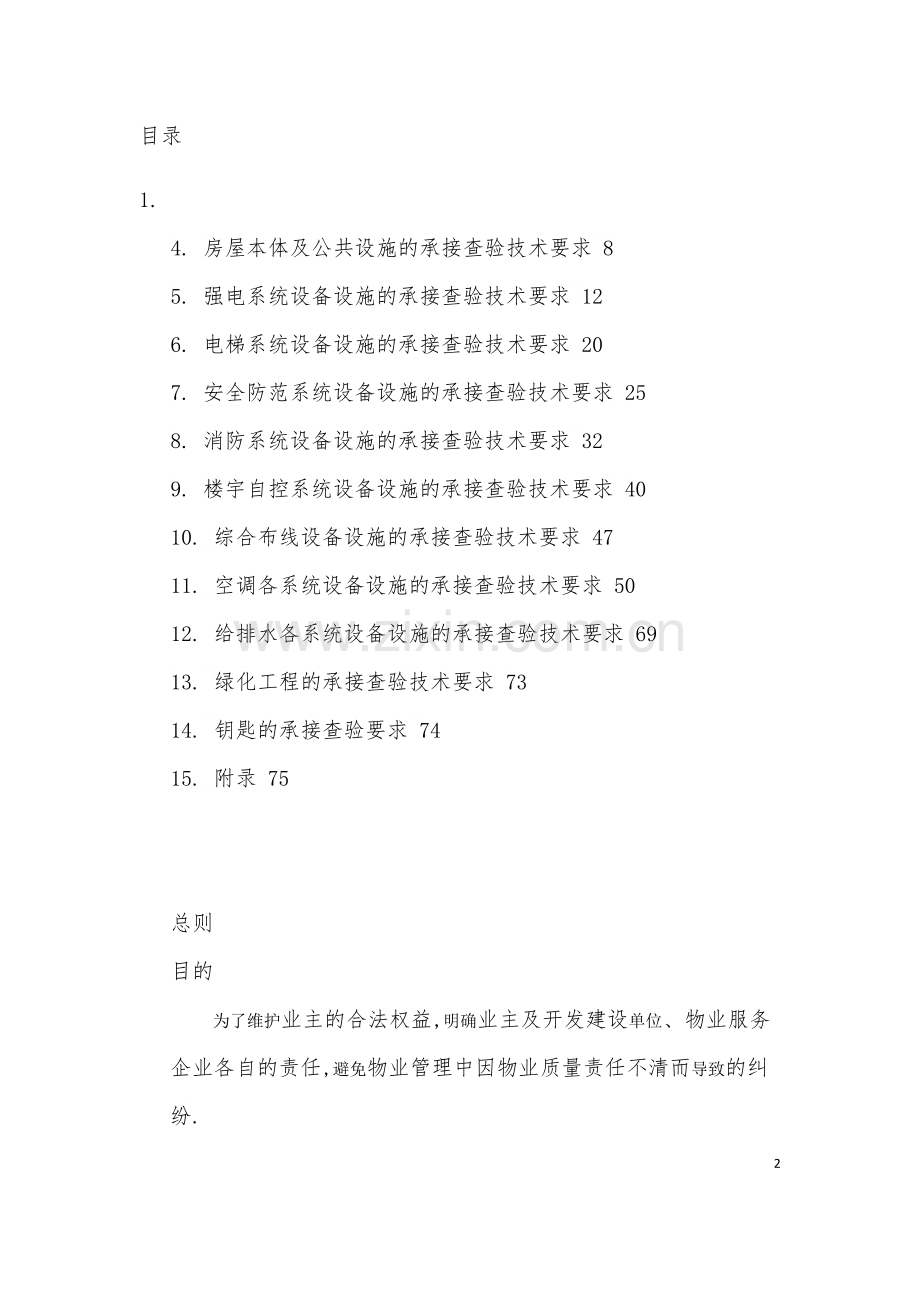

目录
1.
4. 房屋本体及公共设施的承接查验技术要求 8
5. 强电系统设备设施的承接查验技术要求 12
6. 电梯系统设备设施的承接查验技术要求 20
7. 安全防范系统设备设施的承接查验技术要求 25
8. 消防系统设备设施的承接查验技术要求 32
9. 楼宇自控系统设备设施的承接查验技术要求 40
10. 综合布线设备设施的承接查验技术要求 47
11. 空调各系统设备设施的承接查验技术要求 50
12. 给排水各系统设备设施的承接查验技术要求 69
13. 绿化工程的承接查验技术要求 73
14. 钥匙的承接查验要求 74
15. 附录 75
总则
目的
为了维护业主的合法权益,明确业主及开发建设单位、物业服务企业各自的责任,避免物业管理中因物业质量责任不清而导致的纠纷.
适用范围
生态园区域内的物业项目,建设单位、业主或其委托的物业服务企业以及物业服务评估监理机构,进行物业共用部分查验交接和物业服务交接时,适用本标准。
术语
物业承接查验:
在正式接管物业项目之前,开发建设单位、业主或受业主委托的物业服务企业以及物业服务评估监理机构在移交物业项目过程中对建造质量、管理资料、建筑使用功能等进行的综合性验收。
物业公共区域:
主要包括共用部位、共用设施设备.共用部位是指根据法律、法规和房屋买卖合同,由单幢物业内业主共有的部位,一般包括:基础、承重墙体、柱、梁、楼板、屋顶以及户外的墙面、门厅、楼梯间、走廊通道等;共用设施设备是指根据法律、法规和房屋买卖合同,由业主共有的附属设施设备,一般包括电梯、天线、照明、消防设施、绿地、道路、路灯、沟渠、池、井、非经营性车场车库、公益性文体设施和共用设施设备使用的房屋等.
一般规则
物业承接查验工作流程
1、确定是否具备条件
2、组建新项目承接查验小组,任命组长/专业人员
3、编制计划,与委托方接洽,现场摸底
物业资料接收
1、检查核对是否齐全、完整、符合要求,符合接收/不符合补齐
2、按标准/技术资料分组检查建筑物及附属设施
3、合格接管/不合格整改,资料建档保存 合同/中标通知书
4、房屋验收标准/承接查验规程
5、工作计划/工作文件/技术资料
6、物业资料/交接记录
7、验收记录/移交清单
8、检验报告/安装调试记录/资料归档记录 委托方
9、新项目管理单位/建设/施工单位
物业承接查验工作准备
新建物业验收应具备的条件:
1、建设工程施工全部完成,已经竣工验收合格;
2、供电、采暖、供气、给排水、卫生、道路等设施能正常使用;
3、房屋幢、户编号经有关部门确认.
物业承接查验前的准备
承接查验前应做好以下准备工作:
1、与开发建设单位联系好交接事项、交接日期、进度、验收标准等;
2、派出技术人员到现场摸底,以便有针对性地编制验收计划;
3、提前参与物业竣工验收和机电设备的安装调试,做到心中有数;
4、准备好承接查验用的记录表格
承接查验小组组长拟定物业承接查验计划,物业承接查验计划应包括以下内容:
1、物业承接查验项目清单;
2、组人员分工;
3、承接查验日程安排;
4、业主、施工方、物业承接查验小组三方施工质量整改工作协调会;
5、其他(如提前介入在建工程验收等)。
物业资料的承接查验
建设单位向业主或业主大会移交资料应符合现行《建筑工程资料管理规程》的规定.其包括:
基建文件(A类)内容与要求
决策立项文件
建设用地、征地与拆迁文件
勘察、测绘与设计文件
工程招投标与承包合同文件
工程开工文件
商务文件
工程竣工验收及备案文件
其他文件
监理资料(B类)内容与要求
监理管理资料
监理工作资料
竣工验收资料
其它资料
施工资料(C类)内容与要求
施工管理资料
施工技术资料
施工测量记录
施工物资资料
施工记录
施工试验资料
施工质量验收记录
竣工验收资料
各种设备设施的随机资料(包括但不限于:设备操作、使用说明书,设备维护保养说明书及维修工艺要求,随机图册,设备产品样本,出厂合格证明,出厂精度、性能检验记录,装箱单、附件明细表,开箱查验单,安装调试记录,安装调试查验记录,安装洽商记录,进口设备技术资料原件及翻译文本等.)
与政府主管部门及或供电、供水、燃气等能源供应企业签订的各种协议、合同、方案(图纸)等(例如:高压供电方案批准书,供用电协议书,供电部门送电前配电室高压及继电保护试验记录等)
政府主管部门出具的各种检验、检测报告及为出具检验检测报告所必须的各种检验、检测记录及或工作记录.
业主资料(适用时)
已购房业主的姓名、位置、面积、电话等.
物业设备设施的承接查验
编制承接查验工作计划,各专业组承接查验计划安排,对房屋主体结构、单元住宅、公共配套设施(水、电、机电设备、消防设施、道路、管线等)现场查验,并填写记录;查验采用观察和使用、试验的方法.
承接查验的内容包括:
房屋本体及公共设施的承接查验;
公共配套设备设施的承接查验(包括强电系统、电梯系统、安全防范系统、消防系统、楼宇自控系统、综合布线系统、空调各系统、给排水系统、绿化工程等);
钥匙的承接查验;
房屋本体及公共设施的承接查验技术要求
查验范围
房屋本体、公共设施等.房屋本体包括:地基基础、梁、柱、板主体、顶棚、墙面、楼地面、门窗、楼梯、扶手,卫生间供水、排污管道、地漏、卫生洁具等.公共设施包括:基础设施、天台、屋面避雷设施、消防设施、小区路灯、绿化、小区道路、垃圾箱(房)、车库、检查井和化粪池、明暗沟、踏步、台阶、水池、水箱、景观、雕塑和文化娱乐设施等.
检测查验要求及方法
地基基础查验
地基基础沉降引起墙体和上部结构的开裂或其他结构及相邻房屋的损坏.
查验方法:观察检查.
梁、柱、板等主体查验
无变形、弓凸、剥落、开裂、倾斜、移位和非收缩性裂缝.
无钢筋外露.
查验方法:观察检查.
外立面检查
房屋墙体露出地面部分无倾斜、无移位、无裂缝和无扭曲等.
散水坡:无塌陷、无断裂和无分裂;面层平整,无脱皮;无倒泛水、积水现象.
查验方法:观察检查
天台:
屋面隔热层、防水层;板端缝、伸缩缝油膏紧贴;隔热板、防水层表面无裂缝.
平屋面应有隔热保温措施,三层以上房屋在公用部位应设置屋面检查孔.
阳台及三层以上房屋的屋面应有组织排水(排水坡度必须符合设计要求)不得有积水现象.出水口、檐口、泛水、天沟、变形缝、压顶、落水管、烟管与屋面的连接等应安装牢固,接口平密,不渗漏.
天台护栏无破损、变形,无明显锈蚀.
按设计要求检查、观察检查.
顶棚的查验
抹灰面平整,面层涂料均匀,无漏刷、无脱皮、无裂纹,无霉点,无渗水痕迹、无污渍.
查验方法:观察检查
墙面的查验
抹灰应表面平整,不应有空鼓、爆灰、裂缝和起泡等缺陷.(允许偏差值4mm.用2m靠尺和楔形塞尺检查.)
饰面砖应表面洁净,粘贴牢固,阴阳角与线脚顺直,无缺棱掉角.
表面平整度允许偏差值2mm.用2m靠尺和楔形塞尺检查.
立面垂直度允许偏差值3mm.用2m托线板检查.
接缝、压条平直度允许偏差值2-3mm.拉5m线检查,不足 5m拉通线检查.
压条间距允许偏差值2mm.用尺检查.
接缝高低允许偏差值0.5mm.用直尺和楔形塞尺检查.
接缝宽度允许偏差值±0.5mm.用尺检查.
涂料、刷浆应色泽.表面不应有掉粉、起皮、漏刷、透底、反碱、咬色、流坠、疙瘩等现象.查验方法:观察检查.
裱糊工程:壁纸、墙布必须粘贴牢固,表面色泽一致,不得有气泡、空鼓、裂缝.边缘平直整齐,不得有纸毛、飞刺.不得有漏贴、补贴和脱层现象.各幅拼接横平竖直,拼接处花纹、图案吻合,不离缝、不搭接.(查验方法:距墙面1.5m处正视,不显拼缝,观察检查.)
外墙面:抹灰面平整,面层涂料均匀,无漏刷,无脱皮. 无裂纹,无霉点,无渗水痕迹,无污渍.查验方法:观察检查.
玻璃隔墙墙面:安装必须牢固,玻璃胶垫的安装应正确.表面应色泽一致、平整洁净、清晰美观.接缝处应横平竖直、玻璃应无裂痕、缺损和划痕.勾缝密实、均匀顺直、深浅.查验方法:观察检查.
楼、地面的查验
面层与基层粘贴牢固,不空鼓;整体面层平整,不允许有裂缝、脱皮和起砂等缺陷.面层坡度应符合设计要求,不倒泛水、无积水;与地漏、管道结合处应严密牢固,无渗漏.
、坡度尺检查..许偏差应符合应符合表装标高允许偏差查验方法:用小锤轻击检查、用坡度尺检查、观察检查.
水泥砂浆地面: 抹灰平整,压光均匀,无空鼓、无裂纹、无起泡等.
查验方法:允许偏差值4mm.用2m靠尺和楔形塞尺检查、观察检查.
陶瓷地砖、水泥花砖面层:表面平整,接缝均匀顺直,无缺棱掉角.
查验方法:高度差允许偏差值1mm.用2m靠尺和楔形塞尺检查.
查验方法:直线度允许偏差值3mm.用2m靠尺和楔形塞尺检查.
查验方法:观察检查.
大理石、花岗岩、木楼地面、塑料地板:应平整牢固,接缝密合.
查验方法:高度差允许偏差值0.5mm.用2m靠尺和楔形塞尺检查.
查验方法:直线度允许偏差值2mm.用2m靠尺和楔形塞尺检查.
查验方法:观察、脚踩检查.
卫生间、阳台、盥洗室地面与相邻地面的标高应符合设计要求,不应有积水,不允许倒泛水和渗漏.
查验方法:泼水检查、用坡度尺检查、观察检查.
门窗的查验
钢木门窗应安装平正牢固,无翘曲变形,开关灵活,零配件装配齐全,位置准确.钢门窗缝隙严密,木门窗缝隙适度.
门窗安装后外观质量应表面清洁.大面无划痕、碰伤、锈蚀;涂膜大面平整光滑、厚度均匀、无气孔.
查验方法:观察检查.
楼梯、扶手的查验
栏杆应以坚固、耐久的材料制作,并能承受荷载规范规定的水平荷载;
栏杆高度不应小于1.05m,高层建筑的栏杆高度应再适当提高,但不宜超过1.20m;
栏杆离地面或屋面0.10m高度内不应留空;
有儿童活动的场所,栏杆应采用不易攀登的构造.
卫生间的查验
供水设备查验
安装牢固,管道、阀门完好无损,无渗漏水、无锈迹.
管道接口无渗水.
龙头、水阀:流水畅通,接头处无漏水.
排水设备:
安装牢固,外观完好无损,配件齐全.
铸铁管:无渗漏水,表面无锈迹、无裂纹、面层油漆均匀.
地漏:安装稳固,管缝密实、无堵塞,排水通畅.
卫生洁具
管道应安装牢固、控制部件启闭灵活、无滴漏.水压试验及保温措施必须符合要求.
高位水箱进水管与水箱检查口的设置应便于检修.
卫生间的排污管出户管长不宜超过8米,并不应使用陶瓷管.
卫生器具质量良好,接口不得渗漏,安装应平正,牢固、部件齐全、制动灵活,面层无污渍和刮花痕迹.
公共设施查验要求:
路灯:
灯具安装牢固,配件齐全,灯罩无损伤,灯泡照明正常.
灯柱安装牢固,外面油漆均匀,无损伤和刮花.
检验方法:观察检查.
小区道路:
道路面平整,无积水、无起砂、无空鼓、无损伤.
道路沿砌筑整齐,灰缝饱满,无损伤.
块料面层:拼砌整齐,平整稳固,块料面无裂纹、无缺棱掉角
检验方法:观察检查.
岗亭:
铝材和不锈钢类:安装牢固,配件齐全,型材面无损伤,玻璃无污渍.
电动道闸:安装牢固,配件齐全,开启自如,道闸栏无损伤.
停车场:路面平整、无起砂、无起鼓、无裂纹.车道标识,入口出口标识清楚,油漆均匀.
车场照明:配套齐全,灯具完好无损,开关灵活,照明.
车场排水系统:应设有专门排水沟.
车场排风系统:应设有专门排风系统.
检查井、化粪池:
池内无垃圾杂物,进排水畅通,池壁无裂痕.
检查井和化粪池进出水高度差不小于5厘米,立管与粪池之间的连接管道应有足够坡度,并不应超过两个弯.井盖搁置稳妥并设置井圈.
围墙、围栏:
查验围墙主要依据物业规划性质、设计要求进行.
强电系统设备设施的承接查验技术要求
查验范围
包括但不限于项目范围内的如下设备设施:
变配电室设备设施(包括:应急发电机系统设备、设施).
空调系统供电设备、设施.
给排水系统供电设备、设施.
楼宇自控系统供电设备、设施.
消防系统供电设备、设施.
安全防范系统供电设备、设施.
照明系统设备、设施.
办公用电系统设备、设施.
电梯系统供电设备、设施.
查验组织
系统查验工作,应由施工单位完成各系统的自检,并提交自检报告后进行。各系统查验工作完成后,由物业将存在问题进行汇总,并分别报送各有关单位.由施工单位对存在的问题进行确认,由开发商组织开展完善与维修工作,完善、维修工作结束,由物业将整改情况进行汇总并报送各有关单位。
设备、设施查验内容与要求
高压柜及直流屏
高压柜检查内容
检查设备规格是否符合设计图纸;
检查一次接线系统是否符合设计图纸;
检查二次回路和接线是否符合厂家图纸;
设备标号、电力电缆、操作电缆标号是否齐全;
高压柜机械连锁、电气连锁应动作准确、可靠;
检查防止电气误操作的"五防"装置齐全,并动作灵活可靠;
柜内控制电缆的位置不应妨碍手车的进出,并应牢固;
高压开关的检查
真空开关的检查内容:真空断路器应固定牢靠,外表整洁完整;电气连接应可靠且接触良好;真空断路器与其操动机构的联动应正常,无卡阻,分合闸指示正确,辅助开关动作应准确可靠,接点无电弧烧痕,灭弧室真空度应符合产品的技术规定,绝缘部件、瓷件应完整无损;
六氟化硫开关检查内容:开关应安装牢固可靠,外壳清洁完整,电气连接应,接触;开关及传动机构的联动应,无卡阻;分合闸指示,辅助开关及电气闭锁应动作.支架及接地引线应无锈蚀和损伤;密度继电器的报警、闭锁定值应符合规定;电气回路传动;六氟化硫气体漏气率和含水量应符合规定;
分段安排停电:检查、清扫、紧固、查线;
直流屏检查内容
对直流屏电池检查,电池布线排列应整齐,极性标志清晰、;
电池编号应,外壳清洁、液面;
电池组的绝缘应,绝缘电阻应不小于0.5 MΩ;
直流屏交流电源互投功能应;
直流屏内各接线标志应齐全、清晰;
直流回路与交流回路应有区别.
变压器
干式变压器检查内容
检查名牌数据符合设计要求;
检查通风及温控系统工作;
组织停电检查紧固;
接地装置引出的接地干线与变压器的低压侧中性点直接连接,干式变压器的支架或外壳应接地;
新安装的变压器应5次空载全电压冲击合闸实验无异常情况;
变压器试验合格后,应空载运行24小时.
变压器检查方法
变压器冲击合闸试验,次受电后持续不少于10min,励磁涌流不应引起保护装置的误动.
低压盘
低压盘检查内容
检查设备规格符合设计图纸;
检查一次接线系统符合设计图纸,绝缘电阻值应大于0.5 MΩ;
检查二次回路和接线符合厂家图纸,绝缘电阻值应大于1 MΩ;
设备标号、电力电缆、开关标识、操作电缆标号齐全;
分段安排停电:检查、清扫、紧固、查线;
检查低压连络开关与主进开关自投自复;
分段母线相序应;
对电容器柜柜检查:电容器接线应,保护回路应完整,电容器外壳应无变形或渗漏油,端子连接牢固,熔断器熔体的额定电流应符合设计规定,放电回路完整且操作灵活,电容器外壳及构架的接地应;
填写低压配线供电情况表;
低压盘主要检查方法
使用500V绝缘摇表摇测一次接线系统及二次回路和接线;
二次回路交流工频耐压试验,当绝缘电阻值大于10 MΩ时,用2500V兆欧表摇测1min,应无闪络击穿,当绝缘电阻值在1-10 MΩ时,用1000V兆欧表摇测1min,应无闪络击穿;
检查低压连络与主进开关自投自复应在空载状态下;
分段母线相序可使用相序仪或万用表测试;
地下电缆室
检查电缆型号、规格应符合设计规定,敷设应排列整齐,无机械损伤,标志牌应装设齐全、、齐全;
高低压电力电缆,强电、弱电控制电缆应按顺序分层配置;
检查有无未封堵空洞;
电缆敷设完毕后,应清理杂物,盖好盖板;
检查有无渗漏、积水;
检查有无消防报警设施;
检查电缆桥架安装应牢固,电缆支架等的金属部件防腐层应完好;
检查地下电缆室照明,并且应安装应急照明设备;
检查专用工具(高压安全用具应检测合格证)、操作手柄、小车联锁及钥匙齐全;
高低压柜绝缘垫应整洁完好,并符合要求的检测报告;
检查房屋、土建结构;有无渗漏和未封堵空洞;
检查配电室消防报警灵敏;
照明及通风系统检查;
配电室应安装与设备相符合的模拟屏;
配电室应规定开通直拨电话一部;
配电室应配备适量的消防器材;
应急发电机系统
应急发电机检查内容:
检查应急发电机符合设计要求;
发电机受电设备接线及性能、元器件核对、登录;发电机馈电线路连接后,两端的相序与原供电系统相序;
发电机至低压配电柜馈电线路的相间、地间的绝缘电阻值应大于0.5MΩ.
发电机用的燃油罐应采用钢制油罐,其不应少于2个;
开机、对外供电及停机操作;检查运行油耗及供电性能符合用户要求(机组连续运行12小时).
应急发电机检查方法:
发电机馈线端与原供电系统之间使用相序仪(或万用表)相序核对;
发电机至低压配电柜馈电线路的相间、地间的绝缘电阻值可使用500V绝缘摇表摇测;
发电机组开机运行厂家规定,记录.
公用动力设备供电系统
检查内容
盘、柜的固定及接地应,盘、柜漆层应完好,清洁整齐;
盘、柜内所装电器元件应齐全完好,安装位置,固定牢固;
所有二次回路接线应,连接,标志齐全清晰,绝缘符合要求;
抽屉式开关柜在推入或拉出时应灵活,机械闭锁,照明装置齐全;
操作及联动试验,符合设计要求;
检查方法
盘、柜的固定应牢固;
所有二次回路接线应与图纸应;
在停电情况下或将开关柜抽屉置于试验位置分合闸联锁试验;
互投或功能的配电箱柜空载通电试验,互投功能自投自复应;
各盘、箱、柜电源
要求:
盘、箱、柜的金属框架及基础型钢接地;装有电器的可开启的门和框架的接地应用裸编织铜网带连接,且有标识;
盘、箱、柜应有的电击保护措施;
盘、箱、柜安装应牢固,封闭,并应能防潮、防尘,安装位置应便于检查,成列安装时应排列整齐;
盘、箱、柜面的指示灯、操作按钮应安装牢固、无破损,标识应清晰、坚固、;
盘、箱、柜内应有一、二次系统原理图,并安装牢固;
主、备电源在低压盘上的开关编号清晰,供电电缆应挂标识牌;
一、二次回路接线整齐、牢固,宜采用螺栓连接、插接、焊接或压接等.配线回路导线均应标明回路编号、排列整齐、交叉,编号应、字迹清晰且不易脱色,并应固定牢固,使所接的端子排受到机械应力.采用插接式端子的,不同截面的导线接在同一端子上;
按图施工,接线,功能,仪表指示灯显示.
查验方法:
测量盘、箱、柜电压、电流指示值应;
检查各部位连接点无松脱、锈蚀、烧伤、过热等异常;
拉合各级开关,检查负荷运行情况应,标识应与竣工图纸相符;
试验电源互投装置、控制按钮等功能应;
对盘、箱、柜设备登记,记录电缆截面、路由及大约长度参数,登记电气元件参数及;
检查制造厂的图纸资料和文件:产品说明书、试验记录、合格证书、安装图纸,备品备件、专用工具等.;
主供电源在低压盘上开关编号;
备用电源在低压盘上开关编号;
电源互投的条件及有无优先(作自投及复归检查).
电动机
要求:
电动机性能应符合周围工作环境的要求,铭牌应符合设计要求;
电动机应安装在牢固的机座上,机座周围应有的通道,并应干燥清洁;
电动机外壳应有接线装置,电源线应安装牢固并有保护套管;
电动机运行声音、电流、温度符合制造厂的规定.
查验方法:
外观检查:电机安装牢固,螺栓及防松零件齐全.接线盒盖应密封,机壳应清洁无可燃物和其它杂物,手动盘车,风扇转动无破损;
电动机应在空载情况下做次启动,空载运行应为2小时,并记录空载电流;
电动机试运行,并应符合下列要求: 旋转方向符合要求,无异常声音;各部位温度不应超过产品的技术条件的规定;带负荷启动,检查运行参数符合产品及设计要求;
对电动机登记,记录铭牌参数;
检查制造厂的图纸资料和文件:产品说明书、试验记录、合格证书、安装图纸,备品备件、专用工具等.
公用区照明及动力供电系统
封闭母线:
要求:
封闭母线应标志清晰、外观完好无变形;
封闭母线外壳接地线连接完好牢固;
封闭母线与低压柜连接处固定牢固,绝缘应完好无破损;
封闭母线与垂直固定支架应牢固完好,弹簧等伸缩装置完好;
封闭母线每段连接应完好、无松脱.
查验方法:
母线外观检查;
悬挂式母线的吊钩应有螺栓,固定点间距不大于3米;
封闭母线端头应装有封闭罩;
各段母线的外壳连接应可拆卸,外壳之间应有跨接线,并应接地;
供电电源在低压盘上开关编号;
电源电缆截面、路由及大约长度参数登录;
插接箱、设备规格、运行电流登录;
插接母线接头位置及登录;
检查制造厂的图纸资料和文件:产品说明书、试验记录、合格证书、安装图纸,备品备件、专用工具等.
电缆桥架:
要求:
金属电缆桥架及支架和引入或引出的金属电缆导管接地,且符合下列规定:
金属电缆桥架及支架全长应不少于2处与接地干线相连接;
非镀锌电缆桥架间连接板的两端跨接铜芯接地线,接地线最小允许截面积不小于4mm2;
镀锌电缆桥架间连接板的两端不跨接地线,但连接板两端不少于2个有放松螺帽或放松垫圈的连接固定螺栓;
当设计无要求时,电缆桥架安装的支架间距为1.5—3m,垂直安装的支架间距不大于2m.
查验方法:
电缆桥架外观检查;
检查接地线与干线连接情况;
检查支架与吊架间距及安装牢固程度;
检查桥架安装排列整齐、横平竖直、盖板齐全;
路由及电缆、走向符合设计;
桥架吊架牢靠、接地线齐全.
各盘、箱、柜电源
要求:
盘、箱、柜的金属框架及基础型钢接地;装有电器的可开启的门和框架的接地应用裸编织铜网带连接,且有标识.
盘、箱、柜应有的电击保护措施.
盘、箱、柜安装应牢固,封闭,并应能防潮、防尘,安装位置应便于检查,成列安装时应排列整齐.
盘、箱、柜面的指示灯、操作按钮应安装牢固、无破损,标识应清晰、坚固、.
盘、箱、柜内应有一、二次系统原理图,并安装牢固.
主、备电源在低压盘上的开关编号清晰,供电电缆应挂标识牌.
一、二次回路接线整齐、牢固,宜采用螺栓连接、插接、焊接或压接等.配线回路导线均应标明回路编号、排列整齐、交叉,编号应、字迹清晰且不易脱色,并应固定牢固,使所接的端子排受到机械应力.采用插接式端子的,不同截面的导线接在同一端子上.
按图施工,接线,功能,仪表指示灯显示.
查验方法:
测量盘、箱、柜电压、电流指示值应.
检查各部位连接点无松脱、锈蚀、烧伤、过热等异常.
拉合各级开关,检查负荷运行情况应,标识应与竣工图纸相符.
试验电源互投装置、控制按钮等功能应.
对盘、箱、柜设备登记,记录电缆截面、路由及大约长度参数,登记电气元件参数及.
检查制造厂的图纸资料和文件:产品说明书、试验记录、合格证书、安装图纸,备品备件、专用工具等.
主供电源在低压盘上开关编号;
备用电源在低压盘上开关编号;
电源互投的条件及有无优先;(作自投及复归检查;)
电气照明装置(灯具、插座、开关等)
电气照明装置的施工应符合现行标准GB 50303—2002《电气工程施工质量验收规范》的规定.
查验方法:
照明系统通电,灯具回路控制应与照明配电箱及回路的标识,开关与灯具控制顺序应,插座接线顺序,风扇的转向及调速开关应.
公用建筑照明系统通电连续试运行24小时,民用住宅照明系统通电连续试运行8小时.所有照明灯具均应开启,且每2小时记录运行状态1次,连续试运行内无故障.
检查制造厂的图纸资料和文件:产品说明书、试验记录、合格证书、安装图纸,备品备件、专用工具等.
各层配电小室
检查接线系统、配电箱设置符合设计要求;
登录室内配电箱清单;
登录有无串层供电情况;
电气系统注意
各个电气控制系统的原理图、接线图及线路的管线表要有一套完整的竣工图纸.
的系统电气资料和说明书,保护电气设备的数据及设定值,有必要的设备应做模似保护试验.
施工要讲明各个电气控制开关所控制的范围,在开关上标明用途,并操作运行,直至工作.
查验人员要检查各系统的接线牢固,线号应清楚、齐全.
施工在施工中,难免设计不周,在施工中设备安装位置电气原理图,所的治商变更修改等,要和查验人员讲明,并在竣工图纸上标清注明,以便日后.
有些特殊系统,由厂家随设备带来的专用工具、备品备件等,施工要移交清楚.
电梯系统设备设施的承接查验技术要求
查验范围
项目范围内的所有电、扶梯设备设施,包括竣工查验资料及电梯机房、电梯轿厢、电梯井道、电梯底坑等部位的机械装置和电气装置.
查验组织
成立电梯验收组,按查验内容及方法详细检查.
查验人员将检查过程中的问题记录在电梯承接查验表中.
查验组人将电梯承接查验表中的问题汇总.
查验人员按查验组人的安排跟踪、检查问题整改情况.
查验内容、要求及方法
电力驱动的曳引式或强制式乘客电梯、病床电梯及载货电梯的设备检查及试运行应符合现行标准GB10060-93《电梯安装验收规范》及GB7588-2003《电梯制造与安装安全规范》的规定.
自动扶梯设备的检查与试运行应符合现行标准GB16899-1997《自动扶梯和自动人行道的制造与安装安全规范》的规定.
液压电梯安全保护验收符合下列规定:
检查安全装置或功能:
断相、错相保护装置或功能
当控制柜三相电源中任何一相断开或任何二相错接时,断相、错相保护装置或功能应使电梯不危险故障.
注:当错相不电梯运行时可错相保护装置或功能.
短路、过载保护装置
动力电路、控制电路、安全电路有与负载匹配的短路保护装置;动力电路有过载保护装置.
防止轿厢坠落、超速下降装置
液压电梯装有防止轿厢坠落、超速下降的装置,且各装置与其型式试验证书相符.
门锁装置
门锁装置与其型式试验证书相符.
上极限开关
上极限开关是安全触点,在端站位置动作试验时动作.它在柱塞接触到其缓冲制停装置之前动作,且柱塞缓冲制停区时动作状态.
机房、滑轮间(有)、轿厢、底坑停止装置
位于轿厢、机房滑轮间(有)、底坑的停止装置的动作.
液压油温升保护装置
当液压油产品设计温度时,温升保护装置动作,使液压电梯停止运行.
移动轿厢的装置
在停电或电气系统故障时,移动轿厢的装置能移动轿厢上行或下行,且下行时还装设防止顶升机构与轿厢运动相脱离的装置.
下列安全开关,动作:
限速器(有)张紧开关;
液压缓冲器(有)复位开关;
轿厢安全窗(有)开关;
安全门、底坑门、检修活板门(有)的开关;
悬挂钢丝绳(链条)为两根时,防松动安全开关.
限速器(安全绳)安全钳联动试验符合下列规定:
限速器(安全绳)与安全钳电气开关在联动试验中动作,且应使电梯停止运行.
联动试验时轿厢载荷及速度应符合下列规定:
当液压电梯额定载重量与轿厢最大面积符合表6.3.3.2-1的规定时,轿厢应载有均匀分布的额定重载量;当液压电梯额定载重量小于表6.3.3.2-1规定的轿厢最大面积对应的载重量时,轿厢应载有均匀分布的125的液压电梯额定载重量,但该载荷不应超过表6.3.3.2-1规定的轿厢最大面积对应的额定载重量;
表6.3.3.2-1 额定载重量与轿厢最大面积之间关系
额定载重量(kg) 轿厢最大面积(㎡) 额定载重量(kg) 轿厢最大面积(㎡) 额定载重量(kg) 轿厢最大面积(㎡) 额定载重量(kg) 轿厢最大面积(㎡)
1001 0.37 525 1.45 900 2.20 1275 2.95
802 0.58 600 1.60 975 2.35 1350 3.10
25 0.70 630 1.66 1000 2.40 1425 3.25
300 0.90 675 1.75 1050 2.50 1500 3.40
375 1.10 750 1.90 1125 2.65 1600 3.56
400 1.17 800 2.00 1200 2.80 2000 4.20
450 1.30 825 2.05 1250 2.90 25003 5.00
注:1 一人电梯的最小值;
2 二人电梯的最小值;
3 额定载重量超过2500kg时,每100kg面积0.61㎡,对中间的载重量其面积由线性插入法.
对瞬间式安全钳,轿厢应以额定速度下行;对渐进式安全钳,轿厢应以检修速度下行.
当装有限速器安全钳时,使下行阀开启状态(直到钢丝绳松弛为止)的,人为使限速器机械动作,安全钳应动作,轿厢制动,且轿底倾斜度不应大于5.
当装有安全绳安全钳时,使下行阀开启状态(直到钢丝绳松弛为止)的,人为使安全绳机械动作,安全钳应动作,轿厢制动,且轿底倾斜度不应大于5.
层门与轿门的试验符合下列规定:
每层层门能够用三角钥匙开启;
当层门或轿门(在多扇中任何一扇门)非打开时,电梯严禁启动或运行;
超载试验符合下列规定:
当轿厢载载荷110的额定载重量,且10额定载重量的最小值按75kg计算时,液压电梯严禁启动.
液压电梯安装后应运行试验;轿厢在额定载重量工况下,按产品设计规定的每小时启动次数运行1000次(每天不少于8h),液压电梯应平稳、制动、连续运行无故障.
噪声检验应符合下列规定:
液压电梯的机房噪声不应大于85dB(A);
乘客液压电梯和病床液压电梯运行中轿内噪声不应大于55 dB(A);
乘客液压电梯和病床液压电梯的开关门过程噪声不应大于65 dB(A);
平层度检验应符合下列规定:
液压电梯平层度应在±15mm范围内.
运行速度检验应符合下列规定:
空载轿厢上行速度与上行额定速度的差值不应大于上行额定速度的8;载有额定载重量的轿厢下行速度与下行额定速度的差值不应大于下行额定速度的8.
额定载重量沉降量测试应符合下列规定:
额定载重量的轿厢停靠在最高层站时,停梯10min,沉降量不应大于10mm,但因油温而引起的油体积缩小所的沉降不包括在10mm内.
液压泵站溢流阀检查应符合下列规定:
液压泵站上的溢流阀应设定在系统为满载的140-170是动作.
试验应符合下列规定:
轿厢停靠在最高层站,将截止阀关闭,在轿内施加200的额定载重量,持续5min后,液压系统应完好无损.
液压控制及安全装置
截止阀
液压系统应设置截止阀.截止阀应安装在将液压缸连接到单向阀和下行方向阀的油路上.
截止阀应位于机房内.
单向阀
液压系统应设置单向阀.单向阀应安装在液压泵与截止阀之间的油路上.
当供油系统降低至最低工作时,单向阀应能够将载有额定载重量的轿厢在井道内的任一位置上.
单向阀的闭合应由来自液压缸的液体的作用,由导向压缩弹簧和/或重力的作用来.
溢流阀
液压系统应设置溢流阀.溢流阀应连接到液压泵和单向阀之间的油路上,溢流阀溢出的油应回到油箱.
溢流阀应调节到系统不超过满载的140.
管路较高的内部损耗(管接头损耗、摩擦损耗),必要时溢流阀可调节到较高的值,但不应超过满载的170.此时,液压设备(包括液压缸)的计算,应采用虚拟的满载值,该值为:所选择的设置值除以1.4.
在稳定性计算时,过压系数1.4应由于溢流阀调高的设置值的系数代替.
观感检查应符合下列规定:
轿门带动层门开、关运行,门扇与门扇、门扇与门套、门扇与门楣、门扇与门口处轿壁、门扇下端与地坎应无刮碰;
门扇与门扇、门扇与门套、门扇与门楣、门扇与门口处轿壁、门扇下端与地坎之间各自的间隙在整个长度上应;
对机房(有)、导轨支架、底坑、轿顶、轿内、轿门层门及门地坎等部位应清理.
安全防范系统设备设施的承接查验技术要求
查验范围
安全防范系统的范围包括:电视监控系统、出入口控制(门禁)系统、停车管理系统、入侵报警系统、巡更管理系统、综合管理系统.
查验组织
检测由建设项目技术人组织施工、系统集成商、设计专业的技术、质量人和物业公司专业人员组成检测,对各子系统实施系统检测,并由专业的监理工程师监督.检测人应有专业高级职称,并且有3年的工程施工质量管理经验.
各子系统工程后,应由施工会同系统集成商自行组织人员检测,并向建设提交工程自检报告.
查验要求
安全防范系统施工质量的检验,应系统设计方案、工程施工合同规定、该系统现行验收标准、施工图纸来检查工程的施工质量情况.
安全技术防范产品或行业授权的认证机构(或检测机构)认证(检测)合格,并的认证证书(或检测报告);
系统安装质量检测:包括环境布局、配电(包括应急电源)、电气防护、走线、接线、标识、通讯、通风、防水、机房安全、机房温湿度等.
对系统的探测器、摄像机、云台、护罩、控制器、辅助电源、电锁、对讲机等设备安装的部位、产品的规格型号和安装质量等检验.
对探测器、控制器、器等部件的电性能和功能检测.
检测应由建设、监理、系统集成商和施工参加,采用逐点通电、单机、联动的检测,检测结果应填写检测记录表,并由各检测方签字确认.
安全防范系统的控制柜、箱、控制台与机架、监视器等的施工质量的检验应遵照GB50348的第6章规定.
安全防范系统施工质量检验后,应有建设、监理、系统集成商和施工签字的检查查验报告.
在安全防范系统设备施工检测后可系统调试,系统调试后,经建设方同意后可系统试运行.系统试运行时应试运行记录.
安全防范系统的系统检测是在设备施工检测和试运行的基础上,对系统性能和功能检测.检测以系统功能检测和现场设备性能检测为主,并检查技术文件和资料的完整性、规范性.
系统性能和功能检测的依据是:的现行标准,工程技术文件,产品资料等.
安全防范系统系统检测前,施工应工程合同和设计文件编制检测大纲.
安全防范系统综合防范功能检测要求
防范范围、防范部位和要害的设防情况、防范功能、技防设备的运行设计要求,有无防范死角;
开通稳定运行的检测;
各安全防范子系统之间的联动设计要求;
监控中心系统记录(包括大厦监控的图像记录和报警记录)的质量(包括识别)和保存设计要求等;
各安全防范子系统承包商编制的用户应用软件、用户组态软件及接口软件等应用软件,除功能测试和系统测试之外,还应需要容量、性,安全性、可恢复性、兼容性、自诊断等多项功能测试,并软件的可性;
对系统集成要求的系统还应检查系统的接口、通信功能和传输的信息设计要求.
电视监控系统的检测
检测内容
系统功能检测:摄像机的防拆、防破坏等纵深防御功能检测;云台转动、镜头、光圈的调节、聚焦、变焦,图像切换、防护罩功能的检测.
图像质量检测:在摄像机标准照度下图像的清晰度、灰度、信噪比、干扰等检测.
检测方法:
系统功能检测采用主观评价法,检测项目参见《电视监控系统的质量主观评价功能检测表》.检测结果按《彩色电视图像质量主观评价方法》GB7401中的五级损伤制评定,主观评价应不低于四级.图像质量检测采用客观测试,系统测试表参见《电视监控系统的质量主观评价功能检测表》.若清晰度、灰度在客观测试中已检测为符合规定,可对噪声及干扰信号主观评价.
系统整体功能检测
系统设计方案功能检测.包括:电视监控系统的监控范围、现场设备的接入率及完好率;开通稳定运行;矩阵监控主机的切换、遥控、编程、巡检、报警联动、视频报警联动、图像识别标识、记录等功能;系统的跟踪性能等.
对数字录像式监控系统还应检测主机的记录保存、图像显示和记录速度、图像质量、对前端设备的控制功能、通信接口功能、远端联网功能等.
对
展开阅读全文
