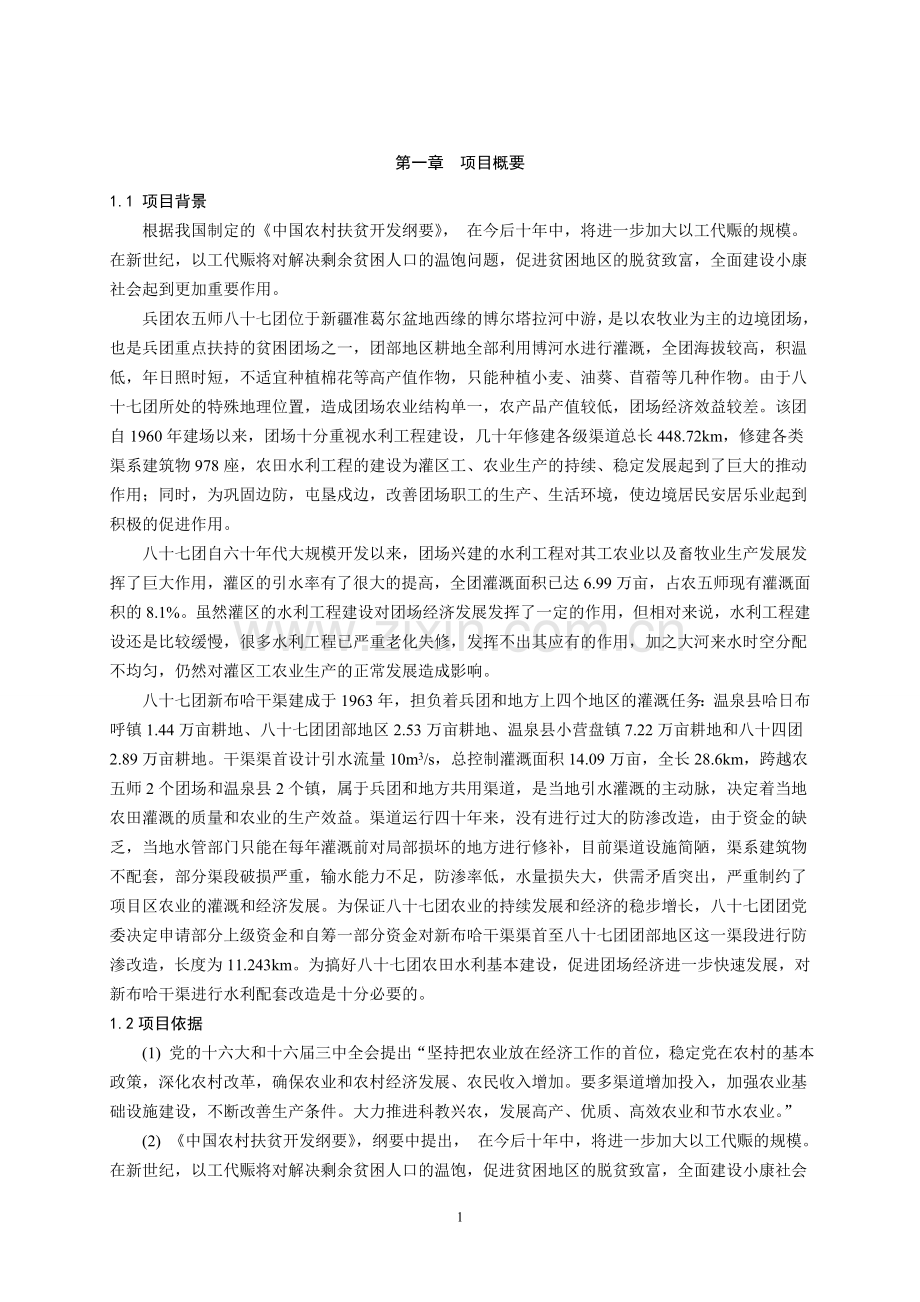

第一章 项目概要
1.1 项目背景
根据我国制定的《中国农村扶贫开发纲要》, 在今后十年中,将进一步加大以工代赈的规模。在新世纪,以工代赈将对解决剩余贫困人口的温饱问题,促进贫困地区的脱贫致富,全面建设小康社会起到更加重要作用。
兵团农五师八十七团位于新疆准葛尔盆地西缘的博尔塔拉河中游,是以农牧业为主的边境团场,也是兵团重点扶持的贫困团场之一,团部地区耕地全部利用博河水进行灌溉,全团海拔较高,积温低,年日照时短,不适宜种植棉花等高产值作物,只能种植小麦、油葵、苜蓿等几种作物。由于八十七团所处的特殊地理位置,造成团场农业结构单一,农产品产值较低,团场经济效益较差。该团自1960年建场以来,团场十分重视水利工程建设,几十年修建各级渠道总长448.72km,修建各类渠系建筑物978座,农田水利工程的建设为灌区工、农业生产的持续、稳定发展起到了巨大的推动作用;同时,为巩固边防,屯垦戍边,改善团场职工的生产、生活环境,使边境居民安居乐业起到积极的促进作用。
八十七团自六十年代大规模开发以来,团场兴建的水利工程对其工农业以及畜牧业生产发展发挥了巨大作用,灌区的引水率有了很大的提高,全团灌溉面积已达6.99万亩,占农五师现有灌溉面积的8.1%。虽然灌区的水利工程建设对团场经济发展发挥了一定的作用,但相对来说,水利工程建设还是比较缓慢,很多水利工程已严重老化失修,发挥不出其应有的作用,加之大河来水时空分配不均匀,仍然对灌区工农业生产的正常发展造成影响。
八十七团新布哈干渠建成于1963年,担负着兵团和地方上四个地区的灌溉任务:温泉县哈日布呼镇1.44万亩耕地、八十七团团部地区2.53万亩耕地、温泉县小营盘镇7.22万亩耕地和八十四团2.89万亩耕地。干渠渠首设计引水流量10m3/s,总控制灌溉面积14.09万亩,全长28.6km,跨越农五师2个团场和温泉县2个镇,属于兵团和地方共用渠道,是当地引水灌溉的主动脉,决定着当地农田灌溉的质量和农业的生产效益。渠道运行四十年来,没有进行过大的防渗改造,由于资金的缺乏,当地水管部门只能在每年灌溉前对局部损坏的地方进行修补,目前渠道设施简陋,渠系建筑物不配套,部分渠段破损严重,输水能力不足,防渗率低,水量损失大,供需矛盾突出,严重制约了项目区农业的灌溉和经济发展。为保证八十七团农业的持续发展和经济的稳步增长,八十七团团党委决定申请部分上级资金和自筹一部分资金对新布哈干渠渠首至八十七团团部地区这一渠段进行防渗改造,长度为11.243km。为搞好八十七团农田水利基本建设,促进团场经济进一步快速发展,对新布哈干渠进行水利配套改造是十分必要的。
1.2项目依据
(1) 党的十六大和十六届三中全会提出“坚持把农业放在经济工作的首位,稳定党在农村的基本政策,深化农村改革,确保农业和农村经济发展、农民收入增加。要多渠道增加投入,加强农业基础设施建设,不断改善生产条件。大力推进科教兴农,发展高产、优质、高效农业和节水农业。”
(2) 《中国农村扶贫开发纲要》,纲要中提出, 在今后十年中,将进一步加大以工代赈的规模。在新世纪,以工代赈将对解决剩余贫困人口的温饱,促进贫困地区的脱贫致富,全面建设小康社会起到重要作用。
⑶《水利水电工程可行性研究报告编制规程》DL5020-93;
⑷《灌溉与排水工程设计规范》GB50288-99;
⑸《渠系工程抗冻胀设计规范》SL23-2006;
⑹《渠道防渗工程技术规范》SL18-2004;
⑺《水工建筑物抗冰冻设计规范》SL211-2006;
⑻《水利水电工程施工组织设计规范》SL303-2004;
⑼《水利建设项目经济评价规范》SL72-94。
1.3项目建设任务及目标
根据《新疆兵团农五师“十一五”农田水利基本建设规划报告(2006~2010年)》及《新疆兵团农五师八十七团农田水利基本建设规划报告(2006~2010年)》,在“十一五”期间,八十七团将改造输水渠道43.2km,其中包括新布哈干渠及其渠系28.5km,哈拉吐鲁克干渠及其渠系14.7km。
本次建设任务就是通过改造项目区骨干输水工程—新布哈干渠,配套完善农田水利设施,恢复和提高渠系输水能力,提高渠系水利用系数。以此提高团场的综合经济效益。实现团场增效,职工增收的目的。
项目建设完成后,项目区渠系水利用系数将从目前的0.65提高到改建后的0.78,将节水1056.9万m3,改善灌溉面积4.02万亩。粮食平均单产由原来的402kg/亩提高到430kg/亩,项目区职工可年增收入1636元,达到为团场脱贫,职工致富的目的。
1.4项目建设的范围和规模
1.4.1 项目建设的范围
本次工程建设范围为八十七团新布哈干渠0+000桩号~10+078桩号段。
1.4.2 项目建设的规模
改建干渠11.243km,设计流量Q设=8.2m3/s,配套渠系建筑物10座,控制灌溉面积3.97万亩。工程级别为4级,规模为中型,建筑物级别为4级。
1.4.3主要工程量
⑴ 渠道工程量,见表1-2。
⑵ 渠系建筑物工程量,见表1-3。
1.5投资估算及资金筹措
本项目估算总投资838.06万元,其中:建筑工程投资652.36万元,金属结构设备及安装工程投资11.3万元,临时工程投资43.27万元,独立费用投资34.72万元,预备费74.2万元,水土保持费及环境保护费22.2万元。
1.6工程效益指标
⑴ 工程的经济内部效益率大于社会折现率8%;
⑵ 经济净现值大于零;
⑶ 经济效益费用比大于1。
第二章 项目区自然条件、社会经济和农业生产情况
2.1自然概况
2.1.1 地理位置
八十七团位于新疆准葛尔盆地西缘的博尔塔拉河谷中游,博尔塔拉蒙古自治州温泉县境内,地理坐标东经81° 23′04″—81° 45 ′40″,北纬44°58′04″—45°02′18″。该团包括团部和汇河两个农牧区。本项目位于温泉县哈日布呼镇和八十七团团部地区。
2.1.2地形地貌
八十七团地处博尔塔拉河河谷中游地区,该团东邻小营盘镇,西接塔秀乡,中间被哈日布呼镇相隔成团部、汇河两区,南邻博河,北靠阿拉套山山前冲积扇。团部东距博乐市32公里,西距温泉县城57公里,团部区东西长7公里,南北宽6公里,全团农区总面积9.4万亩。
团部地区地势西北高,东南低,海拔高度708~843米,坡降为17‰。该区北抵阿拉套山洪积扇中部,为一片砾质戈壁滩,地势起伏不平,分布着南北向小冲沟。至博尔塔拉河边,有一明显陡坎,为阿拉套山山前洪积扇的中、下部,地势较平坦,是团部地区的农业区
2.1.3气象特征
项目区地处欧亚大陆腹地,远离海洋,属温带干旱荒漠气候,有典型的大陆性气候特征,气温日较差和年较差都很大,平均日较差为12-14℃。春季气温冷暖多变,晴朗少雨;冬季长而寒冷,冷空气活跃,易造成气温急剧下降,积雪10-28厘米不等。年降水量少,蒸发量大,光热资源较丰富,光照较长,≥10℃的积温2417℃,适宜多种粮食作物和牧草的生长。
根据阿合其气象站资料,项目区主要气候因素如下:
年平均气温 3.6℃
极端最高气温 39.5℃
极端最低气温 -31.2℃
年日照时数 2813 h
≥10 ℃ 积温 2417℃
平均相对湿度 66%
年平均降水量 181mm
年平均蒸发量 1658mm
年平均无霜期 162d
年平均风速 2.7m/s
年最大风速 22m/s
常年主导风向 西南风
最大冻土深度 170cm
2.1.4 水文
八十七团团部地区主要引水工程—新布哈干渠引水于博尔塔拉河,渠首位于博河中游。现就博尔塔拉河水文情况做如下分析:
⑴径流
据博尔塔拉河温泉水文站和博乐水文站观测,博尔塔拉河发源于别珍套山和阿拉套山汇河处的洪别林达坂,由西向东经温泉县、博乐市注入艾比湖,全长252km,流域面积12506km2,河网密度0.176,河道平均坡降为10-8.2‰。多年平均径流量温泉站为3.19亿m3,博乐站为4.75亿m3,变差系数Cv=0.14,径流的年际变化不大,径流较稳定,年内分配较不均匀。
博河干流及主要支流水文特征值
表2-1
河名
站名
集水面积km2
年内分配(%)
多年平均径流量万m3
多年平均径流深mm
不同保证率径流(亿m3)
CV
春水3-5月
夏水6-8月
秋水9-11月
冬水12-2月
20%
50%
75%
95%
博尔塔拉河
温泉
2206
18.6
41.2
19.4
20.8
31900
150.0
3.60
3.24
2.97
2.60
0.14
⑵洪水
流域内洪水全部形成山区和山前冲积扇,由于集水区的高程较低,冰川和高山永久积雪覆盖面积小,不足流域集水面积的4%,因此灌区河流洪水主要形成于中山带的季节性积雪融水型洪水和形成于低山带的暴雨型洪水,以及两者的混合型洪水。
调查得到的历史最大洪峰流量为337m3/s(1942年7月),发生于博河上游好达河处;根据“地表水资源评价”报告,得出不同频率洪峰流量见表2-2。
不同频率洪峰流量表
表2-2 单位:m3/s
河 名
站 名
频 率P(%)
0.1
1
2
5
10
博河
温泉
517
311
251
177
126
(3)泥沙
灌区河流多属冰雪融水、降水、泉水补给型,径流量、输沙量小,多年平均输沙量均小于25万吨,泥沙具体情况见表2-3。
灌区主要河流泥沙情况统计表
表2-3
河名
站名
集水面积
(km2)
多年平均径流量
(亿m3)
多年平均输沙量
(万吨)
实测最大年输沙量
(万吨)
多年平均输沙模数
(t/km2)
多年平
均含沙量
(kg/m3)
历年最
大含沙量
(kg/m3)
博尔塔拉河
温泉
2206
3.19
19.11
37.4
86.63
0.65
1.81
(4)水温与冰情
博河多年平均水温为:温泉站5.8℃,博河多年冰情见表2-4。
主要测站多年冰情统计表
表2-4
河名
站台
统计年数
最早结冰日期
最晚融冰日期
封冻日期
解冻日期
平均封冻天数
最早
最晚
最早
最晚
博尔塔拉河
温泉
8
10月29日
4月28日
11月1日
1月21日
11月15日
2月19日
140
(5)水质
博尔塔拉河水年均矿化度温泉站为142mg/L,总硬度(以CaO计)温泉站为41.8mg/L,水化学类型为CⅡCa(阿列金分类)。
2.1.5水文地质条件
山区雪线以上常年积雪,是中低区以及山前平原地下水的重要补给源之一。流域内地下水的类型,主要是山区基岩裂隙水和平原松散地层空隙水(潜水和承压水)。山区补给区丰富的水资源主要以河流形势注入谷(盆地),河流对谷(盆)地内地下水的形成起决定作用。
2.2社会经济条件
2.2.1人口
截止2005年底,全团总人口为5578人,在册职工1990人,农业职工1364人,占职工总数的68.5%。少数民族1056人,占全团人口的18.9%,主要由哈萨克族、蒙古族、维吾尔族等民族组成。
2.2.2经济总量
2005年全团国内生产总值3823万元(现行价,下同),其中第一产业2136万元,占全团国内生产总值的55.9%,第二产业620万元,占全团国内生产总值的16.2%,第三产业1067万元,占全团国内生产总值的27.9%。职工工资总额为1318万元。
2.2.3经济结构
2005年全团总播种面积为4.02万亩,其中小麦0.27万亩,占总播种面积的6.7%;玉米1.76万亩,占总播种面积的43.7%;油料0.36万亩,占总播种面积的9%;其他作物1.5万亩,占总播种面积的37.3%。2005年全团牲畜存栏头数为5.48万头(只)。
团场工业构成中以农副产品加工为主,其它工业比重较小,目前主要有粮油加工等小型工业项目。
2.2.4人均经济指标
2005年人均实现国内生产总值6845元,职均收入为7248元。
2.2.5社会经济发展指标
近几年来,八十七团经济发展速度较快,2000年全团实现生产总值1688万元,2001年全团实现生产总值2868万元,2002年全团实现生产总值3145万元,2003年实现生产总值3656万元,2004年全团实现生产总值4013万元,2005年全团实现生产总值3823万元,2005年比2000年增长126.5%,平均年增长率为17.8%。
2.2.6农业生产条件
截止2005年底,八十七团现有农业生产连队7个,有6个工交建商企业。总人口5578人,其中从事第一产业的职工人数为1364人,占在职职工人数的75.8%。全团现有各类专业技术人员300余人,其中农业技术人员120人。现有劳动力中,多具有初中以上文化程度,有较多的生产实践经验,人口素质较高。
八十七团现有耕地面积5.09万亩,农作物总播种面积4.02万亩,其中小麦0.27万亩,单产373.7 kg/亩,总产1009吨;玉米1.76万亩,单产375.7kg/亩,总产6593吨;油料0.36万亩,单产159.2kg/亩,总产573吨;蔬菜1.49万亩;其它0.104万亩。灌溉面积中有园林360亩,水果总产量210吨。
截止2005年底,灌区拥有农业机械总动力4407 kw ,有大中型拖拉机40台,小型拖拉机100台,各种农机具158台(架),农业机械化水平正在逐步提高。
2.2.7土地开发利用情况
八十七团土地总面积43.05万亩,其中耕地面积5.09万亩,占总面积的11.8%;园地0.081万亩,占总面积的0.019%;林地1.68万亩,占总面积的3.9%;牧草地35.07万亩,占总面积的81.5%;居民点及工矿用地0.36万亩,占总面积的0.84%;交通用地0.13万亩,占总面积的0.3%;水域0.48万亩,占总面积的1.1%;未利用地0.16万亩,占总面积的0.37%。
2.3水资源及水利工程基本情况
2.3.1水资源情况
(1)地表水
八十七团地表水水源为博尔塔拉河及其支流鄂托克赛尔河、哈拉吐鲁克河,年总引水量为4052万m3。博尔塔拉河75%保证率径流年内分配见下表1-1。八十七团在博尔塔拉河通过该团西干渠、北干渠、新布哈干渠引水,灌溉期多年平均引水量2087万m3,2005年灌溉期4-10月各月引水量见下表2-5。
八十七团2005年博尔塔拉河灌溉期引水量表
表2-5 单位:万m3
月
份
水
量
保
证
率
4
5
6
7
8
9
10
小计
75%
196.2
312.2
427.8
417.1
287.5
166.5
280
2087.2
(2)地下水
八十七团所处区域地下水以博尔塔拉河为中心,分别指向两岸山前,地下水由1~3米逐步加深到20米或更深。近博尔塔拉河两岸一带为地下水溢出带,形成草甸沼泽地带,分布于山前地四连、五连、七连近山一带,土层贫瘠,并有大量沙砾,地下水埋深20米以下。多年平均地下水资源总量为5339万m3,可利用量3737万m3。截止到2005年底,该团共有9眼机电井,装机容量270kw,抽水能力0.53m3/s,主要用来缓解灌溉高峰期水量不足的矛盾。
2.3.2水利工程现状
⑴ 引水工程
灌区现有引水工程5 处,分别位于博河中游的北干渠渠首、新布哈干渠渠首、西干渠渠首;鄂托克赛尔河上南干渠渠首;哈拉吐鲁克河上哈拉吐鲁克干渠渠首,总引水规模10.5m3/s,设计供水能力4472万m3,详见表2-6。
八十七团农业灌溉引水工程一览表
表2-6
渠首名称
引水规模
(m3/s)
控制面积
(万亩)
渠长(km)
年引水量
(万m3)
取水水源
南干渠
2.0
1.30
8.0
794.2
鄂托克赛尔河
西干渠
1.0
0.63
8.0
568.5
博尔塔拉河
北干渠
2.0
1.23
5.7
844.8
新布哈干渠
2.0
2.53
11.24
1591
哈拉吐鲁克干渠
1.5
0.95
7.3
673.9
哈拉吐鲁克河
合计
10.5
6.63
34.9
4472
注:1、新布哈干渠系八十七团、八十四团和地方上共用,渠首引水流量为10m3/s,八十七团分水2m3/s。
2、哈拉吐鲁克干渠系八十七团和地方上共用,渠首引水流量为8m3/s,八十七团分水1.5m3/s。
3、南干渠、西干渠、北干渠属八十七团汇河地区,新布哈干渠和哈拉吐鲁克干渠属八十七团团部地区。
⑵ 灌溉渠道
八十七团现有各级灌溉渠道总长405km,其中干渠35km,已防渗35km,完好率53%;支渠21km,已防渗21km,完好率58%;斗渠67km,已防渗67km,完好率88%;农渠292km,未防渗。详见表2- 7。
表2- 7 项目区灌溉渠道现状情况一览表 单位:km
渠系名称
新布哈干渠
已防渗
完好率(%)
支渠
已防渗
完好率(%)
斗渠
已防渗
完好率(%)
农渠
已防渗
新布哈干渠渠系(87团)
11.24
11.24
43
21
21
73
67
67
92
0
⑶ 渠系建筑物
八十七团现有各种渠系建筑物978座,其中节制分水闸442座,交通桥86座,渡槽34座, 涵管130座,跌水和陡坡50座,羊饮池222座,防洪堤14座。
第三章 工程地质
3.1区域地质概况
3.1.1地形地貌
新布哈干渠所在地区地势西北高,东南低,海拔高度708~843米,坡降为17‰。该区北起博尔塔拉河河谷阶地中部,为一片砾质戈壁滩,地势起伏不平。至阿拉套山山前洪积扇的中、下部,地势较平坦,是团部地区的农业区。
3.1.2地层岩性
项目区场地位于位于博尔塔拉河阶地,是第四系上更新统冲洪积(al+PLQ3)卵砾石层。成份以砂岩、砾岩为主。
3.1.3地质构造
该区属北天山优地槽褶皱带二级地质构造单元,地处博尔塔拉断凹四级地质构造单元,北为阿拉套复背斜三级地质构造单元,南为强列上升的别景他乌褶皱带三级地质构造单元。
新布哈干渠改造项目工程位于博河大断裂北500米。博河断裂属逆断层,西起哈萨克斯坦共和国捷克利附近,东至艾比湖,被北西向的阿拉山口---精河黑山头断裂所截,倾向北,倾角45°---60°。从区域上分析,该断裂是活断裂,由于受东西两端北西向断裂的控制,该断裂反映西部活动强烈,东部活动微弱的特点。根据物探测试结果,断裂两侧第四系厚度基本一致,由于受断层的影响,北岩相对下降,南岸相对上升,属温泉陇起河流侵蚀段。
博河断裂虽从场地北边穿过,除去沿河的温泉以外,没有其他明显的活动迹象,由于近期博河大断裂没有明显的活动迹象,建在其上的建筑物未发生破坏。而新构造的缓慢上升亦不影响建筑物。因此,对整个区域的稳定性影响不大。从区域上分析,该场地是相对稳定的。根据全国地震烈度的划分、本项目区地震烈度为7度,设计基本地震加速度值为0.10g。
3.2渠道工程地质条件
本次改造渠道全长11.243km,工程地质条件如下:
(1)0+000~0+200 渠道位于河漫滩上,岩性为第四系冲洪积卵砾石,呈圆状,次圆状,湿,稍密,地下水位较浅。
(2)0+200~3+200地层岩性自上而下为低液塑性粉土及圆砾,粉土厚度 0.7-4.0mm,土黄色,土质粒径不均匀,含少量氧化铁和硅钙结核,该层土属中压缩性土,有轻微湿陷性,稍湿,稍密承载力标准值fK=150Kpa。圆砾层埋深0.7-4.0mm,未揭穿,次圆,灰色,稍湿~湿,稍密~中密, 成份以砂岩为主,中细砂充填,承载力标准值fK=280Kpa,γ=26.0kN/m3
(3)3+200~11+243渠道沿线范围内为深厚的第四系冲洪积卵砾石,岩性单一,且无断裂带通过。圆砾,灰色,骨架质硬、次圆,最大粒径100 mm,一般粒径5~20 mm,成份以砂岩为主,中细砂充填,上部稍湿、稍密,下部湿、中密~密实,重型动力触探结果表明:表层2.0米以内结构稍密,标准承载力fK=280Kpa,2.0米以下密实程度较高,其标准承载力fK=350Kpa,γ=28.0kN/m3,变形模量E0=45Mpa,渗透系数K=0.0197cm/s,其颗粒粒径百分比见附件《农五师八十七团新布哈干渠改造项目岩土工程勘察报告》。
3.3天然建筑材料
3.3.1 料场位置
根据该工程所处位置,遵循就地取材的原则,卵石沿博尔塔拉河、哈拉吐鲁克河河滩捡取,砂砾石在河床及河漫滩上采取,整个料场从渠首至渠道末端渠段中选择长300m,平均宽度50m,采料厚度1m,覆盖层厚度(无效厚度)0~0.05m。
3.3.2 质量及储量
料场的质量技术参数可满足指标要求。储量计算采用平均厚度法:料场砂砾石储量1.5万m3。
3.3.3 评价
所选料场的砂、砾料,质量符合砼用细骨料质量技术要求和砼用粗骨料质量技术要求,料场材料运距短,储量丰富,达1.5万m3,该工程只需0.5万m3,完全满足工程需要。是渠道工程良好的天然建筑材料。
3.4工程地质评价与建议
⑴项目区场地
地层岩性为第四系全新统冲洪积砾石层,稍密~密实、颗粒形状呈,次圆状,分选性较好。渗透系数K值3.5×10-2至1.8×10-1cm/s.内摩擦角φ46~48度,承载力标准值fk=260~350KPa,边坡容许值1:0.5到1:0.75。是良好的建设场地。
⑵场地的稳定性
通过对地质构造和地震效性的分析,该场地处于相对稳定状态。据全国地震烈度的划分、本项目区地震烈度为7度,设计基本地震加速度值为0.10g。
⑶建筑材料
所选料场砂、砾料符合质量技术要求,运距短,完全满足设计需要,是该工程良好的天然建筑材料。
⑷地表水和地下水对砼无侵蚀性,冬季最大冻深1.7m。
⑸渠道开挖时,如遇砂透镜体或软弱地层,应清除,并按有关规定回填。
⑹项目拟改建引水渠工程所处位置地质条件优越,建筑材量取材方便,施工条件好,拟改建引水渠所走线路,大多数土质条件较好,地下水位较低,有利于施工和工程的安全运行;工程用卵石和砂砾料均有保证,运距5km。
第四章 项目建设的必要性及可行性分析
4.1 项目区水利工程存在的主要问题
⑴水资源时空分布不均,水土不平衡矛盾突出。
八十七团博尔塔拉河河水径流年内分配不均,春季来水量仅占全年总量的10%-20%。而此时正是农业的重要需水季节,因此春季4、5月份缺水严重,存在季节性水土不平衡状况。为解决缺水问题,该团需打井来缓解项目区水土不平衡的矛盾。
⑵灌溉管理、灌溉技术水平不高,单方水分效益较低。
八十七团灌溉仍采用传统的地面灌、畦灌方式为主,个别地方甚至还用粗放的大水漫灌,造成田间水量损失较大,水资源的有效利用率低。由于目前灌溉管理水平和灌溉技术水平的限制,水分生产率提高缓慢,有待于推广节水灌溉技术和科学灌溉管理。
⑶工程年久失修,资金短缺造成改造进度缓慢。
新布哈干渠及其渠系建筑物建成于1963年,渠道衬砌材料品种繁多,有砼、片石,浆砌卵石、干砌卵石等,规格不一,受当时各方面因素影响,设计标准偏低,工程质量不高,虽已进行了防渗处理,但二、三十多年过去了,由于缺乏资金维护,工程的完好率和配套率都比较低,完好率仅为43%。现状渠道衬砌材料坍塌变形、缺失较为严重,造成渠系水利用率较低。
⑷农田水利工程建设和管理的改革还相对滞后,进展缓慢
主要表现在:工程建设的投资渠道还显单一,因场自筹的比重还偏小,职工自筹的积极性还没有充分调动起来;管理体制依然以团场水管站(所)自主管理为主,职工用水者协会还没有成立起来,职工参与水利设施管理的意识还没有树立起来,水费征收还不能达到按成本水价予以征收,量水设施,通讯调度还很落后,缺乏先进的量水和通讯设备等等。
4.2 项目建设的必要性
⑴加强农田水利工程建设,是贯彻落实2005年中央1号文件精神的具体体现。
2005年中央1号文件指出:针对当前农田水利设施薄弱、亟待加强的状况,从2005年起,要在继续搞好大中型农田水利基础设施建设的同时,不断加大对小型农田水利基础设施建设的投入力度。中央和省级财政要在整合有关专项资金的基础上,从预算内新增财政收入中安排一部分资金,设立小型农田水利设施建设补助专项资金,对农户投工投劳开展小型农田水利设施建设予以支持。预算内经常性固定资产投资和国债资金要增加安排小型农田水利基础设施建设项目。
⑵加强农田水利工程建设,是进一步落实国家西部大开发战略的重要举措。党和国家自提出实施西部大开发战略以来,兵团的各项事业也迈入了经济发展的快车道,兵团牢牢抓住这一千载难逢的历史机遇,紧紧扣住国家关于开展大中型水库除险加固,大中型灌区续建配套与节水改造等一系列关乎国计民生和农业发展后劲的重大项目,争取国家资金的支持,大力发展兵团的水利事业,当前,围绕加强小型农田水利工程建设而开展的今后十年的规划,正是进一步落实国家西部大开发战略的又一重要举措。
⑶工程的建设为发展项目区节水灌溉技术奠定了良好的基础。
截至到2005年,八十七团团部地区已发展4000多亩的河水加压喷灌系统,其引水于新布哈干渠,所以改造干渠使之能发挥最大作用。
⑷通过该项目的实施,可提高渠道的输水能力,减少渗漏损失,达到节水的目的,同时改善农业生产条件。
①项目建设,可提高输水干渠的输水能力,干渠水利用系数由现状的0. 5~0.6提高到0.93,灌溉保证率由现状的55%~65%提高到75%。
②项目建设,可减少渠道的冲刷和渗漏,同时有利于防治土壤次生盐渍化和对沿渠线土地的侵蚀危害。
③项目建设改造配套原有破损的渠系建筑物,以适应项目区灌溉和交通的需要。
⑸加强农田水利工程建设,是稳定边疆,发展屯垦戍边伟大事业的重要保障。
新疆历来是国内外敌对势力分裂祖国的敏感地区,兵团历来是稳定新疆的一支不可替代的重要力量,发展好兵团的事业,壮大兵团的实力,对于巩固边疆的稳定,巩固几代军垦人屯垦戍边的伟大事业,有着现实的和长远的历史意义,现阶段兵团的各项事业仍有待于夯实基础,增强造血机能和发展后劲,农业稳,则兵团稳;农业兴,则兵团兴,这在今后相当长的历史时期内不会改变,所以,加强小型农田水利工程建设对团场、对农工、对屯垦戍边的伟大事业至关重要,即具有重要的保障作用。
4.3 项目建设的可行性
本项目所列工程,均属常见的小型水利工程,施工难度不大,且项目区经过几十年的发展,已积累了丰富的工程建设、管理及改造经验,通过多年建设,五师已拥有了一支集设计、施工、管理为一体的工程建设、管理队伍,完全能够承担起项目区续建配套和节水改造的任务,所以,工程的建设是完全可行的。
⑴项目建设采用砼衬砌技术是成熟的技术,对渠道及渠系建筑物防冻胀技术的设计也是成功的,项目区的工程在设计、施工等方面都已积累了较丰富的成功经验。
⑵工程所用建筑材料大部分可就地取材,填筑土方的土料场储量大,运距近,质量符合设计要求,砼骨料可从附近的河床、料场供应,用量有保证,质量符合设计要求,运距在5km之内。
⑶水泥、钢材、木材和柴油等主要建筑材料从博乐供应,运距为60km。
⑷有合适的施工工期,项目区9月中旬至11月上旬,停水时间较长,渠道运行时可以进行备料、渠堤加高的土方填筑,因此可以处理好改建工程施工与渠道运行之间的矛盾。
⑸农五师内外均有施工经验丰富,能确保项目建设质量施工队伍。
第五章 项目建设的任务与规模
5.1项目建设的任务
根据八十七团发展要求,项目区水利设施建设必须满足农业经济发展要求,以节水增效为中心,依靠科技进步,提高灌溉水源的利用率、水分生产效率,实现水资源的可持续利用。同时,应兼顾维护和改善生态环境向良性转变的发展要求。
本项目建设的任务是通过改建项目区主要输水工程和配套渠系建筑物,使干渠达到设计引水能力,提高渠系水利用系数,同时使干渠和下一级渠道衔接完整,使整个渠系正常运行。通过节水改造与配套,将项目区内缺水型低产田改变为高产田,达到节水、增产、增效的目的,同时,将多出的节余水量用于灌溉林草,以改善生态环境起到保护生态的作用。
5.2 项目建设的规模
①设计水平年
现状水平年为2006年,设计水平年为2008年。
②灌溉设计保证率
依据《灌溉与排水工程设计规范》GB50288-99选定本项目灌溉设计保证率为75%。
③灌溉水利用系数
依据本项目区拟改造渠道的实测资料,本项目拟改造工程及其所控制灌区的现状年及规划年的渠道水利用系数和溉灌水利用系数见表5-1。
项目区灌溉水利用系数表
表5-1
灌区名称
渠系水利用系数
田间水利用系数
灌溉水利用系数
2006年
2008年
2006年
2008年
2006年
2008年
八十七团项目区
0.65
0.78
0.80
0.80
0.52
0.62
④工程规模
新布哈干渠渠首现状运行完好,故本次不改造渠首,八十七团对渠道及其渠系建筑物进行改造。改造干渠长11.243km,桩号为0+000~10+780段,新建渠系建筑物15座。
5.3水土平衡分析
5.3.1灌溉面积
新布哈干渠总控制灌溉面积14.09万亩,从干渠上游至下游依次为:温泉县哈日布呼镇1.44万亩、八十七团团部地区2.53万亩、温泉县小营盘镇7.22万亩、八十四团2.89万亩。其中种植作物小麦2.76万亩、玉米5.48万亩、油料1.41万亩、番茄0.53万亩、马铃薯0.65万亩、苜蓿0.23万亩、甜菜1.3万亩、菊花1.1万亩、其它作物0.62万亩。由新布哈干渠控制的各地区现状年各种作物灌溉面积见表5-2。
新布哈干渠灌溉作物面积表
表5-2 单位:万亩
作物干渠名称
单位名称
春小麦
玉米
油料
番茄
马铃薯
苜蓿
甜菜
菊花
其它
作物
合计
新布哈干渠
哈日布呼镇
0.76
0.48
0.15
0.05
1.44
八十七团
0.27
0.54
0.16
0.53
0.65
0.23
0.15
2.53
小营盘镇
0.95
3.6
1.1
1.3
0.27
7.22
八十四团
0.78
0.86
1.1
0.15
2.89
合计
2.76
5.48
1.41
0.53
0.65
0.23
1.3
1.1
0.62
14.08
5.3.2灌溉制度
科学合理的灌溉制度是农作物稳产、高产的重要条件。然而影响灌溉制度的因素很多,对于项目区影响因素主要是供需水的不平衡矛盾。因此在制定灌溉制度时要充分考虑灌区供需水的特点,根据项目区的自然条件,按作物的实际需水过程,考虑降水的影响,并参照当地灌溉制度及试验资料(现状年灌溉制度见表5-3),作出项目区现状年灌水率图(见图5-1)。从图可见,各时期的灌水率大小相差悬殊,渠道输水断断续续,不利于管理,最高灌水率偏大。因此,对现状年灌水率进行修正,尽可能消除灌水率高峰和短期停水现象,主要采取以下措施:
①从节水灌溉的角度出发,采取一系列的节水措施提高水的利用率,在灌溉方法上,对小麦等密植作物一律采用小畦灌溉,并针对不同的作物采取相应的先进灌溉技术,在作物布置上实行统一种植,提高灌水质量,缩短灌水时间,降低灌溉定额;
②加强水利管理,大搞农田基本建设,平整土地,搞好渠系防渗工程,配套田间灌排渠系,同时为适应项目区干旱少雨气候,除在作物生长期要合理灌溉外,还要进行适当的播前灌,抓好深冬灌,以调节用水,蓄水保墒,为提高农作物单产打好基础。
修正后的灌水率图见图5-2,根据修正的灌水率可得各种作物的灌溉制度表,见表5-4。
表5-3 2006年项目区作物灌溉制度表
作物
种植百分比%
灌水次数
净灌水定额(m3/亩)
灌水时间
灌水延续时间(d)
灌水率q[m3/(s·万亩)]
净灌溉定额(m3/亩)
始
终
中间日
小麦
19.60
1
50
4月2日
4月14日
4月8日
13
0.09
400
2
60
4月21日
5月3日
4月28日
13
0.10
3
80
5月21日
6月4日
5月29日
15
0.12
4
80
6月10日
6月24日
6月18日
15
0.12
5
80
6月25日
7月9日
7月2日
15
0.12
6
50
7月12日
7月24日
7月18日
13
0.09
玉米
38.92
1
30
4月15日
4月25日
4月20日
10
0.14
360
2
60
5月12日
5月24日
5月18日
13
0.21
3
90
6月10日
6月24日
6月17日
15
0.27
4
90
7月1日
7月15日
7月8日
15
0.27
5
90
7月20日
8月4日
7月27日
15
0.27
油料
10.01
1
60
6月1日
6月20日
6月10日
20
0.03
320
2
100
7月1日
7月20日
7月10日
20
0.06
3
100
7月25日
8月14日
8月4日
20
0.06
4
60
8月21日
9月9日
8月31日
20
0.03
番茄
3.76
1
30
4月1日
4月12日
4月3日
12
0.01
440
2
50
4月16日
4月30日
4月23日
15
0.01
3
50
5月5日
5月19日
5月1
