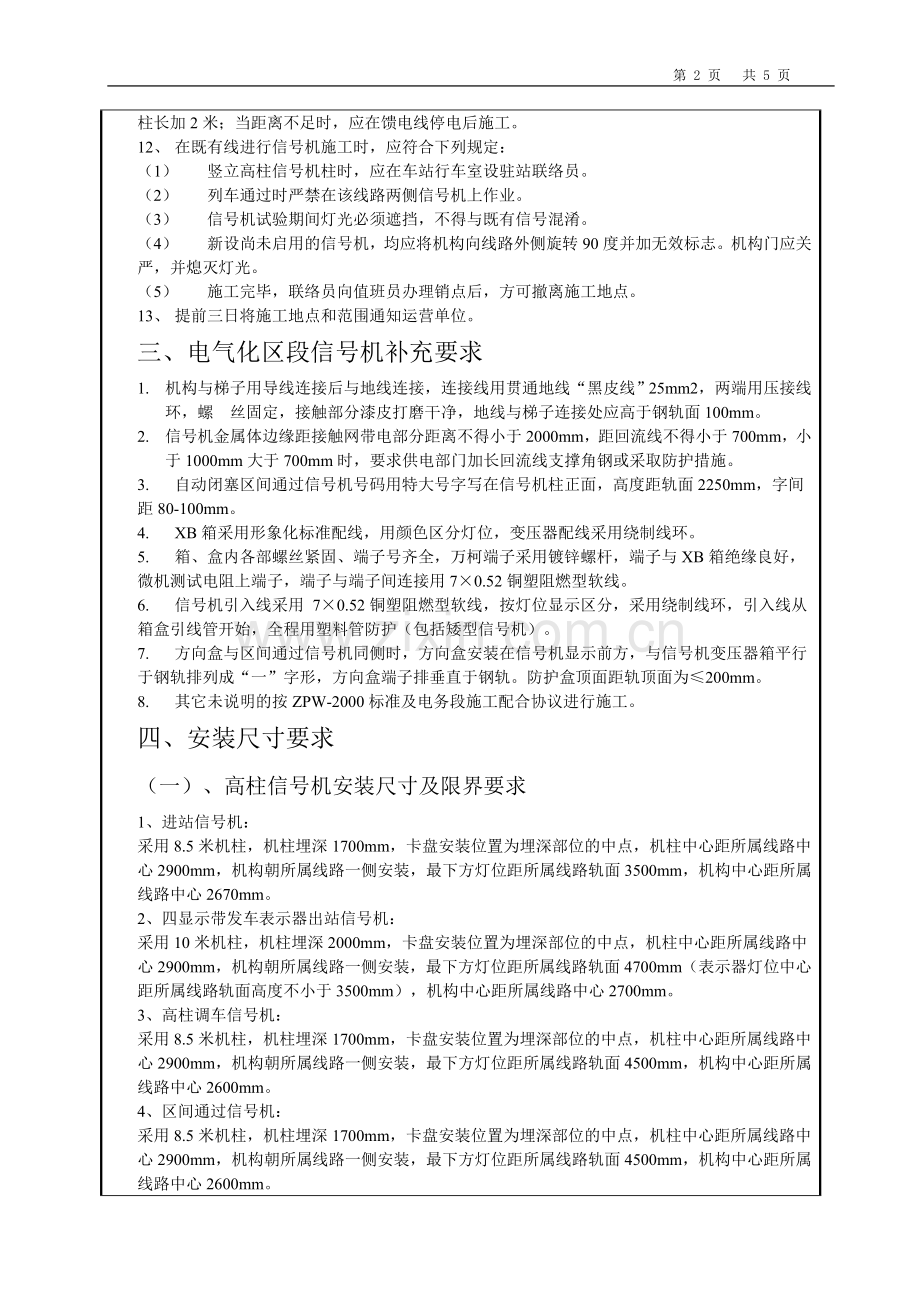

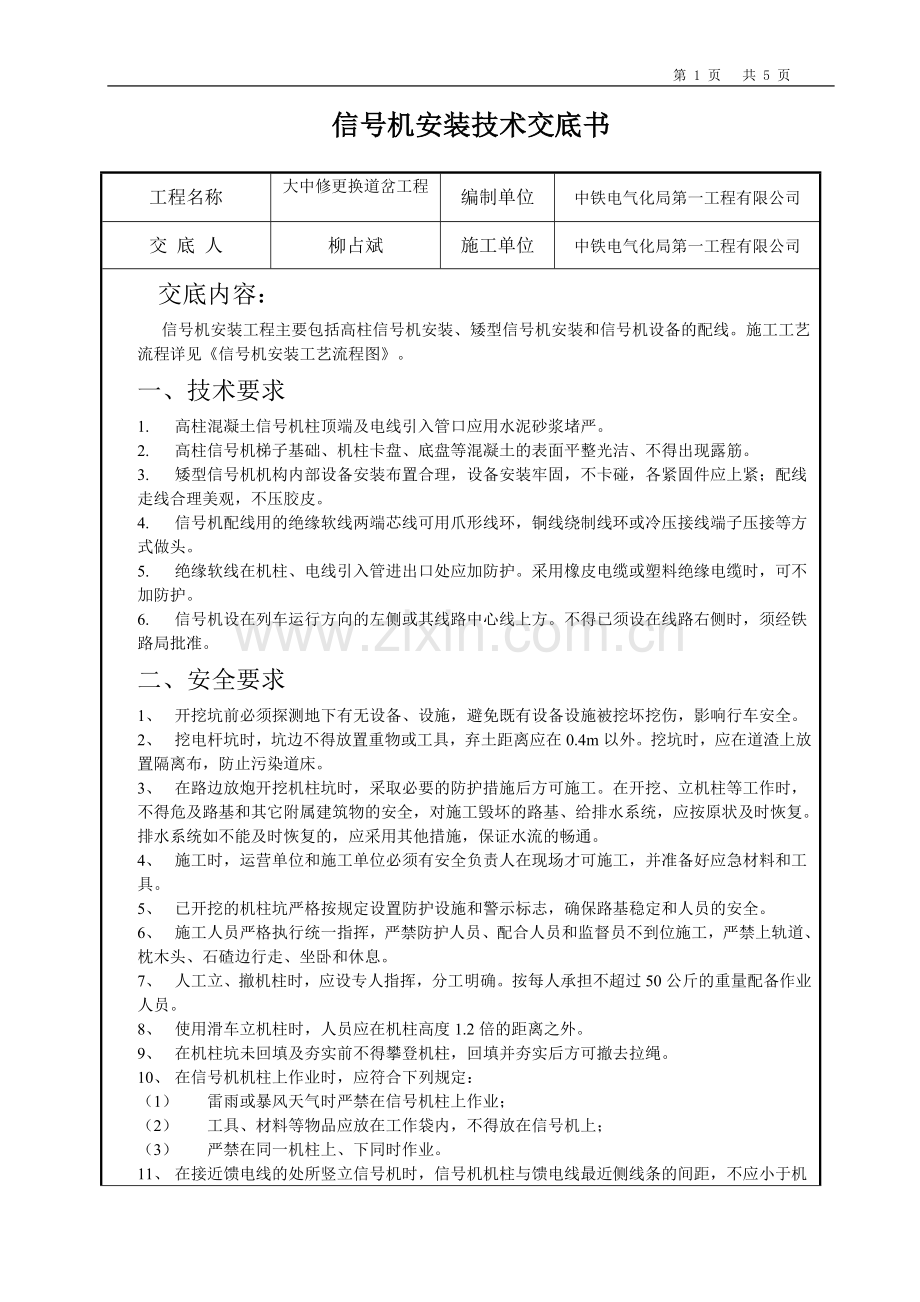

第 5 页 共 5 页 信号机安装技术交底书 工程名称 大中修更换道岔工程 编制单位 中铁电气化局第一工程有限公司 交 底 人 柳占斌 施工单位 中铁电气化局第一工程有限公司 交底内容: 信号机安装工程主要包括高柱信号机安装、矮型信号机安装和信号机设备的配线。施工工艺流程详见《信号机安装工艺流程图》。 一、技术要求 1. 高柱混凝土信号机柱顶端及电线引入管口应用水泥砂浆堵严。 2. 高柱信号机梯子基础、机柱卡盘、底盘等混凝土的表面平整光洁、不得出现露筋。 3. 矮型信号机机构内部设备安装布置合理,设备安装牢固,不卡碰,各紧固件应上紧;配线走线合理美观,不压胶皮。 4. 信号机配线用的绝缘软线两端芯线可用爪形线环,铜线绕制线环或冷压接线端子压接等方式做头。 5. 绝缘软线在机柱、电线引入管进出口处应加防护。采用橡皮电缆或塑料绝缘电缆时,可不加防护。 6. 信号机设在列车运行方向的左侧或其线路中心线上方。不得已须设在线路右侧时,须经铁路局批准。 二、安全要求 1、 开挖坑前必须探测地下有无设备、设施,避免既有设备设施被挖坏挖伤,影响行车安全。 2、 挖电杆坑时,坑边不得放置重物或工具,弃土距离应在0.4m以外。挖坑时,应在道渣上放置隔离布,防止污染道床。 3、 在路边放炮开挖机柱坑时,采取必要的防护措施后方可施工。在开挖、立机柱等工作时,不得危及路基和其它附属建筑物的安全,对施工毁坏的路基、给排水系统,应按原状及时恢复。排水系统如不能及时恢复的,应采用其他措施,保证水流的畅通。 4、 施工时,运营单位和施工单位必须有安全负责人在现场才可施工,并准备好应急材料和工具。 5、 已开挖的机柱坑严格按规定设置防护设施和警示标志,确保路基稳定和人员的安全。 6、 施工人员严格执行统一指挥,严禁防护人员、配合人员和监督员不到位施工,严禁上轨道、枕木头、石碴边行走、坐卧和休息。 7、 人工立、撤机柱时,应设专人指挥,分工明确。按每人承担不超过50公斤的重量配备作业人员。 8、 使用滑车立机柱时,人员应在机柱高度1.2倍的距离之外。 9、 在机柱坑未回填及夯实前不得攀登机柱,回填并夯实后方可撤去拉绳。 10、 在信号机机柱上作业时,应符合下列规定: (1) 雷雨或暴风天气时严禁在信号机柱上作业; (2) 工具、材料等物品应放在工作袋内,不得放在信号机上; (3) 严禁在同一机柱上、下同时作业。 11、 在接近馈电线的处所竖立信号机时,信号机机柱与馈电线最近侧线条的间距,不应小于机柱长加2米;当距离不足时,应在馈电线停电后施工。 12、 在既有线进行信号机施工时,应符合下列规定: (1) 竖立高柱信号机柱时,应在车站行车室设驻站联络员。 (2) 列车通过时严禁在该线路两侧信号机上作业。 (3) 信号机试验期间灯光必须遮挡,不得与既有信号混淆。 (4) 新设尚未启用的信号机,均应将机构向线路外侧旋转90度并加无效标志。机构门应关严,并熄灭灯光。 (5) 施工完毕,联络员向值班员办理销点后,方可撤离施工地点。 13、 提前三日将施工地点和范围通知运营单位。 三、电气化区段信号机补充要求 1. 机构与梯子用导线连接后与地线连接,连接线用贯通地线“黑皮线”25mm2,两端用压接线环,螺 丝固定,接触部分漆皮打磨干净,地线与梯子连接处应高于钢轨面100mm。 2. 信号机金属体边缘距接触网带电部分距离不得小于2000mm,距回流线不得小于700mm,小于1000mm大于700mm时,要求供电部门加长回流线支撑角钢或采取防护措施。 3. 自动闭塞区间通过信号机号码用特大号字写在信号机柱正面,高度距轨面2250mm,字间距80-100mm。 4. XB箱采用形象化标准配线,用颜色区分灯位,变压器配线采用绕制线环。 5. 箱、盒内各部螺丝紧固、端子号齐全,万柯端子采用镀锌螺杆,端子与XB箱绝缘良好,微机测试电阻上端子,端子与端子间连接用7×0.52铜塑阻燃型软线。 6. 信号机引入线采用 7×0.52铜塑阻燃型软线,按灯位显示区分,采用绕制线环,引入线从箱盒引线管开始,全程用塑料管防护(包括矮型信号机)。 7. 方向盒与区间通过信号机同侧时,方向盒安装在信号机显示前方,与信号机变压器箱平行于钢轨排列成“一”字形,方向盒端子排垂直于钢轨。防护盒顶面距轨顶面为≤200mm。 8. 其它未说明的按ZPW-2000标准及电务段施工配合协议进行施工。 四、安装尺寸要求 (一)、高柱信号机安装尺寸及限界要求 1、进站信号机: 采用8.5米机柱,机柱埋深1700mm,卡盘安装位置为埋深部位的中点,机柱中心距所属线路中心2900mm,机构朝所属线路一侧安装,最下方灯位距所属线路轨面3500mm,机构中心距所属线路中心2670mm。 2、四显示带发车表示器出站信号机: 采用10米机柱,机柱埋深2000mm,卡盘安装位置为埋深部位的中点,机柱中心距所属线路中心2900mm,机构朝所属线路一侧安装,最下方灯位距所属线路轨面4700mm(表示器灯位中心距所属线路轨面高度不小于3500mm),机构中心距所属线路中心2700mm。 3、高柱调车信号机: 采用8.5米机柱,机柱埋深1700mm,卡盘安装位置为埋深部位的中点,机柱中心距所属线路中心2900mm,机构朝所属线路一侧安装,最下方灯位距所属线路轨面4500mm,机构中心距所属线路中心2600mm。 4、区间通过信号机: 采用8.5米机柱,机柱埋深1700mm,卡盘安装位置为埋深部位的中点,机柱中心距所属线路中心2900mm,机构朝所属线路一侧安装,最下方灯位距所属线路轨面4500mm,机构中心距所属线路中心2600mm。 四、施工方法 1、高柱信号机 (1)准备工作 挖坑前,先确定信号机位置,显示距离,信号机中心距线路中心符合建筑接近限界标准,距发送调谐单元防护盒1000mm(0-200mm范围调整)。包括备齐搬运和立杆工具等。 (2)挖坑 机柱埋深符合设计规范和施工规范要求(见附件)。坑要挖成方坑,高柱信号机坑直径500mm,坑底至轨面2800mm。渗水易塌方的土带挖成阔口坑。坑挖成后,立杆“下马槽”。 (3)立机柱 立杆作业,要设专人指挥。作业时,步调一致,用力均匀,腿脚不许离地,绳子严禁缠在腰间和手臂上。 施工时设驻站联络员、施工现场防护员及现场指挥人员,“三员”的通信工具时刻处于畅通状态,如发现通信工具故障立即停止施工。 分三个方向将大绳固定在机柱上,把杆固定在机柱坑两侧适当位置,与机柱立起方向成垂直状态,起杆机固定在机柱立起方向的适当位置,将把杆、起杆机上的钢丝绳、滑轮固定在适当位置,将劳力合理地分配到把杆、起杆机、大绳(三根)三个部位。 指挥人员下达起杆命令;起杆机工作人员均匀用力转动起杆机,把杆人员把持住把杆,大绳部位的人员从三个方向不断调整机柱方向,滑板部位人员等机柱底部落入坑底时,迅速将滑板撤出机柱坑;机柱立起后把杆人员将把杆撤掉,并在机柱坑内迅速回填土500~800mm;用钢卷尺测量机柱中心距离线路中心距离符合要求,使机柱垂直于水平面,其倾斜度不大于36mm(距离轨面4500mm处向下用吊线测量),旋转机柱调整机柱上引入孔方向;回填土至850mm时,安装卡盘(卡盘位置在梯子一侧,与轨道成垂直方向),用U型螺栓紧固;继续回填捣固达到标准;确认机柱符合要求后拆除大绳及起杆机。 区间为满足大型机械施工,要求机柱中心距线路中心的距离不小于2900 机构安装 N 调 整 设备配线 设备安装 立信号机柱或基础埋设 现场调查 调 整 信号机安装 确定坐标 合格否 合格否 送电试验 检查、处理 合格否 自 检 涂漆打字 灯光调试 信号机安装工艺流程图 4)梯子安装 将梯子与基础固定,将固定在机柱一侧的梯子支筋一端卸开(最上端的梯子支筋固定螺丝松到最大程度),用两根大绳在梯子上部交叉固定,将梯子顺机柱托起。当梯子上部卡箍套入机柱后,从下至上逐步将各道支筋连接好,和机柱平行一致。安装好后,电气化区段立即连接地线。 (5)机构安装 托架安装在线路侧,与机柱成45°角。 把弯管滑轮安装在机柱顶部进行机构吊装。机构吊装到位后,按照先下后上顺序紧固各部螺栓,两个机构上下成一直线,显示方向要正,不能前后倾斜。安装好后,电气化区段立即把机构与梯子连接。 3、信号机的配线 信号机的配线分机构配线和设备配线。 信号机构采用7×0.52mm2的多股铜芯阻燃绝缘线配线,线条两端用Φ0.52mm的裸铜线绕环,套Φ4mm长5mm~10mm的塑料管。 配线时要求用与灯位一样的 按配线表将线条标号绑紧,高柱信号机穿线以棉布带或软线下面栓一螺帽做引线。 线条上、下引入孔出口用粗塑料管防护,线条不要拉的过紧。 高柱信号机和矮型信号机设备配线采取集中预配,样板配线的方法进行。样板做好后,根据配线图放线、绑把、做环、上端子。 配线线把要求粗细均匀,横平竖直,美观大方,中间线条无交叉现象,配线端子用冷压环压接。 签收 签收时间 年 月 日
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 应用文书 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
