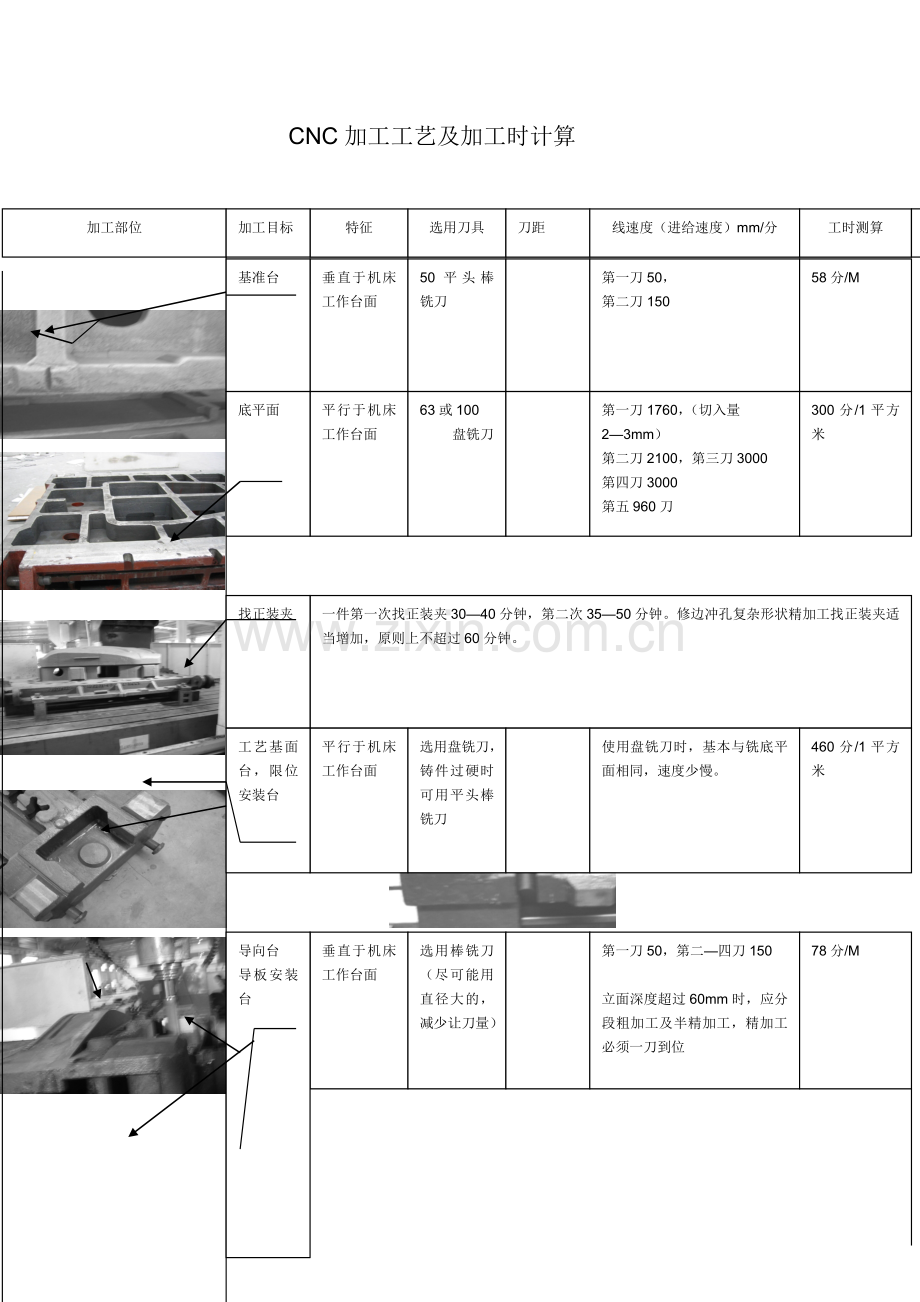

CNC加工工艺及加工时计算
特征
加工部位
加工目标
工时测算
线速度(进给速度)mm/分
刀距
选用刀具
工时测算
线速度(进给速度)mm/分
刀距
选用刀具
特征
加工目标
加工部位
型面
型面
刃口轮廓
孔
三销孔
压板台
压板槽
压力调整垫安装台
140分/m
180分/m
异形孔按轮廓计。翻边模轮廓80—120分/M
粗加工30—80
精加工20--50
粗加工选用棒铣刀
热处理后精加工选用硬质合金铣刀
垂直于机床工作台面
直径10—63的孔,1个8—36分钟
孔(单边留镗量1。5—2。5mm)CNC镗
拉成模导柱衬套孔CNC钻镗。
须初组装类CNC做中心孔钳钻底
1个4分钟。侧销孔1个50分钟。
钻,铰
压板台1个1分钟;压板槽1个8分钟
安装定位槽1个14分钟。
台用盘铣刀
槽用棒铣刀
1个1。5分钟
选用盘铣刀或平头棒铣刀
平行于机床工作台面
铸铁2400分/1平方米
铸钢或钢件4600分/1平方米
2000---3000
精加工
0.4,0.8,1.2依据产品标准选定
选用30,20,10或更小的球头铣刀精加工和清根
三维面
曲线面
960---1800
粗加工2—3mm
选用30或50球头铣刀。尽可能一次走刀切除全部余量,仅留1—1。5mm
三维面
300分/1平方米
第一刀1760,(切入量
2—3mm)
第二刀2100,第三刀3000
第四刀3000
第五960刀
63或100 盘铣刀
平行于机床工作台面
58分/M
第一刀50,
第二刀150
50平头棒铣刀
垂直于机床工作台面
底平面
基准台
460分/1平方米
使用盘铣刀时,基本与铣底平面相同,速度少慢。
选用盘铣刀,铸件过硬时可用平头棒铣刀
平行于机床工作台面
一件第一次找正装夹30—40分钟,第二次35—50分钟。修边冲孔复杂形状精加工找正装夹适当增加,原则上不超过60分钟。
工艺基面台,限位安装台
找正装夹
78分/M
第一刀50,第二—四刀150
立面深度超过60mm时,应分段粗加工及半精加工,精加工必须一刀到位
选用棒铣刀(尽可能用直径大的,减少让刀量)
垂直于机床工作台面
导向台
导板安装台
70分/M
第一.二刀50,第三刀150立面深时Z轴向分段
依据轮廓形状选用棒铣刀(尽可能用直径大的)
垂直于机床工作台面

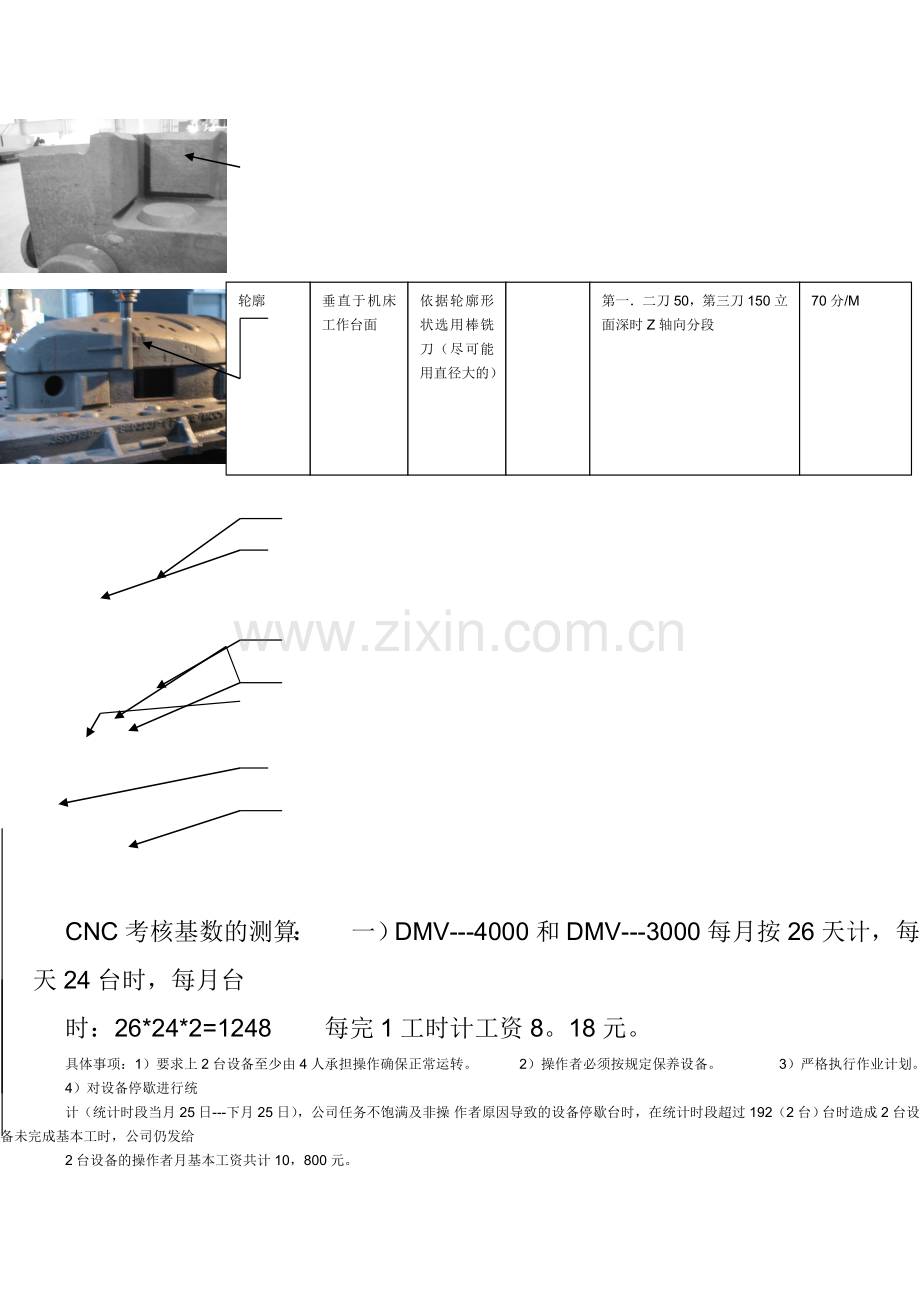

轮廓
CNC考核基数的测算: 一)DMV---4000和DMV---3000每月按26天计,每天24台时,每月台
时:26*24*2=1248 每完1工时计工资8。18元。
具体事项:1)要求上2台设备至少由4人承担操作确保正常运转。 2)操作者必须按规定保养设备。 3)严格执行作业计划。 4)对设备停歇进行统
计(统计时段当月25日---下月25日),公司任务不饱满及非操 作者原因导致的设备停歇台时,在统计时段超过192(2台)台时造成2台设备未完成基本工时,公司仍发给
2台设备的操作者月基本工资共计10,800元。
二)DMV---2000D和DMV---2000比照上述办法实施。
三)DMV---80和DMV---20三台小数控铣参照实施。
四)NC演算按三人计,人月工资基数5000元合计15,000元。七台数控铣月完成的总工时作为NC演算人员计工资的工时,每工时3。5元。
五)从台时角度而论,七台设备月开机台时是一样的。如果付出同样的劳动得到的工时一样,因为在工艺给CNC加工工时时大中小模具是存在差异的,如在机加—钳装—调
试三大流程中实际工作量工时比例是----大型模具:机加50%,钳装20%,调试30%;中型模具:机加30%,钳装30%,调试40%;小型模具:机加40%,钳装30%,调
试30%。
