棉花栽培技术路线
为实现2014籽棉总产5730万公斤的奋斗目标,棉花栽培必须贯彻早、密、矮、膜、匀的综合栽培技术,抓好每一个生产环节。围绕一播全苗、科学滴灌肥料、系列化调,综合防治病虫害等关键技术路线,以达到棉花四月苗、五月蕾、六月花、七月桃、八月絮的田间动态指标,实现棉花高产、优质、高效的目的。
1 主要技术指标
1.1 行距配置
1.1.1 常规棉采用宽膜(198cm)二膜十二行(66+10)×10.5cm。一膜二带14穴精量膜上点播的方式,平均行距38cm,株距10.5cm,亩理论穴数16708穴。
1.1.2 杂交棉采用宽膜(198cm)二膜十二行(66+10)×12.5cm。一膜二带11穴精量膜上点播的方式,平均行距38cm,株距10.5cm,亩理论穴数14035穴。
1.2产量结构
常规棉亩保苗株数为1.5万株,亩收获株数为1.3—1.4万株,果枝台数6—7台,单株结铃6—6.5个,单铃重为5克,亩铃数为8—9万个。亩产籽棉400--450公斤。
杂交棉亩保苗株数为1.3万株,亩收获株数为1.1—1.2万株,果枝台数7—8台,单株结铃7—7.5个,单铃重为5.5克,亩铃数为8—9万个。亩产籽棉400--450公斤。
1.3 生育进程
播种期:4月1日—4月15曰,出苗期:4月20日—4月30日,现蕾期;5月20日—5月30日,开花期:6月20日—7月1日,吐絮期:8月20日—8月25日,全生育期130—135天。
1.4 长势长相
苗期高度15—20cm,主茎日生长量为0.3---0.5cm,红茎比为50%;蕾期株高40cm左右,日生长量为0.8--1cm,红茎比为60%;花铃期株高60—65cm、日生长量为1.2—1.5cm,红茎比为70%。
1.5 理想株型设计
亩收获株数在1.5万株/亩以上打顶后棉株自然高度65—70cm,亩收获株数在1.3—1.5万株/亩打顶后棉株自然高度70—75cm,亩收获株数在1.3万株/亩以下打顶后棉株自然高度75cm,第一果枝以下高度小于18cm(不包括机采棉),果枝台数7—8台。第一果技以下的节间距离平均为3cm;第1—3果枝节间距离平均为5—5.5cm;第4—7果枝节间距离平均为5.5—6cm。
1.6 供肥标准
全生育期亩供肥178.5—186公斤。其中尿素53—55公斤,三料磷15公斤,棉花专用肥110—115公斤,微量元素肥料0.5—1公斤。

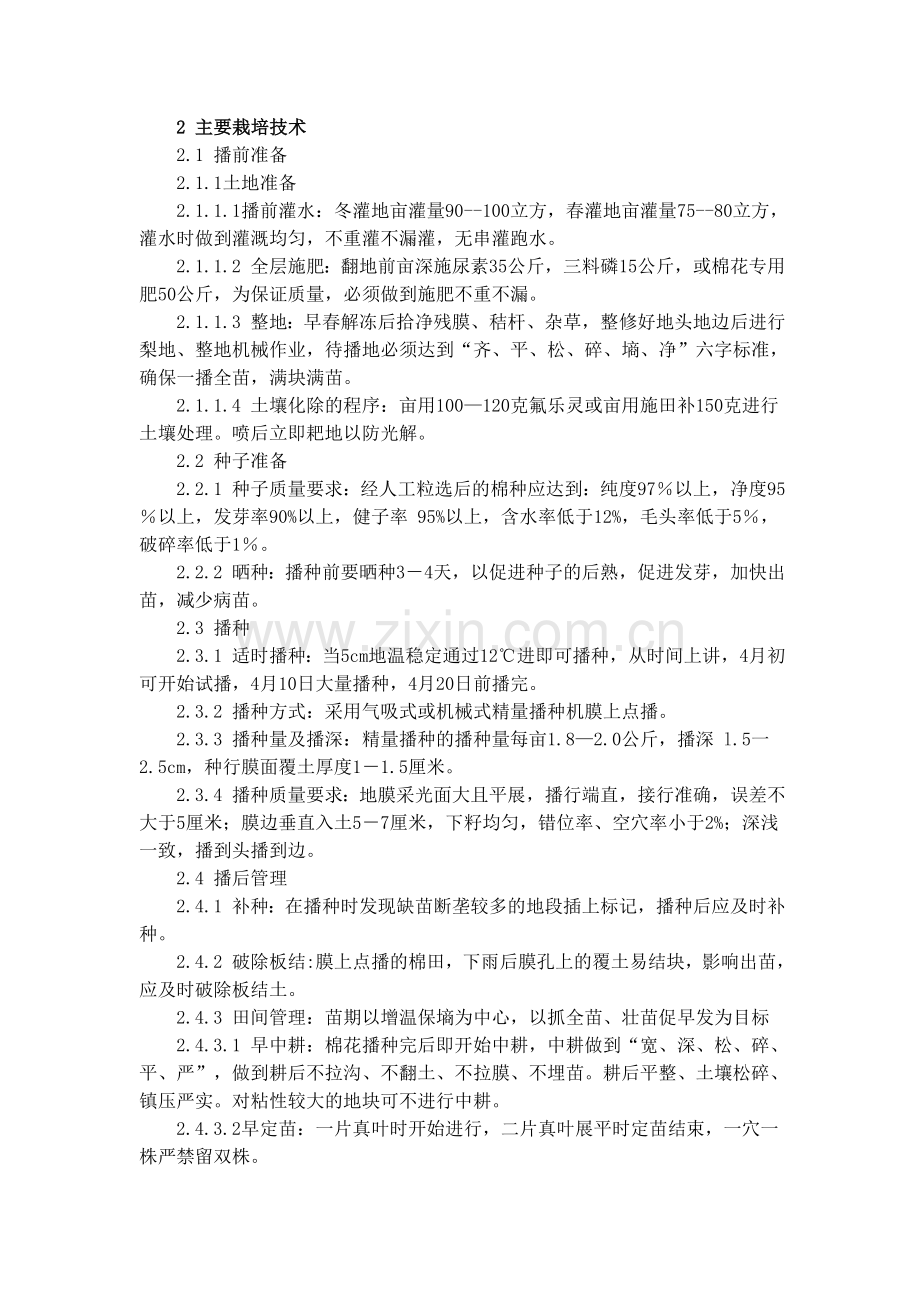

2 主要栽培技术
2.1 播前准备
2.1.1土地准备
2.1.1.1播前灌水:冬灌地亩灌量90--100立方,春灌地亩灌量75--80立方,灌水时做到灌溉均匀,不重灌不漏灌,无串灌跑水。
2.1.1.2 全层施肥:翻地前亩深施尿素35公斤,三料磷15公斤,或棉花专用肥50公斤,为保证质量,必须做到施肥不重不漏。
2.1.1.3 整地:早春解冻后拾净残膜、秸杆、杂草,整修好地头地边后进行梨地、整地机械作业,待播地必须达到“齐、平、松、碎、墒、净”六字标准,确保一播全苗,满块满苗。
2.1.1.4 土壤化除的程序:亩用100—120克氟乐灵或亩用施田补150克进行土壤处理。喷后立即耙地以防光解。
2.2 种子准备
2.2.1 种子质量要求:经人工粒选后的棉种应达到:纯度97%以上,净度95%以上,发芽率90%以上,健子率 95%以上,含水率低于12%,毛头率低于5%,破碎率低于1%。
2.2.2 晒种:播种前要晒种3-4天,以促进种子的后熟,促进发芽,加快出苗,减少病苗。
2.3 播种
2.3.1 适时播种:当5cm地温稳定通过12℃进即可播种,从时间上讲,4月初可开始试播,4月10日大量播种,4月20日前播完。
2.3.2 播种方式:采用气吸式或机械式精量播种机膜上点播。
2.3.3 播种量及播深:精量播种的播种量每亩1.8—2.0公斤,播深 l.5一2.5cm,种行膜面覆土厚度1-1.5厘米。
2.3.4 播种质量要求:地膜采光面大且平展,播行端直,接行准确,误差不大于5厘米;膜边垂直入土5-7厘米,下籽均匀,错位率、空穴率小于2%;深浅一致,播到头播到边。
2.4 播后管理
2.4.1 补种:在播种时发现缺苗断垄较多的地段插上标记,播种后应及时补种。
2.4.2 破除板结:膜上点播的棉田,下雨后膜孔上的覆土易结块,影响出苗,应及时破除板结土。
2.4.3 田间管理:苗期以增温保墒为中心,以抓全苗、壮苗促早发为目标
2.4.3.1 早中耕:棉花播种完后即开始中耕,中耕做到“宽、深、松、碎、平、严”,做到耕后不拉沟、不翻土、不拉膜、不埋苗。耕后平整、土壤松碎、镇压严实。对粘性较大的地块可不进行中耕。
2.4.3.2早定苗:一片真叶时开始进行,二片真叶展平时定苗结束,一穴一株严禁留双株。
2.5 科学施肥:生育期内滴灌随水施肥8—10次,亩施棉花滴灌专用肥60—65公斤,尿素18—20公斤,,微量元素肥料0.5—1公斤。按水次排列的方式随水施肥,每次施5—8公斤,正常棉田头水不施肥,采取前轻、中重、后轻的原则。
2.6 合理轮灌滴水滴肥
生育期滴水300—360立方/亩,棉田第一次滴水时间根据棉株需水特征、土壤墒度而定,各单位应根据实际确定好轮灌次序,制定合理的滴灌管理制度。蕾期滴肥为花铃期用,故以氮肥为主,用量8-10公斤每亩为宜,适当增施微量元素肥料,提高棉株抗病性。6月16—20日,硫酸锰300克/亩,滴灌肥5公斤/亩。6月20-25日(初花肥),硫酸锰300克/亩,滴灌肥7公斤/亩;7月1日-30日(花铃肥)每天施肥滴灌肥1.2公斤/亩,共计36公斤/亩;硼肥200克分两次使用。8月1日-15日(盖顶肥) 每天滴灌肥施肥1公斤/亩,共计15公斤/亩。8月15日-25日(中上部膨大肥)每天施肥0.5公斤,共计尿素5公斤/亩。8月25日后对具有创高产潜力的条田,增施尿素5公斤/亩。
停水时间原则上在9月初,要保证9月份田间不缺墒。
2.7 化调
第一次化调:现行时进行,亩用缩节胺1—1.5克。其目的一是控制果枝始节高度;二是促进根系生长;三是提高叶片的光和强度(增加叶绿素含量)。
第二次化调:两片真叶时进行,亩用缩节胺1—1.5克。其目的是降低棉株节间的高度,促进花芽分化。
第三次化调:头水前进行,根据土壤墒情、棉花长势及气候情况亩用缩节胺3—5克。主要防棉花旺长。
第四次化调:棉花打顶后5—7天才能进行第四次化调,亩用缩节胺10—15克。主要作用是防止果枝前端的伸长和赘芽生长,以利于棉田通风透光。
亩保苗株数在1.5万株以上的量应大,亩保苗在1.5万株以下的量应小。粘土地量易小,沙土地量易大。
2.8 打顶
坚持‘枝到不等时,时到不等枝’的打顶原则,打顶后的株高控制在70--75厘米。打顶要求相对集中劳力,一次性打彻底,以利于打顶后的定型化控。对晚发的棉田、晚熟的品种要早打顶,全期以促早熟为工作目标。
打顶时间:6月25日开始,7月5日前结束。
2.9 植保工作
2.9.1 棉叶螨的调查和防治:①渠道、林带、地头地边的封控:5月10日完成第一次渠道、林带、地边的封控。5月20日前完成第二次封控。5月30日完成渠道、林带、地边杂草上叶螨的补充防治。使用药剂:三氯杀螨醇800-1000倍。②棉田内叶螨的调查和防治:重点做好虫源点片的标记和人工点片防治。对查到叶螨的杂草和棉苗必须进行标记,根据具体情况采取拔除、人工点片喷药等防治措施,防治后必须调查防治效果。
2.9.2 棉蚜:棉田中蚜虫以消灭中心株、围点打圈,前期切忌大面积全条田普防,中后期当蚜虫为害出现一定面积的流油卷叶时,杜绝等、靠、忍要及时出手,及时进行全面机力防治,以达到防治效果。防治蚜虫的药剂有啶虫眯、吡虫啉等。
2.9.3 棉铃虫的调查和防治:强化以农业措施防治为主。①秋耕冬灌 。②铲埂除蛹。将渠道或埂子表面铲去4-5厘米,必须在4月20日前完成。③摆放杨枝把、性诱笼诱成虫。杨枝把摆放棉田四周,20米一只;性诱笼40亩一只,摆在上风口。④药剂封锁诱集带。⑤喷施缩节胺和磷酸二氢钾防止棉花徒长,降低棉田棉铃虫的落卵量。⑥结合打顶整枝将打下的棉花顶尖带出地外深埋或烧毁。⑦选用生物农药防治棉铃虫,棉铃虫防治的关键是从第一代开始抓起,以减少二代的基数。狠抓第三代,积极推行“四统一”,即:统一管理、统一药剂、统一时间、统一防冶,提高防治效果。棉铃虫防治选用的生物药剂有灭幼脲、甲维盐等。
2.9.4 对天敌的调查:结合害虫调查做好对害虫天敌的调查,查清益害比。
2.9.5 调查汇报:每天植保员向连队领导汇报病虫害发生情况,每两天向团农业科汇报病虫害发生情况,每五天由农业科向团、师有关部门领导汇报病虫害发生情况,每周召开一次团植保例会;每月召开一次虫情分析会。
3收获期管理
3.1机采棉条田准备工作
3.1.1地头准备。为方便采棉机作业,提前进行人工捡拾地头花工作,一般以15-20米为宜。
3.1.2回收地面管和处理好田间出地桩工作。为保证采棉机运行平稳,提高采净率,先将地面管回收,并将出地桩处三通卸掉并平整好出地桩处地势,以利用机采通过。
3.2脱叶剂的选择
3.2.1脱叶时间。9月8日左右开始此项工作,以实际棉田和天气情况定时间。
3.2.2选择及用量。可选择脱吐降或是瑞脱龙二种脱叶剂。具体用量:脱吐隆(10-12毫克/亩)+伴保(50毫克/亩)+乙烯利(70-100毫升/亩),瑞脱龙(20-25克/亩)+乙烯利(70-100毫升/亩)。可根据当时的天气情况、棉田长势选择用量走上限还是下限。
3.3适时机采
由连队技术进行脱叶率和吐絮率的情况确定机采时间,时间一般在10月5日左右开始,先采收脱叶和催熟效果好的条田,再采收脱叶和催熟效果稍差的条田,以更好地提高采净率。
3.4及时回收滴灌带工作
3.5及时进行棉花地清田工作
一般在机械采收5天左右,即可进行清田工作。
4冬灌工作
4.1冬灌前的准备工作
及时粉棉秆工作,采取清出一块田粉一块地的棉杆,以尽快落实冬翻、铣平工作,变冬春灌加春翻为冬灌加冬翻耕作制度。
4.2集中水量进行冬灌工作。严格抓好冬灌工作,根据不同盐碱程度的条田做到分类对待,放好压碱、蓄墒水;一般冬灌量90方-100方/亩左右;针对盐碱较轻的条田只灌一遍,并做好所有条田冬灌前土地平整和灌后人工带水破埂工作,为一播全苗打下基础。
新疆棉花管理年历
月份
物候期
工作
内容
具体管理措施
10月中旬至来年3月中下 旬
播
前
准
备
1、 灌溉
2、 虫害防治
3、 物资准备
4、 土地准备(粉杆、揭膜、打埂)
1、 组织好劳力,提前结束清田工作,以便进行粉杆揭膜和打埂子,提前冬灌时间。
2、 增加冬灌面积,条件允许的话可进行冬加春灌,一定程度上可以起到更好的压碱作用
3、 选用早熟、优质、高产、耐病品种,连队还要安排人员做好物资计划、准备工作,包括化肥、地膜、种子、滴管带。
4、 做好棉田土壤积运肥工作。
5、 适期早播。当气温稳定在8℃以上,膜下5厘米土层温度达12℃以上即可播种一般年份最佳播种期为4月1日至4月15日,试播时间可提前2天至3天。盐碱重的滴灌棉田可采取干播湿出的办法,按照适宜时期进行滴水补墒。播种后,密切注视气温变化情况,做好防霜冻、防风沙天气准备工作。
6、 进行铲梗除蛹工作、花卉灭蚜,黄板诱蚜等工作降低虫害基数。
4 月上旬至5月中下旬
苗
期
1、 查苗补种
2、 化调化控
3、 除草防虫
4、 防风减灾
1、 播种棉田现行后,要查苗补种,重点解放出错位苗,穴口要用土封严,至5月中旬前结束。早中耕除草,早定苗,剔除双株,1叶龄开始定苗,2叶龄前结束。
2、 合理化调,结合品种特性、棉株长势及水肥管理等确定施用生长调节剂。
3、 施用抗菌剂均匀细致喷雾于枝干、叶片的正反两面,同时淋洒根部周围土壤,有效防除立枯病的蔓延,地老虎、蓟马、蚜虫、红蜘蛛等,有效降低病虫害基数。
4、 摆放杨树枝把、高压汞灯、种植好玉米诱集带,以便做好虫害预测预防。
5、 做好苗情分级对待,积极督促2、3类苗升级工作,对长相偏旺的棉田需用1.5-2克左右每亩的缩节胺进行调控,同时推迟滴头水的时间,起到“蹲苗”的作用。
5 月下旬至6月中下旬
蕾
期
1、 滴水滴肥
2、 化调化控
3、 虫害防治
4、 除草
1、 趁早摆放好地面管,为灌好头水做准备,同时可起到防风沙的作用。棉田第一次灌水时间根据棉株需水特征、土壤墒度而定,各单位应根据实际确定好轮灌次序,制定合理的滴灌管理制度。
2、 第一次追肥。棉田蕾期追肥为花铃期用,要以氮肥为主。
3、 头水前做好除草工作。
4、 发病前、发病初期,每10~15天连续喷施抗病剂,均匀细致喷雾于枝干、叶片及花蕾的正反两面。
5、 5月底前应群防群治一代棉铃虫。
6 月下旬至8月中下旬
花
铃
期
1、 随水滴肥
2、 打顶及打顶后的化控
3、 虫害防治
1、 灌足花铃水。二水、三水、四水均为花铃水。做到控制灌量、灌水均匀、不淹不旱,灌后叶色一致,生长整齐。
2、 及时打顶与整枝。棉株打顶时间据气温、产量所确定的预留果枝数而定,做到“枝到不等时,时到不等枝”,6月28日至7月10日打顶,留7台至8台果枝。坚持早打顶,一顶一叶,株株打到。并带花袋,将打下的顶叶装入花袋,带出田外掩埋。
3、 打顶后化调化控不能一次封死,一般等倒一苔果枝伸长3-5厘米时用缩节胺5-6克每亩进行第一次化控,等倒一苔果枝伸长8-10厘米时用缩节胺8-12克每亩进行第二次化控。
4、 棉铃虫发生规律为代代交替发生,铃期虫害以防2、3代棉铃虫为主,同时在随水滴肥时加入抗菌剂,降低此时的发病率,延迟发病时间。
8 月底至10月下旬
成熟期、
采摘期
1、 机采棉田脱叶催熟工作
2、 采摘
3、 冬前灌水
1、 机采棉田可根据当地气象预报,于秋季初霜前5~7天,均匀喷洒催熟剂乙烯利70-100克每亩,脱叶剂脱吐隆10克左右,并根据喷洒时间定时观测吐絮情况。
2、 催熟前,要将棉田中已吐絮的棉花采拾干净,以免药液溅污棉絮。药液必须喷洒均匀周到,使青叶、青桃全部沾染药液,方可达到良好效果。棉花留种田不宜机采。
3、 分级拾花。大部分棉株吐絮后5天至7天即可采收,严格执行“五分”制度,即分收、分晒、分存、分轧、分售。防止毛发、化纤、麻绳等特殊杂物混入籽棉。
4、 及时腾地,秋耕冬灌。9月底或者10月上旬待二遍花基本采摘完毕,进行带茬灌,10月底采摘结束,轻病区粉碎棉秆、回收残膜、施基肥、冬深翻、平地达待播状态。
5、 条件允许的话可以在最后一遍滴水后3-5天对部分棉田进行揭边膜,方便采摘后捡拾残膜,减少土地污染。
展开阅读全文
