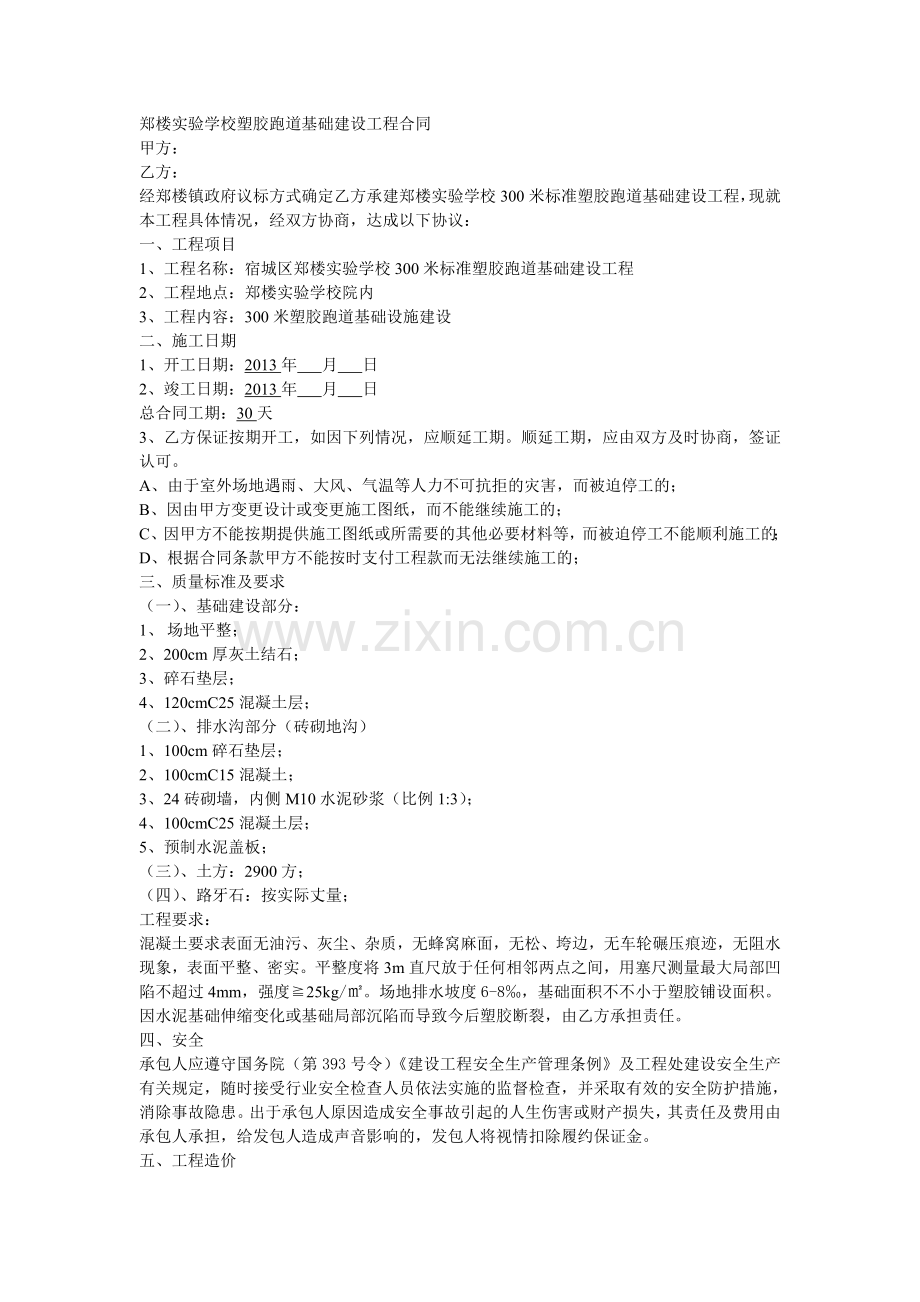

郑楼实验学校塑胶跑道基础建设工程合同
甲方:
乙方:
经郑楼镇政府议标方式确定乙方承建郑楼实验学校300米标准塑胶跑道基础建设工程,现就本工程具体情况,经双方协商,达成以下协议:
一、工程项目
1、工程名称:宿城区郑楼实验学校300米标准塑胶跑道基础建设工程
2、工程地点:郑楼实验学校院内
3、工程内容:300米塑胶跑道基础设施建设
二、施工日期
1、开工日期:2013年 月 日
2、竣工日期:2013年 月 日
总合同工期:30天
3、乙方保证按期开工,如因下列情况,应顺延工期。顺延工期,应由双方及时协商,签证认可。
A、由于室外场地遇雨、大风、气温等人力不可抗拒的灾害,而被迫停工的;
B、因由甲方变更设计或变更施工图纸,而不能继续施工的;
C、因甲方不能按期提供施工图纸或所需要的其他必要材料等,而被迫停工不能顺利施工的;
D、根据合同条款甲方不能按时支付工程款而无法继续施工的;
三、质量标准及要求
(一)、基础建设部分:
1、 场地平整;
2、200cm厚灰土结石;
3、碎石垫层;
4、120cmC25混凝土层;
(二)、排水沟部分(砖砌地沟)
1、100cm碎石垫层;
2、100cmC15混凝土;
3、24砖砌墙,内侧M10水泥砂浆(比例1:3);
4、100cmC25混凝土层;
5、预制水泥盖板;
(三)、土方:2900方;
(四)、路牙石:按实际丈量;
工程要求:
混凝土要求表面无油污、灰尘、杂质,无蜂窝麻面,无松、垮边,无车轮碾压痕迹,无阻水现象,表面平整、密实。平整度将3m直尺放于任何相邻两点之间,用塞尺测量最大局部凹陷不超过4mm,强度≧25kg/㎡。场地排水坡度6-8‰,基础面积不不小于塑胶铺设面积。因水泥基础伸缩变化或基础局部沉陷而导致今后塑胶断裂,由乙方承担责任。
四、安全
承包人应遵守国务院(第393号令)《建设工程安全生产管理条例》及工程处建设安全生产有关规定,随时接受行业安全检查人员依法实施的监督检查,并采取有效的安全防护措施,消除事故隐患。出于承包人原因造成安全事故引起的人生伤害或财产损失,其责任及费用由承包人承担,给发包人造成声音影响的,发包人将视情扣除履约保证金。
五、工程造价

本工程总造价预计 元,(大写: ),具体均按实际丈量执行。
1、运动场基础部分:62元/平方米;
2、排水沟部分:70元/米;
3、土方:18元/方;
4、路牙石:20元/米;
六、工程款支付方式
本工程合同签定后,发包人按工程进度转账到支付工程进度款。具体付款原则
