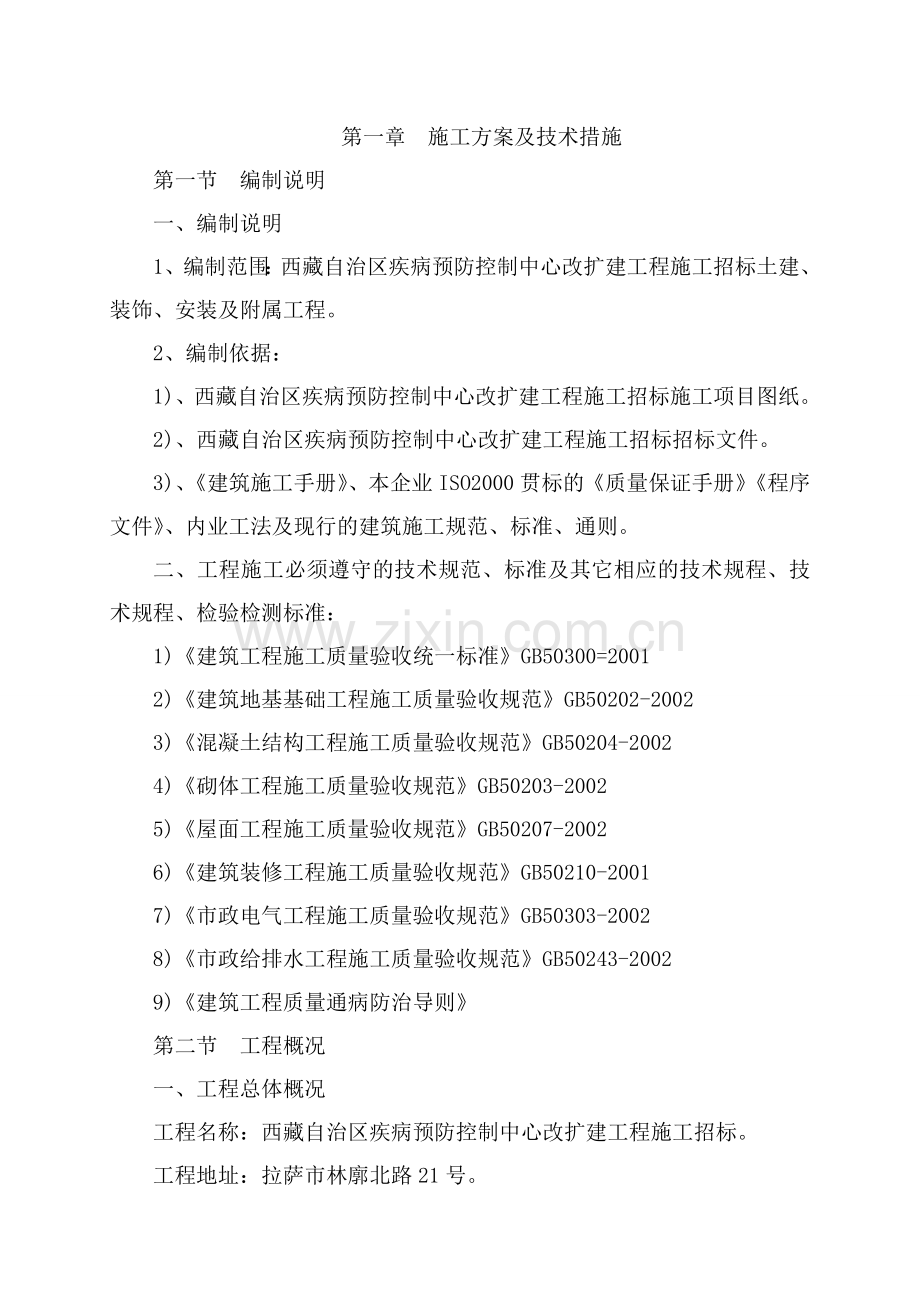

第一章 施工方案及技术措施
第一节 编制说明
一、编制说明
1、编制范围:西藏自治区疾病预防控制中心改扩建工程施工招标土建、装饰、安装及附属工程。
2、编制依据:
1)、西藏自治区疾病预防控制中心改扩建工程施工招标施工项目图纸。
2)、西藏自治区疾病预防控制中心改扩建工程施工招标招标文件。
3)、《建筑施工手册》、本企业ISO2000贯标的《质量保证手册》《程序文件》、内业工法及现行的建筑施工规范、标准、通则。
二、工程施工必须遵守的技术规范、标准及其它相应的技术规程、技术规程、检验检测标准:
1)《建筑工程施工质量验收统一标准》GB50300=2001
2)《建筑地基基础工程施工质量验收规范》GB50202-2002
3)《混凝土结构工程施工质量验收规范》GB50204-2002
4)《砌体工程施工质量验收规范》GB50203-2002
5)《屋面工程施工质量验收规范》GB50207-2002
6)《建筑装修工程施工质量验收规范》GB50210-2001
7)《市政电气工程施工质量验收规范》GB50303-2002
8)《市政给排水工程施工质量验收规范》GB50243-2002
9)《建筑工程质量通病防治导则》

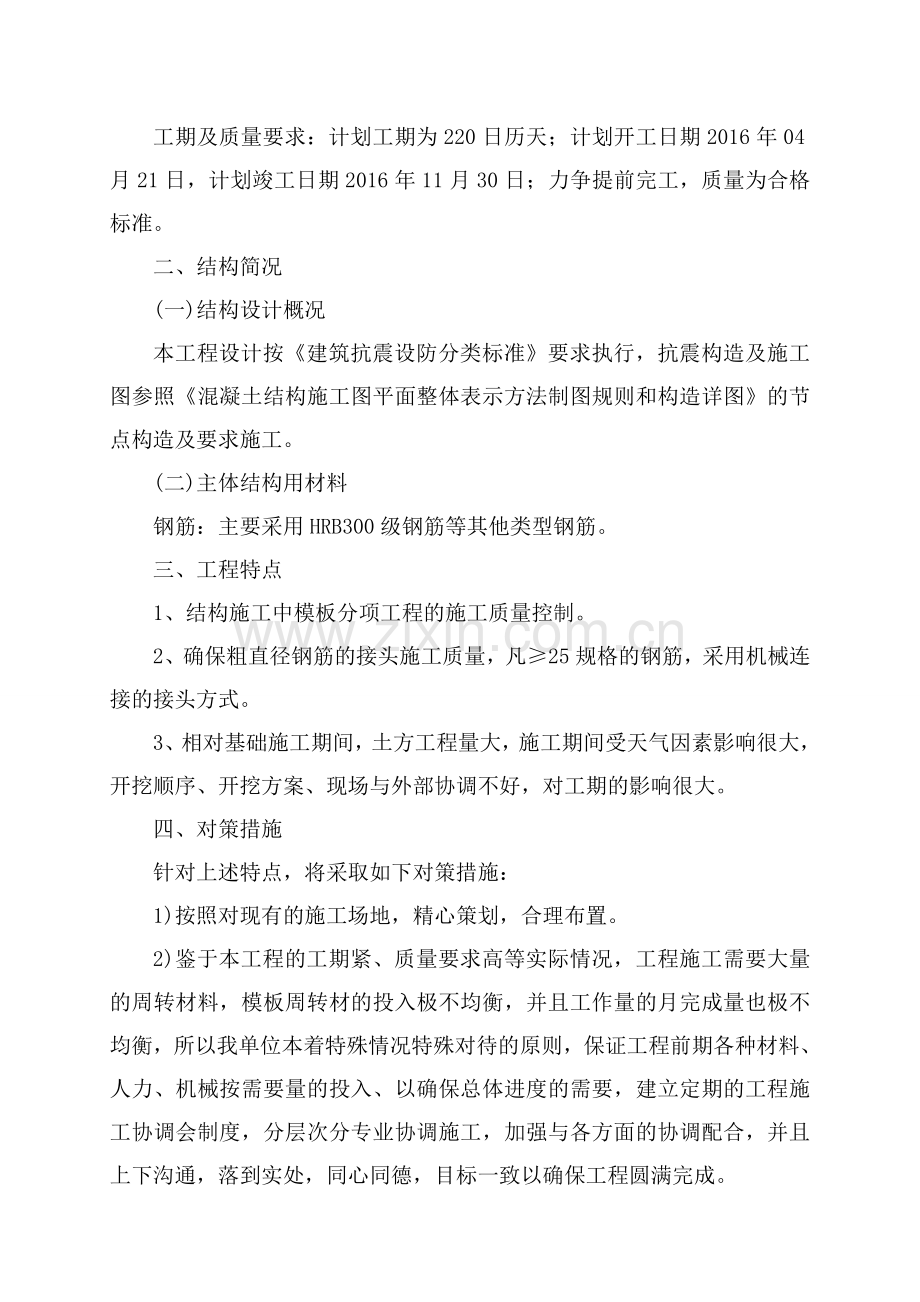

第二节 工程概况
一、工程总体概况
工程名称:西藏自治区疾病预防控制中心改扩建工程施工招标。
工程地址:拉萨市林廓北路21号。
工期及质量要求:计划工期为220日历天;计划开工日期2016年04月21日,计划竣工日期2016年11月30日;力争提前完工,质量为合格标准。
二、结构简况
(一)结构设计概况
本工程设计按《建筑抗震设防分类标准》要求执行,抗震构造及施工图参照《混凝土结构施工图平面整体表示方法制图规则和构造详图》的节点构造及要求施工。
(二)主体结构用材料
钢筋:主要采用HRB300级钢筋等其他类型钢筋。
三、工程特点
1、结构施工中模板分项工程的施工质量控制。
2、确保粗直径钢筋的接头施工质量,凡≥25规格的钢筋,采用机械连接的接头方式。
3、相对基础施工期间,土方工程量大,施工期间受天气因素影响很大,开挖顺序、开挖方案、现场与外部协调不好,对工期的影响很大。
四、对策措施
针对上述特点,将采取如下对策措施:
1)按照对现有的施工场地,精心策划,合理布置。
2)鉴于本工程的工期紧、质量要求高等实际情况,工程施工需要大量的周转材料,模板周转材的投入极不均衡,并且工作量的月完成量也极不均衡,所以我单位本着特殊情况特殊对待的原则,保证工程前期各种材料、人力、机械按需要量的投入、以确保总体进度的需要,建立定期的工程施工协调会制度,分层次分专业协调施工,加强与各方面的协调配合,并且上下沟通,落到实处,同心同德,目标一致以确保工程圆满完成。
施工流程:
前期施工准备
测量定位放线
基坑支护、土方挖土、降水
基础钢筋混凝土工程浇筑
基础墙体砌筑、基础分部组织验收
主体施工、插入墙体砌筑、主体分段组织验收
门窗制作安装
屋面分部工程施工
外墙装饰施工
水电预埋
水电设备安装、调试
竣
工
验
收
内墙装饰施工
楼地面施工
室外工程施工
3)基础施工结合沉降缝及分段后浇带的设置,将基础分为三个区作业。基础砼采用薄层浇筑,斜面分层、循序渐进、一次到顶、专人定位振捣的方法施工,届时协调好交通,环保等工作,确保材料及时到位杜绝冷缝及图纸、方案之外的施工缝的产生,以切实可行的措施预防底板产生施工缝或温度缝等,杜绝造成渗漏。
4)结构施工:为加快施工进度,井架在基础施工前安装,以充分发挥机械利用率,此阶段机械、劳动力达到高峰,随着建筑升高,进行合理的施工部署,将砌筑工程、部分装饰工程和配套工程穿插于主体工程施工过程中,以获得最短、最合理的工期,并采取相应的施工进度保证措施;从劳动力、机械设备上予以充分的保证,配备足够的劳动力,先进的机械设备,满足进度需要和施工需要,扎实落实安全保证措施,以确保各项目标的实现。
5)充分满足业主要求,从施工配合、施工进度、施工技术、施工质量、安全文明施工管理、环境保护等方面采取相应的措施。
6)制定切实可靠的安全施工保证措施、文明管理措施以及相应的环境卫生、消防、防火、防爆等设施。
第三节 工程测量与施工放线
在工程施工中,测量放线占有重要地位,它直接影响工程质量、进度、效益等。本工程平面测量用方格网控制,直角坐标法测量,所有定位点的位置必须事先准确计算,并经监理工程师的认可后,方可施测。
一、工程测量
1、器具准备
仪器工具名称
规格型号
单 位
数 量
备 注
经纬仪
苏J2激光经纬仪
台
2
一台施工,一台复核
水准仪
苏DS2
台
2
一台施工,一台复核
对讲机
5KM范围
对
4
钢卷尺
50米
把
2
一台施工,一台复核
彩色笔
套
1
墨 斗
个
4
接收靶
磨砂钢化玻璃
块
4
300*300*5㎜
铝合金标尺
根
2
一台施工,一台复核
2、仪器与人员配备及要求
本工程配备的测量仪器符合“本地区建筑安装施工企业计量检测与计量器具配备规范”的有关规定,并经法定单位校验合格。测量定位工作由专业测量技术人员负责,施工过程中配2名技术员专门负责轴线、标高、垂直度及施工质量控制中的测量工作。
3、平面定位与轴线控制
a、根据测绘院提交的坐标控制点及高程控制点,结合设计图纸规定的尺寸,定出定位原点和主轴控制线,然后根据原点和主控轴线建立区域直角坐标,由原点开始分别依次定出周边轴线,最后与原点闭合即告成功。楼层轴线采用内控法施测。
b、基础施工期间,用经纬仪分别测出每根控制轴线点,并用油漆作出醒目标记,利用接受靶测设。
c、轴线控制点必须远离基坑挖土边线,一般为边轴线向外3~5 m,并用砼加固,确保外控点准确牢固。外控点与内控点闭合较核。
4、标高传递与楼层轴线控制
a、楼层标高引测在建筑物四个大角处定点用钢尺连续测量,并相互校核,调整误差,不准套层引测,以防出现累积误差。
b、轴线引测采用大线锤吊线与经纬仪内控投测相结合的方法,严禁用墙或柱分中引线。在结构施工过程中,每层都必须引测轴线,并经监理验收确认,方可进入下一道工序施工。
c、垂直度偏差控制,除在外控制的基础上,另再实行内控校核,即在各楼层面呈长方形设置四个200×200的垂直偏差观察孔,主体结构每施工一层即有测量技术人员采用激光经伟仪进行复核,确保工程总垂直度控制在1/1000以上,且不超过20mm。
5、测量精度的控制及误差范围
a、测角:采用三测回法,测角误差5秒以内,总误差5秒以内;
b、测距:采用往返测法,取平均值;
c、量距:用鉴定过的钢尺进行量测,并进行温度修正;
d、误差:每层轴线之间的偏差控制在1mm以内,层高垂直偏差控制在2mm以内,工程总高度垂直偏差控制在10mm以内。
二、主体沉降观测
沉降观测点的设置待后征询设计人员确定,基准点可利用附近国家控制点或在现场适宜处设置。沉降观测点埋置按建筑安装工程质量监督站的要求执行。
根据图纸要求,除委托有资质的测量部门进行观测外,我公司另按排施工现场专业测量人员进行观测。
1、观测点与基准点
A、基础施工前首先在施工场地周围均匀埋设观测基准点,基准点基座埋设在建筑物砼内、高度在+1M左右的位置,预埋专业制作的沉降观测点,并作好保护工作。
B、在±0.000以下50MM范围内,在转角、高低层交界处及每外周边间隔12M左右埋设本市质检部门规定要求的钢质观测点,按照规范规定要求设置沉降观测点。
2、施测方法
本工程沉降观测所用仪器DS2光学水准仪,按光学测微法观测;观测等级为二级,水准观测限差符合国家建设部颁发的《建筑变形测量规程》有关规定要求。
沉降观测前15天埋设好观测标志,确保观测点的稳定,按照几何水准测量的原理进行计算。
3、施测次数
施工完毕后到±0.000进行第一次观测,以后主体二层观测一次,主体封顶时观测一次,装修阶段每月观测一次,工程竣工交付前观测一次,交付使用后再测一次。
每次观测结束,均应在月末报甲方一份备案,如在施工阶段发生严重裂缝或沉降速率突然加大或明显不均匀沉降时,除应增加观测次数或连续观测外,应及时通知甲方及设计院现场研究对策。
三、观测资料的整理和保管
本工程沉降观测资料由专人保管,每月根据观测结果绘制一份沉降量与时间关系曲线图、—份沉降量分布曲线图,并计算出平均沉降量,最终沉降观测资料作为技术资料的一部分存档。观测资料专人保管,每季度根据观测结果绘一份沉降量与时间关系曲线图——沉降分布曲线图报送业主、监理方,最终纳入工程资料一并存档。
第四节 主要工程施工方法
一、基础工程
根据该工程特点,主要体现如下几个方面
①土方开挖及土建施工过程中的降排水
②梁、柱模板及层高模板支撑
③钢筋连接方式的处理
1、土方工程
结合该工程结构情况,基础的大型土方工程选用机械化挖土施工。具体施工见土方施工方案,此处仅作配合施工考虑。
①土方开挖:土方采用机械大开挖时,按设计要求,基底按测量的标高预留20cm厚土方,基底余土、梁槽土方及桩根部的利用人工清底找平和开挖,承台等加深部位同样采用机械开挖后预留施工,以避免超挖和基底土方遭受扰动。基底清理及开挖的土方及时外运。开挖过程中,如出现超挖现象,及时采用碎石填充至标准标高,严禁用土方补填。同时开挖土方时要及时清理桩间的浮土,采用挖土机清土时严禁碰撞、挤压工程支护桩;同时,做好土方开挖时的成品保护工作。在挖至桩顶80cm处即停止采用机械开挖,采用人工开挖至桩完全暴露后,再利用机械进行掏土,直至设计标高,施工中严禁挖土机挖或碰到工程桩,切实做好工程桩的成品保护工作。
②土方开挖过程中的注意事项及成品保护。
1>、基坑周边的地坪上口必须用钢管防护,上刷红白相间的油漆。
2>、基坑开挖前,现场所有降水设备必须运转正常,确保基坑水位降到土方开挖面以下300mm。
3>、土方开挖到设计标高以上200MM处采用人工铲挖,以防机械挠动地基原状土;
4>、基坑排水:土方开挖至设计标高后,及时在坑壁周边设置一圈排水明沟,沟宽300mm,沟深400mm,排水坡度 1%。间距约20m左右设500*500*800(深)的集水井。每只集水井内置15m扬程潜水泵1台,由专人负责排水工作。中间底板下每隔30m设纵横双向200*300的排水盲沟,内填碎石,以保证坑内积水排向集水井。
土方开挖时,地下水应降至垫层底部300mm以下,并持续至回填土方完毕。
5>、施工中经常对上部地表面截流引排系统进行疏通、检查,确保排水畅通,以防地表水渗入坑内。
6>、土方开挖不宜超挖,待承台垫层施工前一次性开挖修理完毕,原则上以不扰动原状土为宜。
土方开挖结束后及时会同业主、监理、设计院及勘察设计院对基槽土质、工程桩基进行分段验收,超挖部分当图纸上无详细注明时,均用1﹕1砂石找平。然后及时浇筑C15砼垫层,防止坑底暴露时间过长。
2、基础钢筋工程
由于该工程所用钢筋规格多,用量大,柱、梁、板等交接处钢筋重叠复杂。因此,钢筋成型前要认真熟悉图纸,弄清各部位钢筋的相互位置,结合施工验收规范的相关要求进行施工。
①施工操作的一般规定
a、钢筋进场必须具有质保书,并按规定截取试样进行复试,待钢筋抗拉强度、抗弯、延伸质量必须符合相关规定,建设方组织钢筋进入施工现场后,应持材料质量保证证明书(如是复印件,需加盖建设方、监理方的证明章),同时由我施工单位的资料员负责按规定进行取样复试。
钢筋加工:钢筋加工前,钢筋的表面应洁净无污染,对锈蚀比较严重的钢筋需进行除锈。
钢筋加工施工前,由钢筋工长根据图纸的设计和规范要求,精确的计算出各种型号钢筋尺寸、数量,并绘制出大图,填好配料单,严格按照设计要求和规定标准做好钢筋成型的技术交底工作。由于该工程设计是按抗震构造要求设计,所以钢筋的锚固及搭接必须严格按照03G101图集规定施工,且箍筋末端做135 度弯钩。
b、底板钢筋绑扎好后,双层筋间设置Ø16钢筋马凳间距1.0m梅花形设置。严禁在上层钢筋或负筋上铺板作人行通道,以确保双层筋间距。
c、墙、柱钢筋绑扎要保持钢筋横平竖直,绑扎竖向受力钢筋时,要吊正后再绑扎,搭接接头满足3个绑扎点。
d、外墙、顶板等防水混凝土结构的迎水面钢筋保护层厚度不小于50mm;非迎水面钢筋保护层厚度不小于20mm;梁、柱等防水混凝土结构非迎水面钢筋保护层厚度不小于30mm。
e、钢筋绑扎完毕后在自检合格的基础上及时通知业主、监理及其他相关部门验收,并做好隐蔽验收工程记录的签办手续。
②钢筋的连接
根据该工程基础结构配筋情况,钢筋的接头宜优先考虑焊接连接和机械连接,不采用绑扎连接的方式。
结合该工程的配筋,对钢筋接头的施工重点要注意以下几种情况:
a、直径d=16、18、d=20、d=22、d=25的中等规格钢筋
b、直径为d=14以下的小规格钢筋
c、直径d>25的大规格钢筋
以上三类钢筋,在钢筋连接上,结合本公司在其它工程施工的经验,分别采用不同的连接方式:
1>对于d=14以下的小规格钢筋采用搭接的连接方式;
2>对于d=16-22的中等规格的钢筋水平方向采用闪光对焊,垂直方向采用竖向电渣压力焊;
3>对于d>22规格的钢筋,则采用机械连接。
钢筋的接头无论采用哪种连接方式,都必须符合《混凝土结构工程施工及验收规范》、《钢筋焊接及验收规程》、《钢筋焊接接头试验方法》中的外观质量和机械性能的要求。
a、钢筋闪光对焊焊接
根据钢筋品种,直径和所用对焊机功率大小、小可选用闪光焊、预热闪光焊、闪光——预热——闪光等对焊工艺。对于可焊性差的钢筋,对焊后采用通电热处理措施以改善接头的塑性。
为确保焊接质量,焊接时需选择恰当的焊接参数,根据钢筋级别、直径、焊机特性、气温、实际电压以及所选焊接工艺等进行选择。必须先试焊、再修正。一般闪光速度开始近于零,而后约1mm/S,终止时约1.5-2mm/s,顶锻速度在开始的0.1S将钢筋压缩2-3mm,而后断电并以6mm/S的速度继续顶锻至结束。顶锻压力应足以将全部熔化的金属从接头内挤出,形成均匀的圆环。
焊接时要注意:
①焊接前检查焊机各部件和接地情况,调整变压器级次,开放冷却水,合上电闸开始工作。
②钢筋接头要顺直,150mm范围内的铁锈、污物等要清除干净,两钢筋轴线偏差不超过0.5mm。
③预热闪光焊接,闪光平为准,预热充分,顶锻快而有力。
④焊接完毕,待接头由红色变为黑色时,才能松开夹具,平稳取出钢筋。以免产生弯曲,同时趁热将焊缝的毛刺打掉。
b、竖向电渣打压力焊
钢筋电渣压力焊是利用专用焊接机,通电使两根被焊接钢筋之间形成电弧和溶渣池,将钢筋端部熔化,然后施加压力使钢筋形成焊接接头。该方法仅适用于竖向钢筋的连接。
由于电渣压力焊接头质量稳定,经济技术性能好,所以竖向钢筋优先考虑电渣压力焊。对于电渣压力焊操作时要注意:
①钢筋端部120mm范围内用钢丝刷刷尽。
②装入焊渣要捣插均匀,保证钢筋鼓包均匀。
③焊完后,保证有半小时后再敲除渣壳,以减缓钢筋冷却时间。
④焊接的鼓包满足1.5-1.6倍钢筋直径的要求。
⑤正确安下表选用焊接工作电压和焊接时间这两个重要焊接参数。
电渣压力焊焊接参数
钢筋直径
(mm)
焊接电流
A
焊接电压
焊接时间(S)
电弧过程
电渣过程
电弧过程
电渣过程
16
18
20
22
25
200-250
250-300
300-350
350-400
400-450
35-45
22-27
14
15
17
18
21
4
5
5
6
6
c、钢筋的机械连接
钢筋的机械连接采用锥螺纹连接,该连接方法都具有工效高,且能全天候施工等优点,介于施工图无特殊要求,因此也不作安排,但该工程规格d≥22的水平或竖向钢筋连接工艺中还是值得优先考虑选用的方法。届时按行业标准《钢筋锥螺纹接头技术规程》JGJ109-96标准给予补充方案。
4、模板工程
模板工程为混凝土结构工程的重要组成部分。模板及支架必须有足够的强度刚度和稳定性。能可靠地承受钢筋砼的自重和侧压力及施工荷载,确保工程结构和构件形体的几何尺寸。同时,还要装拆筒单,便于施工。因此,结合该工程的结构情况,梁、柱和楼板均采用可组合的复合模板(复合木模板s=18厚)50×100木方作龙骨,以增加模板的刚度,满堂钢管脚手架作模板支撑固定系统。
模板支撑固定与满堂顶板脚手架相连固定。
复合模板预制的构造:由91.5*183δ=18复合木模板、背侧用50*100定型方木愣作加强肋。复合板与木方采用沈头木螺丝铆结。为保证模板面平整,模板面的拼缝采用如下措施:高度方向,长向模板缝水平设置,木楞按间距300设置;长度方向, 短向模板缝竖向设置,于竖缝的位置处增设一道短木楞,以防漏浆。如有漏浆,则采用磨光机磨平处理。
为适应模数的变化,制作时,加工一些100、150、200、250、300宽度的小型模板。
采用复合大模板支设的施工流程:
安装门洞及预埋 → 验签隐蔽记录 → 支架找平、安装内模板→ 布对拉螺栓 →支架找平、安装外模板 → 固定校验模板→ 验收→ 浇筑混凝土→ 拆模。
大模板拆除:为了保证模板的周转率和使用率,因此模板安装前,必须在模板的表面涂刷对混凝土无浸蚀的脱模剂(严禁采用废机油),采取隔离措施。拆除模板时,需保证砼在达到其拆模强度的前提下拆模的原则。
模板拆除
现浇结构的模板支撑拆除必须符合《混凝土结构工程施工及验收规范》(GB50204-2002)中的规定执行。 模板的折除,为了保证模板的周转率和使用率,因此模板安装前,必须在模板的表面涂刷脱模剂,采取隔离措施。拆除模板时,需遵循以下几个原则:
(1)保证砼在达到其拆模强度的前提下拆模。
(2)模板拆除时,需针对不同的部位应区别对待。拆除后的模板也应及时整理,上保护剂并平稳地堆放,避免翘曲、多层板剥离分层。
(3)对于承重模板,及纵向轴线跨度比较大的梁底模,必须在砼凝固已达到龄期的前提下进行拆模。
5、混凝土工程
5.1配合比设计
原材料的选择:
水泥:选用水化热较低的42.5普通硅酸盐水泥,并参照水泥厂的水泥强度历史资料,充分利用水泥强度的后期发展,尽量减少水泥用量,降低水化热。
骨料:选用粒径5~31.5mm的小碎石,含泥量控制在1%以下砂细度模数在2.5以上的中、粗砂、含泥量小于2%。
外加剂:可掺用8%的高效减水或减少收缩的复合外加剂JM-Ⅲ,也可掺入I级粉煤灰。
坍落度15±2cm , 控制每立方米水泥用量,切实减少水泥水化热。
5.2混凝土拌制
1>.保证混凝土的质量,加强材质检验,最好进行的混凝土试配,根据试配结果确定。
2>.外加剂掺量要准确,掺量误差应控制总掺量的±5%以下。
3>.搅拌要均匀。外加剂在新拌混凝土中应分布均匀避免局部过量引起不良后果。粉煤灰要保证其在混凝土中的匀质性,以利于二次水化的充分进行。
4>.加料顺序:可采取同掺法,外加剂同水泥及其它材料同时加入搅拌机:
5.3混凝土输送
本工程的混凝土运输采用机械为主,人工为辅的方式。
5.4混凝土的浇筑
1)混凝土浇筑应满足整体连续性的要求,浇筑方向为从一端进行。
2)采用斜面分层,薄层灌筑,自然流淌,连续浇筑到顶的方法。分层厚度为50cm,自然流淌坡度控制在1:6。
3)采用Φ50或其它类型插入式振捣器振捣,钢筋密集区即柱、梁相交处如有必要可采用Φ30插入式振捣器。振捣时做到快插、慢拔。每点振捣时间约需20~30秒,振捣间距不大于50cm,振捣棒应插入下一层5cm深,对梁、柱相交部位振捣时安注意振捣密实,振捣以表面水平为准。不再显著下降,不在出现气泡,表面泛出灰浆为准。同时,梁、柱的浇筑厚度应控制好。浇筑厚度不宜太高,否则振捣极易不实。
4) 泌水处理:当砼下料到靠近端模时,一般5~8m,从端模的端头开始下料和浇筑砼,形成与原浇筑方向相反的斜坡逐渐推进,与原斜坡相交成一个集水坑,而后,用转轴棒或隔膜泵抽水。在侧模上口开槽,便于排出砼的沁水和浮浆。
5.6砼的养护
大体积砼养护,对砼质量至关重要。一方面保证水泥的正常水化,另一方面要控制砼板的内外温差,不致出现有害的结构裂缝,根据规范规定对防水混凝土的养护时间至少应达14d。
按照施工经验,该混凝土结构表面采用一层薄膜,二层草袋,砼浇筑后,表面抹压平整后,约在12~14h后,先覆盖塑料薄膜,在塑料薄膜上,再覆盖2~3层草袋。采用保温保湿养护。
5.7温度测控
1)测温方法:采用JDC-2型温度测试仪,精度为上0.5°C,温度探头预先埋入梁内大体积砼内,在温度测点处,焊一跟电线套管或Φ12钢筋,且高出梁面30cm。以便固定探头导线,同时亦避免浇筑砼时损坏、折断探头导线。
2)测点布置原则:测点须具有代表性,能全面反映梁及超厚承台等大体积砼内各部位的温度,从大体积砼高度断面考虑,应包括梁底面、中心和上表面,从平面考虑应包括主楼大梁。
3)测温点布置:主要布置在超厚承台及梁处,根据养护监测的需要,将沿梁的长度方向进行温度测点布置。
4)测温制度:测温从砼浇筑后24h开始,升温阶段每4h测一次,降温阶段每4h测一次,7天后,每8h测一次。
5)测试数据,绘制表格,并给每测点编号。
6、基坑土方回填
回填土施工采用分层夯实,按轴线及部位对称进行。
回填土施工符合土方和爆破工程施工及验收规范的规定。同时做好回填土方的含水率及密实性试验。
回填土施工前,结束排水需征得设计、业主及建设方的同意后方可停止。回填施工需对称进行,回填施工过程中切实做好变形观测工作。
二、主体结构工程
1、主体阶段的施工以模板工程、钢筋工程、混凝土工程及砌体工程为主要施工分项。
主体混凝土结构工程施工执行《混凝土结构工程验收规范》GB50204-2002的相关规定及03G101图集的相关规定进行。
2、1钢筋工程
钢筋工程材料要求:
1、所有进场钢材必须有产品出厂合格证明,每批钢筋进场后必须进行外观、钢筋力学性能复试。
2、每批钢材进场必须抽取5%的钢材进行外观检查,钢筋表面不得有裂纹、结疤和折叠;钢筋表面应许有凸块,但不得超过横肋的高度;钢筋每米弯曲度不应大于4MM。
3、钢材现场取样复试,必须由监理见证取样,复试合格后方能用于工程中。
4、冷拉钢筋表面不得有裂纹和局部缩颈,冷弯后不得有裂纹、断裂或起皮等现象,机械性能应符合设计和有关规范要求。
5、钢筋绑扎用铁丝采用20-22#镀锌铁丝,铁丝不应有锈蚀或过硬情况。
6、钢筋垫块采用高标号水泥砂浆垫块,50MM见方,厚度等同于钢筋保护层厚度。
(二)施工准备
1、施工机械设备:本工程钢筋较大,采用现场集中加工制作成形,现场绑扎。现场设置两条钢筋生产线,每条生产线配备钢筋切断机一台,钢筋弯曲机一台,砂轮切割机两台,闪光对焊机一台。钢筋冷拉机具两组,套筒连接机械两套,电焊机械多台。
2、主要工具:钢丝刷、工作台、手摇板、卡盘、钢筋板子、钢筋钩等。
3、熟悉施工图纸,按照施工图纸及有关规范要求进行翻样和配筋;由专业人员进行配筋,配料单要经过技术人员审核、经现场技术经理审批后才能应许加工。
4、钢筋的领用,应按配料单清点整理,同时按料单进行复核,如有遗漏与规格不符,应及时与工长联系和解决。当需要代换时,应征得技术部门和设计单位的同意。
5、每次砼施工完毕,待砼表面结硬后,即弹出层轴线和柱头、墙体尺寸线,钢筋工应及时对所在部位的钢筋逐一检查和校正。对发生少量位移的钢筋应按小于1~6度角度缓慢校正到位。
6、由于钢筋加工量较大,且规格、型号较多,必须周密部署,并根据总施工进度计划,编制详细的钢筋加工制作计划,各加工计划除和总进度计划吻合外,同时要满足现场实际进度需要。钢筋加工要和施工现场密切配合,以书面形式向现场经理反馈信息,发现加工计划与现场进度有脱节或供不应求时,应立即调整或加快进度,确保现场钢筋绑扎能有条不紊。
7、钢筋加工机械已安装检修完毕,并试车运转可以使用。
8、在模板上已标明或弹好墙、柱、梁等尺寸线和水平标高线。根据弹好的线检查下层预留搭接钢筋的位置、数量、长度,对不符合要求的预留筋应进行处理。对伸出的预留筋进行整理,将钢筋上的锈皮、水泥浆等污垢清扫干净。对基层砼表面松散不实之处进行凿除,清理干净并湿润。
9、配合钢筋绑扎安装的脚手架已搭设。水平运输车辆和垂直运输机械已准备好,并进行检查和试车。
10、按施工平面布置图确定的位置,平整清理好钢筋堆放场地,挖好排水沟,铺好垫木,按施工安装顺序分类堆放钢筋。核对运到现场的成品钢筋的钢号、规格尺寸、形状、数量与施工图纸、配料单是否一致,如有问题应及时解决。
11、搭设必要的进入基坑的脚手马道。清理好垫层,复核测量控制线和水准基点,在垫层上弹好墙、柱、楼梯及门窗洞口等边线。确定研究好钢筋分段绑扎安装的顺序。
12、电源已具备,电流、电压符合要求。操作人员经培训、考核,持证上岗。
(三)、钢筋加工
1、钢筋采用现场集中加工制作,每层暗柱、梁、板等钢筋制作好后,分不同规格、型号编号,并挂牌作好明显标识。
2、钢筋安装采用现场集中吊运,现场绑扎、焊接的施工方法。
(四)、钢筋连接
1、钢筋接头要求
1)、框架梁、柱、墙板中钢筋连接优先采用闪光对焊、电渣压力焊。并认真按GB50204-2002有关规定进行质量检验。
2)、钢筋接头应错开,任一截面内钢筋接头数量不得超过规范的要求。
2、各种预埋、预留注意要点
1) 楼板内下层受力筋必须放在电线管道的下面;
2) 板上圆孔洞直径及方形孔洞宽度(b为垂直与板跨度方向孔洞宽度)小于300mm时,受力钢筋绕过孔洞不可切断;大于300mm时应按设计要求在孔洞周围采取加固措施。
(五)、操作工艺
(1)钢筋加工:钢筋加工前,钢筋的表面应洁净无污染,对锈蚀比较严重的钢筋需进行除锈。钢筋加工施工前,由钢筋工长根据图纸的设计和规范要求,精确的计算出各种型号钢筋尺寸、数量,并绘制出大图,填好配料单,严格按照设计要求和规定标准做好钢筋成型的技术交底工作。由于该工程设计是按抗震构造要求设计,所以钢筋的锚固,Ⅰ级钢筋不少于30d,Ⅱ、Ⅲ级钢筋不少于45d,且箍筋末端做135度弯钩。
纵向受拉钢筋的锚固长度(La)(抗震锚固长度Lae=1.15 La)
钢筋类型(d≤25)
混凝土的强度等级
C20
C25
≥C30
HPB235
27d
25d
23d
HRB335
d≤25
34d
31d
29d
d>25
38d
34d
32d
HRB400
d≤25
41d
37d
34d
d>25
45d
41d
38d
(2)钢筋连接:钢筋的搭接尽量优先采取焊接形式。采用电弧焊时,Ⅰ级钢筋采用 E43 型焊条,Ⅱ级钢筋采用E50型焊条。钢筋的焊接试样从现场的焊接成品中按规定截取试样送试,待符合要求后,该批焊接钢筋才可使用。其次采用机械连接。钢筋接头设置位置及质量按《混凝土结构施工及验收规范》(GB50204-2002)及《钢筋焊接及验收规程》(JGJ18-96)、《钢筋焊接接头试验方法》(JGJ27-86)的规定要求。待具体连接方式确定后再作详细的补充方案。
(3) 钢筋的绑扎与安装
钢筋绑扎安装前,首先由施工员熟悉图纸,核对配料单和成型好的钢筋,然后根据程序,先框架梁,后次梁,再安装绑扎板钢筋的顺序进行施工。这样以避免出现不必要的差错,减少返工。其次,将成型好的钢筋按设计要求和钢筋分格线就位。再用20#铁丝将钢筋绑扎牢固。
a、墙钢筋绑扎
①按图纸要求间距,计算好每块剪力墙暗柱箍筋数量,先将箍筋都套在下层伸出的搭接筋上,然后立柱子主筋,在搭接长度内,绑扎扣不少于3个,绑扣要向内。如果柱子主筋采用光圆钢筋搭接时,角度弯钩 与模板成45度,中间钢筋的弯钩应与模板成90度。
②绑扎接头的位置应相互错开,在受力钢筋直径30 倍区段范围内(且不小于500mm),有绑扎接头的受力钢筋截面面积占受力钢筋总截面面积,应符合受拉区不得超25%,受压区不得超过 50%的规定.
③在立好的柱了钢筋上用粉笔划出箍筋间距,然后将已套好的箍筋往上移动,由上往下宜采取缠扣绑扣。
箍筋与主筋垂直,箍筋转 角与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点呈梅花式交错绑扎。箍筋的接头(即弯钩叠合处)应沿柱子竖向交错布置。
因该工程按抗震要求设计,所以柱箍筋端头应弯成 135度,平直长度不小于10d(d为箍筋直径) 。
如箍筋采用90度搭接,搭接处增加焊接,焊缝长度单面焊缝不小于10d。
柱基、柱顶、梁柱交接等处,都在穿梁主筋前预先布置柱梁交接区的柱箍筋,箍筋间距按设计及03G101图集要求加密。
b、梁钢筋绑扎
采用模内绑扎的施工方法:
①首先在主梁模板上按图纸划好箍筋的间距 → 布主筋 → 穿箍筋→ 按已画好的间距逐个分开 → 固定弯起筋和主筋 → 穿次梁弯起筋和主筋并套好箍 → 放主梁架立筋、次梁架立筋 → 隔一定间距将梁底主筋与箍筋绑住 → 绑架立筋 → 再绑主筋。
主次梁同时配合进行,箍筋弯钩的叠合处,在梁中应交错绑扎,箍筋弯钩为135度,平直部份>10d。
弯起筋和负弯矩钢筋位置布放准确,梁与柱交接处,梁钢筋锚入柱内长度应符合设计要求,不少于45d。
主次梁钢筋要在主筋下垫好垫块(保护层),以保证主筋保护层的厚度。
③钢筋搭接长度的未端与钢筋弯曲处的距离,不得小于钢筋直径的 10倍。接头不宜位于构件最大弯矩处。受拉区域内Ⅰ级钢筋绑扎接头的末端应做弯钩(Ⅱ、Ⅲ 级钢筋可不做弯钩)。搭接处应分中心和两端三点扎牢。接头位置应相互错开,在受力钢筋直径30倍区段范围内(且不小500mm),有绑扎接头的受力钢筋截面面积占受力钢筋总截面面积为受拉区不得超过25%,受压区不得超过50%。
④梁主筋双排时,可用短钢筋ф25垫在两层钢筋之间,以确保钢筋排距符合要求。
主梁钢筋也可先在楼板模板上绑扎,然后入模,其方法是:将主梁需穿次梁的部位稍稍抬高 → 再在次梁梁口搁两根横杆 → 把次梁的钢筋铺在横杆上并按箍筋间距划线 → 箍筋按线摆开 → 抽换横杆,将下部纵向钢筋落箍筋内 → 布架立钢筋、弯起钢筋、受拉钢筋和箍筋绑扎 → 将骨架稍抬起抽横杆 → 将梁骨架落入模内(注意:绑扎箍筋时要按设计要求部位间距加密)。
c、板钢筋绑扎
①清扫模板上刨花、碎木、电线管头等杂物。用粉笔在模板上划好主筋,分布筋间距。
②按画好的间距,先摆受力主筋,后放分布筋、预埋件、电线管、预留孔等及时配合安装。
③钢筋搭接长度、位置的规定见前述梁钢筋绑扎第3条要求。
④如板为双层钢筋,两层筋之间布φ12@1000*1000钢筋马凳,以确保上层钢筋的位置。
⑤绑扎负弯矩钢筋,钢筋相交处绑扎要满扎,最后在主筋下垫砂浆垫块。
d、钢筋保护层的设置
钢筋保护层的厚度按结构施工说明即03G101的规定进行设置。为了确保施工质量,采用预制50mm见方1:1砂浆方块,砂浆方块的厚度按不同的设计要求进行设置。如果用于竖向时,在预制时于砂浆中插入一根20#绑扎铁丝,以便于附扎在竖向钢筋上。
e、钢筋工程的验收
钢筋安装绑扎完毕,由质检员会同钢筋工长对钢筋工程进行自检,并随时对检查结果作好检查记录,自我检查符合要求后,通知建设单位、质检单位对该分项工程进行隐蔽验收。在验收合格后方可进行下道工序的施工,同时作好该分项工程隐蔽验收记录的签字手续。
针对重要部位的隐蔽验收,除了监控系统给予摄像外,我公司还辅助于拍照,为以后资料的完善打下基础。
(六)、钢筋绑扎质量要求
1、钢筋应由出厂质量证明书和试验报告,钢筋的品种和质量必须符合设计和有关规范标准要求。
2、钢筋带有颗粒状或片状老锈,必须经除锈处理,经处理后仍留有麻点的钢筋,严禁按原规格使用,钢筋表面应保持清洁。
3、钢筋的规格、形状、尺寸、数量、锚固长度、接头位置,必须符合设计要求和施工规范要求。
4、钢筋的焊接接头按规定取试件,其机械性能试验结果必须符合钢筋焊接及验收的专门规定。
5、钢筋网片和骨架的绑扎和焊接质量应符合规范要求,缺扣、松扣的数量不超过绑扎数的10%,且不集中。
6、钢筋弯钩的朝向应正确,绑扎接头应符合施工规范的规定,其中搭接长度的检验结果,每个搭接长度不少于规定值。
7、用1级钢筋或冷拔底碳钢丝制作的箍筋,其数量、弯钩角度、平直长度应符合设计及施工规范的要求
8、对焊接头无横向裂纹和烧伤,焊包均匀,对焊接头处的弯折不大于40,对焊接头处钢筋轴线的偏移不大于0.1D,且不大于2MM;电弧焊接头,焊缝表面平整、无凹限、焊瘤,接头处无气孔、裂纹、夹渣及咬边。
2.2 模板工程
该现浇结构工程,砼模板工程,根据设计结构特点,采用复合木模板加木楞,预制定型大木模板,附着满堂手脚作支撑的模板体系与楼面模板同时支设,砼一次性浇筑。根据施工进度和工期需求,预制满足二层结构施工用定型模板。
(一)、模板工程方案的选择
1、结合本工程的特点和公司多年的施工经验,本工程砼墙、柱、梁、板等砼结构拟采用复合胶合板(规格为1800×925×18MM)木模板,配备50×100木方,φ48×3.5钢管组合施工。
2、柱、墙及现浇楼面结构配备三套模板,在模板周转到6次时,将逐层替换损坏的夹板,以确保砼的质量。
(二)、模板工程的施工准备
1、材料要求:
1)平直墙体模板采用18MM厚胶合板,50×100木方竖栅,水平围楞为2φ48×3.5的钢管,用φ12对拉螺栓固定几何尺寸。
2)方柱模板采用18MM厚胶合板,50×100木方竖栅,φ48×3.5围楞,φ12对拉螺栓固定,φ48×3.5钢管支撑,方柱安装一次到位(梁底下50MM处)。
3)梁底及梁侧模板均采用十一胶合板作面层,50×100木方搁栅。当梁高大于700MM时,设φ12对拉螺栓固定,以保证尺寸的精度。采用φ48×3.5钢管支撑。
4)平台板模板采用18MM胶合板作面层,50×100木搁栅,采用φ48×3.5钢管支撑。
5)楼梯模板采用18MM胶合板、50×100木搁栅及50厚白松板相结合,采用φ48×3.5钢管支撑。
2、作业条件
1)编制模板支设作业设计,根据工程结构新式、特点及现场和机具工应等条件进行模板配模设计,确定使用模板材料,柱、梁、板、墙模板组装新式(就位组装或预制拼装),支撑系统规格和间距、支撑方法;绘制模板设计配板图,包括模板平面分块图、模板组装图、结点大样图、零件加工图等。按照施工流水段的划分,进行综合分析,确定模板的合理配置数量。
2)模板翻样后进行编号、涂刷脱模剂,分规格堆放。
3)施工现场放好柱、墙轴线、模板边线及控制标高线;柱墙模板底口应作水泥砂浆找平层。
4)柱墙钢筋绑扎、焊接完,各类埋件已安装,绑好钢筋保护垫块,并已办好隐蔽验收手续。
5)施工机械运转一切正常,模板作业设计、图纸要求、工艺标准等已向工人班组进行技术和安全交底。
3、模板工程制作要求
1>、模板制作按木模翻样要求进行编号备用,立模按模板翻样详图施工。确保模板、支撑的可靠性并且有足够的强度和刚度,对模板工程所用的材料必须认真检查选取,不得使用不符合质量要求的材料,模板工程施工应制作简单,操作方便,牢固耐用,运输整修容易等特点。
2>、施工时,先放样弹线,按图纸弹出工程结构的外轮线,还应弹出模板的安装线或检查线,施工轴线,标高线,几何尺寸必须正确。
3>、模板施工前,要求场地干净,所有予埋件及预留孔洞,必须检查验收,确认准
展开阅读全文
