1、在基坑开挖前,应按照土质情况、基坑深度及周边环境等不同条件确定并编制基坑支护方案。
2、依据《建设工程安全生产管理条例》及《危险性较大工程安全专项施工方案编制及专家论证审查办法》有关规定,开挖深度超过5m(含5m)的基坑(槽)的土方开挖及采用支护结构施工的工程;或基坑虽未超过5m但地质条件和周边环境复杂、地下水位在基坑底标高以上等工程施工前应单独编制安全专项施工方案。对涉及深基坑、地下暗挖工程的专项施工方案,施工单位还应组织不少于5人的专家组进行论证审查,并提出论证审查报告。施工单位根据论证审查报告进行完善后,经企业技术负责人、总监理工程师签字后方可实施(专家组书面论证审查报告作为安全专项施工方案的附件)。
3、安全专项施工方案由专业工程技术人员编制,由施工单位技术部门、安全部门专业人员及监理单位监理工程师审核合格,由施工单位技术负责人、监理单位总监理工程师批准签字。现场技术员、安全员和监理单位监理监督实施。
4、基坑支护施工方案必须明确以下内容:
工程概况:施工前准备工作;放坡要求;土方开挖时间、顺序和方法;分层开挖深度;坑壁支护设计及施工详图;临边防护;排水措施;坑边荷载限定;上下通道设置;基坑支护变形监测方案;基坑周边环境的沉降观测;作业环境及安全措施的内容要求。
基坑支护的具体做法及要求符合《建筑基坑支护技术规程》(JGJ120-90)及有关安全技术规范、标准规定。
5、基坑支护作业必须严格按专项施工方案实施。实施后应由技术负责人组织有关人员验收。分段实施的应进行分段验收验收结论必须明确,验收不合格的,应进行整改,整改后组织第二次验收,验收合格后,方可进行下道工序。验收单必须有量化验收的内容,有数据的必须填写数据,无数据的用文字说明,验收结果应逐项认真填写。
6、基坑开挖及降水时,应按方案要求对毗邻建(构)筑物、道路、重要管线等进行沉降观测,并有观测记录。
7、基坑支护结构应按方案要求进行变形观测,并有检测记录。

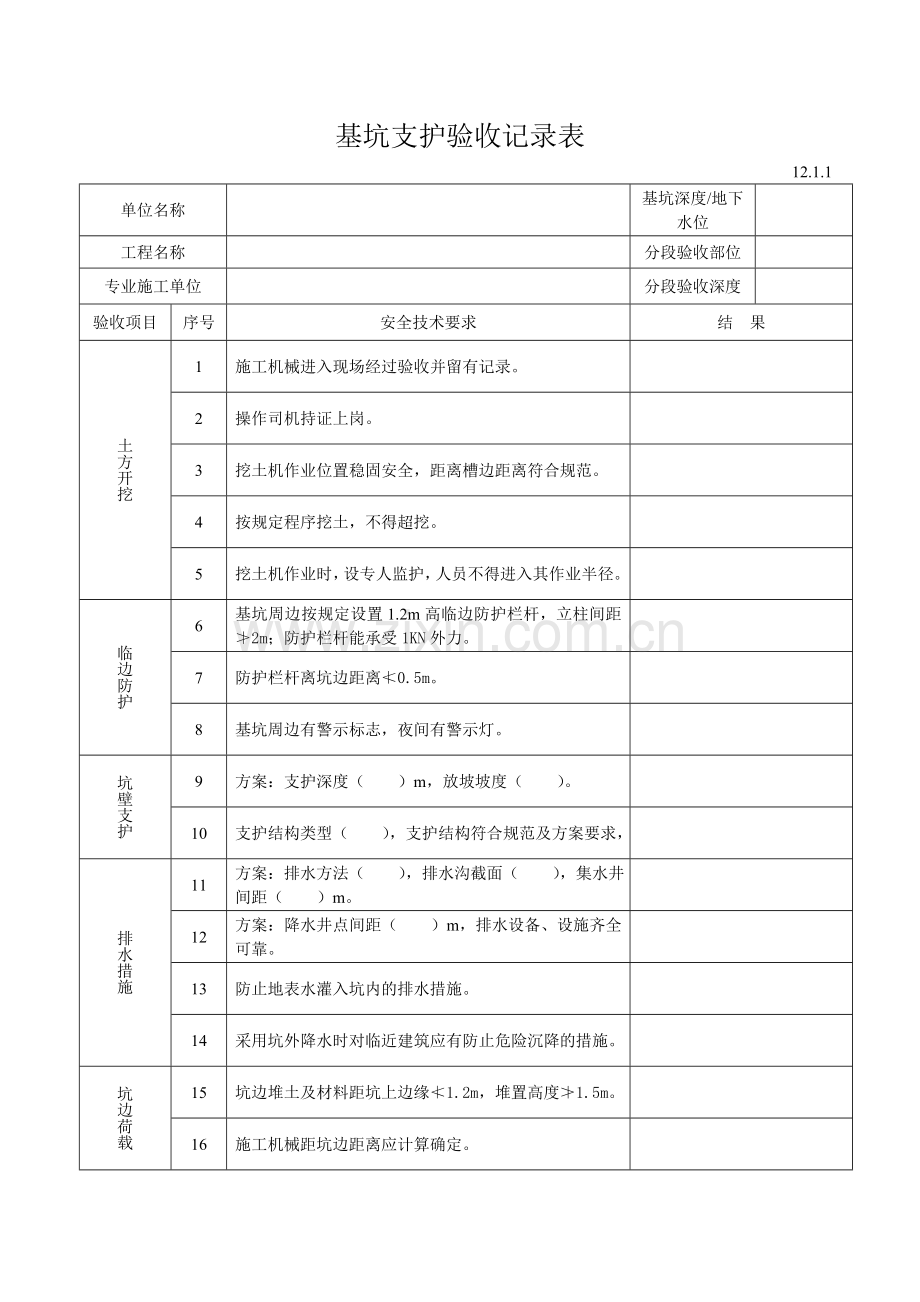

基坑支护验收记录表
12.1.1
单位名称
基坑深度/地下水位
工程名称
分段验收部位
专业施工单位
分段验收深度
验收项目
序号
安全技术要求
结 果
土方开挖
1
施工机械进入现场经过验收并留有记录。
2
操作司机持证上岗。
3
挖土机作业位置稳固安全,距离槽边距离符合规范。
4
按规定程序挖土,不得超挖。
5
挖土机作业时,设专人监护,人员不得进入其作业半径。
临边防护
6
基坑周边按规定设置1.2m高临边防护栏杆,立柱间距≯2m;防护栏杆能承受1KN外力。
7
防护栏杆离坑边距离≮0.5m。
8
基坑周边有警示标志,夜间有警示灯。
坑壁支护
9
方案:支护深度( )m,放坡坡度( )。
10
支护结构类型( ),支护结构符合规范及方案要求,
排水措施
11
方案:排水方法( ),排水沟截面( ),集水井间距( )m。
12
方案:降水井点间距( )m,排水设备、设施齐全可靠。
13
防止地表水灌入坑内的排水措施。
14
采用坑外降水时对临近建筑应有防止危险沉降的措施。
坑边荷载
15
坑边堆土及材料距坑上边缘≮1.2m,堆置高度≯1.5m。
16
施工机械距坑边距离应计算确定。
上下通道
17
方案:人员上下通道( )处
宽度 ( )m
坡度 ( )
搭设稳固可靠,临边防护符合要求。
18
方案:车辆上下通道( )处
坡脚宽度 ( )m
坡度 ( )
坡道边坡稳定。。
19
按方案对支护设施进行变形监测;有检测记录。
20
按方案对周围毗邻建筑物、重要管线和道路进行沉降观测,有监测记录。
21
基坑内作业人员应有可靠地安全立足点。
22
垂直交叉作业时上下应有隔离防护。
23
光线不足时应设置足够的照明。
验收结论
验收人员
技术负责人:
安全员:
施工员:
监理工程师:
年 月 日
基坑支护周边沉降观测记录表
12.1.2
单位名称
观测部位
工程名称
仪器型号
第 次
第 次
第 次
第 次
年 月 日
年 月 日
年 月 日
年 月 日
标高(m)
沉降量(mm)
标高(m)
沉降量(mm)
标高(m)
沉降量(mm)
标高(m)
沉降量(mm)
本次
累计
本次
累计
本次
累计
本次
累计
观测者
复测者
技术负责人: 制表:
基坑支护变形监测记录表
12.1.3
单位名称
监测部位
工程名称
监测周期/监测日期
监测项目
序号
监测要求
监测点
1
2
3
4
5
6
7
8
9
10
支护结构顶部水平位移监测
1
每隔5-8m设一监测点重点部位加密布点
初始值
本次值
累计值
支护结构倾斜监测
2
根据支护结构深度、水平位移在支护结构侧面布点
初始值
本次值
累计值
支护结构沉降监测
3
对支护结构的关键部位监测
初始值
本次值
累计值
支护结构应力监测
4
对桩身钢筋和桩顶圈梁钢筋较大应力断面处监测
初始值
本次值
累计值
支撑结构受力监测
5
施工前进行锚杆抗拔实验
初始值
本次值
累计值
6
施工中监测锚杆实际受力
初始值
本次值
累计值
7
钢支撑受力监测
初始值
本次值
累计值
地下水位监测
8
控制在基底标高以下0.5m-1.0m
侧壁渗漏监测
9
无渗漏
