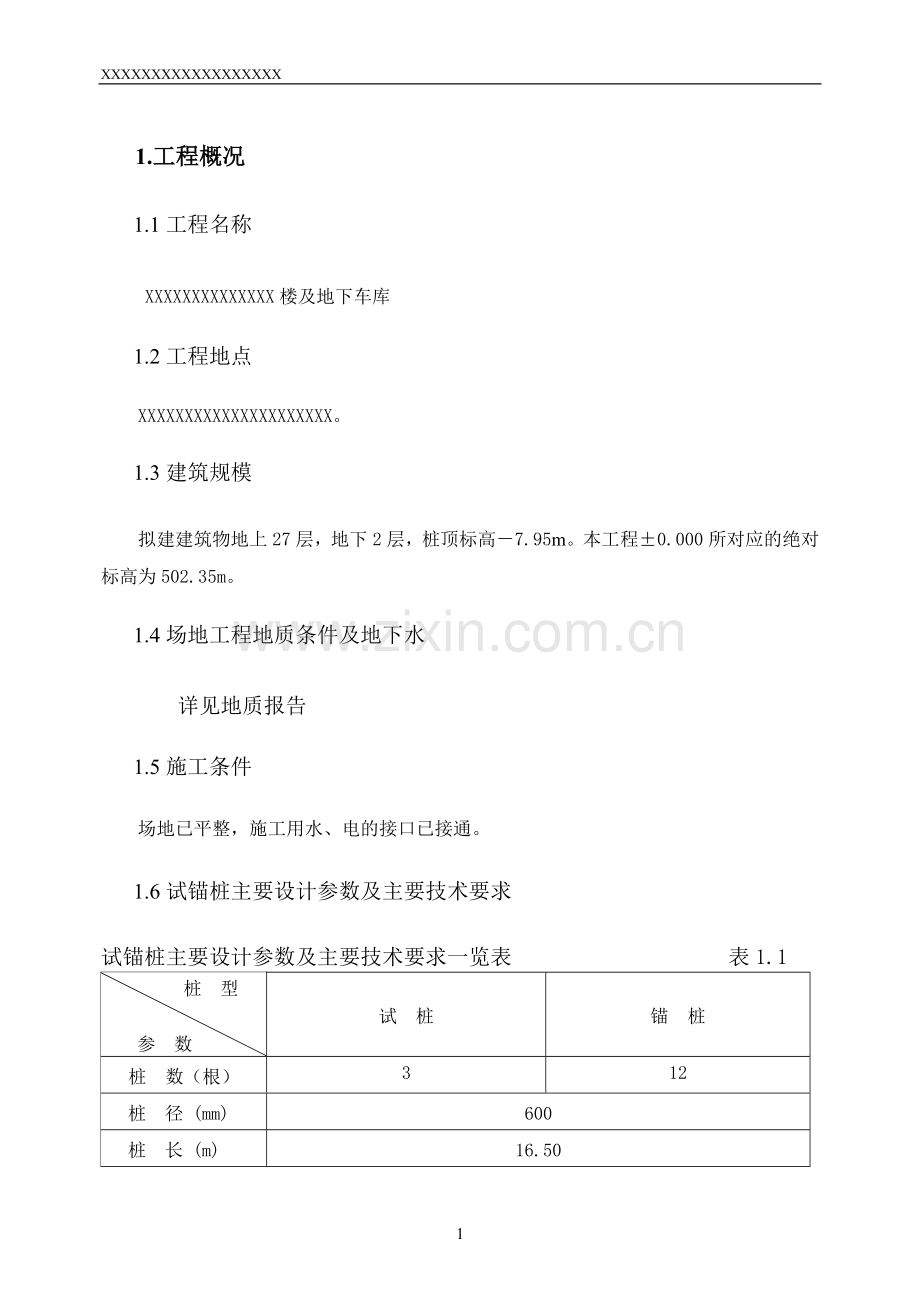

资源描述
XXXXXXXXXXXXXXXXXX
1.工程概况
1.1工程名称
XXXXXXXXXXXXXX楼及地下车库
1.2工程地点
XXXXXXXXXXXXXXXXXXXXX。
1.3建筑规模
拟建建筑物地上27层,地下2层,桩顶标高-7.95m。本工程±0.000所对应的绝对标高为502.35m。
1.4场地工程地质条件及地下水
详见地质报告
1.5施工条件
场地已平整,施工用水、电的接口已接通。
1.6试锚桩主要设计参数及主要技术要求

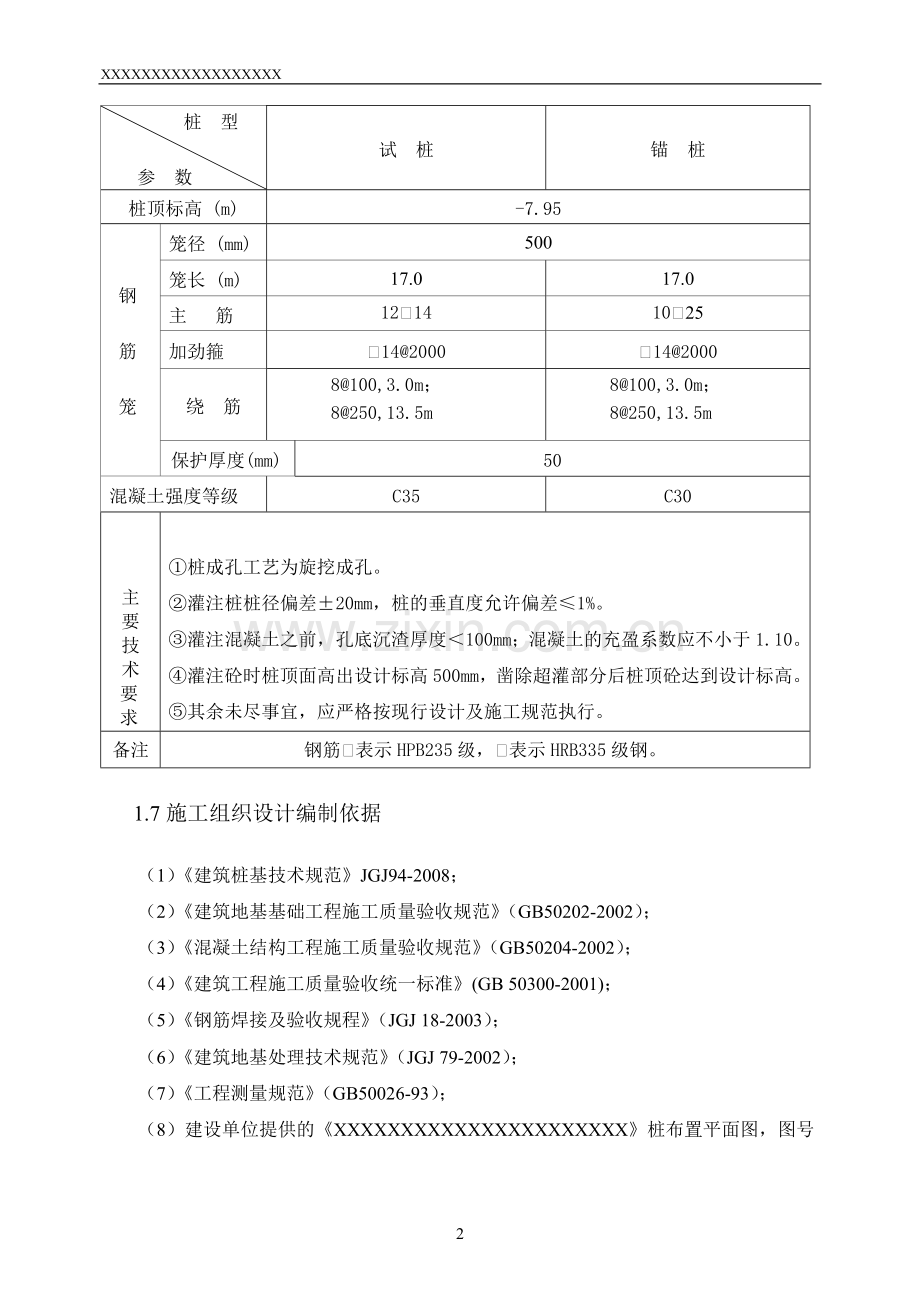

试锚桩主要设计参数及主要技术要求一览表 表1.1
桩 型
参 数
试 桩
锚 桩
桩 数(根)
3
12
桩 径 (mm)
600
桩 长 (m)
16.50
桩 型
参 数
试 桩
锚 桩
桩顶标高 (m)
-7.95
钢
筋
笼
笼径 (mm)
500
笼长 (m)
17.0
17.0
主 筋
1214
1025
加劲箍
14@2000
14@2000
绕 筋
8@100,3.0m;
8@250,13.5m
8@100,3.0m;
8@250,13.5m
保护厚度(mm)
50
混凝土强度等级
C35
C30
主
要
技
术
要
求
①桩成孔工艺为旋挖成孔。
②灌注桩桩径偏差±20mm,桩的垂直度允许偏差≤1%。
③灌注混凝土之前,孔底沉渣厚度<100mm;混凝土的充盈系数应不小于1.10。
④灌注砼时桩顶面高出设计标高500mm,凿除超灌部分后桩顶砼达到设计标高。
⑤其余未尽事宜,应严格按现行设计及施工规范执行。
备注
钢筋表示HPB235级,表示HRB335级钢。
1.7施工组织设计编制依据
(1)《建筑桩基技术规范》JGJ94-2008;
(2)《建筑地基基础工程施工质量验收规范》(GB50202-2002);
(3)《混凝土结构工程施工质量验收规范》(GB50204-2002);
(4)《建筑工程施工质量验收统一标准》(GB 50300-2001);
(5)《钢筋焊接及验收规程》(JGJ 18-2003);
(6)《建筑地基处理技术规范》(JGJ 79-2002);
(7)《工程测量规范》(GB50026-93);
(8)建设单位提供的《XXXXXXXXXXXXXXXXXXXXXX》桩布置平面图,图号S1150100-05-G06修
2.项目部组织机构
2.1项目部组织结构
为了优质、安全、文明、如期完成该工程,以一流的管理创一流的工程质量,创安全文明工地,我公司将选派管理能力强、实际施工经验丰富、技术水平高的人员组成本工程项目经理部。
项目部主要人员及其相应岗位责任如下:
序号
姓名
职称
现场职务
1
工程师
项目经理
2
工程师
技术负责
3
施工员
施工员
4
质检员
质检员
5
安全员
安全员
6
资料员
资料员
2.2项目部各岗位职责
2.2.1项目经理岗位职责
(1)对本工程的进度、成本、质量、安全、文明施工负全面责任。负责财务和合同管理;
(2)负责建立健全该项目的质量、安全保证体系,并对质量、安全目标层层分解,落实质量安全责任制;
(3)制定项目部的岗位责任制和各项管理制度,并负责实施奖惩办法;
(4)负责材料、物资采购和劳动力调配及平衡;
(5)负责与业主、监理单位的工作协调,搞好外协关系、人际关系、组织关系、需求关系、经济制约关系和合同结算事宜。
2.2.2技术负责人岗位职责:
(1)设备及人员调动与管理,项目经理部内部组织协调;
(2)负责工地施工、生产和材料管理;
(3)负责各生产班组的施工质量、进度管理与协调;
(4)负责安全、文明施工管理;
(5)在授权范围内与有关单位的联系与协调。
2.2.3项目总工岗位职责
项目总工主要负责技术组、质检组、材料组的工作。
(1)参与编制本工程的施工组织设计和项目质量策划,编制分阶段施工进度计划;
(2)对影响工程质量和进度的重要因素组织技术攻关,解决生产中的疑难问题。对质检组提出的有关质量问题会同项目经理和技术负责人及时进行整改、完善;对施工中遇到的问题会同技术组制定技术方案;
(3)协助项目经理完成本工程的其它工作。
2.2.4技术员岗位职责
(1)共同参加图纸会审及技术交底;组织施工放线、自检、孔位的保护、复测;
(2)施工技术参数的记录;疑难问题处理;施工进度和施工质量控制;
(3)施工资料整理和资料报验;竣工验收。
(4)质检员职责:
①负责施工过程中的工程质量控制和检查验收;
②组织对分部工程的评定,在施工过程中认真执行“三检”制度,严把质检关;
③认真学习公司的各项质量管理制度和办法,施工过程中严格按照图纸、现行施工规范及新技术、新工艺要求操作;
④负责各项原材料、半成品、成品的检查和验收,做好各项抽检、试验工作;
⑤负责质量事故的定性处理及制定处理补救措施。
2.2.5施工员
执行有关管理规定和现行施工规范,按照总进度计划要求组织好施工,编制工程作业计划,做好施工任务划分布置和现场组织实施,层层分解工程进度目标。按计划合理安排工序,完成生产任务。
2.2.6安全员
(1)制定现场文明施工措施,组织创建文明工地;
(2)负责本工程的安全生产工作,做好职工进场安全教育及班前、班后的安全教育;
(3)认真落实公司各项安全岗位责任制,进行安全检查,做好安全检查记录;
(4)负责施工班组的安全交底工作,检查落实安全“三保”措施,防止不安全事故的发生,参与安全事故的处理及分析;
2.2.7后勤
①执行项目部的安排,保证后勤供应,为生产班组做好生产资料的准备和补充工作;
②负责职工生活区的卫生工作和职工的膳食及业余生活,做好防火防盗工作,搞好员工饮食卫生,保证员工身心健康,改善生活条件,为职工创造一个良好的生活环境。
· 3.施工部署
· 3.1前期准备:
(1)向有关部分了解地质情况及地下、周围管线布置;
(2)根据现场勘察情况,绘制现场施工平面图。
(3)根据施工平面图进行临建设施搭建,包括办公区、钢筋加工区、临时用水、电。
3.2施工总体安排
试锚桩12天,前期准备及试锚桩桩位测放3天,施工准备1天,成桩8天。
· 4. 施工进度计划及保证措施
4.1施工进度表(详见附表1)
4.2保证措施
(1)组织精干的项目班子,科学管理。强化劳力、机械、材料的调配工作,确保合同工期实现。
(2)精心编制施工组织设计,根据进度计划编制网络计划图,并按网络计划图严格控制各工序时间。
(3)优化劳动组合,择优选用技术水平高、素质好、纪律严明的作业队参加施工。人力资源按两班轮换作业配置,充分利用有效工作时间,确保工期目标的实现。
(4)设备进场前要预验,确保进场设备合格。易损件要提前备足,配备各类机械设备维修人员,随时检查机械设备运行情况,发现问题,及时维修。
(5)加强后勤管理,全方位安排好职工生活。从饮食、住宿方面创造良好条件,确保职工身体健康,不因伤病缺勤误工而影响生产。
(6)实行成孔、混凝土浇注、钢筋笼加工包干作业,计件报酬,真正实行按劳分配,多劳多得。对质量好、进度快的班组和有突出贡献的施工人员实行奖励;对影响进度的班组及个人实行经济处罚。
(7) 专人负责注意气象变化,掌握并公布天气预报,使工地在降雨之前处于戒备状态。
5.施工方案
5.1施工方案
根据施工场地地质条件,设计采用旋挖成孔、导管水下混凝土灌注。
5.2施工工序
桩基施工工艺流程图
1.机械进场、安装、调试
前期准备 2.场地材料堆放规划
3.材料进场及检验
4.工地临建
1.轴线测放、控制点位置
桩位测放 2.桩位测放及验线
3.报请工程开工
1.钻机就位
旋挖成孔 2.旋挖取土
3.成孔验收
1. 钢材复试、焊接试验
钢笼制安 2.钢笼制作、验收
3.钢笼安装
1. 水泥、砂石复试
砼灌注 2.砼配合比配制
3.砼水下灌注
1. 资料整理
竣工验收 2.质量检测
3.移交验收
5.3 施工方法
1.桩位测放
①根据桩位平面布置图及现场提供的轴线,用全站仪测放桩位,并做控制点。请甲方及监理工程师复验。
② 桩位点处设置明显标志,严禁人及车辆在桩位点附近行走,以免桩位偏移及丢失。
2.成孔及清孔
①成孔施工程序
桩机就位 钻机成孔 测孔径、孔深、垂直度 清除孔底沉渣。
② 桩机就位:按预定的施工顺序桩机就位。就位前应当由施工员检查桩位偏差,确定无误后,桩机方可就位,并检查钻杆垂直度,对中偏差不超过5 mm,经监理验收合格后方可开钻.
③钻进、取土成孔:采用旋挖钻进,将土取出倒在地面后,再次下入孔中,如此反复,不断钻进,直至达到设计深度。
④检查孔径、孔深及垂直度:在钻进前先检查钻头直径是否符合孔径要求,在钻进过程中测绳随时检查孔深,用垂球随时观测钻杆的垂直度,做到发现偏差随时纠正。
3.钢筋笼制作与安装
钢筋笼制作按设计图纸进行,分段制作,分段安装并在井口采用搭接焊连接后下入孔内。
①钢筋笼制作:
a.按设计要求选择钢材,必须出具出厂质量证明书、规格、型号等。
b.对进场钢筋进行复试检验,合格后方可使用。
c.制作钢筋笼前,钢筋进行表面处理,主筋调直,焊接前进行焊接拉力实验,合格后方可焊接。
d.钢筋笼制作按设计图纸所示主筋根数、加劲筋尺寸、个数,分别置于加工场地,并按主筋间距将各主筋与加劲筋焊接成型,按设计要求将箍筋在主筋笼上缠绕并按梅花型点焊。
②钢筋笼安装:
a.钢筋笼在安装前须经质检员及监理工程师检查验收合格后批准使用。
b.搬运过程中不得使钢筋笼变形。
c.钢筋笼就位后起吊采用三点起吊方式,使钢筋笼垂直对准孔位中心,扶正,缓慢而准确地下入孔内。
d.钢筋笼下置到设计位置,采用钢筋硬连接。
4. 混凝土运输及灌注
①混凝土标号:试桩C35,锚桩C30。
② 混凝土运输:采用罐车运入场内。
③混凝土灌注前准备工作:
a.连接导管下井,根据钻孔深度,计算导管长度,导管末端距孔底高度应控制
在0.3-0.5m。
b.绑扎止水球,其直径大小应小于导管内径10mm,并能顺利在导管内上下。
c.灌注架就位:就位时,起吊灌注架平稳,绳索、防护栏杆要安全可靠;导管与漏斗连接牢固,下管过程中严防导管碰撞钢筋笼,下落灌注孔中心,以便导管垂直于钻孔中心。
d.检查混凝土的坍落度,其结果只有符合设计要求才能开始灌注。
④混凝土灌注:开始灌注时,在料斗内投入拌制好的混凝土,并不断缓慢的下移止水球,在止水球下移至计算位置时,在保证首灌量能将导管埋入0.8m的混凝土,然后剪断止水球,连续灌注。
5.4 雨季施工防水处理预案
1.在基坑外围构筑围堰,防止外部雨水进入基坑。
2.基坑底边隔30m设置积水坑一个,积水后污水泵抽走。
3.开工前备足彩条布用作雨季材料的遮盖,备足雨衣、雨靴供工人使用,电焊机等设备要建防雨棚。
6.工程质量保证措施
6.1 工程质量保证体系
6.1.1 质量方针
精心施工,诚信服务,持续改进,为用户提供技术先进、经济合理的桩基工程。
6.1.2 质量目标及承诺
(1)保质保量按期向建设单位交工。
(2)恪守职业道德,规范管理,以优异的服务提高本企业知名度、信誉度。
6.1.3质量管理机构
项 目
经 理
项目经理部成立以项目经理、项目总工程师、质检员为主的质量管理小组,公司项目审核人检查审核、总工程师审定产品质量,把创建优质工程作为管理的核心,对施工中的每道工序进行质量监督。同时,会同甲方、监理、质检站进行跟踪检查。组织机构如下图所示:
项目副经理
项目技术总工
技术部部长
质检组组长
质检组成员
施工班组班组长
6.2.钻孔钢筋混凝土灌注桩质量保证措施
1)材料控制
控制措施:材料规格型号、原材料质量是否符合国标、行业规范要求;材料员和质检对进场材料加强检查,核对型号;会同建设单位现场代表和监理工程师按照规范要求按批次进行取样送往有相应资质试验室进行试验;
2)桩位测量放线
桩位测放选派专业测量工程师使用全站仪测放。测放前根据甲方提供的测量依据准确计算,并经技术负责人检查复核后方可施测桩位,控制点及水准点引测后设置明显标记,做好保护。
质量控制标准为:
轴线偏差≤5mm,全站仪及钢尺检查;
桩位偏差≤10mm,全站仪及钢尺检查。
使用检定合格测量仪器,逐级复测,业主及监理工程师验收。
3)成孔
①钻机就位做到准确、水平、稳固且钻杆和桩位处于同一垂直线上。
②开钻前,由施工员检查桩位、钻头直径及安装对位质量,并经监理检查验收合格后方可开钻。
③成孔施工原则上采取连续工作制,无故不得停钻。
④成孔过程中应详细记录地层变化。
⑤孔内泥浆液面高度不低于孔口1.0m。终孔时要求钻机不进尺循环工作的时间不低于15分钟,清除孔底沉渣。
⑥工程中保证各工序衔接紧密,成孔后空孔留滞时间,不大于3小时,特殊原因终孔后留滞时间过长,在进入下道工序前钻机应再进行清孔作业。
⑦终孔后,机组和施工员自检、质检员、技术负责人复检合格后,报监理检查验收,重点检查孔深、孔径孔内沉渣和泥浆指标。
孔位允许偏差:≤100mm,用钢尺测量;
孔径允许偏差:±20mm,用钢尺测量;
孔深允许偏差:不小于设计深度,用测绳测量;
垂直度允许偏差:<1%;
孔底沉渣厚度:<100mm,成孔后清除孔底沉渣并用测绳多点测量;
4)钢筋笼制作安装
①钢筋笼制作允许偏差:
主筋间距允许误差:±10mm 用钢尺测量;
螺旋箍筋间距允许误差:±20mm 用钢尺测量;
钢筋笼直径允许误差:±10mm 用钢尺测量;
钢筋笼长度允许误差:±50mm 用钢尺测量;
钢筋笼保护层允许误差:±10mm 用钢尺测量。
②钢筋笼的制作必须持特种操作证上岗,主筋采用场外水平放置,分两段制作,接头均采用单面搭接焊连接。各段钢筋笼孔口连接采用单面搭接焊,焊缝长度单面焊≥10d。加劲箍采用单面搭接电弧焊,焊缝长度≥10d,加劲箍接在主筋外侧。螺旋筋采用梅花点状电弧焊。
③钢筋笼制作完成后,经专职质检员复检,监理工程师检查验收合格后安装。
④钢筋笼在制作、搬运和吊装时,根据现场情况采取措施防止变形;钢筋笼采用人工运至孔口,旋挖起吊安放的方法,采用三点和四点起吊方式确保钢筋笼垂直度,并保证钢筋笼位于桩孔中央,避免碰撞孔壁,钢筋笼就位后立即固定。
⑤安装时采用单面搭接焊连接,吊装下入孔内。
⑥为保证钢筋笼主筋保护层厚度,钢筋笼外侧每隔2.0m加设一组钢筋笼扶正器,钢筋笼固定采用“扶笼器”硬连接固定,杜绝在砼浇注过程中出现浮笼或沉笼现象。
⑧ 钢筋笼安放完成后,填写“隐蔽工程验收记录表”由监理工程师验收签字,健全自查,班组检查质检员检查,三级质量检查制度,严把钢筋笼制作和安装质量两大关键环节。
⑨ 钢筋安装允许偏差:
钢筋安装标高允许偏差:-50mm~+30mm,用水准仪测量;
钢筋保护层厚度允许偏差:10mm,用焊接在主筋上的导正轮控制;
5)水下混凝土灌注
① 导管参数:内径φ250mm。
②首灌料导管安装长度严格按照规范安装,管底端距孔底距离为0.3~0.5m,确保首灌量及埋管深度。
③本工程混凝土灌注采用水下导管法,球胆隔水塞阻水的灌注工艺。
混凝土灌注前导管进行密封试验。
⑤灌注前作好组织协调工作,保证混凝土连续灌注,成孔质量验收合格后应尽快灌注混凝土,首罐混凝土灌注量不小于1.5m3,首灌导管埋深不应小于1.0m。在灌注过程中,应及时测量混凝土面上升高度,混凝土面测量用2点测量,并准确计算导管埋置深度,从而确定导管拆卸长度。本工程要求最小埋管深度不小于2.0m,最大埋管深度不大于5.0m。每根桩力争在2小时内完成并作好灌注记录。
⑤ 灌注过程中,由施工员随时测量并详细记录砼灌注量和孔内砼面的高度,导管埋深控制在2.0~5.0m之间。为确保桩头砼质量,砼最终灌注高度超出设计桩顶0.5m以上。混凝土必须连续浇注,每根桩的灌注时间按初盘混凝土的初凝时间控制,对灌注过程中应作好灌注记录,对出现的一切故障(意外情况)均应详细记录,并立即上报,研究处理。
⑥ 灌注时,按桩基验收规范要求留取试块,砼灌注完成后,经监理验收认可后,该桩灌注制桩完成。
⑦ 桩顶标高:超出设计桩顶不少于0.5m,测绳测量;
成孔质量:测孔仪检测(由第三方检测);
成桩质量:低应变检测(由第三方检测);
承载力:采用静载荷试验法、高应变法(由第三方检测)。
6)混凝土灌注质量保证措施
(1)混凝土灌注由专人负责,下入导管前,由当班施工员和灌注班长共同检查导管质量及胶垫质量,严禁使用不合格导管和胶垫。
(2)导管安放由专人负责,保证安装中螺丝拧紧、胶垫应平整、干净,导管管壁完好,严禁碰撞钢筋笼,并严格按技术要求的数量安装,安装好的导管底端距孔底距离为300~500mm。
(3)混凝土灌注前,由质检员抽检坍落度,混凝土坍落度应介于180~200mm时方可使用。
(4)控制首罐混凝土灌注量不小于1.5m3,确保导管埋深不小于2.0m。随着混凝土面的上升,及时适当的提升和拆卸导管,导管埋入混凝土中的最大深度不超过5.0m,导管底端埋入混凝土面以下不小于2.0m。
(5)在混凝土灌注过程中,由灌注技术员随时测量导管埋入深度,及时指导提升和拆卸导管,并作好混凝土灌注记录。
(6)灌注混凝土应连续进行,不得中断。如发生堵管、卡管、挂笼等事故时,应及时处理。
(7)制作混凝土试块,制作好的混凝土试块及时拆模、标记,送标养室养护。
7)施工质量应急预案措施
(1)塌孔预防与处理方法
①孔口坍塌时采用下井口钢护筒护壁处理,与孔壁之间用装泥砂袋填实。护壁管厚不小于3mm,长度超过塌孔部位底端0.5m以上。
(2)掉笼、浮笼事故预防与处理方法
本工程钢筋笼安装采用“扶笼器”硬连接固定,安装前注意检查“扶笼器”有无断裂、脱焊现象,挂笼孔口钢棍长度不得小于2m,并放置在漏斗下,防止出现浮笼现象。每次提拔导管时,应检查钢筋笼是否上浮,如发生浮笼,可以用导管压至设计标高。导管应放置在孔中心位置并采用慢速提拔,杜绝挂笼现象,
(3)卡管、堵管事故预防与处理方法
①首先保证孔的垂直度,保证桩孔、钢筋笼、导管的垂直度一致。
②导管安装必须放置在桩孔中心位置,安装及拆卸导管要慢速提放,一旦出现卡管现象不得强提硬拉,宜采用旋转导管的方法脱卡。
③导管安装时要注意检查底管及每节导管质量,不得有凹凸及卷口、砂眼等现象,应及时清洗使用过的导管,以确保球胆隔水塞顺利下落。砼灌注时严格控制砼坍落度,预防因导管及砼质量差出现堵管现象,一旦出现堵管现象宜采用上下串动导管或于导管法兰盘部位轻振的方法处理。
(4)断桩事故预防与处理
①导管安装要作到“螺丝紧,胶垫正、干净”,导管不能有砂眼,防止灌注过程中因导管进水,混凝土不流入,导管不能强拨出,出现断桩。
②详细计算导管的埋深,提拔拆卸导管要确保导管在砼内长度不小于2m,严禁误提出现断桩事故。
(5)其他应急措施
①施工中遇天气突降暴雨,基坑做好防护的排水,防止基坑和成孔孔壁塌方。
②由于机械故障或因停电引起导管提升机械不能工作,应先人工活动导管,尽量施工现场的起吊机械来辐助提升,必要时使用吊车。
③施工现场备蓄水池。
④施工时出现阵雨、阵风天气和外界人为因素干扰时均不能停止混凝土灌注,管理人员应在灌注的同时排除障碍。
⑤施工中出现混凝土灌注暂停的原因很多,如停止时间过长都会影响工程质量 和施工进度,出现突发性暂停后,应做到:一汇报,二延缓混凝土初凝,三处理。
7.施工机械、材料及劳动力投入计划
7.1施工设备配置及进场计划
拟配备本工程的主要试验、测量、质检仪器设备表 见附图2
设备于开工前三日进场。
7.2 施工材料投入及用水、电计划
7.2.1施工用水计划
(1) 施工用水:10T/d。
7.2.2施工用电计划
(1) 施工用电总容量不少于200KW。
(2)施工用电线路设置:施工场地设二组二级配电系统,设置在钢筋笼加工区和基坑东南侧。一级配电至二级配电及二级配电至用电设备均用电缆连接输电。
8.工程安全措施
8.1.1安全责任制度
(1)落实安全责任、实施责任管理,建立、完善以项目经理为首的安全生产领导组织,有组织、有领导地开展安全管理活动。承担组织、领导安全生产的责任。
(2)建立各级人员安全生产责任制度,明确各级人员的安全责任。项目经理是施工项目安全管理第一责任人。各级职能部门、人员,在各自业务范围内,对实现安全生产负责。全员承担安全生产责任,建立安全生产责任制,从经理到工人的生产系统做到纵向到底,一环不漏,各职能部门、人员的安全生产责任做到横向到边,人人负责。抓制度落实、抓责任落实,定期检查安全责任落实情况,及时上报。
8.2安全施工措施
8.2.1 用电安全措施
(1)安装、维修或拆除电器设备,必须由电工完成,电工等级应同工程的难易程度和技术复杂性相适应。
(2)施工现场专用的中性点直接接地的电力线路必须采用TN-S接零保护系统。潮湿或条件特别恶劣的施工现场电气设备必须采用保护接零。当施工现场与外电线路共用同一供电系统时,电气设备应根据当地的要求保护接零,或作保护接地。电气设备不带电的外露导电部分,应做保护接零;施工现场所有用电设备,除作保护接零外,必须在设备负荷线的首端处设置漏电保护装置。
(3)经常过负荷的线路、易燃易爆物邻近的线路、照明线路,必须有过负荷保护。(4)配电屏(盘)或配电线路维修时,应悬挂停电标志牌。停、送电必须由专人负责。配电箱应装设在干燥、通风及常温场所;不得装设在有严重损伤作用的瓦斯、烟气、蒸气、液体及其它有害介质中;不得装设在易受外来固体物撞击、强烈振动,液体侵溅及热源烘烤的场所。配电箱和开关箱的金属箱体、金属电器安装安装板以及箱内电器的不应带电金属底座、外壳等必须作保护接零。保护零线应通过接线端子板连接。配电箱、开关箱必须防雨、防风。
(5)配电箱、开关箱中导线的进线口和出线口应设在箱体的下底面,严禁设在箱体的上顶面、侧面、后面或箱门处。进、出线应加护套分路成束并做防水弯,导线束不得与箱体进、出口直接接触。移动式配电箱和开关箱的进、出线必须采用橡皮绝缘电缆。进入开关箱的电源线,严禁用插销连接。开关箱内的电器必须可靠完好,不准使用破损、不合格的电器。用电设备必须实行“一机、一闸、一箱、一保护”制。
送电操作顺序为:总配电箱-分配电箱-开关箱;
停电操作顺序为:开关箱-分配电箱-总配电箱(出现电气故障的紧急情况除外)。
(6)焊接机械应放置在防雨和通风良好的地方。交流弧焊机变压器的一次侧电源线长度应不大于5m,进线处必须设置防护罩,对发电机式直流弧焊机的换向器,应经常检查和维护。
(7)照明器具和器材的质量均应符合有关标准、规范的规定,不得使用绝缘老化或破损的器具和器材。
8.2.2机械使用安全措施
(1)操作人员必须身体健康,并经过专业培训考试合格,在取得有关部门颁发的操作证后,方可独立操作。
(2)严禁拆除设备上的安全装置。其调试和故障的排除应由专业人员负责进行。新购或经维修、改装设备必须按原厂说明书的要求进行测试和试运转。
(3)现场应为机械作业提供道路、水电、临时机棚或停机场地等必须的条件,并消除对机械作业有妨碍或不安全的因素。
(4)起重机(吊车)的指挥人员必须经过培训取得合格证后,方可担任指挥。作业时应与操作人员密切配合。操作人员应严格执行指挥人员的信号,如信号不清或错误时,操作人员可拒绝执行。起重机作业时,重物下方不得有人停留或通过。严禁用非载人起重机载运人员。不得超载荷和起吊不明重量的物件,在特殊情况下需超载荷使用时,必须有保证安全的技术措施,经企业技术负责人批准,有专人在现场监护下,方可起吊。严禁使用起重机进行斜拉、斜吊和起吊地下埋设或凝结在地面上的重物。轮胎式起重机需带载行走时,道路必须平坦坚实,载荷必须符合原厂规定,重物离地不得超过50cm,并拴好拉绳,缓慢行驶。严禁长距离带载行驶。汽车、轮胎式起重机行驶时,严禁人员在底盘走台上站立或蹲坐以及堆放物件。
(5)所有机械必须根据机械的性能,按时定期检修、保养。
8.2.3安全装备管理措施
根据国家有关安全生产管理办法,为确保职工生命健康安全,项目部必须本着“以人为本,预防为主”的主导思想,切实从职工的安全角度出发,必须加强安全装备管理。
(1)电焊工上岗时必须穿防护服,绝缘鞋,用防护面罩。
(2)砼灌注人员在使用用电设备工作时,必须穿绝缘鞋,戴绝缘手套。
(3)采购的安全防护用品必须是正规厂家生产的合格产品,严禁购买假冒伪劣产品。
8.2.4设备材料堆放及仓库安全管理措施
(1)现场设备材料必须结合临设平面图堆放,严禁材料设备堆放影响道路通行安全。
(2)现场进行设备安装不得占道,严禁油渍等脏物污染现场。
(3)材料堆放应分门别类堆放,并堆放整齐,并有标牌显示。
(4)钢材堆放必须悬空,露天堆放必须遮盖,以防锈蚀。
(5)电焊机必须垫高,雨天必须遮盖。
(6)建立建全格保卫制度,进行封闭施工,闲杂人员不得进入施工现场,晚间设专人值班,防止财物被盗。
(7)用电线路的设计、安装要合理。
8.3施工现场安全事故应急救援预案
8.3.1本工程施工危险源
1.施工及生活用电的配电箱及电缆线路的漏电伤人事故;
2.机械的倾覆事故;
3.灌注架的倾覆及掉落物伤人;
4.基坑边人体坠落事故;
5.电焊机、切割机等机械伤人事故;
6.现场运输车辆安全事故;
7.食物中毒事故;
8.火灾事故。
9.其它不可预见的事故。
8.3.2现场应急救援组织
9文明施工、管理措施
9.1 文明施工目标
建立一个安全、优质、文明、卫生、整洁的文明工地,安全文明施工达到市级文明工地标准。
9.2现场文明工地管理
(1)施工现场整齐有序,不侵占场内道路及安全防护等设施;
(2)施工现场必须按照规定设置明显的标牌,并保护好标牌;
(3)施工现场临时用电严格按照临时用电施工组织设计进行架设,严禁任意拉、接电;施工现场设有夜间照明装置;
(4)施工时,应保证施工现场道路畅通,排水系统良好,场容场貌整洁。
(5)按照安全生产责任制的要求,加强规范化管理,进行安全交底、安全教育和安全宣传,严防野蛮施工。
(6)指定车辆行驶路线,保证车辆进出道路畅通,合理布置现场。
(7)建立文明施工责任制,划分区域,明确管理负责人,做到现场清洁整齐。
(8)施工现场的临时用水、用电要管理,不得有长流水、长明灯,路面、厕所、现场卫生、门卫有专人管理。
(9)施工场地做到水管、电线架设有序,设备清洁。
(10)实行规范操作,坚持文明生产,尽可能降低对环境的影响。
(11)进入施工现场必须配戴安全帽,严禁穿拖鞋、凉鞋、高跟鞋,严禁酒后进入现场,严禁打架斗殴,严禁在生活区乱窜。
(12)在钢筋笼制作、钻孔处设置标示牌,注明主要施工技术数据。
(13)施工现场的临时设施、料场、设备、水电线路,要严格遵循有关规定及施工组织设计确定的施工平面图布置,搭设整齐。
(14)材料应分类堆放整齐,覆盖围护,严防材料变质、锈蚀。
(15)现场使用的钻机、钢筋加工机等,要按固定位置停放,遵守机械安全技术规程,经常保持机身周围环境的清洁,机械的标记、编号明显,安全装置可靠。
(16)施工安全标志醒目,危险区的禁令标志明显,通道处有提示性标志。
10.工程竣工验收
本桩基工程必须坚持下道工序对上道工序进行检验,专职质检员对每道工序验收,每根桩的成孔,钢筋笼制作,成桩质量在自检合格的基础上,由监理工程师和甲方代表中间验收。
根据施工记录在桩完成后,进行桩顶高程和桩位竣工测量,请建设方验收后进行工程桩施工。
工程桩竣工后,整理所有原始记录和试验报告,向建设单位提交钢筋混凝土钻孔桩竣工报告书,并提供下列资料:
(1) 桩位测量放线平面图;
(2) 商品砼保证资料;
(3) 钢筋合格证及复检报告;
(4) 钢筋焊接、连接试验报告;
(5) 砼试块抗压强度试验报告;
(6) 设计变更通知书、事故处理记录等有关文件;
(7) 钢筋砼钻孔灌注桩施工记录汇总表;
(8) 隐蔽工程验收记录。
(9) 桩基竣工平面图
19
序 号
仪器设备
名 称
规格型号
单 位
数 量
备 注
1
旋挖钻机
台
1
2
污水泵
台
4
3
电焊机
台
2
4
钢筋切割机
台
1
5
全站仪
苏州一光 632A
台
1
6
水准仪
科利达一级
E1006552
台
1
7
导 管
m
70
8
试块模
100*100*100
组
2
9
泥浆搅拌机
台
3
10
吊 车
台
1
11
高压泵浆机
台
2
12
挖掘机
台
1
13
测 绳
条
2
14
坍落度筒
个
4
附图
施工进度计划
时间
工作
内容
序号
前期准备及
试锚桩
桩位测放
3天
1天
8天
1
2
施工准备
3
试锚桩施工
目 录
1.工程概况 1
1.1工程名称 1
1.2工程地点 1
1.3建筑规模 1
1.4场地工程地质条件 1
1.5施工条件 1
1.6工程桩主要设计参数及主要技术要求一览表 1
1.7施工组织设计编写出依据 1
2.项目经理部组织机构 3
2.1项目经理部组织结构 3
2.2项目经理部各岗位职责 3
3.施工部署 5
3.1前期准备: 5
3.2施工总体安排 5
4.施工进度计划及保证措施 5
4.1施工进度 5
4.2保证措施 5
5.施工方案 6
5.1施工方案 6
5.2施工工序 6
5.3 施工方法 7
5.4 雨季施工防水处理预案 9
6.工程质量保证措施 9
6.1 工程质量保证体系 9
6.2质量保证措施 14
7.施工机械、、材料及劳动力投入计划 14
7.1施工设备配置及进场计划 14
7.2 施工材料投入及用水、电计划 14
8.工程安全保证措施 14
8.1 安全施工保证体系 23
8.2安全施工保证措施 15
8.3施工现场安全事故应急救援预案 17
9文明施工、健康、环境管理措施 17
9.1 文明施工目标 .17
9.2现场文明工地管理 17
10.工程竣工验收 38
XXXXXXXXXXXXXXX
施工组织设计方案
审 批 人:
项目经理:
技术负责人:
编 制 人:
展开阅读全文
