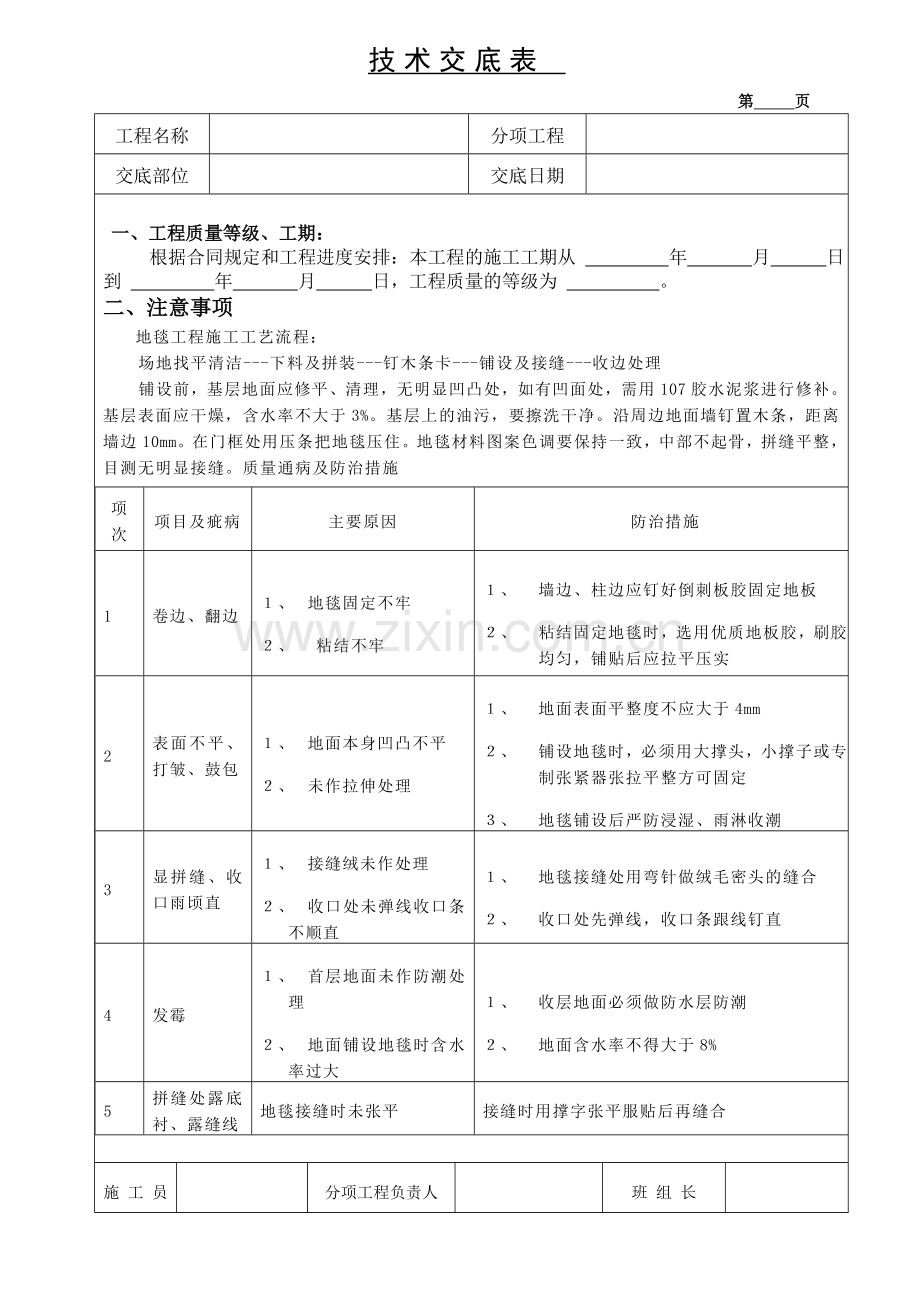

技术交底表 第 页 工程名称 分项工程 交底部位 交底日期 一、工程质量等级、工期: 根据合同规定和工程进度安排:本工程的施工工期从 年 月 日到 年 月 日,工程质量的等级为 。 二、注意事项 地毯工程施工工艺流程: 场地找平清洁---下料及拼装---钉木条卡---铺设及接缝---收边处理 铺设前,基层地面应修平、清理,无明显凹凸处,如有凹面处,需用107胶水泥浆进行修补。基层表面应干燥,含水率不大于3%。基层上的油污,要擦洗干净。沿周边地面墙钉置木条,距离墙边10mm。在门框处用压条把地毯压住。地毯材料图案色调要保持一致,中部不起骨,拼缝平整,目测无明显接缝。质量通病及防治措施 项次 项目及疵病 主要原因 防治措施 1 卷边、翻边 1、 地毯固定不牢 2、 粘结不牢 1、 墙边、柱边应钉好倒刺板胶固定地板 2、 粘结固定地毯时,选用优质地板胶,刷胶均匀,铺贴后应拉平压实 2 表面不平、打皱、鼓包 1、 地面本身凹凸不平 2、 未作拉伸处理 1、 地面表面平整度不应大于4mm 2、 铺设地毯时,必须用大撑头,小撑子或专制张紧器张拉平整方可固定 3、 地毯铺设后严防浸湿、雨淋收潮 3 显拼缝、收口雨顷直 1、 接缝绒未作处理 2、 收口处未弹线收口条不顺直 1、 地毯接缝处用弯针做绒毛密头的缝合 2、 收口处先弹线,收口条跟线钉直 4 发霉 1、 首层地面未作防潮处理 2、 地面铺设地毯时含水率过大 1、 收层地面必须做防水层防潮 2、 地面含水率不得大于8% 5 拼缝处露底衬、露缝线 地毯接缝时未张平 接缝时用撑字张平服贴后再缝合 施 工 员 分项工程负责人 班 组 长
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
