资源描述
浙江海滨建设集团有限公司 220千伏东海变电所土建工程
目 录
一、工程概况………………………………………………………………………………1
二、环境、职业健康安全管理目标………………………………………………………4
三、环境、职业健康安全保障措施…………………………………………………4
四、环境、职业健康安全保障措施…………………………………………………6
五、其它报障措施…………………………………………………8
附件:环境因素识辨、影响评价、影响控制策划表
220kV东海变电所土建工程
环境保护施工方案

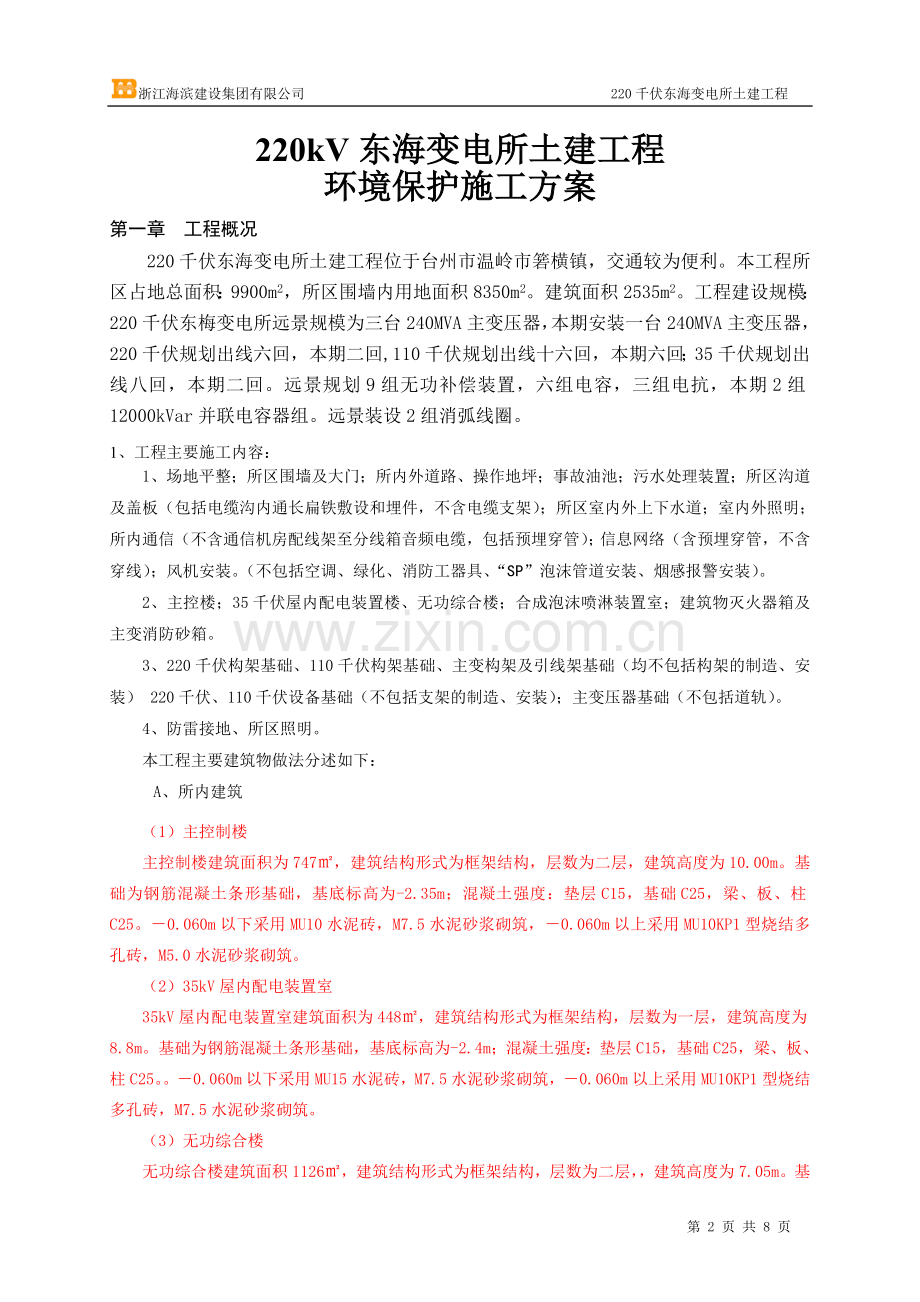

第一章 工程概况
220千伏东海变电所土建工程位于台州市温岭市箬横镇,交通较为便利。本工程所区占地总面积:9900m2,所区围墙内用地面积8350m2。建筑面积2535m2。工程建设规模:220千伏东梅变电所远景规模为三台240MVA主变压器,本期安装一台240MVA主变压器,220千伏规划出线六回,本期二回,110千伏规划出线十六回,本期六回;35千伏规划出线八回,本期二回。远景规划9组无功补偿装置,六组电容,三组电抗,本期2组12000kVar并联电容器组。远景装设2组消弧线圈。
1、工程主要施工内容:
1、场地平整;所区围墙及大门;所内外道路、操作地坪;事故油池;污水处理装置;所区沟道及盖板(包括电缆沟内通长扁铁敷设和埋件,不含电缆支架);所区室内外上下水道;室内外照明;所内通信(不含通信机房配线架至分线箱音频电缆,包括预埋穿管);信息网络(含预埋穿管,不含穿线);风机安装。(不包括空调、绿化、消防工器具、“SP”泡沫管道安装、烟感报警安装)。
2、主控楼;35千伏屋内配电装置楼、无功综合楼;合成泡沫喷淋装置室;建筑物灭火器箱及主变消防砂箱。
3、220千伏构架基础、110千伏构架基础、主变构架及引线架基础(均不包括构架的制造、安装) 220千伏、110千伏设备基础(不包括支架的制造、安装);主变压器基础(不包括道轨)。
4、防雷接地、所区照明。
本工程主要建筑物做法分述如下:
A、所内建筑
(1)主控制楼
主控制楼建筑面积为747㎡,建筑结构形式为框架结构,层数为二层,建筑高度为10.00m。基础为钢筋混凝土条形基础,基底标高为-2.35m;混凝土强度:垫层C15,基础C25,梁、板、柱C25。-0.060m以下采用MU10水泥砖,M7.5水泥砂浆砌筑,-0.060m以上采用MU10KP1型烧结多孔砖,M5.0水泥砂浆砌筑。
(2)35kV屋内配电装置室
35kV屋内配电装置室建筑面积为448㎡,建筑结构形式为框架结构,层数为一层,建筑高度为8.8m。基础为钢筋混凝土条形基础,基底标高为-2.4m;混凝土强度:垫层C15,基础C25,梁、板、柱C25。。-0.060m以下采用MU15水泥砖,M7.5水泥砂浆砌筑,-0.060m以上采用MU10KP1型烧结多孔砖,M7.5水泥砂浆砌筑。
(3)无功综合楼
无功综合楼建筑面积1126㎡,建筑结构形式为框架结构,层数为二层,,建筑高度为7.05m。基础为钢筋混凝土条行基础,基底标高为-2.4m;混凝土强度:垫层C15,基础C25,梁、板、柱C25。-0.060m以下采用MU10水泥砖,M7.5水泥砂浆砌筑,-0.060m以上采用MU10KP1型烧结多孔砖,M5.0水泥砂浆砌筑。
(4)主变基础
基础为钢筋混凝土,基底标高为-1.5m;混凝土强度:垫层C15,基础C25。
B、所区总平面
(1)道路:道路路幅宽度3.5m、4.5m 、3.0m,路面结构自上而下为: a挖方处:180厚C25砼路面→300厚水泥稳定碎石垫层(水泥含量5%)→100厚碎石砂(1:2)垫层→原土夯实。B填方处:180厚C25砼路面→300厚水泥稳定碎石垫层(水泥含量5%)→土工格栅一层→100厚碎石砂(1:2)垫层→级配塘渣夯实,压实系数不小于0.94→原土夯实。路面缩缝每5米设一道,伸缝每20米设一道。道路均采用公路型,道路转弯半径为6米、9米。
(2)围墙、挡土墙:围墙基础采用MU20毛石,M7.5水泥砂浆砌筑。围墙采用MU10.0烧结多孔砖,M5.0水泥砂浆砌筑。围墙、挡土墙伸缩缝每18米设一道20宽的伸缩缝。
(3)大门:本工程围墙大门采用单向伸缩围墙大门。
(4)砖砌电缆沟采用MU10砖,M7.5水泥砂浆砌筑,内外粉刷采用1:2.5防水水泥砂浆20厚。混凝土: 沟道底板C20、沟道垫层C15, 沟道压顶C20;过道路及场地内隧道形式电缆沟采用钢筋混凝土涵洞,混凝土等级C30,φ-HPB235钢筋,Φ-HRP335钢筋。
C、构筑物基础及其他
包括220千伏构架基础、110千伏构架基础、220千伏设备支架基础、110千伏设备支架基础、主变基础、主变构架及引线架基础;所内给排水管道敷设,所内挖填土方等。
D、水工部分
水工部分包括:所区生活、消防、绿化管道、所区室内外上下水道、主控制楼上下水管道,生活消防泵房、事故油池、污水处理生化池等。
E、安装概况
本工程所内外雨水管道采用HDPE双壁波纹管DN600、DN500、DN400、DN300、DN225、DN150,事故排油管道采用球墨铸铁管DN300,消防,生活及绿化水管采用镀锌钢塑管;主控制楼生活给水管采用镀锌钢管,其余给、排水管、污水管采用HDPE双壁波纹管等。所区内各建筑物平面位置详见施工现场总平面布置图。
第二章 环境、职业健康安全管理目标
根据内、外部合同要求,确定本工程的安全目标为:
争创省级安全标化工地。
安全生产重大事故为零,无严重的职业病发生,轻伤负伤率控制在1‰以内,无严重环境污染投诉。
施工现场安全防护达标率100%,综合优良率达到90%以上。
不造成电力、邮电通讯、市政设施等的重大事故。
第三章 文明施工措施
1、文明标化管理
施工现场成立文明施工领导小组(见附件-3),下设专(兼)职文明施工管理人员,各施工班组设立一名兼职文明施工管理人员。
另外,制定现场文明施工管理制度。项目部与各施工班组、各级管理人员签订文明施工责任书,各班组与每个职工签订文明施工责任书。项目部文明施工领导小组每个月进行一次检查、考核,奖励先进、处罚落后,真正做到领导有力,责任到人。
2、施工现场封闭管理
(1)施工现场周围设置并保持2.5米高封闭围墙。
(2)施工工地大门采用铁质不锈双扇门,门面上书写“海滨建设“四个字。
(3)在工地大门入口处设立门卫,建立门卫管理制度张贴在墙上。门卫管理人员设3名,统一保安着装,24小时分三班轮流值班。门卫处放有职工花名册及职工上岗登记表,以及从业人员进出登记表,安全帽颜色按公司统一格式分工种发放。
3、施工现场标志牌设置
建筑工地大门外侧竖立形象美观的工程概况牌,大门内侧醒目位置设置七牌二图。
4、施工现场场容场貌管理
(1)施工场地实行砼地坪施工,保证场内道路畅通;路面做好坡度流向处理。
(2)由兼职文明施工管理人员落实班组落手清制度,清扫出来的建筑垃圾集中堆放,每日清运一次。生活区、办公区内及场外100m内的垃圾由专职保洁员负责,每日清运二次。做到场内外无垃圾。
(3)对进场的材料、机具、安全禁令标志、配电箱、消防器材等严格按布置图位置自行堆放、设置,堆放设置要做到整齐有序,材料挂设标识牌,注明名称、品种、规格、检验状态。每日由专职文明施工管理员负责检查。
(4)为了创造良好的施工环境和生活办公环境,工地现场适当摆设或种植一些花草。材料加工作业和零散材料区设有栏杆围护,所有栏杆用黄黑分色油漆,现场各区和设施设有指示牌。
(5)施工作业交底明确,做到文明作业,工完场清,不在规定吸烟处外随意吸烟。
5、施工现场临时设施管理
(1)职工食堂严格执行国家《食品卫生法》,位置远离厕所,制定食堂卫生管理制度。灶台、墙面铺贴饰面砖。炊事员上岗穿戴白色工作服、工作帽。炊具备有消毒设施,菜盆加盖,冷热、生、熟食品分开储藏,防蝇设施齐全。
(2)工地设有茶水亭,有充足的茶水供应,茶水桶上加盖,冬季做好保温设施。
(3)厕所、浴室保持洁净,墙面铺贴瓷砖,地面铺贴防滑地砖,保证通风采光良好。设有冲水装置,厕所设置化粪池,排放符合环保要求,有厕所保洁管理制度,设有专职保洁员一名。每天清洗厕所三次,确保厕所内无异味。
(4)现场办公用房采用彩钢板活动房。除设立各职能部门的办公室以外,设立电脑室、监控室、会议室等。同时设置黑板报、宣传窗丰富职工业余生活。(见附图-4)
(5)现场职工宿舍采用活动房,内设统一钢床,每一寝室设4张床(双铺),采用统一被褥和床垫。设寝室长一名,制定寝室管理制度,每日轮流清扫,垃圾入垃圾桶。寝室内摆放鞋柜一只。夏天设有电风扇二台,并摆放灭蚊器。宿舍处张贴宿舍卫生管理制度,宿舍人员名单以及卫生值日轮流表。
(6)现场配备保健医药箱、急救器械及经过培训的急救人员二名。
6、施工现场“三证”管理
工地招聘职工办理务工证、暂住证,禁招童工及年老体弱多病的职工,并检验职工计划生育证明。
7、落手清管理
工完后及时清理干净楼层建筑垃圾,楼层清理下来的垃圾集中堆放,每日清运,清运中做好防止滴漏飞扬的措施。拆除架子时,先行洒水降尘,减少扬尘污染。当天拆下来的钢管、脚手板、扣件等材料每日清运出场,若不能当天清运出场,确保堆放整齐。拆架留下的垃圾确保每日清运,保持场内干净。
8、文明施工综合管理
(1)与所有班组签订《文明施工责任承包书》。各班组必须落实一名兼职文明施工管理人员,并加入以项目经理为核心的文明施工管理小组。
(2)、项目部文明施工管理小组每个月组织各施工班组进行检查考核,奖励先进,处罚落后。
(3)加强职工素质教育,倡导文明礼貌,要求所有职工衣着整齐,行为文明,不给企业抹黑。
第四章 环境、职业健康安全保障措施
(一)噪声污染控制
1、具体控制措施
(1)对基础、主体阶段的噪声控制。
(2)对施工期间有噪声污染的设备、工作棚应尽量设在居民区远端。
(3)对木工操作棚、钢筋操作棚采用模板搭设的临时隔音棚,进行三面封闭,对泵车、搅拌机等采用模板搭设的临时隔音棚,尽量减少噪声污染。
(4)对土石方工程使用的挖掘机、装载机应尽量安排在白天工作。
(5)砼振动器操作时,不得碰到钢筋和模板,尽可能创造条件,在振捣区周围设置隔音栅。
2、对装饰阶段噪声污染控制。
(1)对装饰材料的切割尽量移至室内进行。
(2)对敏感区域在高考、重大节假日期间应停止有噪声产生的工种操作。
(3)对确需夜间施工的需办理夜间施工许可证。
(二)污水污染控制
具体措施
1、在建筑物周围设置多只沉淀池和一只蓄水池。
2、将生产和生活废水经多道沉淀后流入蓄水池。
3、利用高压抽水机将蓄水池中的清水再用于结构砼的保养,冲洗马路等,如此循环使用。
4、对食堂废水经隔油池后进入沉淀池。
5、厕所的污水经化粪池过滤后排入市政管道。
(三)大气污染控制
具体控制措施
1、散装水泥桶尽量设置在离居民区最远处,并用彩条布进行全封闭。
2、食堂安装油烟净化器。
3、对砂、石堆场应设置挡风墙。
4、禁止焚烧有毒有害垃圾;如沥青等。
5、及时清理建筑垃圾,清扫路面等,并用湿式作业。
(四)职业病预防
1、辨识潜在的职业病。
(1)急性气体中毒。
(2)中暑。
(3)电光性眼炎、皮炎。
(4)尘肺(水泥尘肺、电焊工尘肺)
(5)噪声聋。
(6)腰背痛。
2、对操作人员加强技术交底、安全培训,技术培训内容应为从事工作的有害性,如何预防、如何自抢、救抢。
3、严格规章制度,强化监督管理。
4、职业病预防的具体控制措施。
5、对急性气体中毒的预防。
⑴在使用搬运过程中要密闭化,严防跑、冒、滴、漏。
⑵进入有毒场所应有切实可行的防护装备,如戴防毒面具关风面罩等。
⑶加强通风、使毒气尽快排出。
6、对中暑的预防。
⑴对夏季施工、调整作息时间,避开高温施工,增加工间休息次数,缩短劳动持续时间。
⑵对施工场所设置茶水亭、供应茶水(或盐开水),有条件的可供应冷饮。
7、电光性眼炎、皮炎的预防。
⑴对电焊工发放必要的防护用品,如防护罩,防护眼镜,防护工作服,防护手套等。
8、尘肺的预防。
⑴对混凝土工、电焊工发放防尘口罩,减少灰尘的危害,讲究工人卫生,勤换工作服、勤洗澡。
⑵在工作量较大时,应供应预防尘肺饮料,如红糖水等。
9、噪声聋的预防。
⑴对在有较大噪声的施工场所施工人员可发放棉花团耳塞、耳罩、帽盔,减少噪声对人的危害。
⑵合理安排作息时间,休息时脱离噪声环境。
(五)其他保障措施
1、施工现场环境卫生落实分工包干。制定卫生管理制度,设专职现场清洁员二名,建筑垃圾做到集中堆放,生活垃圾设专门垃圾箱,并加盖,每日清运。确保生活区、作业区保持整洁环境。
2、在现场大门内两侧、办公、生活、作业区空余地方,合理布置绿化设施,做到美化环境。
3、作业时尽量控制噪音影响,对噪声过大的设备尽可能不用或少用。在施工中采取防护等措施,把噪音降低到最低限度。
4、多余土方在规定时间、规定路线、规定地点弃土,严禁乱倒乱堆。
5、场内设置排水沟,做到污水不外流,场内无积水。场地废水经沉淀池沉淀后排入城市排水管网。工地厕所、食堂污水经化粪、隔油等处理后排入附近排水管道。
6、砂石料等散装物品车辆全封闭运输,车辆不超载运输。在施工现场设置冲洗水枪,车辆做到净车出场,避免在场内外道路上“抛、洒、滴、漏”。
7、保护好施工周围的树木、绿化,防止损坏。
8、如在挖土等施工中发现文物等,立即停止施工,保护好现场,并及时报告文物局等有关单位。
第 8 页 共 8 页
展开阅读全文
