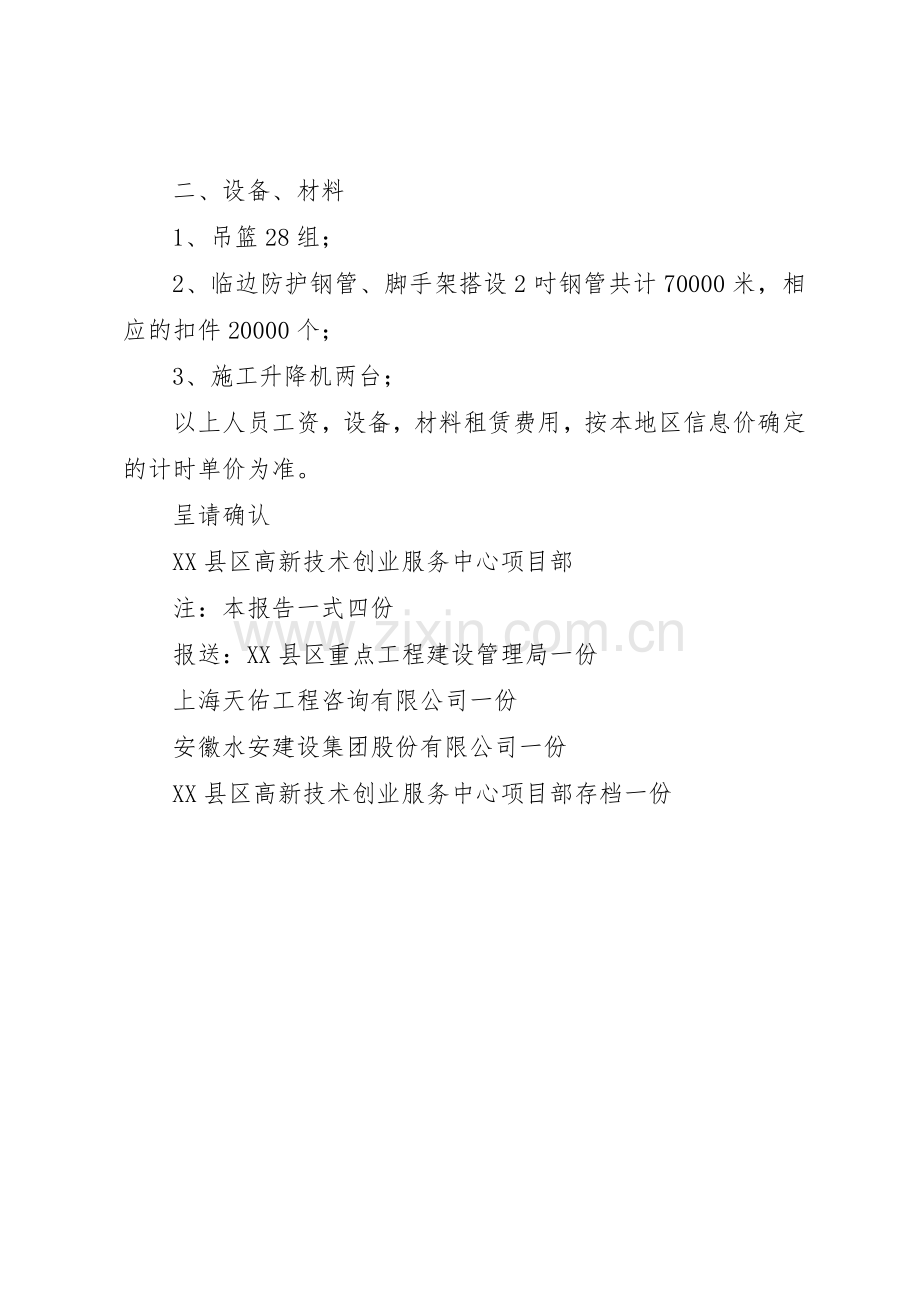

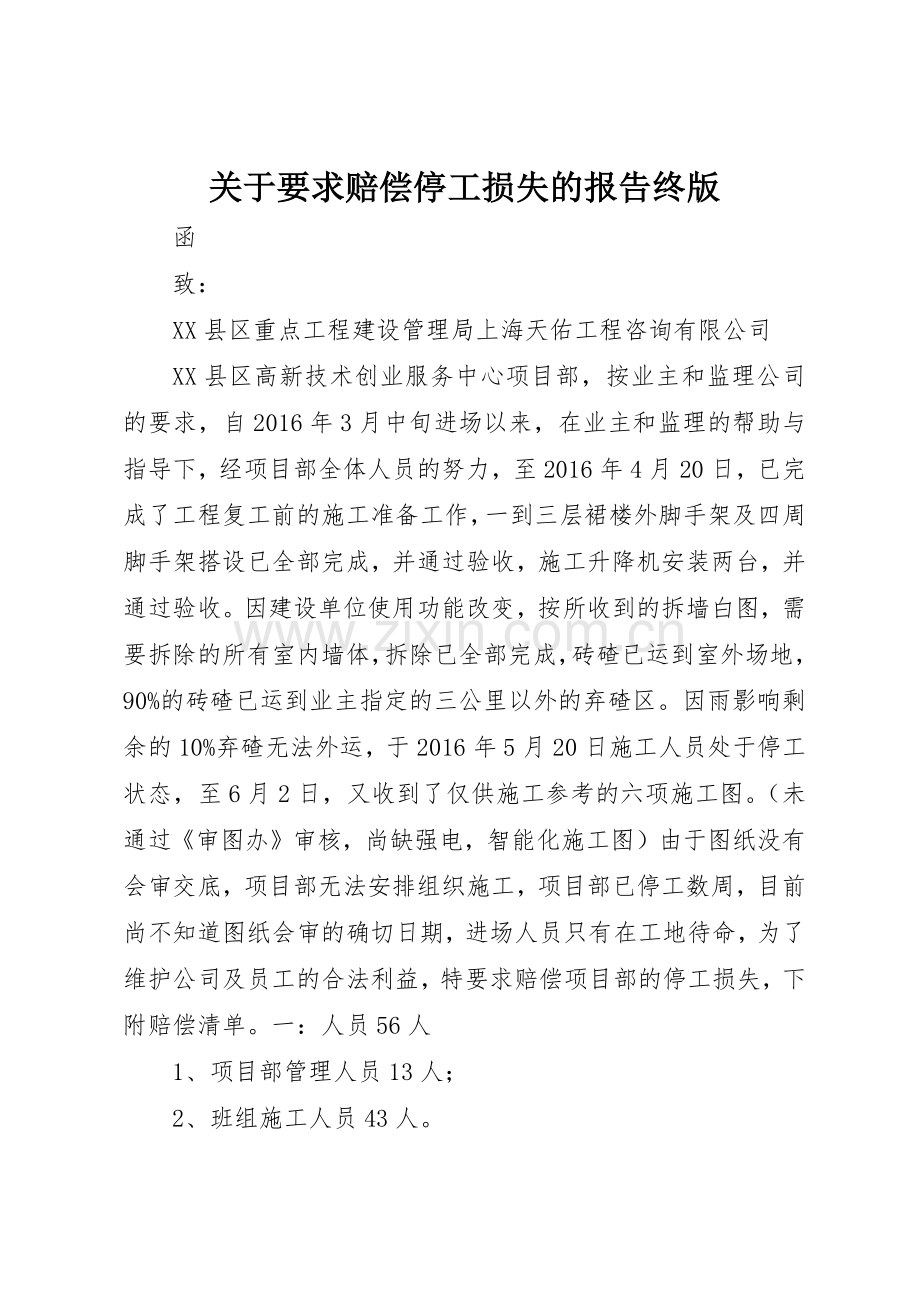

关于要求赔偿停工损失的报告终版 函 致: XX县区重点工程建设管理局上海天佑工程咨询有限公司 XX县区高新技术创业服务中心项目部,按业主和监理公司的要求,自2016年3月中旬进场以来,在业主和监理的帮助与指导下,经项目部全体人员的努力,至2016年4月20日,已完成了工程复工前的施工准备工作,一到三层裙楼外脚手架及四周脚手架搭设已全部完成,并通过验收,施工升降机安装两台,并通过验收。因建设单位使用功能改变,按所收到的拆墙白图,需要拆除的所有室内墙体,拆除已全部完成,砖碴已运到室外场地,90%的砖碴已运到业主指定的三公里以外的弃碴区。因雨影响剩余的10%弃碴无法外运,于2016年5月20日施工人员处于停工状态,至6月2日,又收到了仅供施工参考的六项施工图。(未通过《审图办》审核,尚缺强电,智能化施工图)由于图纸没有会审交底,项目部无法安排组织施工,项目部已停工数周,目前尚不知道图纸会审的确切日期,进场人员只有在工地待命,为了维护公司及员工的合法利益,特要求赔偿项目部的停工损失,下附赔偿清单。一:人员56人 1、项目部管理人员13人; 2、班组施工人员43人。 二、设备、材料 1、吊篮28组; 2、临边防护钢管、脚手架搭设2吋钢管共计70000米,相应的扣件20000个; 3、施工升降机两台; 以上人员工资,设备,材料租赁费用,按本地区信息价确定的计时单价为准。 呈请确认 XX县区高新技术创业服务中心项目部 注:本报告一式四份 报送:XX县区重点工程建设管理局一份 上海天佑工程咨询有限公司一份 安徽水安建设集团股份有限公司一份 XX县区高新技术创业服务中心项目部存档一份
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 应用文书 > 规章制度

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
