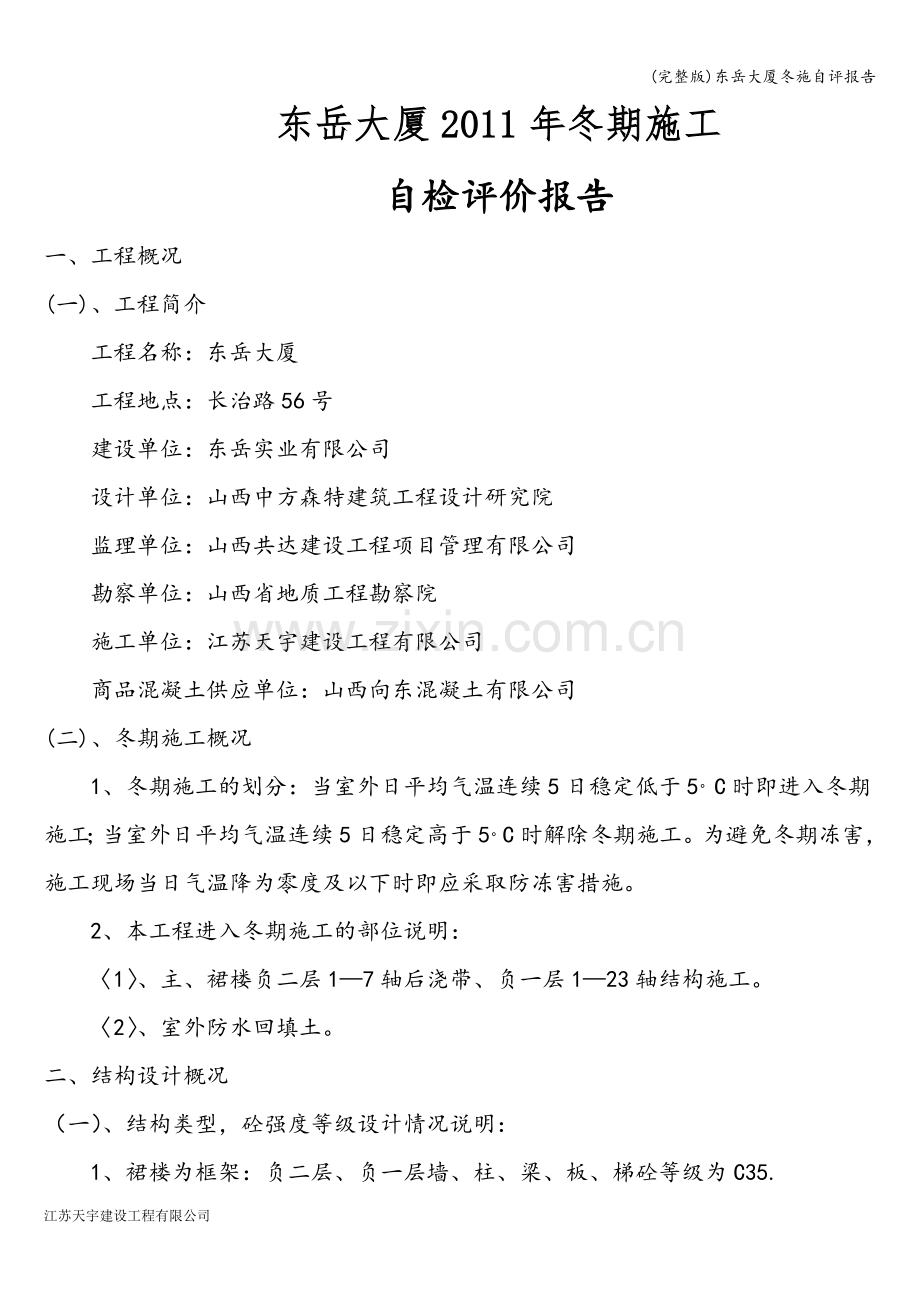

东岳大厦2011年冬期施工
自检评价报告
一、工程概况
(一)、工程简介
工程名称:东岳大厦
工程地点:长治路56号
建设单位:东岳实业有限公司
设计单位:山西中方森特建筑工程设计研究院
监理单位:山西共达建设工程项目管理有限公司
勘察单位:山西省地质工程勘察院
施工单位:江苏天宇建设工程有限公司
商品混凝土供应单位:山西向东混凝土有限公司
(二)、冬期施工概况
1、冬期施工的划分:当室外日平均气温连续5日稳定低于5。C时即进入冬期施工;当室外日平均气温连续5日稳定高于5。C时解除冬期施工。为避免冬期冻害,施工现场当日气温降为零度及以下时即应采取防冻害措施。
2、本工程进入冬期施工的部位说明:
〈1〉、主、裙楼负二层1—7轴后浇带、负一层1—23轴结构施工。
〈2〉、室外防水回填土。
二、结构设计概况

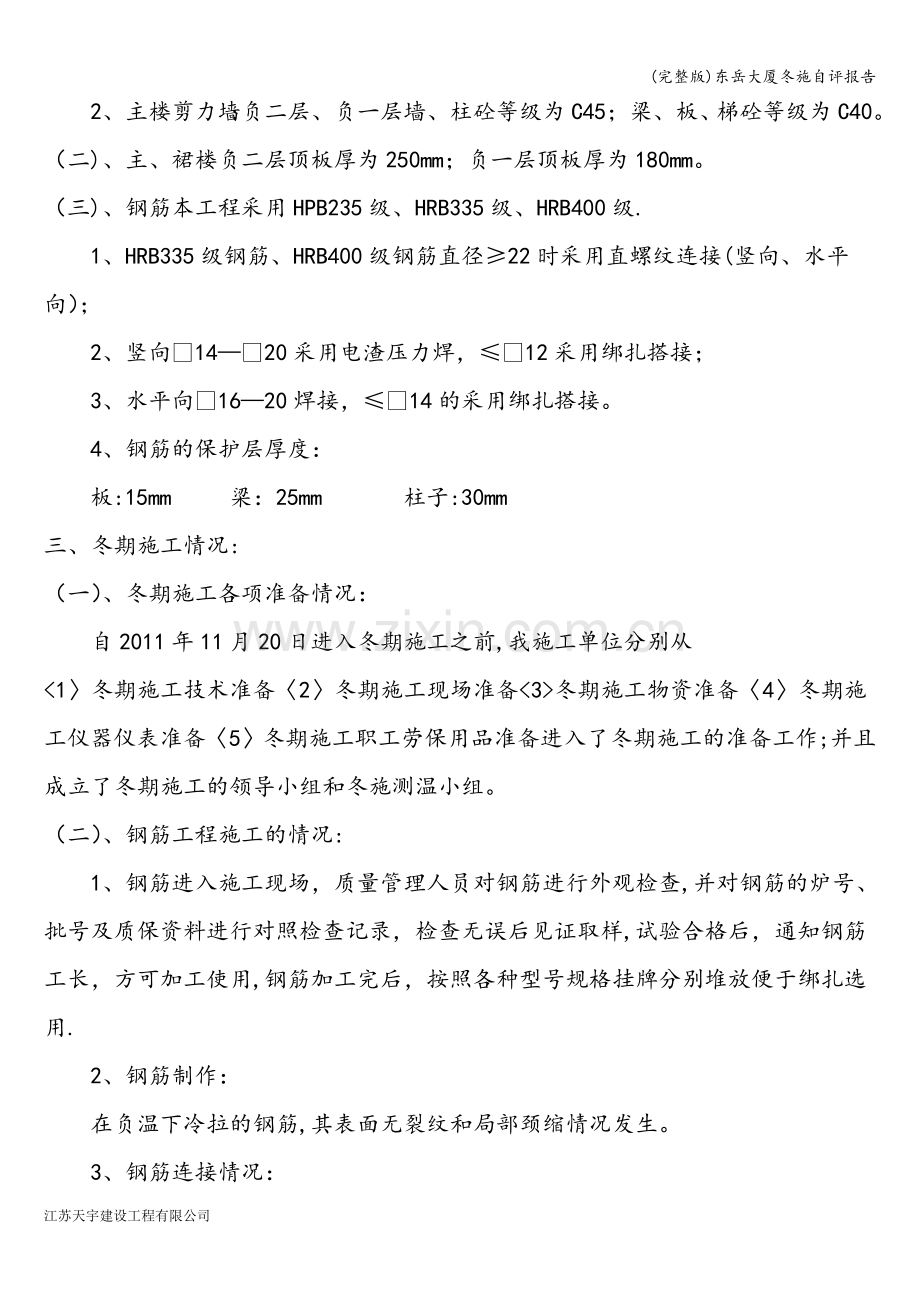

(一)、结构类型,砼强度等级设计情况说明:
1、裙楼为框架:负二层、负一层墙、柱、梁、板、梯砼等级为C35.
2、主楼剪力墙:负二层、负一层墙、柱砼等级为C45;梁、板、梯砼等级为C40。
(二)、主、裙楼负二层顶板厚为250mm;负一层顶板厚为180mm。
(三)、钢筋本工程采用HPB235级、HRB335级、HRB400级.
1、HRB335级钢筋、HRB400级钢筋直径≥22时采用直螺纹连接(竖向、水平向);
2、竖向14—20采用电渣压力焊,≤12采用绑扎搭接;
3、水平向16—20焊接,≤14的采用绑扎搭接。
4、钢筋的保护层厚度:
板:15mm 梁:25mm 柱子:30mm
三、冬期施工情况:
(一)、冬期施工各项准备情况:
自2011年11月20日进入冬期施工之前,我施工单位分别从
<1〉冬期施工技术准备〈2〉冬期施工现场准备<3>冬期施工物资准备〈4〉冬期施工仪器仪表准备〈5〉冬期施工职工劳保用品准备进入了冬期施工的准备工作;并且成立了冬期施工的领导小组和冬施测温小组。
(二)、钢筋工程施工的情况:
1、钢筋进入施工现场,质量管理人员对钢筋进行外观检查,并对钢筋的炉号、批号及质保资料进行对照检查记录,检查无误后见证取样,试验合格后,通知钢筋工长,方可加工使用,钢筋加工完后,按照各种型号规格挂牌分别堆放便于绑扎选用.
2、钢筋制作:
在负温下冷拉的钢筋,其表面无裂纹和局部颈缩情况发生。
3、钢筋连接情况:
本工程有两种连接形式:第一种采用直螺纹连接,第二种是采用电渣压力焊.
采用电渣压力焊连接时,适当增加了焊接电流,通电时间及接头保温时间,其接头药盒拆除的时间延迟2min左右,焊渣敲除的时间也做了相应延长(并用在焊接施工时搭设了临时焊接棚)。
本工程竖向钢筋,墙柱20以上的采用直螺纹,基础梁、板钢筋32、28、25、22采用剥肋滚压直螺纹套筒连接,根据现场使用数量,进行现场取样(按国家规范每500个接头取一组)。钢筋余HRB335级、HRB400级采用电渣压力焊,水平方向采用闪光对焊、帮条焊;墙体水平钢筋采用.HPB235级钢筋采用接连接.
4、砼冬期施工情况:
〈1〉、砼原材料情况
① 砼所用的骨料清洁、无冰雪、冻块及其他物质;
② 砼搅拌时延长搅拌时间,是正常搅拌时间的1.5倍;
③ 根据天气预报及时向厂家提出抗冻等级要求,本项是由砼厂家根据气温情况决定采用何等级的防冻砼;
④ 砼到施工现场入泵强度符合要求.
<2〉、砼施工浇筑情况
① 每次砼浇筑前检查模板内无冰雪;
② 砼浇筑时,砼入模温度都能保证大于10。C;
③ 每次砼浇筑时必须有砼浇筑令,砼采用分层浇捣,并且捣密实无狗洞情况发生;
④ 每次砼浇筑之前,钢筋、模板工程必须给监理单位验收,验收合格后方可进行砼浇筑准备;
⑤ 在监理、甲方经检查冬期施工的物资是否齐全,施工现场是否完善取暖保温措施,砼浇筑平向是否完善了棚内围挡阻风措施、板向四周做了挡风维护;
⑥ 按规定对商品砼坍落度现场进行了检查,满足要求方可入泵;
⑦ 对浇筑好的楼面及时进行用麻袋、地毡等保温材料进行覆盖保温,结构的棱角易冻部位保温层增加三倍;
⑧ 测温孔严格按冬期方案中的要求进行留设,并按高度方案要求进行测温,并按砼的温度变化实事求是填写测温数据;
⑨ 砼施工时按规范要求留置试块,每施工段至少留置2组抗冻临界强度试块,当临界试块强度达到规范要求后且砼表面温度与外界温差不超过规定时方可拆除墙模和拆除保暖设施;
⑩ 本工程砼的养护采用综合蓄热法施工。
四、冬期施工段自检自评情况:
(一)、钢筋:
1、钢材有出厂合格证85份;
2、钢材有原材复试报告85份;
3、钢筋机械连接,焊接检验报告
直螺纹取样 组,复试报告 份,全部合格;
电焊压力焊取样 组,复试报告 份,全部合格;
闪光对焊取样 组,复试报告 份,全部合格;
帮条焊取样 组,复试报告 份,全部合格。
(二)、砼:
1、砼出厂合格证24份;
2、砼试块标养送检情况:
主楼C45取样:17 组,复试报告17份,全部合格;
主楼C40取样: 9 组,复试报告 9份,全部合格;
裙楼C35取样:21 组,复试报告21份,全部合格.
(三)、防水卷材:
负一二层外墙取样:2 组,复试报告2份,全部合格。(30%和70%家各1份)
(四)、现场钢筋保护层检测情况:
现场的实体已请了试验室进行了钢筋保护层的检测,检测结果符合设计规范要求,并有检测报告2份。
(五)、现场的实体砼强度,经甲方、监理施工单位共同用回弹仪进行检测,回弹结果经计算后得出:主楼砼强度已达到设计强度的75%以上;裙楼砼强度已达到设计强度的80%以上。
(六)、关于市质量监督站冬期施工整改通知单内容及整改情况:
1、进入冬期施工之前的检查
<1〉、完善冬施方案中的热工计算(已完善);
〈2〉、除标、同养试块外应做两组抗冻临界强度试块(已按要求留置);
〈3〉、尽快完善冬施物资,包括炭及围拦彩条布(物资已准备到位);
〈4〉、冬施部位不建议拆模(春节后才拆除模板);
2、进入冬期施工期的检查
〈1〉、完善测温记录,临界强度报告(测温记录已完善,临界强度报告已取回);
〈2〉、防水卷材增设30%家的复试(已完善进行对比复试)。
(七)、现场构件经复检无较大位移情况,符合要求。
(八)、现场砼无孔洞情况发生,极少部位局部有蜂窝现像。
(九)、现场实体经检查无主筋露筋情况。
我单位在冬期施工过程中建立了完善的冬施质量保证体系,制定了质量保证制度,将质量落实到各人员,未出现违反有关法律、法规的情况。施工过程中对质检站监督抽查提出的问题及时进行了整改或完善,严格按质检站和规范要求执行。
最后再次感谢市站领导来本工程指导工作.
江苏天宇建设工程有限公司
