收藏 分销(赏)

五夫互通匝道桥桥面施工方案.doc

上传人:胜**** 文档编号:710072 上传时间:2024-02-19 格式:DOC 页数:16 大小:220KB
下载 相关 举报
五夫互通匝道桥桥面施工方案.doc_第1页
第1页 / 共16页
五夫互通匝道桥桥面施工方案.doc_第2页
第2页 / 共16页
五夫互通匝道桥桥面施工方案.doc_第3页
第3页 / 共16页
五夫互通匝道桥桥面施工方案.doc_第4页
第4页 / 共16页
五夫互通匝道桥桥面施工方案.doc_第5页
第5页 / 共16页
点击查看更多>>
资源描述

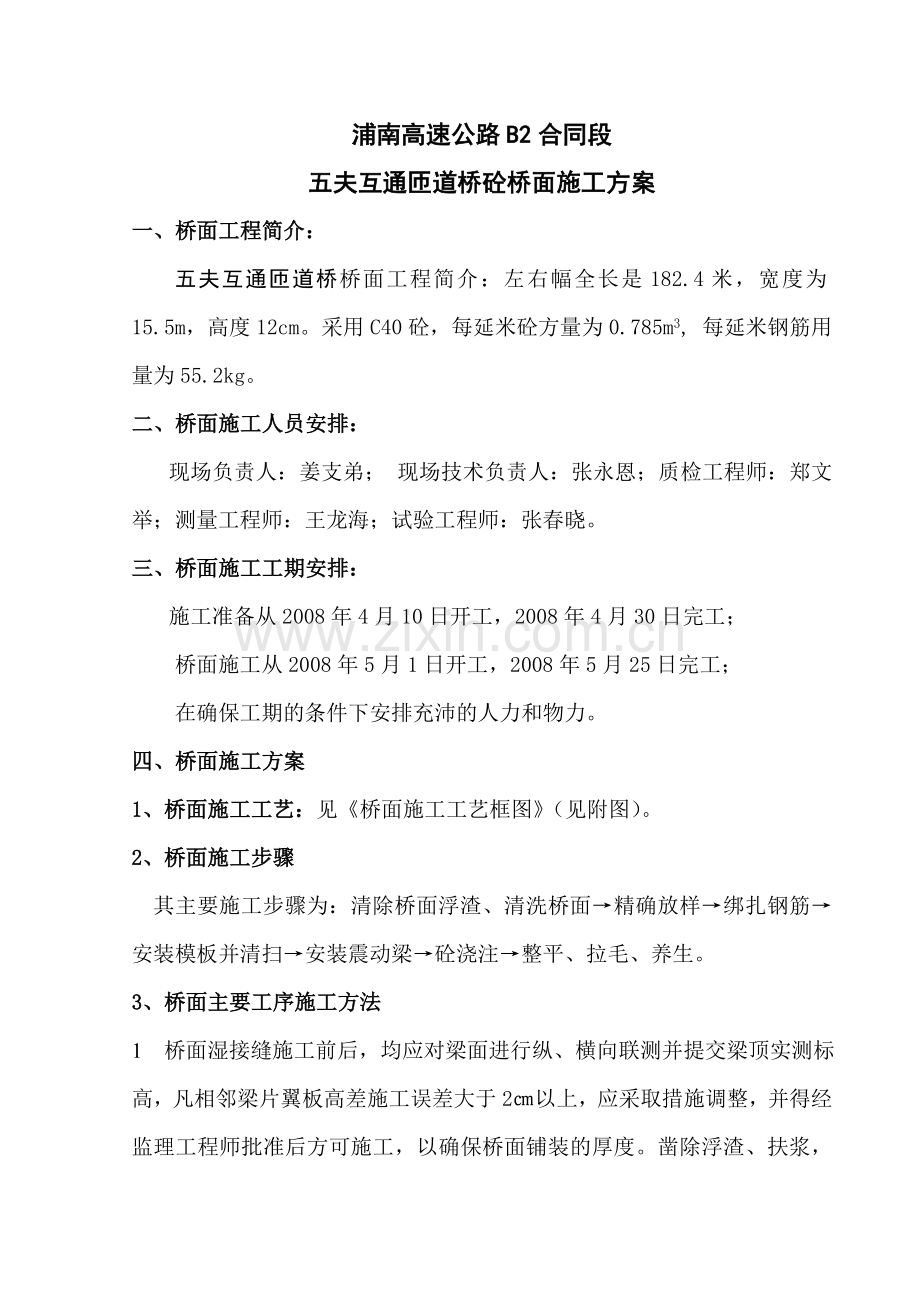

1、浦南高速公路B2合同段五夫互通匝道桥砼桥面施工方案一、桥面工程简介:五夫互通匝道桥桥面工程简介:左右幅全长是182.4米,宽度为15.5m,高度12cm。采用C40砼,每延米砼方量为0.785m3, 每延米钢筋用量为55.2kg。二、桥面施工人员安排: 现场负责人:姜支弟; 现场技术负责人:张永恩;质检工程师:郑文举;测量工程师:王龙海;试验工程师:张春晓。三、桥面施工工期安排:施工准备从2008年4月10日开工,2008年4月30日完工;桥面施工从2008年5月1日开工,2008年5月25日完工;在确保工期的条件下安排充沛的人力和物力。四、桥面施工方案1、桥面施工工艺:见桥面施工工艺框图(见

2、附图)。2、桥面施工步骤 其主要施工步骤为:清除桥面浮渣、清洗桥面精确放样绑扎钢筋安装模板并清扫安装震动梁砼浇注整平、拉毛、养生。3、桥面主要工序施工方法1 桥面湿接缝施工前后,均应对梁面进行纵、横向联测并提交梁顶实测标高,凡相邻梁片翼板高差施工误差大于2以上,应采取措施调整,并得经监理工程师批准后方可施工,以确保桥面铺装的厚度。凿除浮渣、扶浆,清除杂物,并用高压水枪冲洗干净。浇注前,梁面应干净且保持湿润,没有积水。 2 采用四等水准测量将高程控制点布设于桥头桥中桥尾稳固处,并于其他水准点联测,确保其准确性。在梁上面,按纵向每5m间距测设中心点(共三点:左右护栏内边缘与单幅中心点),并初测中心

3、点高程。 3 按设计位置进行钢筋绑扎,严格控制钢筋网标高,钢筋网垫石推荐采用未经磨光的石板片,钢筋网宜采用点焊。 4 根据对中心点的初测高程,安装模板,模板采用40角钢做为模板,每85间距设置预埋螺栓,做为模板支撑,模板顶面高程做为桥面铺装高程。根据模板高程调整钢筋,满足钢筋保护层要求。 5 用滚筒进行提浆粗平,有专人检查与砼面接触情况,并及时填挖。使滚筒保持滚动状态,而且与砼面没有空隙。砼的施工要注意平整度的控制,养护采用土工布覆盖洒水养护。 6 摊铺时砼料应略高于模板,采用刮尺刮平,刮尺应紧贴模板,横桥想反复撮动,纵桥向平稳前移,并观察与砼面接触情况,及时调整砼坍落度,刮尺必须有足够的强度

4、,防止变形。用直尺检查平整度,并由熟练工人精平,采用塑料扫把横向对砼进行拉毛,拉毛要顺直。 7 做一段铺装作为试验段,认真总结,符合要求后方再大面积施工。 8 夏季施工,避免在中午11点至15点高温天气下施工。做好防雨措施,准备一定长度的人字型避雨篷,遇雨时,应立即停止施工,做好已施工段的防雨工作。 9 根据模板高度合理调整钢筋的高度,合理分配上保护层与下保护层的大小,防止因保护层过小而产生裂缝。 10 砼收浆后立即覆盖土工布养生,严禁此时用流水直接冲刷砼,并保持湿润满7天。在已浇砼初凝后不得采取沙浆或砼进行薄层贴补。 11 对需安装伸缩缝处的水泥砼桥面,应先连续浇筑砼,然后切缝开槽安装伸缩缝

5、。 12 砼未达到足够强度前,桥头处设警示标和障碍,禁止车辆通过。4、施工质量 1 桥面泄水孔的进水口应略低于桥面面层,其数量不得低于设计要求;泄水孔下周围10m范围有房屋、通道的,一律设置引水管道至桥下排水沟。2 铺装层表面无脱皮、印痕、裂纹、石子外露等缺陷。 3 除施工缝外,铺装层面无干缩或湿缩产生的裂纹。 4 施工接缝密贴、平整、无错台。 5 钢筋网现场质量检验见表6.6.4-1。表6.6.4-1 钢筋网现场质量检验表项次检验项目检验项目检验方法和频率1网的长、宽()10用尺量2网眼尺寸()10用尺量,抽查3个网眼3对角线差()10用尺量,抽查3个网眼对角线 6 桥面铺装现场质量检验见表

6、6.6.4-2。表6.6.4-2 桥面铺装现场质量检验表项次检验项目规定值或允许偏差检验方法和频率1强度或压实度在合格标准内按评定标准附录B或D检查2厚度()+10,-5对比路面浇筑前后标高检查,每100m5处3平 整 度水泥砼平整度仪:全桥每车道连续检测,每100m计算IRI或IRI(m/km)3.0()1.84横坡水泥砼0.15%每100m检查3个断面五、 安全文明 1 建立健全安全保证体系,对现场工作人员进行安全文明教育,强化安全意识。2 在桥梁边缘设置安全网,桥头设安全责任,警示标示牌,施工人员进场必须戴安全帽,在桥梁边缘作业的工人配备安全带。3 针对桥面钢筋多且面广的特点,设专职电工

7、每天对用电设备、线路进行全面检查。4 桥头设栅栏,非施工人员和外来车辆严禁入内。六、质量保证体系及保证措施6.1质量保证体系保证体系详见质量保证体系图6.2质量管理措施为保证本标段工程质量,工区项目部成立质量管理小组,人员编制为:组长:茹念文副组长:王建军、雷文明成员:周厚堂、杨汉发、连秀玲、贾启伦、游康、钟金华、钟永春6.2.1严格按照设计文件,招标文件规范及质量评定标准和检验制度进行施工,坚持“以质量求信誉,以质量求生存”的原则,树立开工必优的思想,确保质量方针、质量目标的实现,杜绝质量等级事故发生。6.2.2牢固树立“质量第一”的思想。加强对职工技术培训和技术教育,提高职工队伍技术素质和

8、施工工艺水平,以确保工程质量创优。6.2.3认真熟悉审查图纸,领会设计意图,坚持按图施工。6.2.4认真做好技术交底工作,主要技术问题及主要分项工程实行分级技术交底制度。由项目部工程师、队技术室、主管工程师、助理工程师负责实施,层层落实,确保交底准确就位。6.2.5成立测量小组,负责施工中测量工作,坚持换手复测制度。6.2.6加强施工过程中的质量管理,实行挂牌施工,切实搞好“三检一评活动”。严格隐蔽工程和其它工程项目的检查签证工作。推行工序逐级签证制,上道工序未经签认,不准进行下道工序施工,对未经质检工程师检查、签认的工程不予计价。6.2.7发挥经济杠杆对工程质量的促进作用,严格执行质量否决权

9、,严格计量支付,优质优酬,奖优罚劣。6.2.8严格标准计量和工地试验工作。按规定对各工序及原材料、成品、半成品进行检查评定及试验鉴定,不合格品严禁入场,对进场后检验为不合格的材料要立即标注并及时清理出场。严格控制填土厚度、压实度,加强试验检测。6.2.9严格施工工艺流程,实行标准化规范化作业。依靠科技进步搞好工程质量,积极推广应用新技术、新设备、新材料、新工艺和先进的施工方法,提倡技术革新。6.2.10加强技术攻关工作,组织攻关小组,加强QC小组活动,不断提高施工质量。6.2.11及时审核、收集、整理、填报各种资料,并由专人负责整理,按规定整理竣工资料。6.2.12以设计图纸和“规范”、“标准

10、”为依据,确保创优规划的实现,坚决执行我单位对于质量控制的有效做法,做到四个坚持一个依靠、三检、三不交、三个不放过。(1)四个坚持一个依靠:四个坚持:a.坚持开工必优的质量意识;b.坚持内实外美的严格要求;c.坚持施工操作做到三化:即程序化、规范化、标准化;d.坚持领导干部、技术干部、操作者三结合的岗位责任制。 一个依靠:依靠科技进步,把适用的新技术、新方法、新工艺、新设备、新材料广泛应用到施工中去。(2)三检制度:自检互检工序交接检(3)三不交制度:无自检记录和自检评定不交;未经专业技术人员验收合格不交;施工技术资料不齐不交。(4)三个不放过:对工程质量问题的处理坚持三个不放过:原因不清楚不

11、放过、不分清责任不放过、没有改进措施不放过。七、安全保证措施7.1安全组织机构及保证体系项目经理部成立以项目经理为组长,项目副经理、总工程师及安全监察长为副组长,项目部各科室负责人及施工队长、安全员为成员的安全领导小组,全面负责施工现场安全管理。办公地点设在安全质量科。安全管理领导小组组长:茹念文副组长:王建军、雷文明、组员:魏军亮、连秀玲、张春晓、周厚堂、游康、徐祖亨、钟永春保证体系详见安全保证体系框图7.2安全生产方针“安全第一,预防为主”。7.3安全生产目标安全生产指标:无重大伤亡、交通、电力机械设备、火灾、中毒事故,全员重伤率控制在0.06%,轻伤率控制在0.5%。7.4安全保证措施7

12、.4.1根据现场生产特点,制定重点工序操作规程、各类主要生产设备操作规程。项目部建立安全生产责任制,制定相应的考核办法,以确保各项规章制度的落实和实施。7.4.2安全工作领导小组定期组织安全检查。各级安全员要经常深入作业现场检查。一要检查各项制度的落实情况,二要及时发现各种安全隐患。对职能部门开出隐患整改通知书,限期整改。严格按安全生产责任制进行考核。7.4.3通过改进施工技术、施工设备、施工工艺等措施,改善劳动条件,提高施工的安全性。7.4.4规范用电,施工及生活用电配置合理,架线规范,严禁私拉乱接,所有大型用电设备必须安装漏电保护器。7.4.5消防措施7.4.5.1在生活区、停车场、材料库

13、及油料等仓库及机械车辆上,配备一定数量的消防用具,做到有备无患。7.4.5.2加强消防教育,树立火灾防患意识。要求人人掌握报警方法和灭火器的使用方法,以及一些最基本的灭火途径。7.4.5.3严格施工及生活用电的接线管理,防止因电引发的火灾事故发生。7.4.5.4材料库、油库等主要场所要接通工地内电话,确保一旦险情发生,报警迅速及时。八、成立文明施工和环保管理机构成立文明施工及环保领导小组和稽查小组,由项目部党政工团领导组成,负责传达上级有关文明施工管理的会议精神和月检制度落实,稽查小组属于机动组,对文明施工和环保进行突击检查。环保领导小组组长:茹念文副组长:王建军、雷文明、组员:贾启伦、魏军亮

14、、杜成孝、 连秀玲、张春晓、周厚堂、游康、徐祖亨、钟永春8.1、文明施工措施8.1.1、施工围蔽设施的设置以及所采取的相应安全措施。、工地内设置的临时设施如现场办公室,职工、民工宿舍等房屋,整齐放置,统一规划,保证明亮整洁。、在施工期间,生活办公区、及与既有道路相交处的施工范围边线设置警示标志。施工区域和交通路口,夜间挂红灯,并保证施工沿线在夜间有足够的照明设施;施工期间,根据监理工程师、业主或当地政府要求,在要求的时间和地点,提供和维持所有的照明灯光、护板、围墙、栅栏、警示信号标志并安排专门的值班人员24小时值班,对工程保护和为工程提供安全和方便。 、因施工造成沿线单位、居民的出入受阻碍的,

15、采取有力措施,确保出入口和道路的畅通和安全。同时,派专人协助交警维护所在地段的交通与人流,既保证施工安全,也保证车辆和行人的畅通和安全。8.1.2、机具、材料管理、在施工过程中,始终保持现场整齐干净,清理掉所有多余的材料、设备和垃圾、拆除不再需要的临时设施,做好文明施工。、材料仓库用砖砌结构,材料进场后进行分类堆放,并按照ISO9002文件有关要求进行标识。工地一切材料和设施不得堆放在施工区域外,在场内分类堆放整齐,保证施工现场畅通,场地文明整洁。、施工机具统一在确定场所内摆放,并用标识牌标明每一类施工机具摆放地点。、所有施工机具保持整洁机容,每天进行例行保养。、在运输和储存施工材料时,采取可

16、靠措施防止漏失。8.1.3、文明的宣传和监督 、学习文明施工管理规定,在每周安全学习例会中穿插文明施工管理规定的学习内容,务使每个职工明白文明施工的重要性。 、做好施工现场的宣传工作,在作业班组积极开展文明施工劳动竞赛。 、注意搞好与沿线单位、居民的工作,以使工程顺利开展。 、施工现场主门右侧悬挂施工标牌,标明工程名称、工程负责人、工地文明施工负责人、施工许可证和投诉电话等内容,接受居民的监督。8.1.4、文明施工方面的承诺 、项目经理部办公室设投诉电话,接受居民、群众的监督。所有投诉问题保证在8小时内予以整改、答复。 、文明施工和环保检查中发现的问题,保证在8小时内予以整改,并以书面形式答复

17、。 、保证文明施工和环保管理措施落实,责任到人,有奖有罚。 、工程完工后,在14天拆除工地围栏、安全防护设施和其他临时设施,清除设备、多余材料、余泥和垃圾等,并将工地及周边环境清理整洁,做到工完料净场地清,达到业主和监理工程师满意的程度。 、无条件接受业主和监理工程师有关文明施工的指示。82、环境保护措施 随着人民生活水平的不断提高,做好环境保持工作日益显出其地位的重要性和迫切性。为了响应国家对做好环保工作的号召,满足业主的有关要求,将结合行业和工程施工特点,积极做好环保工作。具体措施如下:8.2.1、进场前,提交一式三份详细的施工期间环境保护方案,包括施工现场所必须的排泄系统、照明灯光、护板

18、、围墙、栅栏、警示信号标志和环保措施等,并使业主和监理工程师满意。8.2.2加强学习环保知识、法律法规,开展环保知识宣传,提高全体员工的环保素质。8.2.3以墙报、简报、宣传标语的宣传形式开展环保宣传工作。8.2.4根据本合同各单位工程的施工特点,严格执行公路工程施工安全技术规程(JTJ076-95)的具体规定:为了保护本合同工程免遭损坏,或为现场附近和过往群众的安全与方便,在确有必要的时候和地方,或当监理工程师或有关主管部门要求时,提供照明、警卫、护栅、警告标志等安全防护设施。8.2.5对于来自施工机械和运输车辆的施工噪声,为保护施工人员的健康,遵守中华人民共和国环境噪声污染防治法并依据工业

19、企业噪声卫生标准合理安排工作人员轮流操作机械,减少接触高噪声的时间,或穿插安排高噪声的工作。对距噪声源较近的施工人员,除取得防护耳塞或头盔等有效措施外,还缩短其劳动时间。同时,注意对机械的经常性保养,尽量使其噪声降低到最低水平。为保护施工现场附近居民的夜间休息,施工时间加以控制。8.2.6对于施工中粉尘污染的主要污染源施工车辆、机械运行和运输产生的扬尘,采取有效措施减轻施工现场的大污染,保护人民健康,如:施工通道经常进行洒水处理。8.2.7采取可靠措施保证原有交通的道路通行和维持沿线的居民饮水、农田灌溉、生产生活用电及通讯等管线的正常使用。8.2.8在施工中,严格遵守国家环境保护部门的有关规定

20、,采取有效措施以预防和消除因施工造成的环境污染,对工程范围以外的工地及植被 注意保护,并严禁乱倒污泥、垃圾等。8.2.9在施工期间加强环境保护意识,保持工地清洁,控制扬尘,杜绝漏洒材料。为此使施工场地砂石化或保持经常洒水,使得施工场地旁的农田作物无扬尘污染。8.2.10施工场地整平整畅通,排水系统良好。材料、机具堆放整齐,严格用地管理,场地内的管线严格按设计和安全规定架设,并严加管理,杜绝乱搭乱接等。及时清除现场弃土施工垃圾。8.2.11基础施工中的泥浆废弃过程,用专用泥浆车装运到环保部门指定的位置处理。8.2.12施工及生活中产生的污水和废水,集中处理,经检验符合污水综合排放标准(GB897

21、8-1996)规定后,方排放至指定的沟溪中,并保护农口排灌系统。严禁向箭滩河排入施工污水。8.2.13做好施工现场的卫生管理和安全保卫工作,保持现场的卫生清洁,建立文明、卫生、防火、防盗责任制,落实责任人,非施工人员不得进入施工现场。下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养

22、,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你

23、的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年

24、知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
