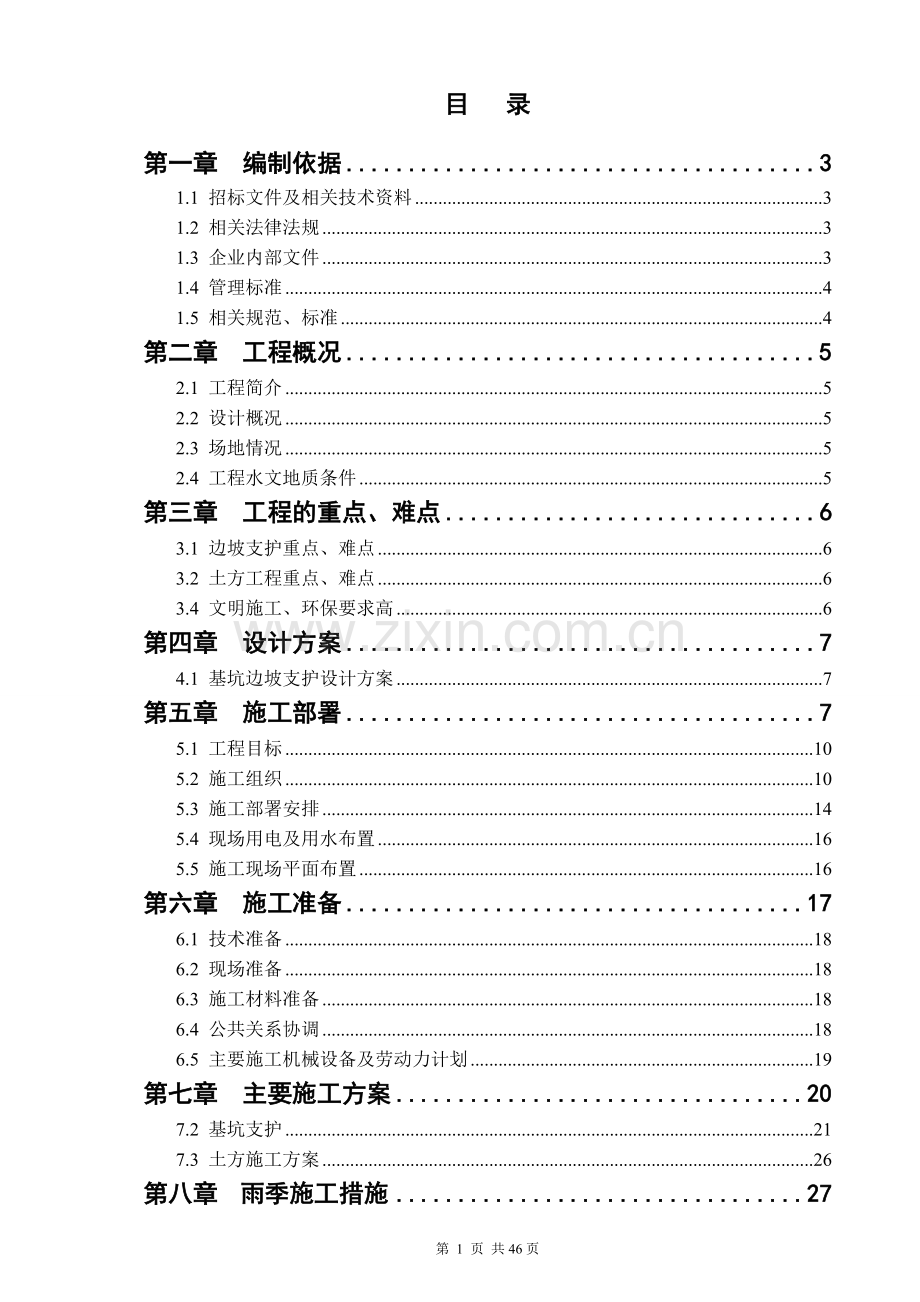

1、目 录第一章 编制依据31.1 招标文件及相关技术资料31.2 相关法律法规31.3 企业内部文件31.4 管理标准41.5 相关规范、标准4第二章 工程概况52.1 工程简介52.2 设计概况52.3 场地情况52.4 工程水文地质条件5第三章 工程的重点、难点63.1 边坡支护重点、难点63.2 土方工程重点、难点63.4 文明施工、环保要求高6第四章 设计方案74.1 基坑边坡支护设计方案7第五章 施工部署75.1 工程目标105.2 施工组织105.3 施工部署安排145.4 现场用电及用水布置165.5 施工现场平面布置16第六章 施工准备176.1 技术准备186.2 现场准备18

2、6.3 施工材料准备186.4 公共关系协调186.5 主要施工机械设备及劳动力计划19第七章 主要施工方案207.2 基坑支护217.3 土方施工方案26第八章雨季施工措施27第九章 质量保证体系及保证措施289.1 质量目标289.2 组织保证299.3 技术资料管理29第十章 工程环保措施、防止扰民及排除民扰措施3110.1 环保措施3110.2 防止扰民与排除民扰措施32第十一章 安全、消防管理及文明施工3411.1 安全管理3411.2 消防管理3511.3 文明施工管理37第十二章 施工进度计划及保证措施3912.1 施工进度计划3912.2 保证措施39第十三章 边坡、周围环境监

3、测及应急预案4013.1 边坡、周围环境监测4013.2 变形应急预案4213.3 施工中挖断水、电、通信光缆、煤气管道的预案43第十四章 协调配合措施4514.1 协调配合工作方式4514.2 与业主的配合措施4514.3 与监理工程师工作协调4514.4 与设计的配合措施4614.5 与其它相关施工单位的配合措施4614.6 与后续工程的配合措施4614.7 与当地居民的协调与联系46第十五章 成品保护措施和工程保修承诺4015.1 成品保护措施4015.2 工期保修承诺42第一章 编制依据1.1 招标文件及相关技术资料名 称编 号日 期*基坑支护及土方开挖工程2012年03月岩土工程勘察

4、报告(详细勘察)2011年12月乐宸大厦总平面图2012年02月1.2 相关法律法规序号名 称类 别1中华人民共和国建筑法法律2中华人民共和国合同法3中华人民共和国环境保护法4中华人民共和国大气污染防治法5中华人民共和国环境噪声污染防治法6中华人民共和国水法7中华人民共和国水污染防治法8中华人民共和国消防法9建设工程质量管理条例法规10建设工程安全管理条例11河北省建设工程施工现场管理办法规定12河北省建设工程施工现场环境保护工作基本标准13河北省建设工程施工现场消防安全管理规定14河北省建设工程文明安全施工管理暂行规定15河北省建筑施工现场安全防护基本标准16河北省特种作业人员劳动安全管理办

5、法17建筑施工场界噪声限值1.3 企业内部文件序号名 称1我公司质量/环境/职业健康与安全保证手册2我公司质量/环境/职业健康与安全体系程序文件3我公司项目管理手册1.4 管理标准序号名 称1GB/T19000ISO9000质量管理系列标准2GB/T24000ISO14000环境管理系列标准3GB/T28000OHSAS18000职业安全卫生管理系列标准1.5 相关规范、标准类 别名 称编 号国家工程测量规范GB50026-93建设工程施工现场供用电安全规范GB50104-93砌体结构设计规范GB50003-2001建筑结构荷载规范GB50009-2001锚杆喷射混凝土支护技术规范GB5008

6、6-2001建筑工程施工质量验收统一标准GB50300-2001建筑地基基础设计规范GB50007-2002混凝土结构设计规范GB50010-2002建筑地基基础工程施工质量验收规范GB50202-2002砌体工程施工质量验收规范GB50203-2002混凝土结构工程施工质量验收规范GB50204-2002建筑边坡工程技术规范GB50330-2002行业土层锚杆设计与施工规范CECS2290建筑桩基技术规范JGJ94-94混凝土泵送技术规程JGJ/T10-95钢筋焊接及验收规程JGJ18-96建筑变形测量规程JGJ/T8-97基坑土钉墙支护技术规程CECS96:97建筑基坑支护技术规程JGJ1

7、20-99建筑机械使用安全技术规程JGJ33-2001钢筋焊接接头试验方法标准JGJ/T27-2001建筑桩基技术规范JGJ94-2008地方建筑工程施工测量规程DBJ01-21-95建筑安装工程资料管理规程DBJ01-51-2003建筑安装分项工程施工工艺规程DBJ01-26-2003第二章 工程概况2.1 工程简介工程名称*基坑支护工程工程地址*。业主单位*地产开发有限公司使用功能办公综合楼招标范围基坑支护及土方施工工程质量目标符合现行的质量验收规范,质量达到优良标准2.2 建筑概况序号项 目内 容1建筑用地、占地面积(m2)78192建筑规模(m2)66800.083建筑层数乐仁堂24/

8、3F ;地下车库/3F;4基础深度(m)15.05结构形式写字楼框架核心筒结构(桩筏基础)2.3 场地情况根据业主提供的招标文件及图纸,我方现场勘察,施工现场周围环境及地下情况比较复杂,给基坑边坡支护结构的设计及施工带来了较大困难。建设场地周围交通有诸多限制,且区域交通压力较大,特别是白天,其交通比较拥堵。本工程地处繁华地段,人流量较大,北、南、西紧临马路,东侧为2栋6层住宅楼。2.4 工程水文地质条件2.4.1工程地质条件概述(1)地形、地貌勘察场地区域地貌单元属太行山山前冲洪积平原,场地地形较平坦,交通便利。(2)地质构造及区域稳定性石家庄市在区域构造位置上位于太行山隆起东麓,冀中坳陷之西

9、南端,区域构造线方向呈北北东向。受经向构造体系、华夏构造体系及新华夏构造体系的影响,构造形迹改造和切割明显,从而控制着太行山的隆起和冀中坳陷的下降,形成了以垂直差异运动为特征,主要由隆起、拗陷和活动断裂三种基本构造形迹组成的构造格局。2.4.2地基土的构成地基土详细资质详见勘察报告。 基坑支护参数一览表土层名称(kN/m3)c(kPa)()杂填土17.0按1:1放坡黄土状粉土19.017.119.7黄土状粉质粘土19.025.415.4黄土状粉土19.018.118.5细砂18.00.028.0*粉质粘土20.026.717.7细砂18.00.030.0*粉质粘土19.0(22.6)(16.3

10、)细砂18.5030.0*粗砂19.0032.0*2.4.3地下水条件概述(1)地下水性质 根据勘察报告,勘察期间本场地地下水位埋深约43.0m。水位埋置较深。地下水类型为潜水。由于地下水埋藏较深,结合石家庄市地区经验,地下水对本工程基坑支护无影响。第三章 工程的重点、难点3.1 边坡支护重点、难点3.1.1 拟建工程基坑四周环境及障碍物比较复杂,地下分布较多的市政管线,增加了支护结构的设计施工难度。3.1.2 本工程基槽开挖较深,基坑最大开挖深度达到了15.0m。3.1.3 水文地质条件复杂,在槽深的范围内,有砂层。大大增加了支护桩、锚杆成孔的施工难度。3.2 土方工程重点、难点3.2.1

11、地表有前期遗留房屋基础,不同程度的降低土方挖运效率。3.2.2 土方挖运工作面受挡土墙、护坡桩、锚杆、桩间喷锚施工等各工序的影响,需科学、合理组织施工才能为后续工程的施工创造条件,确保工程的顺利施工,保证工期。3.2.3 周边为繁华商业地段,主要交通干道拥堵严重,施工车辆运行时间有严格要求限制。3.3文明施工、环保要求高本工程地处繁华的城市核心区,基坑紧邻购物。因此,对文明施工、环保、噪音的控制等要求相对较高。工程应采用行之有效的环保措施,降低对周围居民的干扰,处理好施工过程中的扰民问题,做好文明施工以保证工程顺利进行。第四章 设计方案4.1 基坑边坡支护设计方案(一)基坑支护设计的总体思路根

12、据本场地周边环境和工程地质条件,本工程基坑支护设计思路为:在保证基坑安全的前提下,为节约工程造价,基坑支护土钉墙加排桩加锚杆联合支护法。(二)基坑支护结构的设计 1、支护结构设计参数的确定基坑侧壁安全等级及重要性系数的确定根据拟建建筑物的周边环境及工程地质、水文地质条件,基坑支护基坑侧壁安全等级确定为一级,基坑侧壁重要性系数取1.1。基坑开挖深度为15.0m(从自然地面算起)。土体名称、层厚、重度、内摩擦角、内聚力、指标取值见表1:2、支护设计根据周边建筑物及荷载情况,分为二个区域进行设计,现分述如下: 1-1区基坑开挖深度15.0m。设计参数如下:放坡支护结构参数土钉墙护坡桩放坡支护深度6.

13、0m坡度1:0.3面层参数面层厚度80mm喷射砼强度C20面层网片8300300mm土钉5.8/5.8/4.3/4.3m土钉孔直径100mm土钉间距水平1.5m,竖向1.3m详见桩顶土钉墙支护立面、剖面图桩锚支护结构参数护坡桩桩 径600mm桩顶标高-6.0m桩 距1.2m桩 长15.0m嵌固深度6.0m桩体强度C25桩体配筋主 筋14D25 HRB335二级钢筋箍 筋L8 150 HPB235钢筋加强筋142000 HRB335钢筋冠梁截面尺寸800600mm配 筋320+220+8200砼强度C25锚索道数3直径150mm间距1.2m(一桩一锚)锚位第一道:-6.3m第二道:-9.8m第三

14、道:-12.3m倾角第一道:15第二道:15第三道:15锚索长度第一道:16m第二道:18m第三道:20m锚固段长度第一道:7.0m第二道:11.0m第三道:14.0m预加锚力第一道:150KN第二道:200KN第三道:250KN锁定形式第一道锁在冠梁 第二、三道锚固在2根20槽钢锚索材料第一、二道:2-s15.2钢绞线第三道:3-s15.2钢绞线钢绞线强度1860N/mm2注浆成分0.5水灰比P.s.a32.5水泥浆注浆压力0.30.4Mpa桩间土锚喷挂1mm钢板网,喷射60mm厚C20混凝土 1-1区基坑开挖深度15.0m。设计参数如下:放坡支护结构参数土钉墙护坡桩放坡支护深度3.0m坡度

15、1:0.3面层参数面层厚度80mm喷射砼强度C20面层网片8300300mm土钉长度4.8m/4.8m土钉孔直径100mm土钉间距水平间距1.5m竖向间距1.25m详见桩顶土钉墙支护立面、剖面图桩锚支护结构参数护坡桩桩 径600mm桩顶标高-3.0m桩 距1.2m桩 长19.0m嵌固深度7.0m桩体强度C25桩体配筋主 筋13D25 HRB335二级钢筋箍 筋L10150 HPB235钢筋加强筋162000 HRB335钢筋冠梁截面尺寸800600mm配 筋620+420+8200砼强度C25锚索道数4直径150mm间距1.2m(一桩一锚)锚位第一道:-3.3m第二道:-6.3m第三道:-9.

16、3m第四道:-12.3m倾角第一道:15第二道:15第三道:15第四道:15锚索长度第一道:18m第二道:18m第三道:20m第四道:20m锚固段长度第一道:7.0m第二道:9.0m第三道:12.5m第四道:14.0m预加锚力第一道:150KN第二道:200KN第三道:250KN第四道:300KN锁定形式第一道锁在冠梁上 第二、三、四道锚固在2根20槽钢锚索材料第一、二、三道:2-s15.2钢绞线第四道:3-s15.2钢绞线钢绞线强度1860N/mm2注浆成分0.5水灰比P.s.a32.5水泥浆注浆压力0.30.4Mpa桩间土锚喷挂1mm钢板网,喷射60mm厚C20混凝土第五章 施工部署5.1

17、 工程目标5.1.1 质量目标我公司保证按国家质量标准和国家现行的质量验收规范进行施工,实行创优目标管理,确保本项目总体工程质量达到合格标准(以业主和监理工程师在竣工验收时评定的并报河北省建设工程质量监督机构备案的工程质量等级为准),为主体工程创优打下良好的基础。5.1.2 工期目标根据本工程的各项特点,结合我司以往的施工经验及我司现有的实力,经过认真研究分析,虽然有场地狭窄,交通受限多等诸多不利因素,我公司仍然作出50天竣工的工期承诺。详见附图表中“施工进度计划表”。5.1.3 文明施工目标确保市级“文明安全工地”。我公司将严格按照河北省有关建筑工程施工现场标准化管理规定组织施工和现场安全文

18、明施工,确保安全重大事故为零,确保达到石家庄市市级“文明安全工地”。施工过程中重点加强环境保护和文明施工管理力度,使工程现场始终保持整洁、卫生、有序合理的状态,使该工程在环保、节能等方面成为一个名副其实的绿色建筑。5.1.4 环境保护管理目标污水、废气达标排放,控制施工扬尘,施工现场噪声符合法规要求,固体废弃物分类处理,节约能源、资源,减少浪费,减少油漆污染,降低材料消费,严格管理易燃、易爆品、化学品,杜绝重大火灾事故,努力提高全体员工环境意识。环境指标:施工废水达标排放,生活、办公区废水达标排放。在用机动车尾气排放符合河北省标准,检测合格率100%,施工现场目测无扬尘,土方渣土运输百分百采用

19、封闭式车辆。施工现场场界噪声:昼间75dB,夜间55dB;固体废弃物分类处理率80%,有毒有害废弃物集中存放,定点消纳。加强管理,消除火灾、爆炸隐患,重大火灾事故发生率为零,向全体员工宣传公司的环境方针和环境目标,宣传环境法律法规,提高全体员工环境意识。 确保施工无扬尘、无扰民、无污染、无噪音,实行绿色施工。5.2 施工组织5.2.1 施工组织机构为了保证“石家庄华强广场工程基坑护坡、土方工程”的工期,质量、环保、安全、服务承诺的目标,保证施工过程中的组织协调,我公司将选调组织管理能力强、技术业务精、敬业心责任感强并有类似工程管理经验的人员组成项目经理部,拟派1名具有一级资质的项目经理到本工程

20、,负责项目组织、机械配备、人力资源、材料资金、技术保障的总体协调。全面负责工程项目的工期、质量、安全、环保和服务。5.2.2 质量体系组织机构图项 目 经 理公司质量部钢筋队护坡桩土方队技术部工程部应急部经营部总工程师项目副经理锚喷队锚杆队物资部综合办公室5.2.3 主要管理人员及部门职责1项目经理.全面主持项目机构的日常工作;.项目实施过程的全职组织者和指挥者,对项目的工期、质量、安全、环保、服务负全责;.组织编制项目质量保证计划、各类施工技术方案、安全文明施工组织管理方案并督促落实工作;.领导组织编制项目执行机构的劳资分配制度和其它管理制度;.组织编制项目实施的各类进度计划、预算、报表;.

21、领导组织项目实施中的各类供货商的选择;.负责处理项目实施中的重大紧急事件,并及时向上级汇报;.具体负责项目质量、工期、安全目标的管理监督工作;.负责与业主、监理、设计等的协调和沟通的组织领导工作,负责并组织执行地方政府和执法部门有关市容、城管、环保、治安等方面的法规,协调公共关系;负责组织协调生产资源和技术服务的支持工作。2项目副经理.协助项目经理工作,具体负责施工生产的技术、质量、安全、进度的组织控制和管理以及协助项目经理分管计划协调、安全文明、质量保证、行政、保安等部门的工作;.具体负责项目质量保证计划、各类施工技术方案和安全文明施工组织管理方案的编制和落实工作;.负责总体和阶段进度计划的

22、编制、分解、协调和落实工作;.负责项目质量目标、进度目标、安全文明施工目标、环保措施的组织、管理和落实工作;.负责组织施工机械设备、材料、劳动力的进场及协调工作,组织落实各项施工准备工作;.负责与业主、监理等的现场协调和沟通的组织领导工作;.协助项目总工程师进行新材料、新技术、新工艺在本工程的推广应用和技术总结工作; .具体负责工程的技术数据整理、阶段交验和完工交验工作的组织领导工作。3总工程师.协助项目经理管理和领导技术质量部的工作;.组织相关人员参与就施工方案、技术、质量等方面的问题的会议、讨论或磋商;.主持施工组织设计和重大技术方案的编制并负责审核、把关;.参与项目质量策划并督促技术方案

23、和施工组织设计主要内容的落实工作,组织有关材料的试验和分项工程的检查验收工作;.协助和组织创优工作;.竣工图、竣工资料、技术总结等工作的指导和把关;.负责组织对工人和劳务队伍的岗前培训工作并审查培训效果。4工程部.编制施工进度计划,并组织检查落实;.组织协调劳动力的配备;.负责机械设备的配备及管理;.协助技术质量部编制环保、减少扰民的方案措施,并负责落实;.落实各项质量技术 措施,保证各工序的质量符合要求;.落实各项安全措施,保证施工安全;.落实卸土场及交通路线,负责现场交通管理及指挥工作。5经营部.协助项目经理工作。在招投标阶段,主要协助项目经理实施投标经济文件准备、项目合同、经营事务;.具

24、体负责项目预算成本的编制和成本控制工作;.参与项目质量保证计划的编制工作,编制开支预算和资金计划;.具体负责工程结算的工作;.具体负责项目合同管理、造价确定的日常工作;.负责准备竣工决算报告;.其它与商务方面的工作。6物资部.协助项目经理工作。具体负责项目物资设备的采购和供应工作,为招投标经济文件准备提供基础物资价格数据;.具体负责项目物资采购计划、进场计划和统计工作;.具体负责本项目物资采购招标檔的编制工作和供货商的选择工作;.负责编制项目物资领用管理制度和日常管理工作;.参与项目质量保证计划的编制工作;.负责物资进出库管理和仓储管理;.负责监督检查所有进场物资的质量,协助技术质量部做好技术

25、资料的收集整理工作;.具体负责竣工时库存物资的善后处理;.及时准确地为施工生产部门提供呈报业主和监理工程师审批的各类材料。7技术部.协助项目总工程师工作,负责项目施工的技术质量准备;.参与编制项目质量保证计划、安全文明施工组织管理方案;.具体负责各项技术方案的编制工作;.负责技术资料收集整理工作,项目阶段交验和竣工交验;.负责管理项目质量小组的工作,实施项目过程中质量的质检工作;.负责管理落实质量纪录的整理存盘工作,负责竣工资料的编制工作;.负责编制项目质量保证计划并负责监督实施、程控、日常管理;.负责项目全员质量保证体系和质量方针的培训教育工作;.负责质量目标的分解落实,编制质量奖惩责任制度

26、;.负责质量事故的预防和整改处理工作。8应急部 负责处理整个工程进行过程中的意外情况。一旦发生意外组织现场人员及时撤离、保护现场、及时通知相关部门以及后续工作。9综合办公室.负责现场文书档案工作;.负责后勤保障和管理;.负责现场宣传标识的制作。.具体负责施工现场以及与本工程实施有关的加工、驻地等场所的保安措施的制定、保安人员的配备和管理以及监督落实工作;.负责现场人员、车辆出入管理工作;.负责防火、防盗、交通安全、联防等工作。.负责协调解决施工现场周边扰民及民扰问题。.负责与交通、城管、市容、环卫等政府相关部门沟通联系,保证施工能够顺利进行。.组织环保作业队对现场及周围环境的清洁、保护工作。5

27、.3 施工部署安排本工程基坑开挖阶段,包括土方、土钉墙、护坡桩、预应力锚杆及桩间土喷锚施工。5.3.1 施工总体设想由于工程工期紧,工程量大,施工工序较多,且护坡及土方各分项之间相互影响,互为条件,因此必须分区分层进行施工,方可实现在确保基坑安全的前提下加快施工进度的总体目标。总体设想如下:1进场后进行上部土方开挖,并做好材料进场、试验、设备组装等护坡桩施工的所有准备工作,以便及早插入护坡桩施工。2为阻止交叉流水施工,现场施工平面上总体划分为两个施工区域,土方开挖与边坡支护穿插进行,以尽量保证土方开挖作业的连续作业。3土方开挖的竖向分步与护坡作业的要求相适应,采用坑边外围按设计工况开挖,共分7

28、/8步开挖至设计标高。一区具体分步情况如下:步数开挖深度(m)标高(m)备注11.9-1.9土钉及锚杆施工随开挖进程插入,每层开挖深度不超过设计工况0.5m,以降低护坡施工作业难度。21.4-3.331.4-4.741.1-5.851.0-6.863.5-10.372.5-12.882.2槽底二区具体分步情况如下:步数开挖深度(m)标高(m)备注11.75-1.75土钉及锚杆施工随开挖进程插入,每层开挖深度不超过设计工况0.5m,以降低护坡施工作业难度。21.25-3.030.8-3.843.0-6.853.0-9.863.0-12.872.2槽底 4根据现场及周围实际情况,在现场西北侧设一出

29、入口(作为最后通道)。现场南侧设一进出口(建议)。具体见总平面布置图。最终确定已建设方、支护方、主体施工方商议确定为准。5.3.2 土方施工我方接到中标通知并签约合同后立即组织机械设备、运输车辆进场,2012年3月27日即可进行土方的正式施工,首先进行场地平整,表面障碍物拆除,渣土清运,随后即可开始中心区土方挖运,整个土方工程将在第45天结束。1该工程基坑面积约5200m2,边坡支护、土方开挖可分步、分段施工;2本工程土方、护坡桩施工全面展开,工程量较大,工序多,机械设备多。要解决好工作面与日产量、工序间工作面相互制约的矛盾,各工序间需采用交叉流水作业。每个工作面都要采用定机械设备、定日产量、

30、定工期等三定措施,确保工程顺利进行。3本工程的土方运输施工是关键工序之一,因此要合理布置现场道路,合理规划卸土场地优化运土路线,安排好作业时间,做好车辆分流,减少道路拥挤。4土方自南向北和自东向西挖运。为后续工程施工创造工作面,确保工期; 5采用长臂挖掘机收坡道土,坑内放一挖掘机配合其施工,最后用吊车将其吊出。5.3.2土钉墙施工 围绕基坑周开挖上部土钉墙及护坡桩的施工工作面。护坡桩与土钉墙施工条件允许下可以交叉施工。5.3.3边坡支护1护坡桩施工中,穿插安排护坡桩连梁的施工。2护坡桩拟安排两台钻机施工,施工顺序同土方挖运顺序。以实现护坡桩与上部挡土墙的穿插作业3坡道桩在第一大步土方完成后,改

31、移坡道前施工。4锚杆施工随挖土进行,同时进行桩间土的喷锚防护,合理安排,基本不单独占用工期。5.4 现场用电及用水布置5.4.1 现场用电为保证后期施工的顺利进行,根据工程规模, 我公司对现场用电量按施工高峰期进行估算,现场在降水、土方、护坡桩、预应力锚杆施工阶段的施工高峰期需500KVA左右的电源,最好采取双路电源供电,以保证工程的连续施工。5.4.2 现场临时用水沿基坑四周、办公区、生活区、设置供水点,在基坑周边埋设100mm的钢管,每50m安装一个水龙头,使之形成环型管网,便于施工。施工现场平面按消防要求(每个消火栓作用半径按50m考虑)设置消火栓。消防水管至消火栓处管径100,按施工平

32、面图走向埋入地下,埋深1000mm。5.5 施工现场平面布置平面布置原则:最大限度地减少和避免对周边环境的影响,搞好防火、防盗、防环境污染工作,实现安全生产、文明施工,并在此前提合理进行施工作业区、材料堆放区、施工管理和生活设施区,以满足施工要求,做好对总平面的使用,以及对施工区域和周边的各种公用设施加以保护成为本次施工总平面管理的中心任务。5.5.1 总平面布置与管理1施工平面布置.为便于现场管理,现场进行封闭式施工,根据现场实际情况,场地四面筑2m高围墙或设置维挡,并按要求做好标识。.根据施工现场平面布置图,在施工场地大门出入口处设置洗车槽,以免扬尘污染。现场除硬化区域外全部进行绿化,做到

33、黄土不露天,不仅美化环境,而且减少粉尘噪音污染,保证周边的良好环境。.本工程在平面布置中应重点考虑临时交通的布设、机械的布设、大宗材料的堆放场地等几个方面。钢筋加工采取场内集中加工,钢筋笼制作完毕后,码放整齐。5.5.2 生产、生活临时设施1临建的布设根据业主提供的水、电源及市政管网综合考虑,按照生活区和生产区分开的原则,做到不仅有利于施工生产,而且整体美观。根据现场的建筑规模和相应的管理人员的配置以及劳务队伍,进行不同的考虑。2施工现场主要考虑施工材料堆放及必要施工临时设施的搭设。堆放物料的范围严格控制在施工平面图所规定的区域内。5.5.3 总平面管理1由于现场的特殊情况,本工程施工工期比较

34、紧,要保证完成施工任务,不仅要求对施工总平面要有一个合理的布置,而且要有科学严密的管理措施。2现场道路均作好硬化处理,并保持通畅。3现场入口处设门卫室,挂出入制度、场容管理条例、工程简介、安全管理制度、质量方针、管理机构网络等图牌。所有出入人员凭出入证,无关人员禁止入内,警卫全天侯值班,特别加强夜间巡逻防止偷盗现场材料,维持良好工作秩序和劳动纪律,禁止打架斗殴等行为发生。4凡进出入现场的设备、材料需出示有关部门所签放行条,保安进行登记方可,所有设备、材料必须按平面布置图指定的位置堆放整齐,不得任意堆放后改动。5施工现场的水准点,轴线控制点,埋地线缆,架空电线均做醒目标志,所有材料进场也必须作好

35、标志,并加以保护。6施工垃圾处理,现场施工垃圾采用集中堆放,专人管理、统一搬运的方法,并及时运出场外。5.5.4非施工区域的管理1保洁工作是施工现场文明施工的一个重要组成部分,由一名项目经理直接管理,并设立专职保洁员,划分保洁区域及工作内容。生活垃圾由环卫公司天天清运,给施工现场创造一个良好、文明、清洁的环境。2项目文明施工管理组每周对施工现场做一次全面的文明施工检查。公司每月对项目进行一次大检查,检查内容为施工现场的文明施工执行情况,检查依据:建设部建筑施工安全检查评分标准、建设工程施工安全条例、石家庄市故事工现场检查评分记录表、公司“文明施工管理细则”。 第六章 施工准备6.1 技术准备6

36、.1.1 技术准备的七项主要任务岗位确定,图纸会审,方案研讨,重点方案落实,编制计划,技术交底,高程引测及定位。6.1.2 针对工程特点,制定完善的技术岗位责任制,形成配套的技术力量。6.1.3 项目工程师组织有关人员熟悉图纸,同时取得相关的技术资料、规范、规程和标准等,会同建设、设计、监理单位共同做好图纸会审。6.1.4 由项目经理牵头进行方案研讨,制定分项施工方案的编制计划及完成时间。6.1.5 重点方案关系到安全、成本及工期,应予以高度重视。6.1.6 以施工组织设计为中心,制定材料采购、试验、钢筋、混凝土及设备施工等各项计划,与业主、监理共同评价及选择合格的材料供应商,提前计划、保证施

37、工。6.1.7 以施工组织设计为指导,编制详细技术交底。施工前安排各专业工程技术人员对技术工人进行技术交底、工程内容交底、工艺流程交底、健康安全交底,使所有人员在施工开始前做到心中有数。6.1.8 根据轴线控制及标高引测的依据,进场后复核建筑物定位桩控制点,引入高程控制水准点,做好桩号的控制和水准点的测设和保护工作。6.2 现场准备6.2.1 解决现场的施工用电和水问题(从业主提供的水源及电源合理进行现场临水及临电布设)。6.2.2 确定行车路线,开设现场出入口,对现场围墙进行修整。6.2.3 为避免扬尘、运土汽车上路不污染路面,现场路面进行硬化,并在门口处设置洗车台,清洗车身及轮胎上的泥土,

38、并设专人负责监督管理。6.2.4 运土车辆全部采用全封闭式自卸式运输车。6.3 施工材料准备6.3.1 编制材料采购计划,执行公司材料管理手册。6.3.2 采购员在采购材料时,采取货比三家,优先原则质优价廉的符合设计要求及质量标准的产品。6.3.3 钢筋、水泥、外加剂等需复试的材料,进场后提前取样送试,确保使用合格的材料。6.4 公共关系协调6.4.1 及时办理好交通、城管、市政、市容、环卫等有关手续。6.4.2 根据招标人工期要求及时办理并取得夜间施工、渣土清运的特批批文及运输车辆的通行证件。6.4.3 我司将积极及时处理好周边的扰民及民扰工作。6.4.4 预先选好卸土点,并办理相关手续。6

39、.5 主要施工机械设备及劳动力计划6.5.1 主要机械设备1土方及破拆除施工名 称型 号数量产地备注挖土机PC4008台湖南土方开挖自卸汽车斯太尔等100辆陕西土方运输液压锤1台河北拆除装载机D-851台山东现场2护坡桩、腰梁及预应力锚杆施工名 称型 号数量产地备注长螺旋钻机CFG232台河南护坡桩电焊机交流电焊机6台河北钢筋笼、钢腰梁加工锚杆钻机SM-4002台北京锚杆施工C-62台河北锚杆施工注浆泵BW-2502台河北锚杆注浆灰浆搅拌机2台河北锚杆空压机9-12m32台河北面层处理张拉机XWX1-SW-2003台山东锚杆张拉6.5.2劳动力计划1土方及地下障碍拆除施工工 种人 数备 注机组

40、人员20挖土机、推土机汽车司机100自卸汽车、洒水车拍槽扫马路82护坡桩施工工 种人 数备 注机组人员40机械操作、成孔电焊工20钢筋笼制作测工4桩位及锚位放线3预应力锚杆施工工 种人 数备 注机组人员30机械操作、成孔电焊工6腰梁安装加工人员6锚筋加工及安放杂工4配合施工4放坡支护及桩间土喷锚施工工 种人 数备 注机组人员15机械操作、成孔电焊工3腰梁安装加工人员6锚筋加工及安放杂工4配合施工第七章 主要施工方案7.1 基坑支护7.1.1 测量定位放线1测量仪器选择根据工程内容对测量精度的要求选择测量仪器。经纬仪; 水准仪; 经纬仪。2轴线控制桩的校测在施工过程中,对轴线控制桩每半月复测一次

41、,以防桩位位移,而影响到正常施工及工程施测的精度要求。3施工测量控制.依据场区平面轴线控制桩和基础开挖平面图,测放出基槽开挖上口线,并用白石灰撒出。.基坑开挖过程中,随时用经纬仪及水准仪控制开挖线及标高。.护坡桩定位放线时,严格按照设计要求尺寸执行,保证护坡桩与结构外包线之间的距离满足设计要求。7.1.2 护坡桩施工根据工程条件、现场条件、设计要求,确定采用长螺旋钻机成孔、中心泵压灌混凝土、振动下钢筋笼的超流态成桩施工工艺。1)施工工艺流程挖土至设计标高、场地平整测量定位钻机对位复验桩点成孔至设计高程中心泵压灌混凝土到设计标高钢筋笼隐检吊放钢筋笼振动器振动钢筋笼顶部控制桩顶标高成桩资料整理及报验。2)施工方法与技术要求(1)测量放线及复验依据护坡桩设计文件及桩位平面

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
