收藏 分销(赏)

外墙涂料施工方案目录.doc

上传人:可**** 文档编号:709373 上传时间:2024-02-19 格式:DOC 页数:9 大小:72.50KB
下载 相关 举报
外墙涂料施工方案目录.doc_第1页
第1页 / 共9页
外墙涂料施工方案目录.doc_第2页
第2页 / 共9页
外墙涂料施工方案目录.doc_第3页
第3页 / 共9页
外墙涂料施工方案目录.doc_第4页
第4页 / 共9页
外墙涂料施工方案目录.doc_第5页
第5页 / 共9页
点击查看更多>>
资源描述

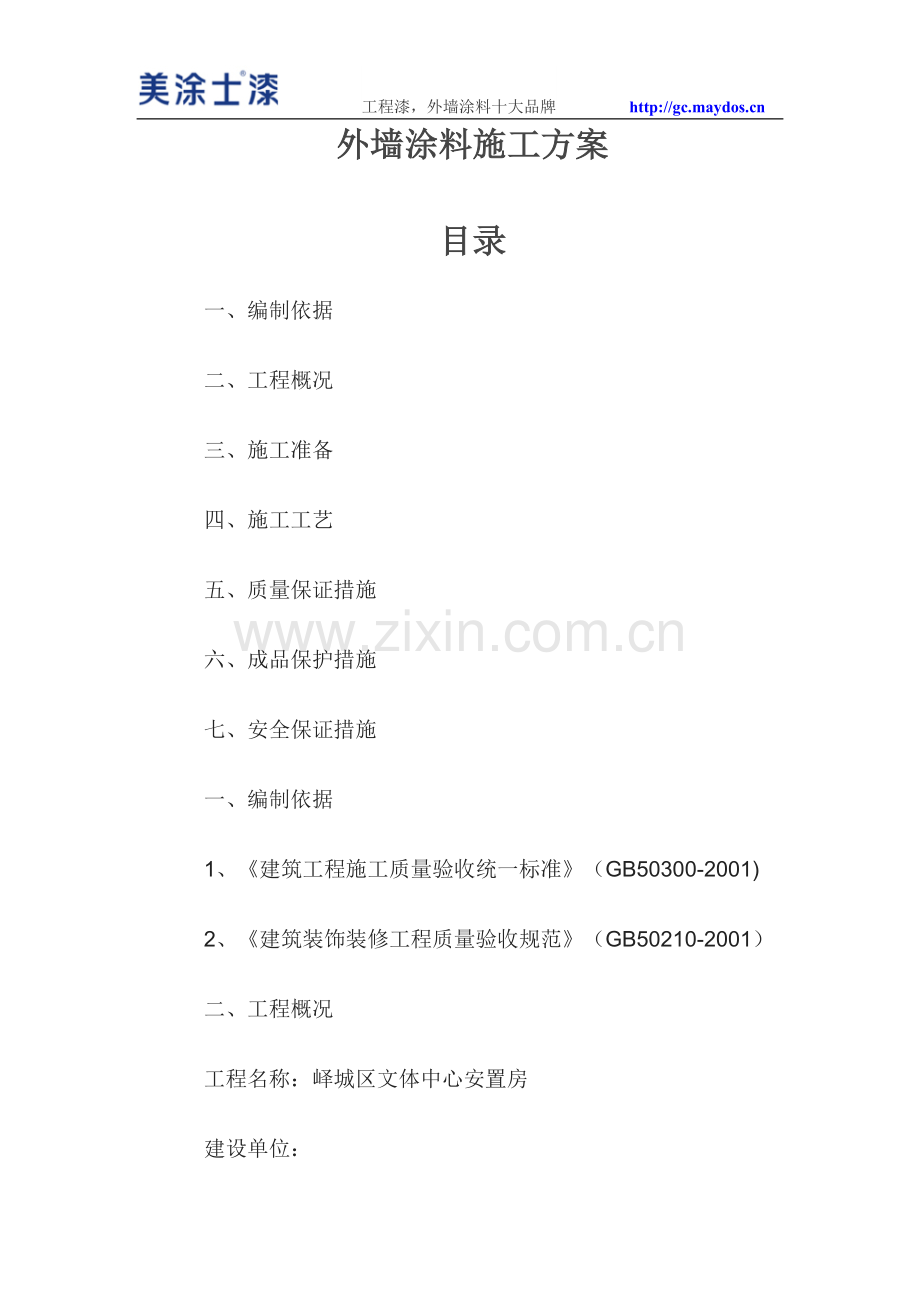

1、-精品word文档 值得下载 值得拥有-外墙涂料施工方案目录一、编制依据二、工程概况三、施工准备四、施工工艺五、质量保证措施六、成品保护措施七、安全保证措施一、编制依据1、建筑工程施工质量验收统一标准(GB50300-2001)2、建筑装饰装修工程质量验收规范(GB50210-2001)二、工程概况工程名称:峄城区文体中心安置房建设单位: 监理单位: 施工单位: 三、施工准备1、根据外墙涂料材料定样要求,枣庄茂民装饰工程有限公司提供质量证明文件,材料进场由甲方及监理单位派专人进行进场验收,合格后方可使用。2、基层的碱度PH值在10以下,同时基层已干燥,湿度低于10%;基层表面平整,阴阳角及角线

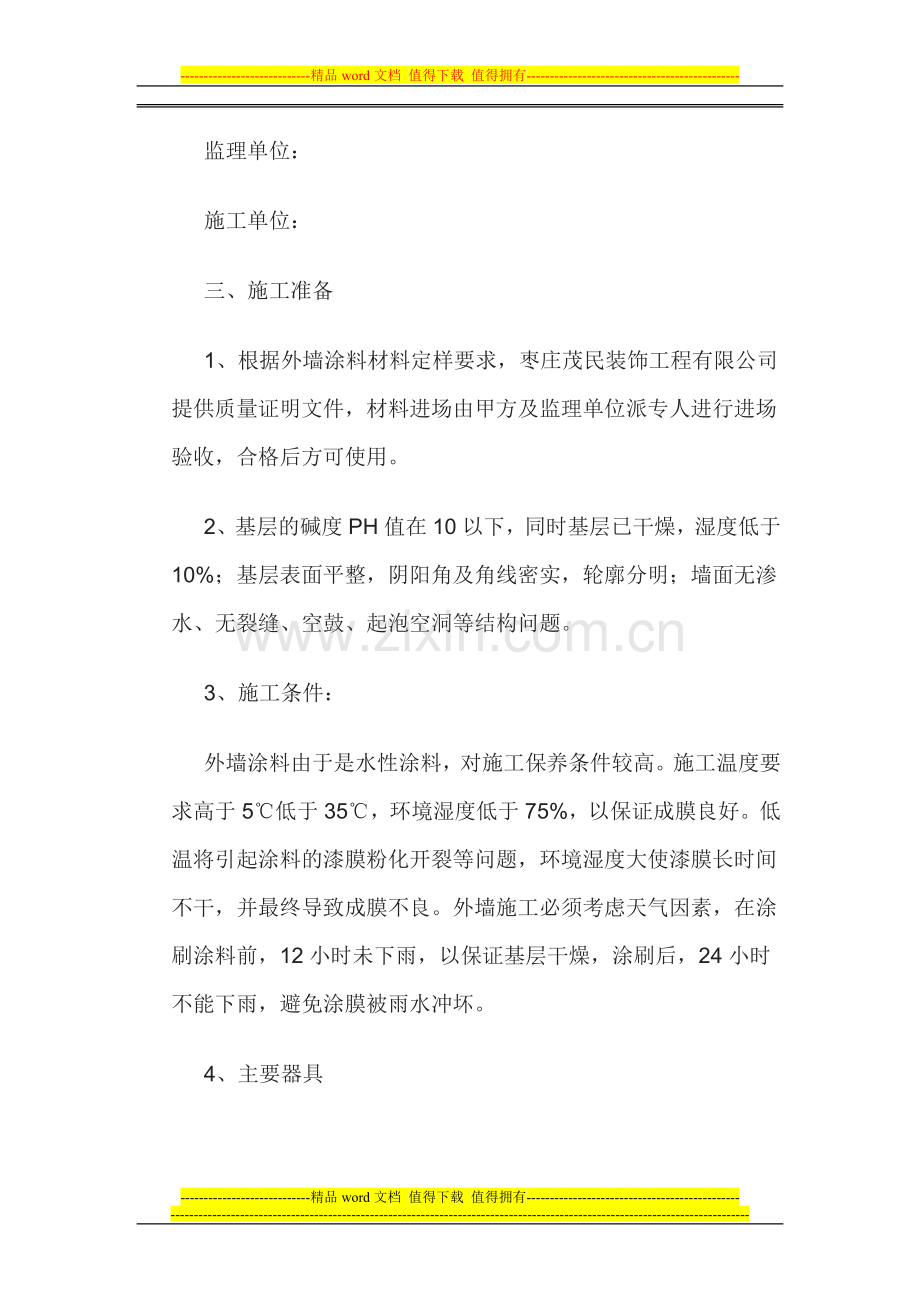

2、密实,轮廓分明;墙面无渗水、无裂缝、空鼓、起泡空洞等结构问题。3、施工条件:外墙涂料由于是水性涂料,对施工保养条件较高。施工温度要求高于5低于35,环境湿度低于75%,以保证成膜良好。低温将引起涂料的漆膜粉化开裂等问题,环境湿度大使漆膜长时间不干,并最终导致成膜不良。外墙施工必须考虑天气因素,在涂刷涂料前,12小时未下雨,以保证基层干燥,涂刷后,24小时不能下雨,避免涂膜被雨水冲坏。4、主要器具 一般应用有手提式电动搅拌器、辊子、灰刀、抹子、托杆、料桶、砂纸、吊绳、吊板等。四、外墙涂料施工工艺本工程中外墙涂料涂装体系分三层,即底漆、第一遍面漆、第二遍面漆。其作用如下:底漆:底漆封闭墙面碱性,提

3、高面漆附着力,对面涂性能及表面效果有较大影响。第一遍面漆:第一遍面漆主要作用是提高附着力和遮盖力,增加丰满度,并相应减少面漆用量。第二遍面漆:第二遍面漆是体系中的最后涂层,具装饰功能,抗环境侵害。1、施工工艺基层处理阴阳角找直托刮腻子满刮腻子打磨满刮腻子打磨平整涂刷抗碱封固底漆涂刷高弹耐候面漆一遍涂刷面漆第二遍清理、保洁自检、共检交付成品。施工顺序:自上而下,先细部,后大面。2、施工工艺流程2.1满刮腻子施工:掌握好刮涂时腻子工具的倾斜度,用力均匀,以保证腻子饱满度。为避免腻子收缩过大,出现开裂和脱落,一次刮涂不要过厚,根据不同腻子的特点,厚度以0.5mm为宜。不要过多的往返刮涂,以免出现卷皮

4、脱落或将腻子中的胶料挤出封住表面不易干燥。用灰刀要填满、填实,基层有缝和裂缝时,食指压紧刀片,用力将腻子压进缺陷内,将四周的腻子收刮干净,使腻子痕迹尽量减少。2.2磨平施工:不能湿磨,打磨必须在基层或腻子干燥后进行,以免粘附砂纸影响操作。砂纸的粗细要根据被磨表面的硬度决定。打磨时先用粗纱布打磨,再用细纱布打磨,注意表面平整性,既要注意表面平整性,还要注意表面粗糙度,必要时采用腻子进行再修平,从而达到粗糙程度一致。打磨后,立即清除表面灰尘,以利于下一道工序的施工。2.3底漆施工:底漆使用外墙抗碱封固底漆,加10%20%的水进行稀释,充分搅拌后进行施工,滚涂一道即可。要求涂布均匀,不遗漏。施工后与

5、下一道施工间隔时间不少于12小时。(室外,25)2.4第一道面漆:面漆使用外墙高弹耐候乳胶漆,一般加5%10%水稀释,充分搅拌后进行施工,滚涂一道即可。要求涂布均匀,不流挂,不漏涂。施工后与下一道施工间隔时间不少于4小时。(室外,25)2.5第二道面漆:一般加5%10%水稀释,充分搅拌后进行施工,滚涂一道即可。要求涂布均匀,不流挂,不漏涂。2.6涂刷作业工艺涂料涂刷时要求:基层表面含水率不得大于10%,如遇有大风、雨雾天气时,不得进行面层涂料的施工。在施涂过程中,如发现涂料有沉淀,必须将其搅拌均匀,涂料的拌合采用电动搅拌机进行,搅拌时间控制在810分钟为宜。施涂方法:施工时以墙的阴阳角及落水管

6、为分界线,同一面墙应采用同一批号的涂料,每层涂料不宜施涂过厚,涂层应均匀,颜色一致。进行涂料施涂时主要采用滚涂,滚涂施工前先用水或稀释剂将滚涂刷湿润,滚涂时自上而下再自上而下,按“W”方式将涂料滚在基层上,然后再横向滚匀。在涂刷的过程中要求,滚筒速度不宜过快,以免涂料飞溅。五、成品保护1、加强职工的质量和成品保护教育,建立成品保护责任制度,责任到人,派专人负责成品保护的监督管理。2、涂料施工过程中,工完场清,及时对散落的污染到门窗、玻璃的涂料加以清理。3、认真考虑涂刷的先后顺序,避免交叉污染,及时清理外立面上积存的建筑灰尘。4、不得在装饰成品上涂写、敲击、划痕。5、严禁施工现场生火、泼水,以防

7、前面脱皮或霉变。6、墙面涂料施工时,对门窗进行覆盖保护。7、外墙装饰尽量避免雨天施工,刚刷好的外墙涂料遇雨时需在墙顶覆盖防雨布。六、质量保证措施外墙涂料的质量如何取决于三个方面:1、产品本身的质量2、施工质量3、防偷工减料措施1、产品本身的质量枣庄兴民涂料化工有限公司生产的“榴源兴邦”牌乳胶漆具备合格证、检测报告等相关质保证明,该产品经检测符合国家相关标准。2、施工质量技术措施编制详细的施工方案及工艺要求标准,经监理工程师批准后组织施工人员进行交底施工。严把过程控制关,每到工序施工时,相关技术人员巡查指导,遇到问题及时纠正,确保工序施工质量。严格采用分期工序层层验收的办法,加强自检。3、防偷工

8、减料按预算用量进料到施工现场仓库,按使用说明书用量配漆,不定期检查。此外不得出现漏涂、透底、掉粉、起皮、同时不得出现反碱、咬色、并且颜色要求一致,疏密均匀。另不得出现流坠、疙瘩、刷纹并不得污染门窗。七、安全保证措施1、安全管理本工程所有施工作业均使用吊绳施工进行。严格遵守建设单位及监理单位对该项目施工的一切规章制度及国家有关安全法规,牢固树立安全生产人人有责的意识,提高自我防护能力。在施工前对工人严格进行安全技术交底。现场施工工人发现不安全因素应及时报告并由管理人员采取措施处理。安全检查要做到听、看、议,评定成绩,找出问题,共同学习,互相监督,不断提高安全生产水平。2、安全作业细则(1) 遵守各项安全生产规程制度;(2) 禁止施工过程中,吸烟、喝酒,严格酒后作业;(3) 严禁穿拖鞋、高跟鞋或赤脚进入施工作业区;(4) 进入施工作业区,必须佩戴安全帽;(5) 严禁高空抛物料及其它杂物;(6) 高空作业时,严禁穿硬底鞋和带钉易滑鞋,并必须佩系安全绳、安全带;(7) 严禁在吊绳上聊天、嬉笑打闹和搞恶作剧;(8) 严禁使用过期、失效的材料、工具和设备。-精品word文档 值得下载 值得拥有-

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
