收藏 分销(赏)

省见证取样规章制度 .docx

上传人:asd****19 文档编号:7086665 上传时间:2024-12-26 格式:DOCX 页数:6 大小:17.38KB
下载 相关 举报
省见证取样规章制度 .docx_第1页
第1页 / 共6页
省见证取样规章制度 .docx_第2页

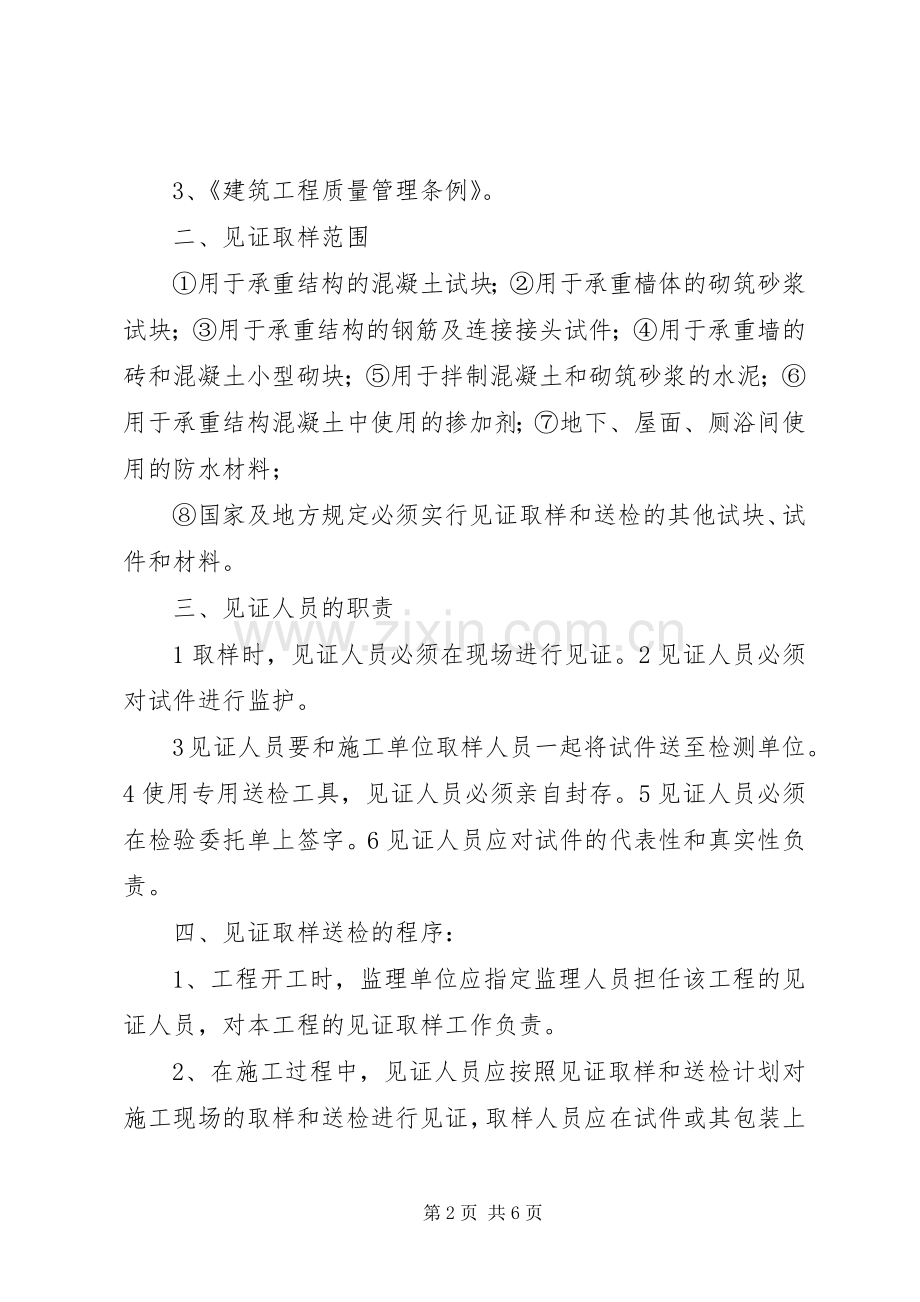

第2页 / 共6页
省见证取样规章制度 .docx_第3页
第3页 / 共6页
省见证取样规章制度 .docx_第4页
第4页 / 共6页
省见证取样规章制度 .docx_第5页
第5页 / 共6页
点击查看更多>>
资源描述

1、XX省见证取样制度 见证取样制度 为保证试件能代表母体的质量状况和取样的真实性,保证建设工程质量检测工作的科学性、公正性和准确性,以确保建设工程质量,保证贯彻执行国家有关工程建设的法律、法规和工程建设强制性标准,根据现场情况,特制定本制度。 本工程由项目总监挑选确认责任心强,了解建筑物资性能,明确需要复试的材料种类及抽样标准,代表批量等的监理人员。专门负责该建筑工程的建筑物资复试前的见证取样和送样,并负责对施工过程的试验和检验及试件的成型制作进行见证取样和送样。监理必须见证建筑材料和各种试件取样的真实性以保证整体建筑工程质量必须符合国家现行相关合格标准,消除隐性的工程质量缺陷。建筑物资进场见证

2、抽取样品并送样。凡是国家现行检验规范和地方规程要求复试的建筑材料必须经专业监理外观检验确认合格后,由专门负责监理人员与承包单位抽样人员一起进行抽取样品,监理人员见证抽取过程并与承包单位一起送样。 一、编制依据 1、建设部部建建字2000211号文件关于印发房屋建筑工程和市政基础设施工程实行见证取样和送检的规定的通知; 2、建筑工程施工质量验收统一标准(gb50300-2001); 3、建筑工程质量管理条例。 二、见证取样范围 用于承重结构的混凝土试块;用于承重樯体的砌筑砂浆试块;用于承重结构的钢筋及连接接头试件;用于承重墙的砖和混凝土小型砌块;用于拌制混凝土和砌筑砂浆的水泥;用于承重结构混凝土

3、中使用的掺加剂;地下、屋面、厕浴间使用的防水材料; 国家及地方规定必须实行见证取样和送检的其他试块、试件和材料。 三、见证人员的职责 1取样时,见证人员必须在现场进行见证。2见证人员必须对试件进行监护。 3见证人员要和施工单位取样人员一起将试件送至检测单位。4使用专用送检工具,见证人员必须亲自封存。5见证人员必须在检验委托单上签字。6见证人员应对试件的代表性和真实性负责。 四、见证取样送检的程序: 1、工程开工时,监理单位应指定监理人员担任该工程的见证人员,对本工程的见证取样工作负责。 2、在施工过程中,见证人员应按照见证取样和送检计划对施工现场的取样和送检进行见证,取样人员应在试件或其包装上

4、作出标识、封志。标识和封志应标明工程名称、取样部位、取样日期、样品名称和样品数量和产地场地及编号等,并由见证人员和取样人员签字。见证人员和取样人员要对试件的代表性和真实性负责。 3、见证人员应对试件进行监护并和施工企业取样人员一起将试件送至见证检测机构或采取有效的封样措施送样。 4、检测机构在接受委托检验任务时,须由送检单位填写委托单,见证人员应在检验委托单上签名,检测机构应检查委托单及试件上的标识和封志,确认无误后方可进行检测。 5、检测机构对见证手续不齐全或未按标准抽样不规范的见证取样试件,应拒绝接受检测。检测机构应严格按照有关规定和技术标准进行检测。出具公正、科学、准确的检验报告。检测机

5、构应在检验报告中注明见证单位和见证人员姓名。见证取样和送检的检验报告必须加盖见证取样检测专用章。 6、当见证取样检测结果表明该组试件不合格,按相应标准规范允许可加倍复试的,加倍复试取样送检程序仍按本制度实施,对加倍复试仍不合格的试件,检测机构应及时通知负责该工程的建设(监理)单位项目负责人和质量监督机构。对此批材料按不合格材料处理。 五、见证取样的具体规定水泥: 水泥进场时,应对其品种、级别、包装或散装、出厂日期等进行检查,并对其强度、安定性、凝结时间以及其它必要的性能指标进行二次复验,检查产品合格证、出厂检验报告,按同一生产厂家、同一等级、同一品种、同一批号且连续进场的水泥,袋装不超过200

6、吨、散装不超过500为一批,每批取样不少于1次,每次都应多点采样,混合均匀后,重量不小于12公斤。 对使用过程中的水泥质量有怀疑,或水泥出厂超过3个月时应进行复验,并按复验结果使用。砂、石: 同一产地、同一品种、同一规格以400立方或600吨作为一个验收批,取样部位应均匀分布。混凝土: 抗压试块用于检查砼强度,应在砼浇筑地点随机取样,每拌制100盘或不超过100立方的同一配合比砼取样不得少于1次,每一工作班拌制的同一配合比不足100盘时,取样不得少于1次,每一楼层同一配合比的砼取样不得少于1次,每次取样应至少留置一组标准养护试件,同条件的养护试件的留置组数应根据需要确定;楼地面每1000平方米

7、砼不少于1组。抗渗试块: 连续浇筑砼每500立方应留置一组抗渗试块,一组为6个抗渗件,且每项工程不得小于2组。采用预拌砼的抗渗件,应视结构的规模和要求而定。每次取样应至少留置一组标准养护试件,同条件的养护试件的留置组数应根据需要确定。砂浆: 每一楼层、墙体250立方米以内、每台搅拌机不少于一组;水泥砂浆地面同配合比的每1000平方米和每层不少于一组。钢筋: 同一品种、同规格、同一批号、,同一生产厂家、同一交货状态下60吨以内为一批,同时钢筋进场前,应检查钢材的出厂合格证,材质证明文件,质保单和钢材的铭牌是否和质量证明材料上相符。钢筋焊接接头:(1)闪光对焊,同一台班、同一操作工300个接头、同

8、直径钢筋为一批;,同一台班内焊接的接头数量较少时可在一周内累计计算,累计仍不足300个接头时,按一批计算。 (2)电弧焊每一楼层300个接头以内; (3)电渣压力焊每一楼层300个接头以内为一批。砖。 同品种、同规格、同一厂家标准粘土砖15万块为一批;多孔砖5万块为一批;灰砂砖及粉煤灰砖10万块为一批。砼小型空心砌块: 同一品种、同一规格、同一生产厂家每1万块不少于一组。土壤试验: 回填土检测密实度、干容重。防水材料。 1000卷抽5卷;500-1000卷抽4卷;100-499卷抽3卷;100卷以下抽2卷进行外观质量规格尺寸检查,在合格卷中任抽一卷做试验。 防腐、绝缘、保温材料:有异议时抽样检测。铝合金、钢、塑钢门窗: 检测抗风压性、空气渗透、雨水渗透性,每一单位工程建筑面积3000平方米以内为一组;3000-5000平方米为三组(同一施工、制作单位的适当减少);大于5000平方米的适当增加。给、排水管、配件及电管 1、管材。以同一生产厂家同一原料、配方和工艺的同一规格管材为一批,每批数量不超过30t。 2、管件。以同一生产厂家同一原料、配方和工艺的同一规格管材为一批,每批数量不超过5000件。电线、电缆 按照同一工程、同一规格、型号,同一个批次中整卷完整抽取送检测单位,附产品合格证或其他质量合格证明文件。第6页 共6页

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 应用文书 > 规章制度

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
