收藏 分销(赏)

施工升降机全部附表.doc

上传人:可**** 文档编号:705686 上传时间:2024-02-18 格式:DOC 页数:24 大小:236KB
下载 相关 举报
施工升降机全部附表.doc_第1页
第1页 / 共24页
施工升降机全部附表.doc_第2页
第2页 / 共24页
施工升降机全部附表.doc_第3页
第3页 / 共24页
施工升降机全部附表.doc_第4页
第4页 / 共24页
施工升降机全部附表.doc_第5页
第5页 / 共24页
点击查看更多>>
资源描述

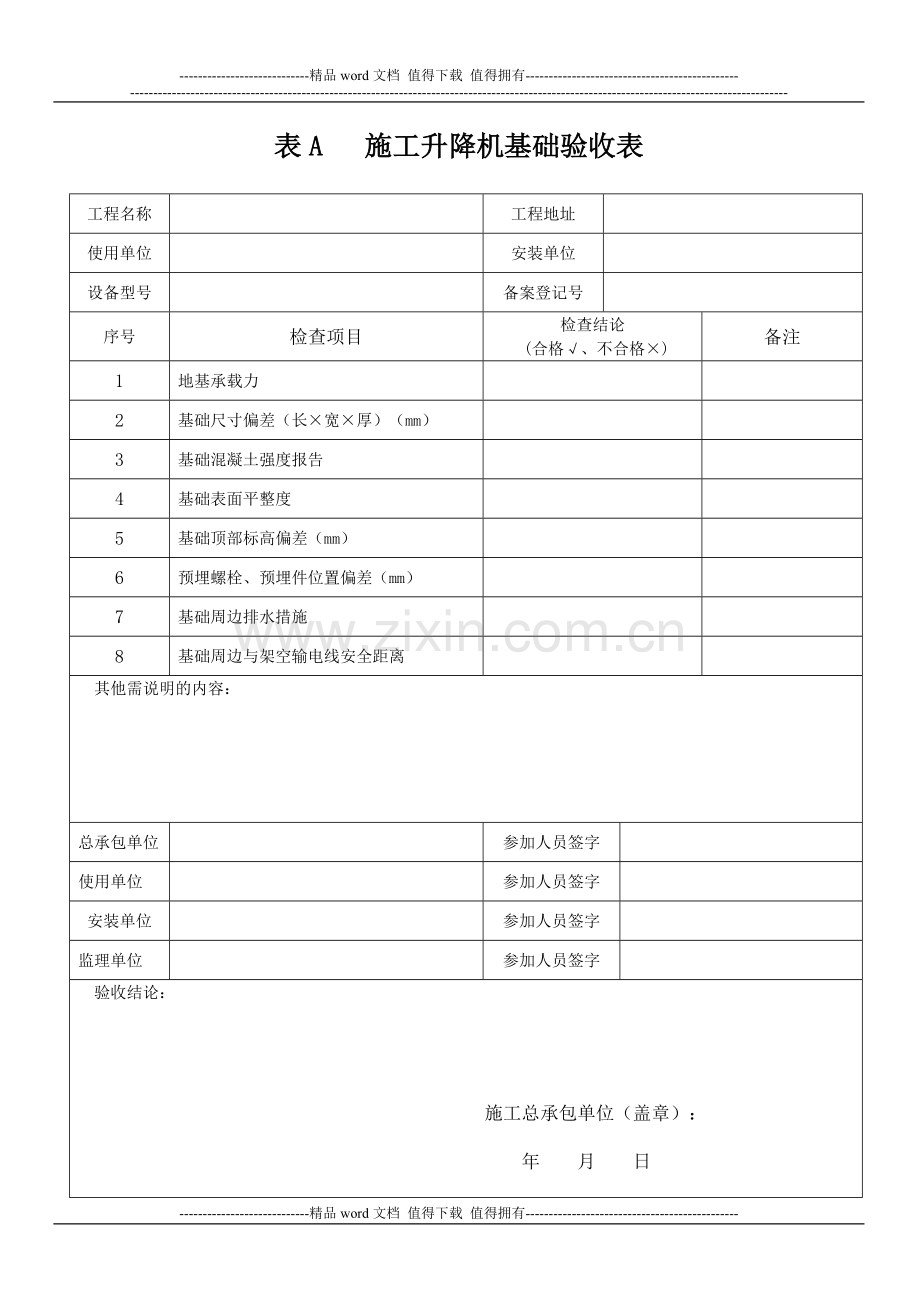

1、-精品word文档 值得下载 值得拥有-表A 施工升降机基础验收表工程名称工程地址使用单位安装单位设备型号备案登记号序号检查项目检查结论 (合格、不合格)备注1地基承载力2基础尺寸偏差(长宽厚)(mm)3基础混凝土强度报告4基础表面平整度5基础顶部标高偏差(mm)6预埋螺栓、预埋件位置偏差(mm)7基础周边排水措施8基础周边与架空输电线安全距离 其他需说明的内容:总承包单位参加人员签字使用单位参加人员签字安装单位参加人员签字监理单位参加人员签字 验收结论: 施工总承包单位(盖章): 年 月 日 注对不符合要求的项目应在备注栏具体说明,对要求量化的参数应填实测值。表B 施工升降机安装自检表1工程

2、名称工程地址安装单位安装资质等级制造单位使用单位设备型号 备案登记号安装日期初始安装高度最高安装高度检查结果代号说明 =合格 O=整改后合格 X=不合格 无=无此项名称序号检查项目要 求检查结果备注资料检查1基础验收表和隐蔽工程验收单应齐全2安装方案、安全交底记录应齐全3转场保养作业单应齐全标志4统一编号牌应设置在规定位置5警示标志吊笼内应有安全操作规程,操纵按钮及其他危险处应有醒目的警示标志,施工升降机应设限载和楼层标志基础和维护设施6地面防护围栏门联锁保护装置应装机电连锁装置。吊笼位于底部规定位置时,地面防护围栏门才能打开。地面防护围栏门开启后吊笼不能启动7地面防护围栏基础上吊笼和对重升降

3、机通道周围应设置地面防护围栏,高度1.8m8安全防护区当施工升降机基础下方有施工作业区时,应加设对重坠落伤人的安全防护区及其安全防护措施表B 施工升降机安装自检表2名称序号检查项目要 求检查结果备注金属结构件9金属结构件外观无明显变形、脱焊、开裂和锈蚀10螺栓连接紧固件安装准确,紧固可靠11销轴连接销轴连接定位可靠12导轨架垂直度架设高度h(m) h7070h100100h150150h200h200垂直度偏差(mm) (1/1000)h7090110130对钢丝绳式施工升降机,垂直度偏差应(1.5/1000)h吊笼13紧急逃离门吊笼顶应有紧急出口,装有向外开启活动板门,并配有专用扶梯。活动板

4、门应设有安全开关,当门打开时,吊笼不能启动14吊笼顶部护栏吊笼顶周围应设置护栏,高度1.05m层门15层站层门应设置层站层门。层门只能由司机启闭,吊笼门与层站边缘水平距离50mm传动及导向16防护装置转动零部件的外露部分应有防护罩等防护装置17制动器制动性能良好,有手动松闸功能18齿条对接相邻两齿条的对接处沿齿高方向的阶差应0.3mm,沿长度的齿差应0.6mm19齿轮齿条啮合齿条应有90%以上的计算宽度参与啮合,且与齿轮的啮合侧隙应为0.20.5mm20导向轮及背轮连接及润滑应良好、导向灵活、无明显倾侧现象表B 施工升降机安装自检表3名称序号检查项目要 求检查结果备注附着装置21附着装置应采用

5、配套标准产品22附着间距应符合使用说明书要求或设计要求23自由端高度应符合使用说明书要求24与构筑物连接应牢固可靠安全装置25防坠安全器只能在有效标定期限内使用(应提供检测合格证)26防松绳开关对重应设置防送绳开关27安全钩安装位置及结构应能防止吊笼脱离导轨架或安全器的输出齿轮脱离齿条28上限位安装位置提升速度v0.8(m/s)时,留有上部安全距离应1.8(m);v0.8(m/s)时,留有上部安全距离应1.8+0.1v2(m)29上极限开关极限开关应为非自动复位型,动作时能切断总电源,动作后须手动复位才能使吊笼启动30越程距离上限位和上极限开关之间的越程距离应0.15m31下限位安装位置:应在

6、吊笼制停时,距下极限开关一定距离32下极限开关在正常工作状态下,吊笼碰到缓冲器之前,下极限开关应首先动作表B 施工升降机安装自检表4名称序号检查项目要 求检查结果备注电气系统33急停开关应在便于操作处装设非自行复位的急停开关34绝缘电阻电动机及电气元件(电子元器件部分除外)的对地绝缘电阻应0.5M;电气线路的对地绝缘电阻应1M35接地保护电动机和电气设备金属外壳均应接地,接地电阻应436失压、零位保护灵敏、正确37电气线路排列整齐,接地,零线分开38相序保护装置应设置39通信联络装置应设置40电缆与电缆导向电缆应完好无破损,电缆导向架按规定设置对重和钢丝绳41钢丝绳应规格正确,且未达到报废标准

7、42对重安装应按使用说明书要求设置43对重导轨接缝平整,导向良好44钢丝绳端部固结应固结可靠。绳卡规格应与绳径匹配,其数量不得少于3个,间距不小于绳径的6倍,滑鞍应放在受力一侧自检结论:检查人签字: 检查日期: 年 月 日注对不符合要求的项目应在备注栏具体说明,对要求量化的参数应填实测值表C 施工升降机安装验收表1工程名称工程地址设备型号 备案登记号设备生产厂出厂编号出厂日期安装高度安装负责人安装日期检查结果代号说明=合格 =整改后合格 =不合格 无=无此项检查项目序号内容和要求检查结果备注主要部件1导轨架、附墙架连接安装齐全、牢固,位置正确2螺栓拧紧力矩达到技术要求,开口销完全撬开3导轨架安

8、装垂直度满足要求4结构件无变形、开焊、裂纹5对重导轨符合使用说明书要求转动系统6钢丝绳规格正确,未达到报废标准7钢丝绳固定和编结符合标准要求8各部位滑轮转动灵活、可靠,无卡阻现象9齿条、齿轮、曳引轮符合标准要求、保险装置可靠10各机构转动平稳、无异常响声11各润滑点润滑良好、润滑油牌号正确12制动器、离合器动作灵活可靠电气系统13供电系统正常,额定电压值偏差5%14接触器、继电器接触良好15仪表、照明、报警系统完好可靠16控制、操纵装置动作灵活、可靠17各种电气安全保护装置齐全、可靠18电气系统对导轨架的绝缘电阻应0.5M19接地电阻应4表C 施工升降机安装验收表2检查项目序号内容和要求检查结

9、果备 注安全系统20防坠安全器在有效标定期限内21防坠安全器灵敏可靠22超载保护装置灵敏可靠23上、下限位开关灵敏可靠24上、下极限开关灵敏可靠25急停开关灵敏可靠26安全钩完好27额定载重量标牌牢固清晰28地面防护围栏门、吊笼门机电联锁灵敏可靠试运行29空载双吊笼施工升降机应分别对两个吊笼进行试运行。试运行中吊笼应启动、制动正常,运行平稳,无异常现象30额定载重量31125%额定载重量坠落试验32吊笼制动后,结构及连接件应无任何损坏或永久变形,且制动距离应符合要求验收结论总承包单位(盖章) 验收日期 年 月 日总承包单位参加人员签字使用单位参加人员签字安装单位参加人员签字监理单位参加人员签字

10、租赁单位参加人员签字注:1、新安装的施工升降机及在用的施工升降机应至少每3个月进行一次额定载重量的坠落试验;新安装及大修后的施工升降机应作125%额定载重量试运行;2、对不符合要求的项目应在备注栏具体说明,对要求量化的参数应填实测值附录D 施工升降机交接班记录表工程名称使用单位设备型号备案登记号时 间年 月 日 时 分检查结果代号说明=合格 =整改后合格 =不合格序号检 查 项 目检查结果备 注1施工升降机通道无障碍物2地面防护围栏门、吊笼门机电联锁完好3各限位挡板位置无移动4各限位器灵敏可靠5各制动器灵敏可靠6清洁良好7润滑充足8各部件紧固无松动9其他故障及维修记录交班司机签名接班司机签名附

11、录E 施工升降机每日使用前检查表工程名称使用单位使用单位设备型号租赁单位备案登记号检查时间年 月 日 时 分检查结果代号说明=合格 =整改后合格 =不合格 无=无此项序号检 查 项 目一二三四五六日1外电源箱总开关、总接触器正常2地面防护围栏门及机电联锁正常3吊笼、吊笼门和机电联锁操作正常4吊笼顶紧急逃离门正常5吊笼及对重通道无障碍物6钢丝绳连接、固定情况正常,各曳引钢丝绳松紧一致7导轨架连接螺栓无松动、缺失8导轨架及附墙架无异常移动9齿轮、齿条啮合正常10上、下限位开关正常11极限限位开关正常12电缆导向架正常13制动器正常14电机和变速箱无异常发热及噪声15急停开关正常16润滑油无泄漏17

12、警报系统正常18地面防护围栏内及吊笼顶无杂物发现问题维修详情司机签名:附录F 施工升降机每月检查表设备型号备案登记号工程名称工程地址设备生产厂出厂编号出厂日期安装高度安装负责人安装日期检查结果代号说明=合格 =整改后合格 不合格 无=无此项名称序号检查项目要 求检查结果备 注标志1统一编号牌应设置在规定位置2警示标志吊笼内应有安全操作规程,操纵按钮及其他危险处应有醒目的警示标志,施工升降机应设限载和楼层标志基础和围护设施3地面防护围栏门机电联锁保护装置应装机电联锁装置,吊笼位于底部规定位置地面防护围栏门才能打开,地面防护围栏门开启后吊笼不能启动4地面防护围栏基础上吊笼和对重升降通道周围应设置防

13、护围栏,地面防护围栏高1.8m5安全防护区当施工升降机基础下方有施工作业区时,应加设防对重坠落伤人的安全防护区及其安全防护措施6电缆收集筒固定可靠、电缆能正确导入7缓冲弹簧应完好附录F 施工升降机每月检查表2名称序号检查项目要 求检查结果备注金属结构件8金属结构件外观无明显变形、脱焊、开裂和锈蚀9螺栓连接紧固件安装准确,紧固可靠10销轴连接销轴连接定位可靠11导轨架垂直度架设高度h(m) h7070h100100h150150h200h200垂直度偏差(mm) (1/1000)h7090110130对钢丝绳式施工升降机,垂直度偏差 应(1.5/1000)h吊笼及层门12紧急逃离门应完好13吊笼

14、顶部护栏应完好14吊笼门开启正常,机电联锁有效15层门应完好传动及导向16防护装置 转动零部件的外露部分应有防护罩 等防护装置17制动器制动性能良好,手动松闸功能正常18齿轮齿条啮合 齿条应有 90%以上的计算宽度参与啮合,且与齿轮的啮合侧隙应为0.20.5mm19导向轮及背轮连接及润滑应良好、导向灵活、无明显倾侧现象20润滑无漏油现象附着装置21附墙架应采用配套标准产品22附着间距应符合使用说明书要求23自由端高度应符合使用说明书要求24与构筑物连接应牢固可靠附录F 施工升降机每月检查表3名称序号检查项目要 求检查结果备注安全装置25防坠安全器应在有效标定期限内使用26防松绳开关应有效27安

15、全钩应完好有效28上限位安装位置:提升速度v0.8(m/s)时,留有上部安全距离应1.8(m);v0.8(m/s)时,留有上部安全距离应1.8+0.1v2(m)29上极限开关极限开关应为非自动复位型,动作时能切断总电源,动作后须手动复位才能使用吊笼启动30下限位应完好有效31越程距离上限位和上极限开关之间的越程距离应0.15m32下极限开关应完好有效33紧急逃离门 安全开关应有效34急停开关应有效电气系统35绝缘电阻电动机及电气元件(电子元器件部分除外)的对地绝缘电阻应0.5M;电气线路的对地绝缘电阻应1M36接地保护电动机和电气设备金属外壳均应接地,接地电阻应437失压、零位保护应有效38电气线路排列整齐,接地,零线分开39相序保护装置应有效40通信联络装置应有效41电缆与电缆导向电缆完好无破损,电缆导向架按规定设置附录F 施工升降机每月检查表4名称序号检查项目要求检查结果备注对重和钢丝绳42钢丝绳应规格正确,且未达到报废标准43对重导轨接缝平整,导向良好44钢丝绳端部固结应固结可靠,绳卡规格应与绳径匹配,其数量不得少于3个,间距不小于绳径的6倍,滑鞍应放在受力一侧检查结论 租赁单位检查人签字: 使用单位检查人签字: 日期 年 月 日注:对不符合要求的项目应在备注栏具体说明,对要求量化的参数应填实测值。-精品word文档 值得下载 值得拥有-

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 应用文书 > 办公表格

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
