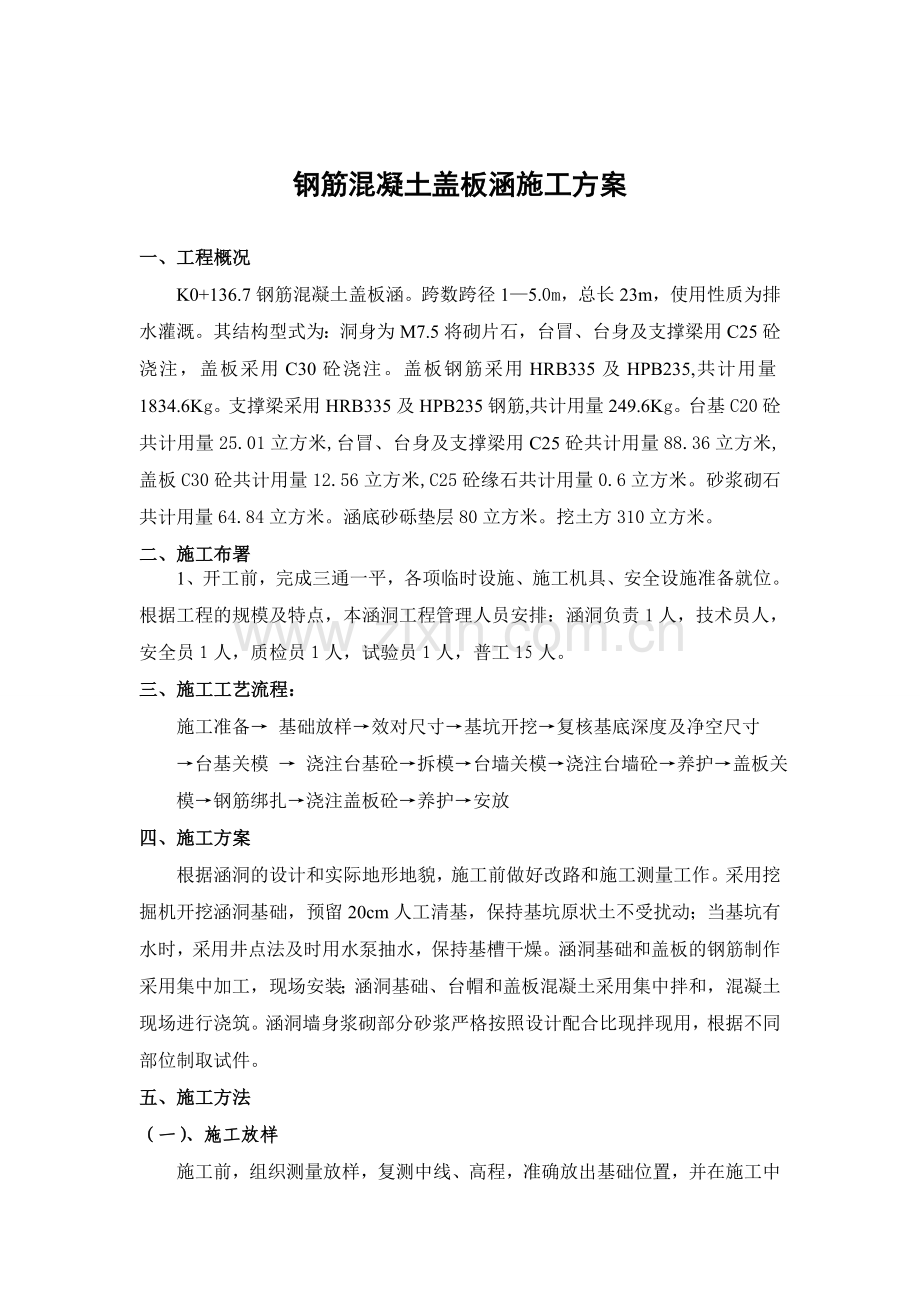

钢筋混凝土盖板涵施工方案
一、工程概况
K0+136.7钢筋混凝土盖板涵。跨数跨径1—5.0m,总长23m,使用性质为排水灌溉。其结构型式为:洞身为M7.5将砌片石,台冒、台身及支撑梁用C25砼浇注,盖板采用C30砼浇注。盖板钢筋采用HRB335及HPB235,共计用量1834.6Kg。支撑梁采用HRB335及HPB235钢筋,共计用量249.6Kg。台基C20砼共计用量25.01立方米,台冒、台身及支撑梁用C25砼共计用量88.36立方米,盖板C30砼共计用量12.56立方米,C25砼缘石共计用量0.6立方米。砂浆砌石共计用量64.84立方米。涵底砂砾垫层80立方米。挖土方310立方米。
二、施工布署
1、开工前,完成三通一平,各项临时设施、施工机具、安全设施准备就位。
根据工程的规模及特点,本涵洞工程管理人员安排:涵洞负责1人,技术员人,安全员1人,质检员1人,试验员1人,普工15人。
三、施工工艺流程:
施工准备→ 基础放样→效对尺寸→基坑开挖→复核基底深度及净空尺寸
→台基关模 → 浇注台基砼→拆模→台墙关模→浇注台墙砼→养护→盖板关模→钢筋绑扎→浇注盖板砼→养护→安放
四、施工方案
根据涵洞的设计和实际地形地貌,施工前做好改路和施工测量工作。采用挖掘机开挖涵洞基础,预留20cm人工清基,保持基坑原状土不受扰动;当基坑有水时,采用井点法及时用水泵抽水,保持基槽干燥。涵洞基础和盖板的钢筋制作采用集中加工,现场安装;涵洞基础、台帽和盖板混凝土采用集中拌和,混凝土现场进行浇筑。涵洞墙身浆砌部分砂浆严格按照设计配合比现拌现用,根据不同部位制取试件。
五、施工方法
(一)、施工放样

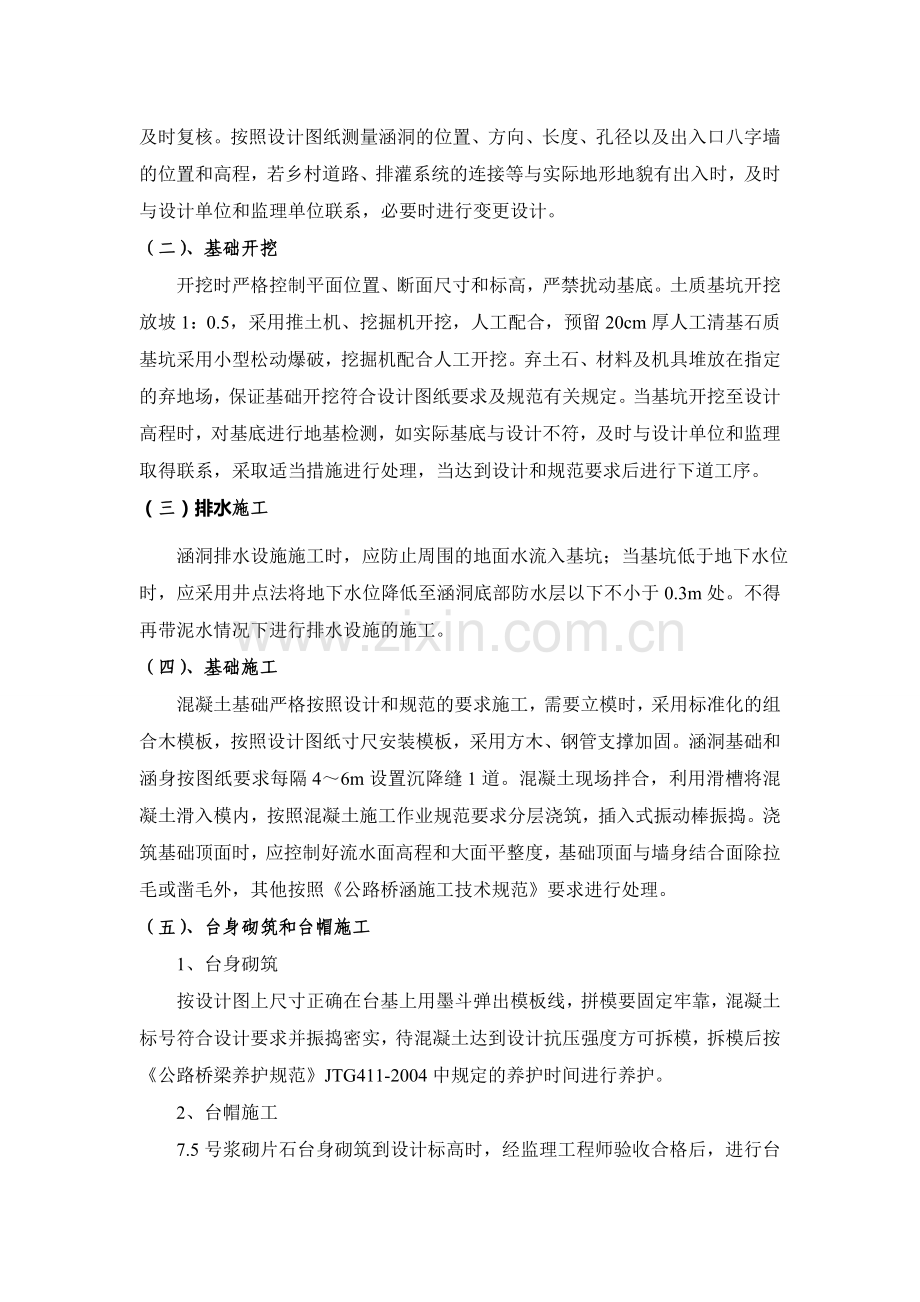

施工前,组织测量放样,复测中线、高程,准确放出基础位置,并在施工中及时复核。按照设计图纸测量涵洞的位置、方向、长度、孔径以及出入口八字墙的位置和高程,若乡村道路、排灌系统的连接等与实际地形地貌有出入时,及时与设计单位和监理单位联系,必要时进行变更设计。
(二)、基础开挖
开挖时严格控制平面位置、断面尺寸和标高,严禁扰动基底。土质基坑开挖放坡1:0.5,采用推土机、挖掘机开挖,人工配合,预留20cm厚人工清基石质基坑采用小型松动爆破,挖掘机配合人工开挖。弃土石、材料及机具堆放在指定的弃地场,保证基础开挖符合设计图纸要求及规范有关规定。当基坑开挖至设计高程时,对基底进行地基检测,如实际基底与设计不符,及时与设计单位和监理取得联系,采取适当措施进行处理,当达到设计和规范要求后进行下道工序。
(三)排水施工
涵洞排水设施施工时,应防止周围的地面水流入基坑;当基坑低于地下水位时,应采用井点法将地下水位降低至涵洞底部防水层以下不小于0.3m处。不得再带泥水情况下进行排水设施的施工。
(四)、基础施工
混凝土基础严格按照设计和规范的要求施工,需要立模时,采用标准化的组合木模板,按照设计图纸寸尺安装模板,采用方木、钢管支撑加固。涵洞基础和涵身按图纸要求每隔4~6m设置沉降缝1道。混凝土现场拌合,利用滑槽将混凝土滑入模内,按照混凝土施工作业规范要求分层浇筑,插入式振动棒振捣。浇筑基础顶面时,应控制好流水面高程和大面平整度,基础顶面与墙身结合面除拉毛或凿毛外,其他按照《公路桥涵施工技术规范》要求进行处理。
(五)、台身砌筑和台帽施工
1、台身砌筑
按设计图上尺寸正确在台基上用墨斗弹出模板线,拼模要固定牢靠,混凝土标号符合设计要求并振捣密实,待混凝土达到设计抗压强度方可拆模,拆模后按《公路桥梁养护规范》JTG411-2004中规定的养护时间进行养护。
2、台帽施工
7.5号浆砌片石台身砌筑到设计标高时,经监理工程师验收合格后,进行台帽施工。模板采用标准化的组合木模板。立模前进行测量放样,按照测量的轴线和设计标高,拉起施工线,按照设计尺寸立两侧台身模板,立模过程严格控制模板的垂直度和平整度。台身模板采用“内拉外撑”的方法固定。内拉杆为φ14圆钢,按0.6m×1.0m的间距梅花型布设。沉降缝与基础、台身沉降缝一一对应并用麻絮浸沥青填满全缝。混凝土采用现场拌合,利用滑槽将混凝土滑入模内。当高度大于2m时,利用串桶将混凝土送入模内。台墙采用分层浇筑,分层厚度不大于30cm,用插入式振捣棒捣固。振捣棒插入下层混凝土5cm,插入间隔距离小于振捣棒作用半径,不得漏振和重捣。振捣时注意观察到混凝土不再下沉,表面泛浆,水平有光泽时即可缓慢抽出振捣棒,抽出速度过快可导致混凝土内部产生空洞。同时,由专人负责观察模板的变化, 随时检查支撑等,以防止意外情况的发生。浇筑混凝土时,要注意预埋锚栓钢筋。当台帽混凝土强调达到5Mpa以上时,经监理工程师同意后拆除模板,拆完后及时用草袋覆盖,由专人洒水养生。
(六)、钢筋混凝土盖板
1、钢筋加工及安装
盖板钢筋加工制作集中在工作间完成,依据设计图纸放样下料,严格按照设计图纸的钢筋数量、尺寸和形状弯制,钢筋骨架按设计制作,采用双面焊,焊缝长度不小于5d,焊缝饱满,其它技术要求严格执行规范。加工合格的骨架、弯制好的钢筋运至现场安装。涵洞盖板底模铺设完成经监理工程师验收合格后绑扎盖板钢筋,绑扎时钢筋间距要正确,均匀,确保钢筋保护层厚度,钢筋焊接接头错开布置,两接头间距离不小于50cm。钢筋交叉点用铁丝绑扎结实,必要时,可用点焊焊实。盖板钢筋设置5cm×5cm×5cm的混凝土梯形垫块,垫块梅花型布置,间距1m×1m 。垫块与钢筋绑扎紧,并相互错开。
2、盖板立模
侧模、底模立模使用标准组合木模板,采用满堂碗扣支架方式,用斜拉杆将整个支架连成整体。安装支架前,对底模上的垫木详细检查,准确调整支架垫木的顶部标高,必要时按照规范要求预留一定的预拱度。支架安装完毕后,对其平面位置、顶面标高、节点连接及纵横向稳定性进行全面检查,确认无误后安装标准木模板,模板均匀的刷好脱模剂,模板接缝密合,相邻模板高差不大于2mm,模板平面度控制在5mm以下。模板尺寸正确无误,其误差控制在规范允许范围之内。经监理工程师验收合格后安装盖板钢筋。
3、盖板混凝土浇筑
混凝土采用现场拌合,利用滑槽将混凝土滑入模内,插入式振捣棒捣固。振捣时快插慢拔,振捣棒插入深度距底模5cm,插入间隔距离小于振捣棒作用半径,不得漏振和重捣。振捣时间不能过长,当混凝土停止下沉,不再冒出气泡、表面呈现平坦、泛浆时,即可缓慢抽出振捣棒,抽出速度不能过快,否则会导致混凝土内部产生空洞。当混凝土初凝后,及时用草袋覆盖,根据气温变化,专人浇水养护。
4、拆模
盖板砼强度达到2.5Mpa时,方可拆除侧模。底部模板在砼强度达到设计强度的85%以上,方可拆除。拆模时自上而下,左右对称进行,拆模中要注意安全,由专人负责,统一指挥。经监理工程师检查合格后,对台背进行回填养护
(七)、沉降缝
沉降缝按照设计图纸4 至 6m预留一道,缝内用沥青浸制麻筋或不透水材料填塞。
(八)、八字墙施工
八字墙基础为C20混凝土,施工时与台墙基础一起进行。墙身为现浇C25混凝土,施工方法和台墙的施工方法一样。
(九)、附属工程
附属工程按照设计图纸的尺寸、高程放样后组织施工,严格执行有关施工规范的要求,确保工程质量。
(十)、台背回填
1、台背填土必须涵身混凝土强度达到设计强度的80%以后,方可进行回填。
2、采用经监理工程师批准的能够充分压实的回填材料,严禁采用草皮土、垃圾和有机土回填。
3、回填应两个涵台同时对称填筑,分层填筑,分层压实,每层厚度为15~20cm,为防止剧烈的冲击,采用小型压路机或平板振动夯夯实,以达到规定的压实度。严格控制回填填料的含水量。台背回填要求密度达到95%以上。
(十一)、雨季施工
涵洞周围结合实际地形地貌,完善雨季防排水设施。现场布置,材料、机具的堆放位置要合理,科学。对废旧的水渠要及时修复利用,按照“疏、导、截”的原则确保“三沟”畅通。
六、质量保证措施和质量检验标准
(一)、质量保证措施
1、开展全面质量管理
抓好质量教育,加强全员质量意识,牢固树立“百年大计,质量第一”的观念。从材料的采购供应、质检验收到各个工序的施工生产过程,竣工验交等执行全过程管理,用良好的工作质量来保证工序质量,把全面质量管理的思想、方法确实应用到本标段施工的全过程。
2、健全质量检查机构、加强质量监督检查
在项目经理部设置安全质量部,有专职质检员对整个工程进行全方位施工检测。同时队级设质检员,工班有专人兼职质检工作。施工时坚持自检、互检、交接检制度,使工程质量在施工全过程都处于受控状态之中。
3、严格质量标准
工程严格按标准化作业,做到工序有标准,有检查,凡是检查都要有结论(按奖罚条例执行)。各项工程的主要工序,严格按照作业标准进行操作,把新技术、新工艺、新方法,运用到各项施工生产中去,切实保证标准化作业质量。
4、严格控制质量程序
严格执行监理工程师签证制度,上一道工序没有通过,下一道工序不得进行。
5、 严格奖惩制度
明确质量责任,实行工资、奖金与工程质量挂钩,奖罚分明。
6、严把材料关
外购材料必须三证(出厂证、合格证、检验证)齐全,进场后需按规定抽检,合格后方可使用。材料必须选择质量好,信誉高的厂家订购。
(二)、质量检验标准
1、涵台地基承载力必须满足设计要求。
2、沉降缝、防水层、台背填土应按施工规范和图纸要求施工。
3、外观鉴定:
(1)、涵身直顺,涵底铺砌密实平整。
(2)、进出口与上下游沟槽连接顺适,流水畅通,无滞留物。
(3)、帽石及一字墙或八字墙平直,无翘曲现象。
七、安全保证措施
(一)安全管理制度
1、所有与施工有关人员在施工现场必须持有上岗证、带安全帽,否则予以10~50元不等的罚款。
2、施工队每天进行施工安全检查并做好详细记录,提出保障或改进措施,并落实实行。
3、坚持以自查为主,互查为辅,边查边改的原则;主要查思想、查制度、查纪律、查领导、查隐患、查事故处理。结合季节特点,重点查防触电、防高空坠落、防机械车辆事故、防火、防雷击等措施的落实。
(二)涵洞施工安全保证措施
1、台身模板安装时,派专职安全员统一指挥,对立起模板调整好及时加固。
2、混凝土浇注时,施工人员明确分工,统一指挥,连续施工,以防不安全事故的发生。
八、环境保证
环境保护是关系到人类生存和发展、保持生态平衡的大事,在施工中既要搞好工程建设,又要减少因施工对环境的破坏,是施工企业的基本职责及必须注意的问题。
下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!
毕业论文致谢词
我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意
这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!
感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭!
最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。
致谢词2
在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的
感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。
谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。
开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!!
)查看更多与本文《高中生开学自我介绍》相关的文章。
精品word文档可以编辑(本页是封面)
【最新资料 Word版 可自由编辑!!】
展开阅读全文
