收藏 分销(赏)

地铁总体施工计划说明.doc

上传人:胜**** 文档编号:704374 上传时间:2024-02-18 格式:DOC 页数:9 大小:49KB 下载积分:11 金币
下载 相关 举报
地铁总体施工计划说明.doc_第1页
第1页 / 共9页
地铁总体施工计划说明.doc_第2页
第2页 / 共9页

点击查看更多>>
资源描述

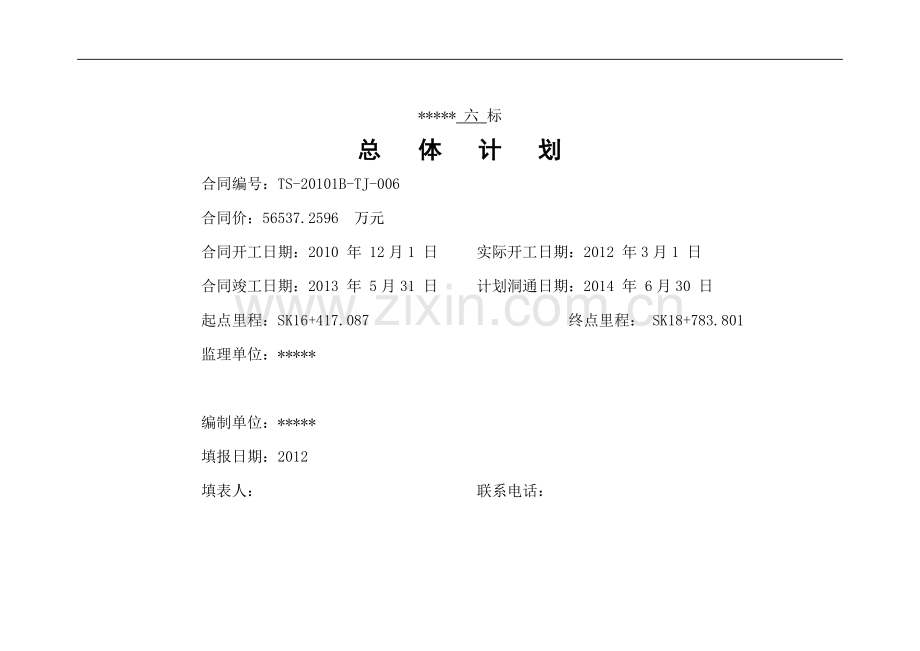

***** 六 标 总 体 计 划 合同编号:TS-20101B-TJ-006 合同价:56537.2596 万元 合同开工日期:2010 年 12月1 日 实际开工日期:2012 年3月1 日 合同竣工日期:2013 年 5月31 日 计划洞通日期:2014 年 6月30 日 起点里程:SK16+417.087 终点里程: SK18+783.801 监理单位:***** 编制单位:***** 填报日期:2012 填表人: 联系电话: 一、工程概况(要提供主要工程数量表) 南昌轨道交通工程项目部承建***** 工程三站三区间,标段总长3.251KM。三站分别为:*****站、*****站、*****站。三个区间分别为:*****站~*****站区间、*****站~*****站区间、*****站~*****站区间。车站总长:192+195.1+463.9=851米;区间总长:878.096+852.887+658.439=2389.422米。 工程总造价5.6537亿元。其中:车站3.557亿元(*****站0.854亿元、*****站0.937亿元、*****站1.766亿元)。区间2.097亿元(*****站~*****站区间0.736亿元、*****站~*****站区间0.731亿元、*****站~*****站区间0.629亿元,以上三个区间含管片暂估价总计0.48亿元)。 主要设计工程量:土方开挖约50.9万方,中粗砂回填约8.1万方、钢筋约1.9万吨、混凝土约12.3万方、防水约8.6万平、钢支撑约3900吨、SMW工法搅拌约2.3万方。 二、编制说明 根据现场管线迁改情况、交通疏解方案审批进度及以前地铁施工经验编制此方案。 三、资金、人员、设备计划一览表(附后) 四、施工场地平面图(需按交通疏解分期绘图,附后) 五、总体进度网络图(双代号)、横道图和盾构筹划图(附后) 六标段总体施工计划说明 根据*****工程施工合同文件,原定于2010年12月1日开工,2013年5月31日完工。 由于六标的管线迁改方案进度滞后,交通疏解方案一直未能通过审批。*****站2012年2月28日开始围挡,计划2014年6月30日实现洞通。根据工程量和现场调查情况,结合我公司机械设备状况和施工经验,在合理、科学安排进度与计划的同时,加大人力及物力的投入,赶抢工期,如推迟开工时间过长,则会采取赶工措施保证按期完工。 一、编制依据及说明 本工期安排充分考虑我公司现有施工能力,尽可能增加施工机械、人员,并依据以下原则编制。 1、由于目前*****站和*****站铺盖系统设计方案没有确定,导致施工方案的不确定性,编排工期存在一定的不确定性。 2、由于*****站总长463.9米,为加快*****站施工进度,*****站设2个结构施工队伍; 3、土石方开挖按每天承受最大外运能力720m3/天计算; 4、附属工程围护结构在车站主体结构施工完成后开始施工; 二、施工总体计划 本工程的重要位置决定了本工程的工期要科学紧凑,场地占用要尽可能缩短,在合理的时间内,完成工程的每一步工序。 本着保证工程总工期,满足工程各时间节点要求的原则,在安排工程工期时,尽可能创造更多的工作面,保证多个工序的平行、交叉、流水作业,在最短的时间内合理安排施工,按时完成工程。 根据场地实际移交的进展情况,本工程的开工时间为2012年3月1日,于 2014年6月30日洞通。施工工序安排如下: 1、 施工准备 施工准备及管线改移工作包括:①测量放样及桩位复核、导线网布设;②场地围蔽;③平整、硬化施工场地;④施工用临时水、电、风管布设;⑤临时设施布设;⑥吊车、挖掘机、空压机等大型机具、设备进场以及其它准备工作。 2、 车站施工 (1)地下连续墙施工 地下连续墙施工按照每台成槽机每天完成1幅计算。 (2) 车站主体土石方开挖 *****站将主体基坑由西向东分成18个段进行施工,由1个土方队、2个结构队进行施工。 (3)车站主体结构施工 在第一个施工段开挖到基底后,即可开始进行主体结构的施工。基底处理10天,其中人工基底清平2天,验槽1天,接地施工3天,垫层施工3天,防水施工1天。底板10天,其中钢筋绑扎7天,模板施工2天,砼浇筑1天。负二层内衬墙15天,其中钢筋绑扎7天,立模5天,砼浇筑3天。负一层中板20天,其中满堂支架施工7天,钢筋绑扎7天,预埋件布置3天,砼浇筑3天。负一层内衬墙15天,其中钢筋绑扎7天,立模5天,砼浇筑3天。顶板15天,其中满堂支架施工7天,钢筋绑扎7天,砼浇筑1天。 *****站主体从2012年9月15日开始至2013年10月23日完工。 车站内部结构主要为站台板、风道板、步行梯等,在主体结构施工完成后即可进行施工。 (4)附属结构施工 附属结构在车站顶板完成并回填硬化路面后进行施工,每个出入口和风亭均设一个结构队同时施工。 3、区间施工 (1)盾构施工:第一台盾构机2012年11月15日进场,第一次组装调试需要35天,吊出和再次组装需要30天,*****站-*****站区间长658.439米,新购盾构机存在磨合期,掘进速度暂定为165米/月,掘进时间120天;*****站-*****站区间总长852.887米,掘进速度185米/月,掘进时间138天;*****站-*****站区间长878.096米,掘进速度177米/月,掘进时间149天。 (2)区间联络通道施工:盾构掘进至*****站后开始3个区间的联络通道施工,施工分加固、开挖、支护、二衬施工,加固需要10天,开挖需要10天,支护需要7天,二衬需要5天,施工周期32天。 三、关键工序及关键工期 本工程的关键工序为盾构区间右线掘进施工,次要关键工序是*****站西侧盾构始发井施工,所以本工程能否按期完工决定于*****站西侧盾构始发井能否按时完工,保证盾构按时始发。 关键工期:2012年11月25日前必须完成*****站盾构始发井施工,具备盾构始发条件。 四、总工期 综上所述,南昌市轨道交通1号线六标段自2012年3月1日开工,至2014年6月30日洞通,总工期为852天。 ******* ******* 2012年8月1日 审批意见表 监理意见: 驻地监理: 计划监理:   总监:     业主代表处意见: 工程部意见: 公司分管领导意见: 年 月 日 公司领导意见: 年 月 日
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 铁路地铁

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
