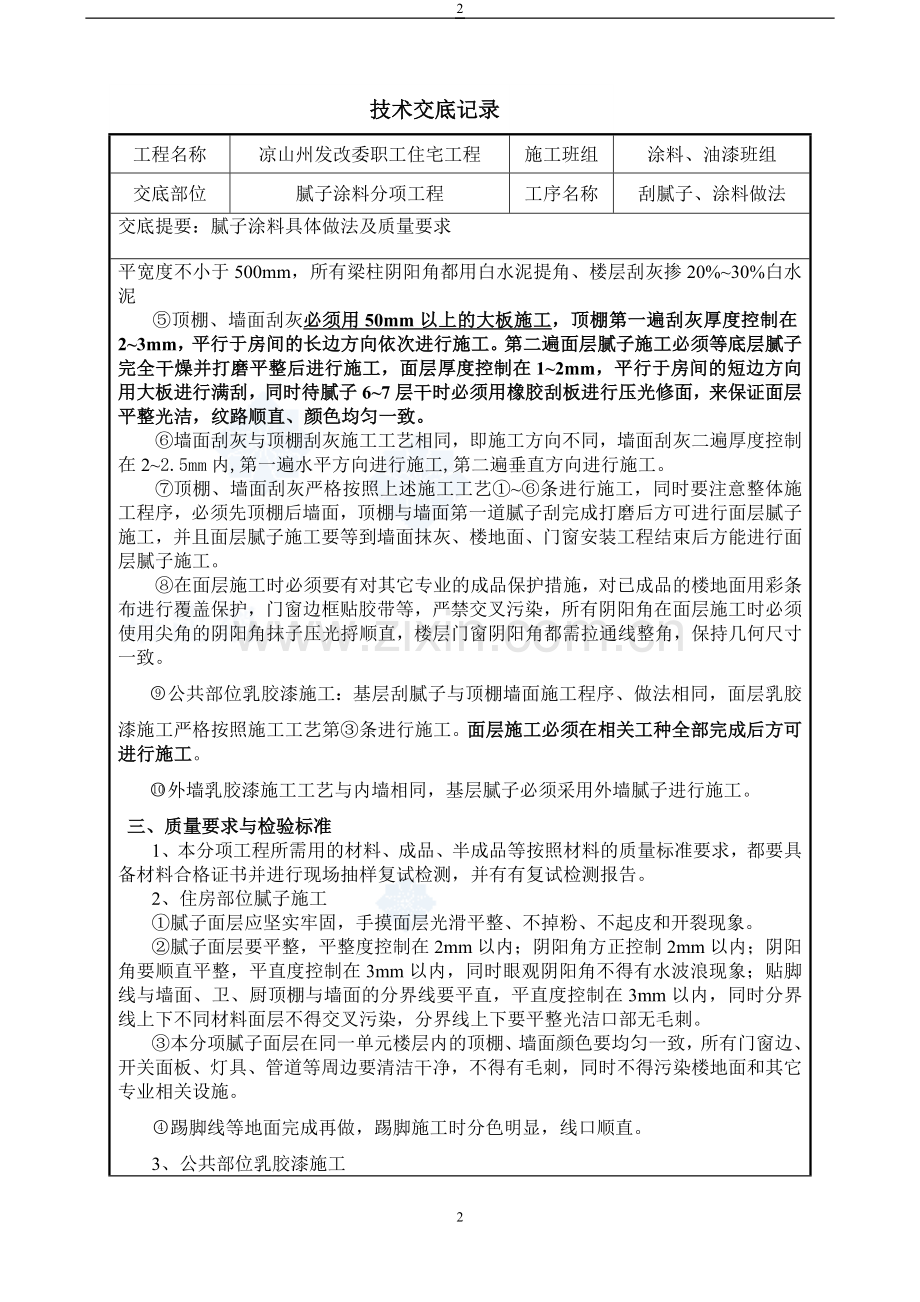

4 技术交底记录 工程名称 凉山州发改委职工住宅工程 施工班组 涂料、油漆班组 交底部位 腻子涂料分项工程 工序名称 刮腻子、涂料做法 交底提要:腻子涂料具体做法及质量要求 交底内容: 一、施工准备 1本分项工程所需用的材料、成品、半成品等按照材料的质量标准要求,具备材料合格证书并进行现场抽样复试检测,合格后方可使用。 2水暖、通风、空调、设备安装等专业的预留洞已封堵安装完毕。 3混凝土顶棚上的支模丝杆铁件割除完毕,结构露筋缺陷已处理,混凝土构件胀缩模处剔除修补到位。 4墙面抹灰已完成并通过隐蔽验收,墙面抹灰层完成须经过14d后或干燥后方可进行刮腻子施工。(并必须经交接验收合格后方可施工) 5本分项工程所用工具准备就绪。 注:本工程室内只做抹灰和腻子,公共部分还应该刷面漆。 二、施工工艺与工艺流程 1工艺流程 ①顶棚刮腻子工艺流程:基层验收(工序交接检)→基层清理→结构板底弹线做标点→顶棚四周阴角找平直→顶棚局部找平→满刮腻子一遍→打磨→面层腻子满刮→扫尾清理。 ②墙面刮腻子工艺流程:基层验收(工序交接检)→基层清理→预留贴脚线上口弹线→满刮腻子一遍→打磨→面层腻子满刮→贴脚线施工→扫尾清理。 ③乳胶漆施工工艺流程:(墙面)基层验收(工序交接检)→基层清理→刮4~6厚抗裂砂浆中间压入两层耐碱涂塑玻纤网格布(砌体与砼交接处)→满刮柔性腻子一道→打磨→刷弹性底漆一道→第一遍乳涂刷→复补腻子→第二遍乳胶漆涂刷→清理修头。(顶棚)基层验收(工序交接检)→基层清理→结构板底弹线做标点→顶棚四周阴角找平直→顶棚局部找平→满刮腻子一遍→打磨→面层腻子满刮→打磨→第一遍乳涂刷→复补腻子→第二遍乳胶漆涂刷→清理清理。 2施工工艺 ①基层验收: 基层验收时表面要保持平整洁净,无浮砂、油污,表面凹凸太大的部位要先剔平砂浆补齐,脚手架眼要先堵塞严密并抹平,水暖、通风管道通过墙面或顶棚的管道、开关箱、等部位必须用砂浆堵严修平整并清理干净,检查墙面抹灰层是否有空鼓、开裂、墙面的垂直、平整及阴阳角方正等缺陷,如有缺陷及时处理改正。 ②基层清理;首先在刮灰前要把顶棚上的钉子、铁丝凿除,混凝土的接槎修凿打磨平整,外露的铁钉、铁件用防锈漆进行封闭处理。墙面刮灰前首先要对墙面的浮砂予以清除,对门窗与墙面交接处予以清理到位。对于结构面误差在2CM以上的,要求主体班组凿平或采取抹灰找平。 ③顶棚刮灰前必须在顶棚阴角的墙面上弹好平直控制线,保证四周阴角通顺平直,每个房间必须有五个点控制标高。眼观不得有高差和水波浪现状。墙面上弹出贴脚线的控制线并贴好标记。 ④顶棚刮灰首先按照弹好的控制线对四周阴角和板面高低处用500mm大抹子找平直,如遇高差大于8mm以上的地方先用防裂砂浆分多次找平,阴角往顶棚方向找平宽度不小于500mm,所有梁柱阴阳角都用白水泥提角、楼层刮灰掺20%~30%白水泥 ⑤顶棚、墙面刮灰必须用50mm以上的大板施工,顶棚第一遍刮灰厚度控制在2~3mm,平行于房间的长边方向依次进行施工。第二遍面层腻子施工必须等底层腻子完全干燥并打磨平整后进行施工,面层厚度控制在1~2mm,平行于房间的短边方向用大板进行满刮,同时待腻子6~7层干时必须用橡胶刮板进行压光修面,来保证面层平整光洁,纹路顺直、颜色均匀一致。 ⑥墙面刮灰与顶棚刮灰施工工艺相同,即施工方向不同,墙面刮灰二遍厚度控制在2~2.5mm内,第一遍水平方向进行施工,第二遍垂直方向进行施工。 ⑦顶棚、墙面刮灰严格按照上述施工工艺①~⑥条进行施工,同时要注意整体施工程序,必须先顶棚后墙面,顶棚与墙面第一道腻子刮完成打磨后方可进行面层腻子施工,并且面层腻子施工要等到墙面抹灰、楼地面、门窗安装工程结束后方能进行面层腻子施工。 ⑧在面层施工时必须要有对其它专业的成品保护措施,对已成品的楼地面用彩条布进行覆盖保护,门窗边框贴胶带等,严禁交叉污染,所有阴阳角在面层施工时必须使用尖角的阴阳角抹子压光捋顺直,楼层门窗阴阳角都需拉通线整角,保持几何尺寸一致。 公共部位乳胶漆施工:基层刮腻子与顶棚墙面施工程序、做法相同,面层乳胶漆施工严格按照施工工艺第③条进行施工。面层施工必须在相关工种全部完成后方可进行施工。 外墙乳胶漆施工工艺与内墙相同,基层腻子必须采用外墙腻子进行施工。 三、质量要求与检验标准 1、本分项工程所需用的材料、成品、半成品等按照材料的质量标准要求,都要具备材料合格证书并进行现场抽样复试检测,并有有复试检测报告。 2、住房部位腻子施工 ①腻子面层应坚实牢固,手摸面层光滑平整、不掉粉、不起皮和开裂现象。 ②腻子面层要平整,平整度控制在2mm以内;阴阳角方正控制2mm以内;阴阳角要顺直平整,平直度控制在3mm以内,同时眼观阴阳角不得有水波浪现象;贴脚线与墙面、卫、厨顶棚与墙面的分界线要平直,平直度控制在3mm以内,同时分界线上下不同材料面层不得交叉污染,分界线上下要平整光洁口部无毛刺。 ③本分项腻子面层在同一单元楼层内的顶棚、墙面颜色要均匀一致,所有门窗边、开关面板、灯具、管道等周边要清洁干净,不得有毛刺,同时不得污染楼地面和其它专业相关设施。 踢脚线等地面完成再做,踢脚施工时分色明显,线口顺直。 3、公共部位乳胶漆施工 ①涂料面层所用的品种、型号、性能要符合本工程的设计要求,并要具备材料合格证书并进行现场抽样复试检测,并有有复试检测报告。 ②公共部位乳胶漆基层检验标准与住房部位腻子工程检验标准相同。 ③乳胶漆面层涂饰要均匀、粘结牢固,不得有漏涂、透底、起皮和掉粉。 ④本分项乳胶漆面层在同一单元楼层内的顶棚、墙面颜色要均匀一致,所有门窗边、开关面板、灯具、管道等周边要清洁干净,不得有毛刺,同时不得污染楼地面和其它专业相关设施。同时乳胶漆面层不得有泛碱、咬色,面层无流坠,无疙瘩、无砂眼,刷纹要细顺,手摸光滑洁净。 ⑤本分项工程的线条,分界线、阴阳角必须顺直,直线度控制在2mm以内,同时直观不得有缺棱掉角现象,并且必须做好相关工种的成品保护工作。 四、安全生产与文明现场施工 1.施工前,检查脚手架是否安全。 ①每班前检查脚手架、高凳是否牢固稳定,如有不安全处立即进行处理。并经常清理脚手板上的杂物。 ②脚手板上放置的工具材料要平稳。 ③施工前对所用的机械设备进行检查,要满足施工能力要求并运行正常,所有用电设备必须有绝对可靠的绝缘装置和良好的接地。 ④落地灰要及时清除并清洗干净,施工现场要工完料净。 2  成品保护 ①施工过程中要注意对其他专业设施的成品保护,如埋设在墙内的线管、线盒水管以及已成品的防水层、保温层等。 ②楼地面施工必须用彩条布加以覆盖后方可施工,避免交叉污染。   交底日期:2012年 4 月 日 项目(专业) 技术负责人 交底人 接受交底人 0万U豆体验卡 卡号:50D890668267e3349e33 密码:686d03401eefba96faba 奖品名称:500万U豆体验卡 卡号:50De7a00c543af387fc0 密码:b26488ce65abc1787202 奖品名称:500万U豆体验卡 卡号:50Dbac638 85c802fd52e 密码:3d1c344384327b85efff 奖品名称:500万U豆体验卡 卡号:50Dd97f0765bdf6998a3 密码:48db1c14e42a2b321fac 奖品名称:500万U豆体50D61 215eb41ae3cc919 密码:25bffae5346e7b7d2548 奖品名称:100万U豆体验卡 卡号:10D1cab621456ab278ab 密码:709f65f32865af2559c2 奖品名称:100万U豆体验卡 卡号:10D8f1d6a4b953f3474e 密码:6e2e4017cce30dc7e055 奖品名称:100万U豆体验卡 卡号:10Dd1fc6d6dd529b6892 密码:a5dbdd8338f91d2c0701 奖品名称:100万U豆体验卡 卡号:10D08377b71d4374262b 密码:1d7a7c21ebd99b798a54 4
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 施工管理/施工技术

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
