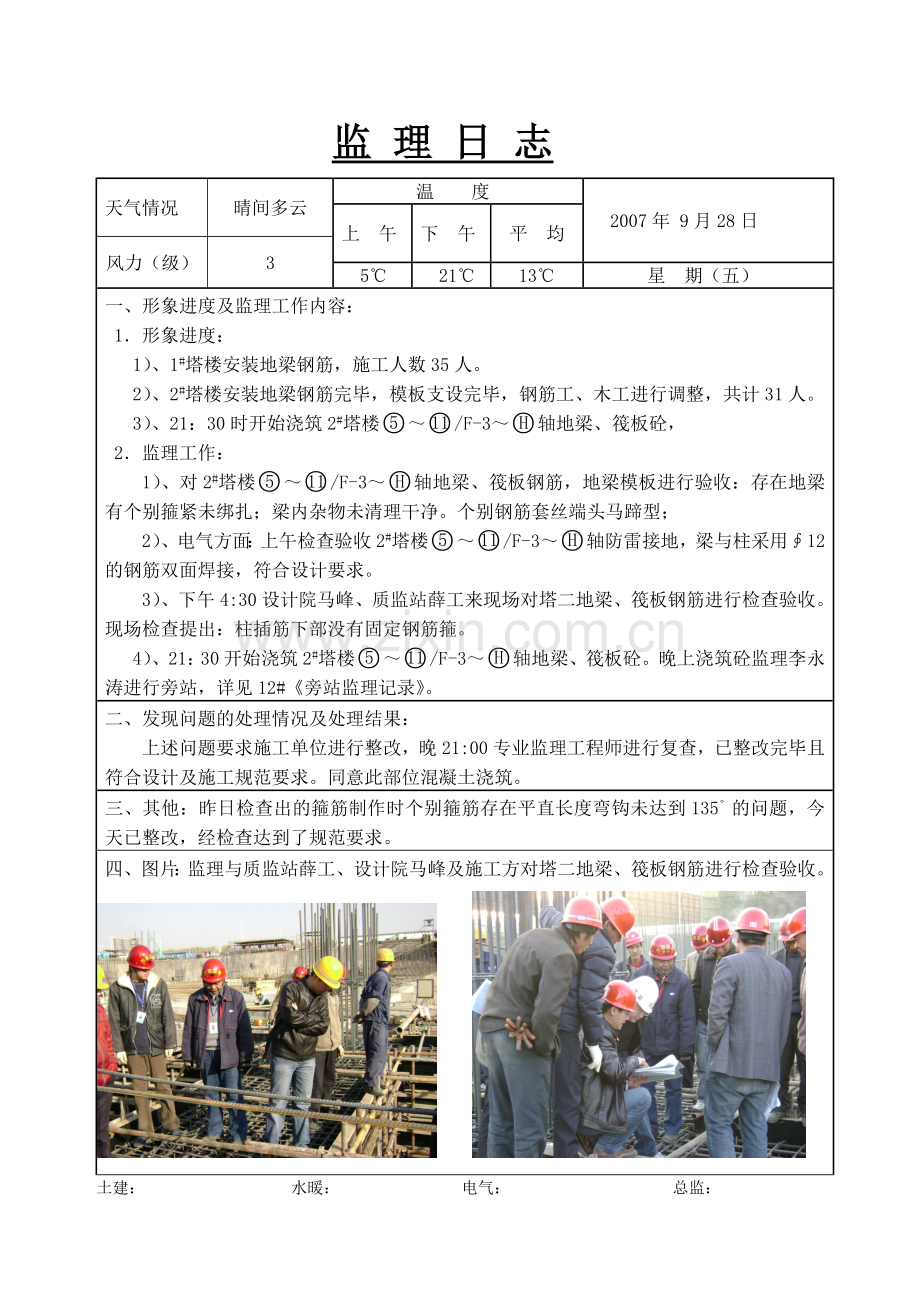

资源描述

监 理 日 志 天气情况 晴间多云 温 度 2007年 9月28日 上 午 下 午 平 均 风力(级) 3 5℃ 21℃ 13℃ 星 期(五) 一、形象进度及监理工作内容: 1.形象进度: 1)、1#塔楼安装地梁钢筋,施工人数35人。 2)、2#塔楼安装地梁钢筋完毕,模板支设完毕,钢筋工、木工进行调整,共计31人。 3)、21:30时开始浇筑2#塔楼~/F-3~轴地梁、筏板砼, 2.监理工作: 1)、对2#塔楼~/F-3~轴地梁、筏板钢筋,地梁模板进行验收:存在地梁有个别箍紧未绑扎;梁内杂物未清理干净。个别钢筋套丝端头马蹄型; 2)、电气方面:上午检查验收2#塔楼~/F-3~轴防雷接地,梁与柱采用∮12的钢筋双面焊接,符合设计要求。 3)、下午4:30设计院马峰、质监站薛工来现场对塔二地梁、筏板钢筋进行检查验收。现场检查提出:柱插筋下部没有固定钢筋箍。 4)、21:30开始浇筑2#塔楼~/F-3~轴地梁、筏板砼。晚上浇筑砼监理李永涛进行旁站,详见12#《旁站监理记录》。 二、发现问题的处理情况及处理结果: 上述问题要求施工单位进行整改,晚21:00专业监理工程师进行复查,已整改完毕且符合设计及施工规范要求。同意此部位混凝土浇筑。 三、其他:昨日检查出的箍筋制作时个别箍筋存在平直长度弯钩未达到135°的问题,今天已整改,经检查达到了规范要求。 四、图片:监理与质监站薛工、设计院马峰及施工方对塔二地梁、筏板钢筋进行检查验收。 土建: 水暖: 电气: 总监: 监 理 日 记 天气 上午 多云转晴 温 度 2007年 10月27日 上 午 下 午 平 均 下午 多云转晴 5℃ 11℃ 8℃ 星 期(六) 一、形象进度及监理工作内容: 1.形象进度: 1)—/—部位筏板、地梁钢筋、模板安装完毕,施工人数43人。 2)塔三基坑地梁钢筋安装,施工人数26人。 3)晚上21:30开始浇筑—3-2/—基础梁、板C30P6混凝土,采用宁夏科进砼业有限公司商品砼,强度等级为C30P6,坍落度为150±30㎜,施工人数18人。 2.监理工作: 1)对—/—部位筏板、地梁钢筋、模板安装进行验收,存在问题:(1)地梁主筋间距不匀称。(2)木工支设模板遗漏在梁内的木块未清理干净。 2)11:00质检站王忠、李晓棠来现场对—3-2/—基础梁、板钢筋进行验收,提出筏板钢筋保护层垫块数量少,且保护层厚度不够。 3) 晚上浇筑砼监理李永涛进行旁站,详见18#《旁站监理记录》。 二、发现问题的处理情况及处理结果: 上述问题要求施工单位进行整改,下午6:00时重新进行验收,均已整改完毕,符合设计要求及施工规范规定,同意此部位混凝土浇筑。 三、其它: 1、10月20日下发008#监理工程师通知单已整改且已回复。 四、图片: 土建: 水暖: 电气: 总监: 监 理 日 志 天气情况 晴间多云 温 度 2010年5月29日 上 午 下 午 平 均 风力(级) 4 14℃ 28℃ 21℃ 星 期(六) 一、形象进度及监理工作内容: 工程形象进度: 1、1#楼3~11轴屋面现浇板上部钢筋、挑檐板钢筋绑扎、马凳支设。 2、1#楼12~17轴三层框架柱模板安装、校正,顶板钢筋绑扎、楼梯钢筋调整,四层KZ29插筋。 3、1#楼1~4轴、24~28轴一层填充墙砌体砌筑,1~11轴、18~28轴二层砌体结构、窗洞口放线。 监理工作内容: 土建:1)验收1#楼3~11轴屋面现浇板钢筋工程绑扎成型质量:钢筋规格、级别、数量、间距、摆放位置、搭接位置及长度等,符合要求。 2)巡视检查1#楼1~4轴、24~28轴一层填充墙砌体砌筑工序质量:砌筑时砂浆配合比掺量、灰浆均匀、饱满度、灰缝厚度、墙体表面平整度、立面垂直度、通长拉结筋及马牙槎留置、错缝搭砌等质量检查,符合要求。 水暖:巡视检查,督促施工单位尽早落实工地例会议定事项,将后续所需各种洁具及管材样品运至现场,以便建设及监理单位确定品牌(施工单位已落实)。 电气:巡视检查1#楼3~11轴屋面、12~17轴三层顶板配管及屋面避雷网焊接质量,符合要求;就线盒预埋及配电箱安装现场进行技术交底。 二、发现问题的处理情况及处理结果: 发现问题: 1#楼12~17轴三层框架柱模板工程验收时存在以下问题: 1)17/C轴KZ24模板轴线偏差2cm,16/E轴KZ31模板轴线偏差1.5cm; 2)13/20轴KZ20模板垂直度偏差1.2cm,13/C轴KZ25模板垂直度偏差0.9cm。 处理情况及结果: 以上发现问题,经施工单位整改且自检合格后,监理复检,符合要求,同意下道工序施工。 三、其他: 水泥进场:主体结构工程用赛马水泥:30吨;二次结构砌筑工程用鹤泉湖水泥:20吨。 土建: 水暖: 电气: 总监: 监 理 日 志 天气情况 晴 温 度 2010年5月4日 上 午 下 午 平 均 风力(级) 3 13℃ 25℃ 19℃ 星 期(二) 一、形象进度及监理工作内容: 工程形象进度: 1、4#楼地下室外墙(西、南面)基层灰尘、杂物清理、凹凸不平部位处理,符合要求部位PET防水卷材铺贴施工。 2、4#楼1~5轴一层顶板、框架梁(3.52m)钢筋安装、绑扎、电气线管敷设;5~9轴二层框架柱(3.52~7.12m)钢筋安装、直螺纹机械套筒连接;二层顶板(7.12m)底模支撑架体搭设,模板尺寸加工、安装。 监理工作内容: 土建:1)检查4#楼地下室西、南面外墙PET防水卷材铺贴工序施工质量:铺贴前基层表面灰尘、杂物清理、凹凸不平部位处理情况,铺贴时粘结面卷材均匀、无结堆、褶皱、鼓包或空鼓缺陷检查,符合要求。 2)验收4#楼1~5轴一层顶板、梁(3.52m)钢筋工程绑扎成型质量:钢筋规格、级别、数量、间距、摆放位置,锚固及搭接位置、长度等,具体存在问题详见问题一栏。 水暖:巡视检查4#楼水暖预留管口位置及洞口尺寸大小,符合要求。 电气:巡视检查4#楼1~5轴一层顶板电气线管配管情况,督促施工单位对未标识或标识不清的线管走向重新进行清晰标识(已整改到位,符合要求)。 二、发现问题的处理情况及处理结果: 4#楼1~5轴一层顶板、框架梁(3.52m)钢筋绑扎工程验收过程中存在以下质量问题: 1、4/C~E轴次梁上部钢筋图纸设计为:3Φ20+2Φ22,实际施工为:1Φ20+2Φ18+2Φ22; 2、3/C~E轴次梁上部钢筋图纸设计为:5Φ22+3Φ25,4/4 ,实际施工为:5Φ22+3Φ25,5/3; 3、3~4/F轴KL15截面尺寸图纸设计为:350×600,实际施工为:330×600。 处理情况及结果: 上述发现问题,责令施工单位立即整改,经施工单位整改且自检合格后,监理复检,符合要求,同意下道工序施工。 三、其他: 上午11:00银川市公安局领导莅临工地现场视察指导。 土建: 水暖: 电气: 总监:
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
