资源描述

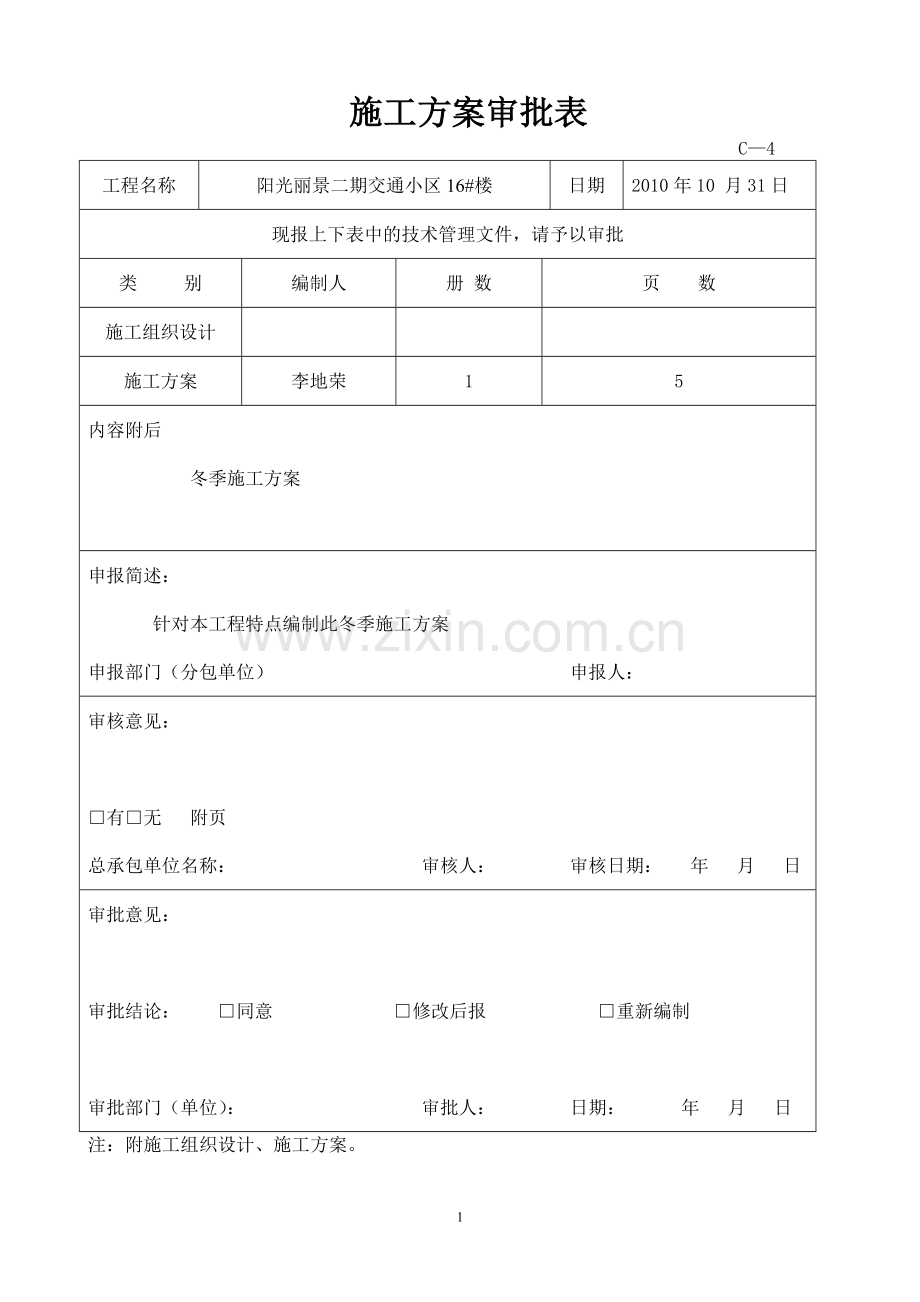

施工方案审批表
C—4
工程名称
阳光丽景二期交通小区16#楼
日期
2010年10 月31日
现报上下表中的技术管理文件,请予以审批
类 别
编制人
册 数
页 数
施工组织设计
施工方案
李地荣
1
5
内容附后
冬季施工方案
申报简述:
针对本工程特点编制此冬季施工方案
申报部门(分包单位) 申报人:
审核意见:
□有□无 附页
总承包单位名称: 审核人: 审核日期: 年 月 日
审批意见:
审批结论: □同意 □修改后报 □重新编制
审批部门(单位): 审批人: 日期: 年 月 日
注:附施工组织设计、施工方案。
阳光丽景二期交通小区(小桥)16#楼
冬
季
施
工
施
工
方
案
浙江东阳三建青海分公司
二0一0年十月
冬期施工方案
一、 工程概况:
阳光丽景二期交通小区(小桥)16#高层住宅楼由汇吉房产开发有限公司开发建设,位于路桥公司院内,宁张路以东,北川河西岸,场地平整。±0.00相对的绝对标高2252.95m。
该工程由深圳市华博建筑设计有限公司设计,地下2层,地上28层,建筑总高度81.95米,总长度59.2米,总宽度18.9米,建筑面积为30326.29㎡。主体结构体系采用现浇钢筋混凝土剪力墙结构,其中地下一、二层为戊类库房,设备用房,地上一至二十八层为住宅,一、二层局部为商业网点。
二、 施工部署:
根据施工现场场地及施工安排,工程在11月中旬进行地下室结构施工阶段。
(一)、施工准备:
1、冬季施工时间:日平均气温连续5天低于5℃或11月15日,为冬期施工期开始日期;日平均气温连续5天高于5℃或3月15日,为冬施工结束日期。现场应于是11月初即开始对大气进行测温,上述两个条件有一个达到即确定为冬施的起、止日期。
2、根据计算并结合工程特点,根据初冬(11月15日~12月15日)和严冬(12月15日~次年2月底以大气温度不低于-10℃为标准)各时期的气温,选用合理的添加剂和保温措施。
(二)、现场准备
1、根据施工进度计划,材料部门提前组织有关机具、外加剂和保温供暖设备、材料的进场。
2、对各种加热的设备、保温材料仔细检查其安全可靠性。
3、工地临时供水管道做好保温防冻工作。
4、做好冬期施工混凝土、砂浆及外加剂的试验配验工作,检查施工配合比。
(三)、组织实施
1、组织有关人员学习各施工方案,并向具体操作人员交底。
2、进入冬期施工对保温人员专门组织技术培训,学习本工作范围的有关知识,明确职责,专人负责。
3、安排专人进行气温观测,做好记录与气象部门保持了联系,及时了解天气情况,防止寒流袭击,积极采取措施,现场设置测温百叶箱。
四、冬期施工技术措施
(一)、剪力墙、暗柱及梁、板施工
1、钢筋工程:
(1)钢筋加工要按规范操作,在运输、加工过程中要轻拿轻放,以避免造成刻痕,撞击陷。
(2)雪天钢筋要用塑料布遮盖严密,以防钢筋表面结冰霜。
(3)对浇筑完成混凝土面的预留钢筋上的混凝土及时清理干净。
(4)在负温条件下焊接钢筋,应尽量安排在室内进行,如必须在室外焊接,风力超过3级时应有挡风措施。焊接未冷却的接头严禁碰到冰雪,负温电渣压力焊时,应避开雨雪天气,负温下应适当增加焊接电流,加大通电时间,接头药盒拆除的时间宜延长2min左右,接头的渣壳宜延长5min,方可打渣。
(5)雪天或施工现场风速超过5.4m/s(3级风)焊接时,采用遮蔽措施,焊接后冷却的接头不要碰到冰雪。
2、模板工程:
(1)冬施浇筑砼前,认真检查模板,清理模板内的冰雪。
(2)模板保温措施;梁、墙、柱模板采用挂保温毛毯保温,顶板随混凝土浇筑随铺一层塑料薄膜,上加毛毯覆盖保温。使砼达到抗冻临界强度并冷却到5℃后方可拆除保温,拆模时砼温度与环境温度差大于20℃时,拆模后的砼表面应及时覆盖,使其慢慢冷却。
3、砼工程;
(1)本工程采用商品混凝土,冬季施工中,应认真执行配合比,水泥标号不低于42.5级,应优先选用硅酸盐水泥和普通硅酸盐水泥,最小水泥用量不低于430~450㎏/㎡,水灰比不大于0.6,应严格检查控制砼原材料及外加剂的质量,对砼加热、搅拌、运输、浇筑、测温﹑养护进行严格控制。
(2)在混凝土浇筑之前,应清理钢筋及模板上的冰雪冻块和污垢,砼浇筑时应一边浇筑、一边抹平、一边覆盖,以保证砼的出罐温度和入模温度达到要求,对商品砼运输和浇筑过程中的覆盖保温材料要严格要求。
(3)砼养护采用蓄热法与加热法进行养护,砼的入模温度要求不低于10℃,利用这种预加的热量和水泥的水化热量延长砼正温养护时间,并在冷却过程中逐渐硬化,当砼温度降至0℃时可提前达到抗冻临界强度要求。
对冬季施工剪力墙结构,应防止出现水平构件和竖向构件的砼受冻。砼仍采用蓄热法与加热法进行养护,在砼达到抗冻临界强度之前,砼表面应覆盖和加热,具体措施:柱、梁及板底用火炉加温,楼板面用一层塑料薄膜和毛毯覆盖。
东施期间易出现大风和寒流,气温骤降,应对建筑物四面加防寒措施。在随层增长的外防护架上,用围挡编织布围护迎风面,对墙上小的洞口用草袋围挡,对楼梯口等进风部位采用塑料膜或编织布,木板等封堵,达到防风保温目的。
现场设养护室,室内温度20±3℃,湿度90%以上,进行试件的标准养护,同条件试块在现场按砼实际状况进行保温,同时留检验拆模强度的同条件试块。冬期施工期间砼试块留置应至少比常温多留两组同条件养护试块,一组用来测定砼受冻前的临界强度,另一组用做28天的强度测试。试压前试块应在拥有正温条件的室内停放,解冻后再进行试压,停放时间约6~12小时。
根据同条件试块,拆除梁、板支撑,如达不到拆除条件应延长支撑时间,不得强行蛮干。对于悬挑结构的墙板、梁等构件应重点保温养护,待强度达到100%时方可拆模。墙体拆模强度一般控制在4Mpa,当气温在-5~-8℃时,拆模板时间不少于48h;当温度为-8~-12℃时,拆模板时间不少于72h。拆模时以同条件养护的试块强度报告为准。
砼冬期施工的测温,采用人工测温相结合。测温孔设置在有代表性的结构部位和温度变化大易冷却的部位,孔深为10-15cm,也可为板厚的1/2或墙厚的1/2,测温点要编号,并绘制布置图。从砼入模开始至砼未达到受冻临界强度之前,每隔2h测温一次,达到受冻临界强度以后,应至少每隔6h测量一次,人工测量时,测温仪表应采用与外界气温隔离措施,并留置在测温孔内时间不少于3min。
测温平面布置图
1
2
3
4
5
6
7
8
10
110
12
13
14
15
16
17
9
18
砼冬期施工,安排专职测温员测出砼养护期间的温度,认真做好每个阶段的测温记录,以准确反映砼内实际温升及砼表面温度,采取有效措施防止砼受冻。
砼冬期施工测温的项目及次数应符合下表规定:
测温项目
测温次数
室外气温及环境温度
每昼夜不少于4次,此外还需要测最高、最低气温
砼出罐、浇筑、入模温度
每一工作班不少于4次
五、热工计算:
±0.00米以下剪力墙、暗柱、梁、板为C40混凝土,每立方米混凝土中的材料用量为:水170㎏ 温度80℃;水泥450㎏;温度5℃;砂666㎏,温度
-3℃;石1086㎏,温度-3℃;砂含水率3%,石含水率1%;搅拌房内的温度
10℃,混凝土拌合物采用泵车运输,运输和成型共历1小时,当时夜间气温
-5℃。
1、普通混凝土的理论温度:
T0=[0.9 (GcTc+GsTs+GgTg)+4.2TW (Gw-PsGs-PgGg)+b(PsGsTS +PgGgTg)-B(PsGSTS +PgGg )]÷[4.2 Gw+0.9×(Gc +Gs+ Gg)]
T0为混凝土的理论温度(℃)
Gw、 Gc 、GS、Gg为每立方混凝土中水、水泥、砂、石的用量
TW、Tc、TS、Tg 为水、水泥、砂、石的温度(℃)
PS 、Pg为砂石的含水率
b为水的比热(KJ/㎏.K)
B为水的溶解热(KJ/㎏.K)
当骨料温度7℃时,b=4.2 、 B=0
当骨料温度≤0℃时,b=2.1 、B=335
∴ T0={0.9*(450*5-3*666-3*1086)+4.2*80*(170-0.03*666-0.01*1086)+
2.1*[0.03*666*(-3)+0.01*(-3)*1086]-335*(0.03*666+0.01*1086)}/[4.2*170+0.9*(450+666+1086)] =12.44℃
2、混凝土从搅拌机中倾出时的温度:T1=T0-0.16(T0- Td)
T1为混凝土从搅拌机中倾出时的温度(℃)
Td为搅拌棚内温度(℃)
T1=12.44-0.16(12.44-10)=12.05℃
3、混凝土运输成型后的温度:
T2= T1-(at+.32h)( T1- Tp)
T1为混凝土运输成型后的温度(℃);
t为混凝土运输成型的时间(h);
n为混凝土倒运次数;
Tp为室外气温(℃);
a为温度损失系数 取a=0.1;
T2=12.05-(0.1*1+0.032*1)*(12.05+5)=9.8℃
4、混凝土入模后的温度
T3=(CnT2+ GmCmTm)/(GnCn+ GmCm)
T3为混凝土入模后的温度(℃)
Gm为每立方你混凝土容重(㎏)
Gn为每立方米混凝土相接触的模板和钢筋的总重量(㎏):
Cn为混凝土比热,取1㎏/㎏·K
Cm为钢筋比热,取0.48KJ/㎏·K
Tm为模板钢筋的温度,即不时的大气温度(℃)
T3=(2450*1*9.8-450*0.48*5)/(2450*1+450*0.48)
=8.6 ℃
5、蓄热法养护温度计算:
蓄热材料采用5㎝厚阻燃草帘被,覆盖养护7d,养护期间的平均温度计算如下;
Tm ,a=-B、 C=1、P=2450、Mce=450、W=1.3、Vce=0.013、Qce=360
M=A/V=1/0.8=1.25、K=6
Tm=(ψe- Vce*t-ne-θvce/θ+n/θ-ψ)/(vce*t)+ Tm,a
ψ=VCe*Qce*Mce/(Vce*C*P-W*K*M)
=0.013*360*450/(0.013*1*2450-1.3*6*1.25)=95.29
θ=ω*κ*Μ/(Vce*C*P)
=1.3*6*1.25/(0.013*1*2450)=0.306
n=T3 –Tm,,a+Ψ=8.6+6+95.29=109.89
Tm,=(95.29*2.72-0.013*7-109.89*2.72-0.313*0.013*7/0.313+104/0.303-95.29)/(0.313*7)-6=24.93℃
故平均温度为24.93℃,用一层塑料薄膜再加盖一层阻燃草帘被,可以满足要求。
式中: t为混凝土养护时间、取7天
C为混凝土比热,取1KJ/㎏·K
P为混凝土密度;
MQ每立方混凝土用量;
Qce为水泥水化累计最终放热差;
Vce为水泥水化速度系数
Ψ为透风系数;
K为草帘被传热系数;
M为结果表面系数;
T0 为室外温度-6℃
下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!
毕业论文致谢词
我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意
这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!
感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭!
最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。
致谢词2
在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的
感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。
谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。
开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!!
)查看更多与本文《高中生开学自我介绍》相关的文章。
精品word文档可以编辑(本页是封面)
【最新资料 Word版 可自由编辑!!】
精品word文档可以编辑(本页是封面)
【最新资料 Word版 可自由编辑!!】
15
展开阅读全文
