QJ/LG7.035-2005
维 修 作 业 标 准
设备名称
6#、7#转炉二次除尘风机
作业名称
风机转子更换
使
用
工
器
具
活动扳手、管钳、撬棍
刮刀、钢绳、千斤顶、电葫芦、手拉葫芦
作业条件
停风机
保护工具
安全带、安全跳板
作业人员
钳工:5人
架工:2人
作业时间
18小时
总工时
126小时
作
业
网
络
图
联系停电 拆大盖螺栓 拆旧转子
准备 取操作牌 拆联轴器、拆轴承盖 吊大盖 清灰
① ② ③ ④ ⑤ ⑥
0.2h 0.5h 3h 1h 1h
安装大盖
安装新转子 连接联轴器 联系试车
⑥ ⑦ ⑧ ⑨
3h 2h 0.5h
作业要点
作业内容
作业者
技术、安全要点
1、准备
①开展预警教育,检查工具
②倒运新风机到风机房
钳工
架工
明确作业内容,制定安全措施
2、作业联系
① 联系操作工停电并取操作牌
钳工
确认是否停电,并挂“严禁和闸”禁止牌
2、拆除旧风机转 子
①拆大盖螺检
②拆轴承座、冷却水管
③拆联轴器
④吊出大盖及转子
钳工
架工
①对机座、机盖内冷却水管的结垢物清洗干净
②清完垢后必须疏通排污管
3、检查清垢
①检查前后上下轴瓦及推力瓦
②清除机壳内所有结垢物
钳工
清垢时必须在地面上进行禁止站在吊起的风机大盖上
4、安装新转子
①将新转子吊装对位
②安装大盖,接连接螺栓
③安装轴承座上盖、侧盖等
④接联轴器
⑤接轴承箱冷却水管
⑥安装防护罩
钳工
架工
①各项指标要符合技术标准
②用手转动转子、无卡阻、不摩擦
③归还操作牌
5、试车
①与操作人员联系送电
②低速5分钟正常后再高速运行
钳工
风机启动高速前必须至少低速运转5分钟

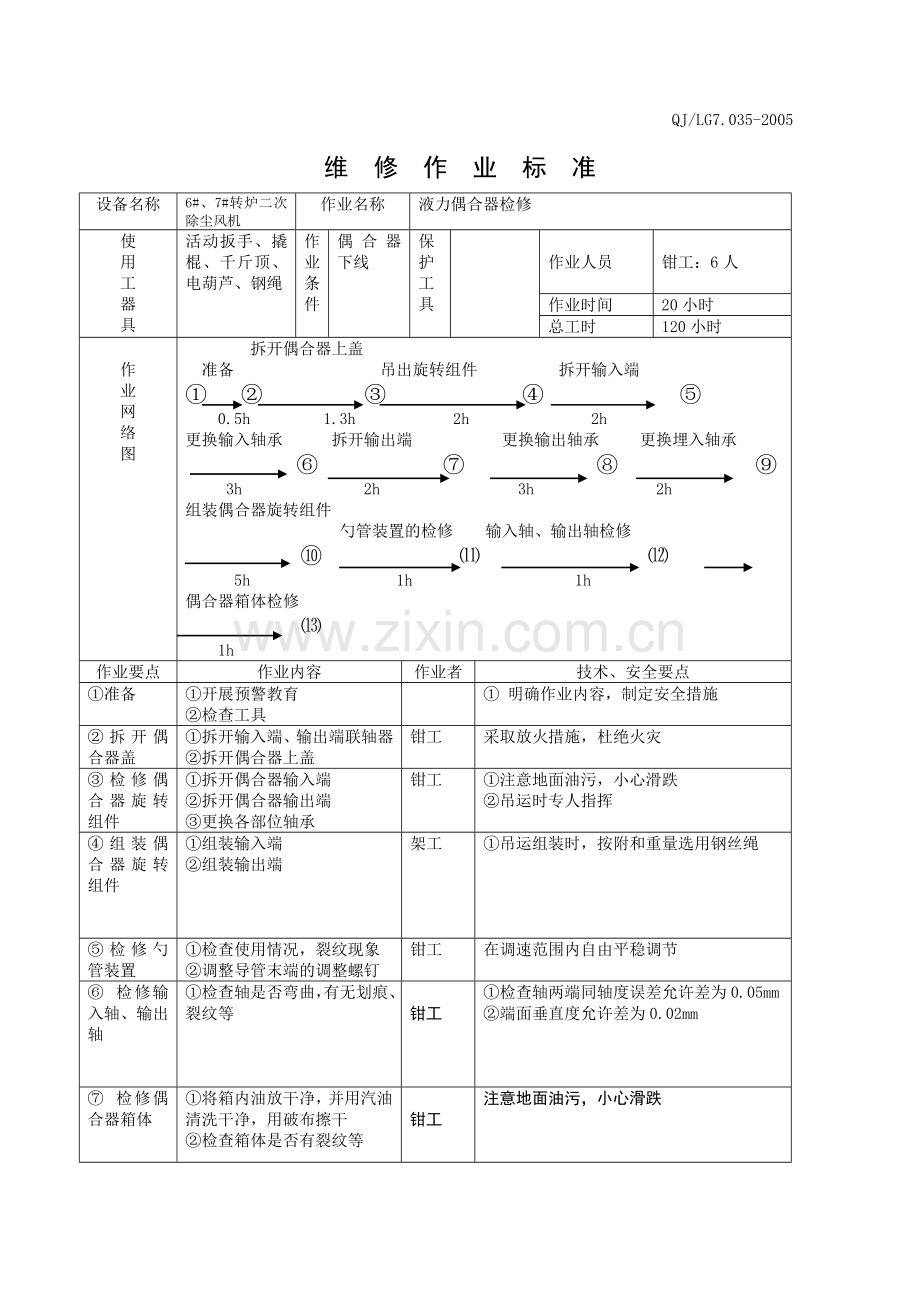

QJ/LG7.035-2005
设备名称
6#、7#转炉二次除尘风机
作业名称
液力偶合器检修
使
用
工
器
具
活动扳手、撬棍、千斤顶、电葫芦、钢绳
作业条件
偶合器下线
保护工具
作业人员
钳工:6人
作业时间
20小时
总工时
120小时
作
业
网
络
图
拆开偶合器上盖
准备 吊出旋转组件 拆开输入端
① ② ③ ④ ⑤
0.5h 1.3h 2h 2h
更换输入轴承 拆开输出端 更换输出轴承 更换埋入轴承
⑥ ⑦ ⑧ ⑨
3h 2h 3h 2h
组装偶合器旋转组件
勺管装置的检修 输入轴、输出轴检修
⑩ ⑾ ⑿
5h 1h 1h
偶合器箱体检修
⒀
1h
作业要点
作业内容
作业者
技术、安全要点
①准备
①开展预警教育
②检查工具
① 明确作业内容,制定安全措施
②拆开偶合器盖
①拆开输入端、输出端联轴器
②拆开偶合器上盖
钳工
采取放火措施,杜绝火灾
③检修偶合器旋转组件
①拆开偶合器输入端
②拆开偶合器输出端
③更换各部位轴承
钳工
①注意地面油污,小心滑跌
②吊运时专人指挥
④组装偶合器旋转组件
①组装输入端
②组装输出端
架工
①吊运组装时,按附和重量选用钢丝绳
⑤检修勺管装置
①检查使用情况,裂纹现象
②调整导管末端的调整螺钉
钳工
在调速范围内自由平稳调节
⑥ 检修输入轴、输出轴
①检查轴是否弯曲,有无划痕、裂纹等
钳工
①检查轴两端同轴度误差允许差为0.05mm
②端面垂直度允许差为0.02mm
⑦ 检修偶合器箱体
①将箱内油放干净,并用汽油清洗干净,用破布擦干
②检查箱体是否有裂纹等
钳工
注意地面油污,小心滑跌
维 修 作 业 标 准
QJ/LG7.035-2005
维 修 作 业 标 准
设备名称
6#、7#转炉地下料仓除尘风机
作业名称
风机转子更换
使
用
工
器
具
活动扳手、管钳、撬棍
刮刀、钢绳、千斤顶、电葫芦、手拉葫芦
作业条件
停风机
保护工具
安全带、安全跳板
作业人员
钳工:5人
架工:2人
作业时间
18小时
总工时
126小时
作
业
网
络
图
联系停电 拆大盖螺栓 拆旧转子
准备 取操作牌 拆联轴器、拆轴承盖 吊大盖 清灰
① ② ③ ④ ⑤ ⑥
0.2h 0.5h 3h 1h 1h
安装大盖
安装新转子 连接联轴器 联系试车
⑥ ⑦ ⑧ ⑨
3h 2h 0.5h
作业要点
作业内容
作业者
技术、安全要点
1、准备
①开展预警教育,检查工具
②倒运新风机到风机房
钳工
架工
明确作业内容,制定安全措施
2、作业联系
① 联系操作工停电并取操作牌
钳工
确认是否停电,并挂“严禁和闸”禁止牌
2、拆除旧风机转 子
①拆大盖螺检
②拆轴承座、冷却水管
③拆联轴器
④吊出大盖及转子
钳工
架工
①对机座、机盖内冷却水管的结垢物清洗干净
②清完垢后必须疏通排污管
3、检查清垢
①检查前后上下轴瓦及推力瓦
②清除机壳内所有结垢物
钳工
清垢时必须在地面上进行禁止站在吊起的风机大盖上
4、安装新转子
①将新转子吊装对位
②安装大盖,接连接螺栓
③安装轴承座上盖、侧盖等
④接联轴器
⑤接轴承箱冷却水管
⑥安装防护罩
钳工
架工
①各项指标要符合技术标准
②用手转动转子、无卡阻、不摩擦
③归还操作牌
5、试车
①与操作人员联系送电
②低速5分钟正常后再高速运行
钳工
风机启动高速前必须至少低速运转5分钟
