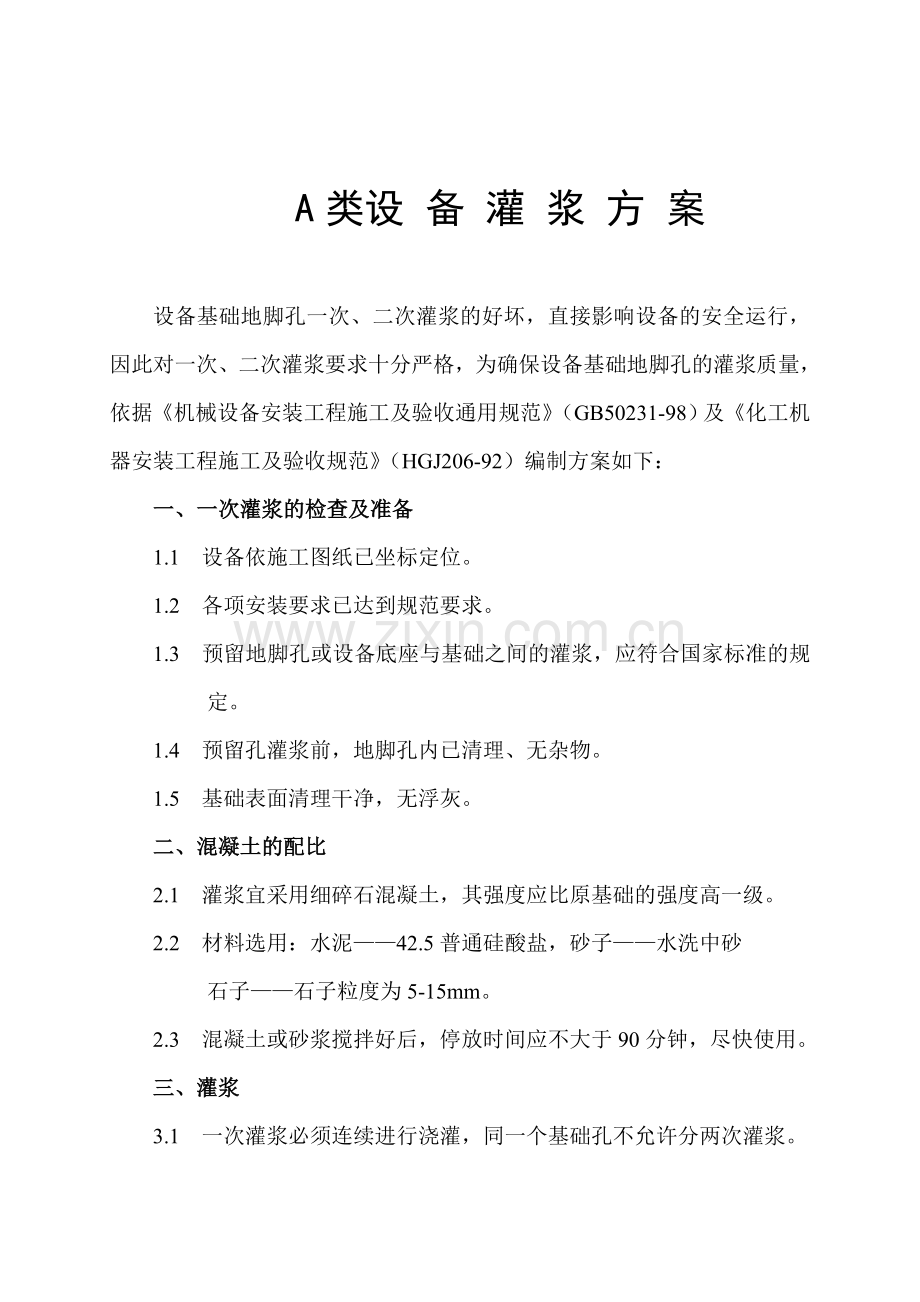

A类设 备 灌 浆 方 案
设备基础地脚孔一次、二次灌浆的好坏,直接影响设备的安全运行,因此对一次、二次灌浆要求十分严格,为确保设备基础地脚孔的灌浆质量,依据《机械设备安装工程施工及验收通用规范》(GB50231-98)及《化工机器安装工程施工及验收规范》(HGJ206-92)编制方案如下:
一、一次灌浆的检查及准备
1.1 设备依施工图纸已坐标定位。
1.2 各项安装要求已达到规范要求。
1.3 预留地脚孔或设备底座与基础之间的灌浆,应符合国家标准的规定。
1.4 预留孔灌浆前,地脚孔内已清理、无杂物。
1.5 基础表面清理干净,无浮灰。
二、混凝土的配比
2.1 灌浆宜采用细碎石混凝土,其强度应比原基础的强度高一级。
2.2 材料选用:水泥——42.5普通硅酸盐,砂子——水洗中砂
石子——石子粒度为5-15mm。
2.3 混凝土或砂浆搅拌好后,停放时间应不大于90分钟,尽快使用。

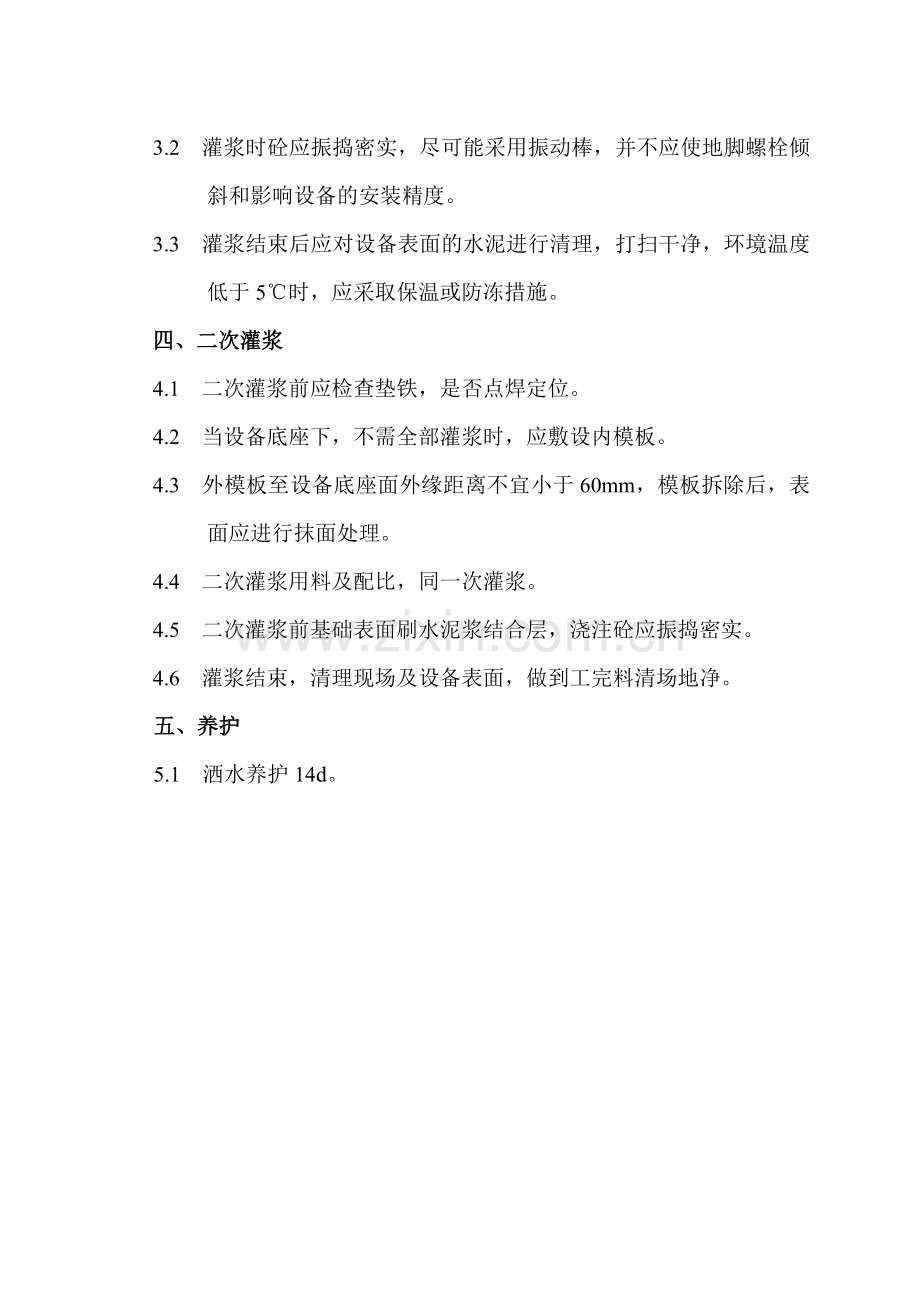

三、灌浆
3.1 一次灌浆必须连续进行浇灌,同一个基础孔不允许分两次灌浆。
3.2 灌浆时砼应振捣密实,尽可能采用振动棒,并不应使地脚螺栓倾斜和影响设备的安装精度。
3.3 灌浆结束后应对设备表面的水泥进行清理,打扫干净,环境温度低于5℃时,应采取保温或防冻措施。
四、二次灌浆
4.1 二次灌浆前应检查垫铁,是否点焊定位。
4.2 当设备底座下,不需全部灌浆时,应敷设内模板。
4.3 外模板至设备底座面外缘距离不宜小于60mm,模板拆除后,表面应进行抹面处理。
4.4 二次灌浆用料及配比,同一次灌浆。
4.5 二次灌浆前基础表面刷水泥浆结合层,浇注砼应振捣密实。
4.6 灌浆结束,清理现场及设备表面,做到工完料清场地净。
五、养护
5.1 洒水养护14d。
附录:A类设备一览表
序号
设备名称
工段名称
1
汽轮发电机
汽机工段
2
半水煤气压缩机
低压机工段
3
氮氢气压缩机
氮氢气压缩工段
4
CO2压缩机
CO2压缩机工段
5
尿素合成塔
尿素主厂房
6
液氨泵
尿素主厂房
7
一甲泵
尿素主厂房
8
水解塔
尿素主厂房
9
解吸塔
尿素主厂房
10
预精硫塔
精醇工段
11
常压精硫塔
精醇工段
12
加压精硫塔
精醇工段
13
螺杆制冷机组
冷冻工段
