1、-精品word文档 值得下载 值得拥有-钢结构施工方案一、综合说明本工程为青海天益有限公司烧结车间钢结构厂房,总用钢量约100T。本工程施工范围包括钢结构系统的制作与现场安装施工。二.施工准备1.组织有关工程管理和技术人员对设计图纸进行会审。对图纸不明确及施工中有困难的地方,要与设计单位作好变更鉴证手续。2.根据施工图纸结合本单位的设备和技术条件,制定出工程的主体施工方案,并提出材料计划。3.对钢结构工程所使用的机械和检测设备的性能进行检验,保证施工过程中各种设备的工作状态良好,使用功能齐全。4.钢结构工程所使用的材料除应有质量证明书外,还应根据现行国家标准的规定作出复试检验,符合标准后方可使

2、用。5.在钢结构工程施工前,应对各工序的施工人员进行必要的岗位培训,并对其进行技术、质量、安全交底,预防发生安全和质量事故。6.钢结构进入现场需进行构件检验并合理堆放,以便于构件进入现场后顺利的安装。7.现场吊装前,应在柱脚埋件上弹好十字线,同时将标高控制点设置好。现场场地应平整夯实,没有积水,并且要预留车道。三施工进度安排按照工期要求2011年11月16日开工至2011年12月10 日竣工,钢结构工程部分在土建施工的基础上保证工期计划,安排好施工进度,组织好施工,具体进度计划见施工进度计划表。四劳动力计划钢结构主体工程施工劳动力计划(总人数20人)级别工种按工程施工阶段投入劳动力人数1施工方

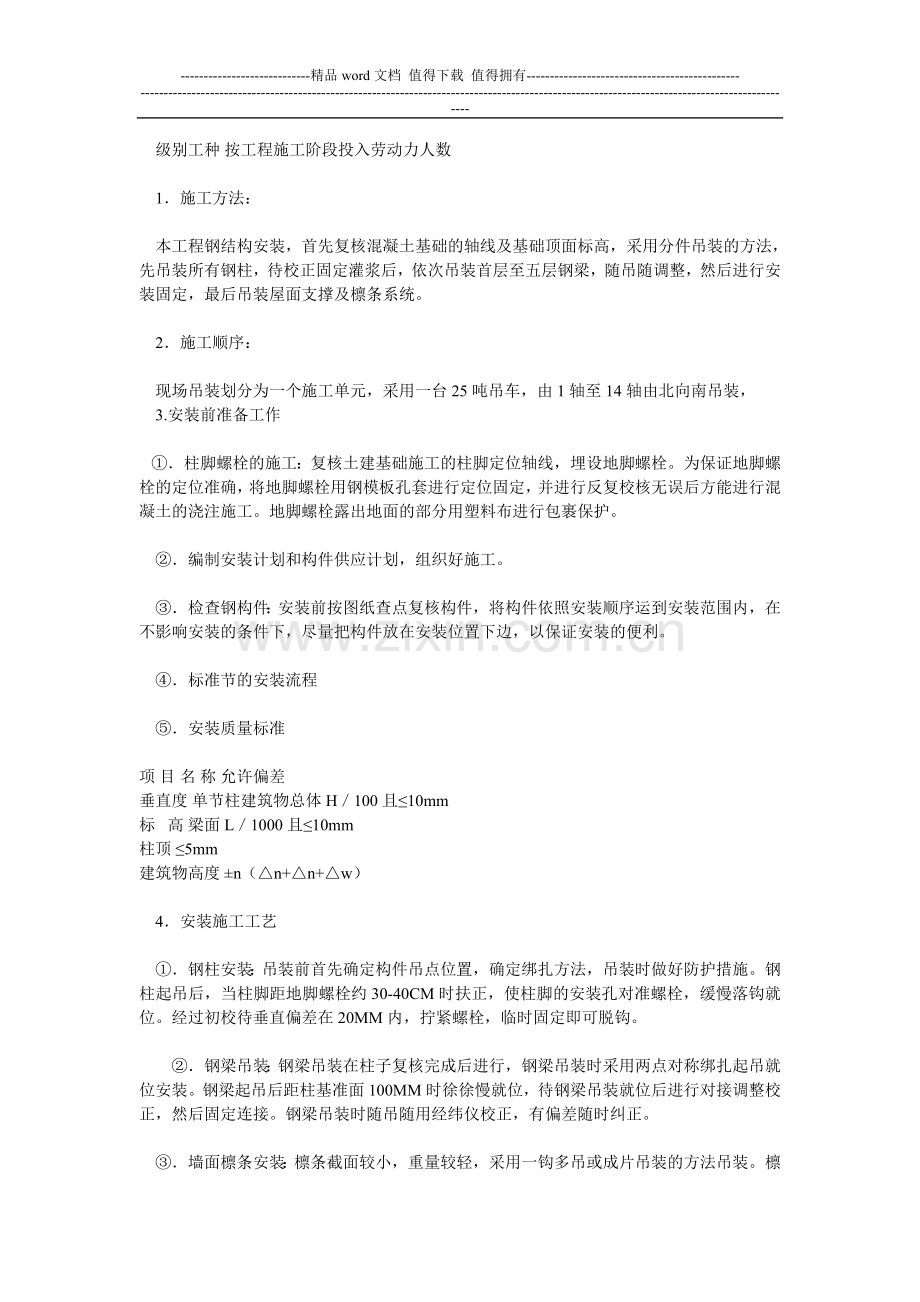

3、法:本工程钢结构安装,首先复核混凝土基础的轴线及基础顶面标高,采用分件吊装的方法,先吊装所有钢柱,待校正固定灌浆后,依次吊装首层至五层钢梁,随吊随调整,然后进行安装固定,最后吊装屋面支撑及檩条系统。2施工顺序:现场吊装划分为一个施工单元,采用一台25吨吊车,由1轴至14轴由北向南吊装, 3.安装前准备工作柱脚螺栓的施工:复核土建基础施工的柱脚定位轴线,埋设地脚螺栓。为保证地脚螺栓的定位准确,将地脚螺栓用钢模板孔套进行定位固定,并进行反复校核无误后方能进行混凝土的浇注施工。地脚螺栓露出地面的部分用塑料布进行包裹保护。编制安装计划和构件供应计划,组织好施工。检查钢构件:安装前按图纸查点复核构件,将

4、构件依照安装顺序运到安装范围内,在不影响安装的条件下,尽量把构件放在安装位置下边,以保证安装的便利。标准节的安装流程安装质量标准项目名称允许偏差垂直度单节柱建筑物总体H100且10mm标高梁面L1000且10mm柱顶5mm建筑物高度n(n+n+w)4安装施工工艺钢柱安装:吊装前首先确定构件吊点位置,确定绑扎方法,吊装时做好防护措施。钢柱起吊后,当柱脚距地脚螺栓约30-40CM时扶正,使柱脚的安装孔对准螺栓,缓慢落钩就位。经过初校待垂直偏差在20MM内,拧紧螺栓,临时固定即可脱钩。钢梁吊装:钢梁吊装在柱子复核完成后进行,钢梁吊装时采用两点对称绑扎起吊就位安装。钢梁起吊后距柱基准面100MM时徐徐

5、慢就位,待钢梁吊装就位后进行对接调整校正,然后固定连接。钢梁吊装时随吊随用经纬仪校正,有偏差随时纠正。墙面檩条安装:檩条截面较小,重量较轻,采用一钩多吊或成片吊装的方法吊装。檩条的校正主要是间距尺寸及自身平直度。间距检查用样杆顺着檩条杆件之间来回移动,如有误差,放松或拧紧螺栓进行校正。平直度用拉线和钢尺检查校正,最后用螺栓固定。5安装校正钢柱校正:钢柱垂直度校正用经纬仪或吊线锤检验,当有偏差时采用千斤顶进行校正,标高校正用千斤顶将底座少许抬高,然后增减垫板厚度,柱脚校正无误后立即紧固地脚螺栓,待钢柱整体校正无误后在柱脚底板下浇注细石混凝土固定。钢梁校正:钢梁轴线和垂直度的测量校正,校正采用千斤

6、顶和倒链进行,校正后立即进行固定。6高强螺栓施工高强螺栓在施工前必须有材质证明书(质量保证书)高强螺栓设专人管理妥善保管,不得乱扔乱放,在安装过程中,不得碰伤螺栓及污染脏物,以防扭距系数发生变化。高强螺栓要防潮、防腐蚀。安装螺栓时应用光头撬棍及冲钉对正上下(或前后)连接板的螺孔,使螺栓能自由投入。若连接板螺孔的误差较大时应检查分析酌情处理,若属调整螺孔无效或剩下局部螺孔位置不正,可使用电动绞刀或手动绞刀进行打孔。在同一连接面上,高强螺栓应按同一方向投入,高强螺栓安装后应当天终拧完毕。(二)墙面压型彩板安装1施工前准备、压型钢板围护施工安装之前,订制相应的施工图纸,并根据设计文件编制组织设计及对

7、施工人员进行技术培训和安全生产交底。、根据文件详细核对各类材料的规格和数量,对损坏的压型钢板,泛水板应及时修复和更换。、各类施工设备应齐全,并能正常运转。、复核与压型钢板施工安装有关钢构件的安装精度,清除檩条的安装焊缝药皮和飞溅物,并涂刷防锈漆进行防腐处理。2压型彩板施工工序:墙板安装按檩条位置从一端开始进行,板与板之间必须咬紧,再用螺钉固定,墙板接缝处做好防水处理。压型钢板安装时,应边铺设边调整其位置,边固定。七质量保证措施我公司坚持“用户是上帝,质量是生命”的质量方针,认真运作GB/T19002-9002质量管理模式,对不同工种及每一道工序都进行质量监督,使施工过程中的材料、半成品、成品质

8、量都在受控状态下,从而使工程质量从根本上得到有效的保证。(一)建立质量保证体系,自总公司、分公司到项目管理层,自上而下建立质量管理网络,使工程质量处于动态管理之中。(二)制定项目质量保证计划,自开工至竣工后服务的全过程从工期计划、物资采购、器材发放、技术保障、机械设备管理,分包单位质量控制等,推行GB/T19002-9002系列国家标准运作。(三)项目经理按国家质量管理规范进行严格的质量控制,由项目经理部对施工人员进行质量、技术交底,在操作中,进行实测监控,作好记录。(四)物资采购:严格按照我公司物资采购程序文件执行,对重要施工材料必须经复验合格后方可使用。不合格品不得进行入现场。(五)工艺质

9、量保证措施1钢结构制作:1.1此结构所选用的钢材必须有出厂合格证及原始资料,同时要求进厂的钢材必须经复试合格后方可使用。1.2选择性能良好,使用功能齐全的加工设备,要求厂内制作部分H型钢翼缘板采用单面45度坡口对接,腹板采用单面45度坡口斜接。1.3焊条应具有出厂合格证或材质报告,要求电焊条使用前应用烘干箱进行烘干,使用埋弧焊接选用的焊丝及焊剂必须与所用的母材相配套。1.4此钢构件制作完成后需进行抛丸除锈,要求除锈后24小时之内涂上底漆,底漆采用喷刷,要求保证油漆的漆膜厚度满足设计要求。1.5所有操作人员必须严格按技术、质量、安全交底内容执行,要求焊接人员必须持证上岗。1.6此钢结构型钢要求焊

10、接的对接焊缝须作超声波探伤试验,检测等级为二级。1.7钢结构为提高制孔精度采用钻模制孔。钻套用中碳钢制成,须进行淬火处理,钻模内孔直径应比设计孔径大0.3MM,钻模厚度不宜过大,一般用15MM左右。1.8为保证制作精度,钢构件下料时要预放收缩量,预放量视工件大小而定,一般工件在40-60mm,重要的又大又长的工件要预放80-100mm。1.9制定合理的焊接顺序是不可少的,当几种焊缝要施焊时,应先焊收缩变形较大的横缝,而后焊纵向焊缝,或者是先焊对接焊缝而后再焊焊角焊缝。1.10焊接型钢的主焊缝应在组装加劲肋板零件之前焊接。主焊缝的焊接顺序应按焊后变形需要考虑其焊接顺序应交错进行。2钢结构安装:2

11、1钢结构吊装过程严格执行GB5020595钢结构施工及验收规范及GB5022195钢结构工程质量检验评定表标准22开工前必须对基础纵横轴线及水平标高、钢构件外形尺寸、焊接质量进行复验合格后施工。23施工前必须进行技术交底。24施工时特工种上岗人员必须有劳动局颁发的上岗证书。25测量仪器必须经过计量检定为合格的仪器方可使用。26施工中坚持三检(自检,互检,专业检)制度,严格工序质量检验。3压型钢板安装:31在运输及吊装许可的条件下,应采用长尺寸的板材以减少接缝,提高保温性能和防水效果。32压型钢板板固定,在横波每两块板有一波搭接,搭接面用密封胶条密封,再用防水密封膏密封,并用自攻螺钉与檩条固定。

12、33每块板端部不少于3个螺钉,中间支撑处在大于3米檩距的情况下,至少有一个自攻螺钉连接。34板材搭接于檩条上,保证搭接长度要求,搭接部分用拉铆钉连接并施以防水密封膏,外露钉头涂密封膏。35包边钢板的搭接尽可能背风向,搭接长度大于20-50毫米,拉铆钉间距小于500毫米。36自攻钉拉铆钉设于波峰上,进行防水处理。37一旦彩色涂层划伤或锈斑时,应采用相应系列涂料补刷。八、安全施工措施1施工现场设安全工长进行现场安全措施的落实与管理,对现场施工人员、现场机械设备及现场用电进行统一管理。要求参加施工的特工作业人员必须是经过培训,持证上岗。施工前对所有施工人员进行安全技术交底。进入施工现场的人员必须戴安

13、全帽、穿防滑鞋,电工、电气焊工应穿绝缘鞋,高空作业必须系好安全带。2作业前应对使用的工具、机具、设备进行检查,安全装置齐全有效。3操作面应有可靠的架台,护身,经检查无误,进行操作。构件绑扎方法正确,吊点处应有防滑措施,高处作业使用的工具,材料应放在安全地方,禁止随便放置。4起吊钢构件时,提升或下降要平稳,避免紧急制动或冲击。专人指挥,信号清楚、响亮、明确,严禁违章操作。构件安装后必须检查其质量,确实安全可靠后方可卸扣。每天工作必须达到安全部位,方可收工。5施工现场的机电设备、闸箱、电焊机,应有可靠的防雨措施。电器操作必须由专业人员进行,严禁非专业人员操作。电焊机使用严格安全操作规程,一次线不得

14、超过2米,二次线不能破皮裸露。6安全设施有专人按规定统一设置,其他人不得随意拆动。因工作需要须拆动时,要经过有关人员允许,事后要及时恢复,安全员要认真检查。7搞好安全用电,所有用电设备的拆除及现场照明均由专业电工担任,使用的电动工具,必须安装漏电保护器。8重点把好高空作业关,工作期间严禁喝酒及打闹,手持工具应系好安全挂绳,避免直线垂直交叉作业。9切实搞好防火,各项操作均应按规定正确使用。10屋面安装时,要布置好安全网,并设置拉栏。11坚持班前安全会议制度,将当日工作安排及安全注意事项进行交底。12定期进行安全检查,预防和控制事故的不安全因素。13.起重指挥要果断,指令要简洁明确。14.加强现场

15、保卫,注意防火防盗。15.吊装作业范围内设安全警戒线,非操作人员禁止入内。16.所有的安全活动记录及文件要齐全。17、如遇6级以上大风停止施工,雨雪天不能上高空作业。九.钢结构工程冬雨季施工措施,九现场文明施工措施:1.内业要求各资料及台帐(施工方案、安全教育,安全交底,安全检查、电工日巡视记录、班前讲话记录、台帐)等齐全整齐、记录实事求是,特殊作业持证上岗,安全职责分工明确。2.进入现场戴好安全帽,高空作业系安全带,安全网按规定支护严密,出入口有防护棚,狭小场地有安全通道。3.电气应设三级控制两级保护(总闸箱、分配箱、开关箱、在分配箱、开关箱配匹配的触电保护器),闸箱标准化,线路规范化,有电工巡视及摇侧记录。4.本工程设置彩色压延板围墙、高度不低于2m,进行现场文明施工管理。现场设有明显的宣传标语和在危险处挂有符合标准的色标。5.现场有平坦干净的通道,不堵塞,不积水,施工废水有排水沟合理排放。6.文明施工不扰民,严格控制施工噪音,晚10点以后停止施工。7.在现场内外做到不违章占道,不违章搭设、堆物,不造成火灾,交通事故隐患,不违章损坏公共设施,不污染环境,和有关道路部门、卫生监督部门做好配合。
