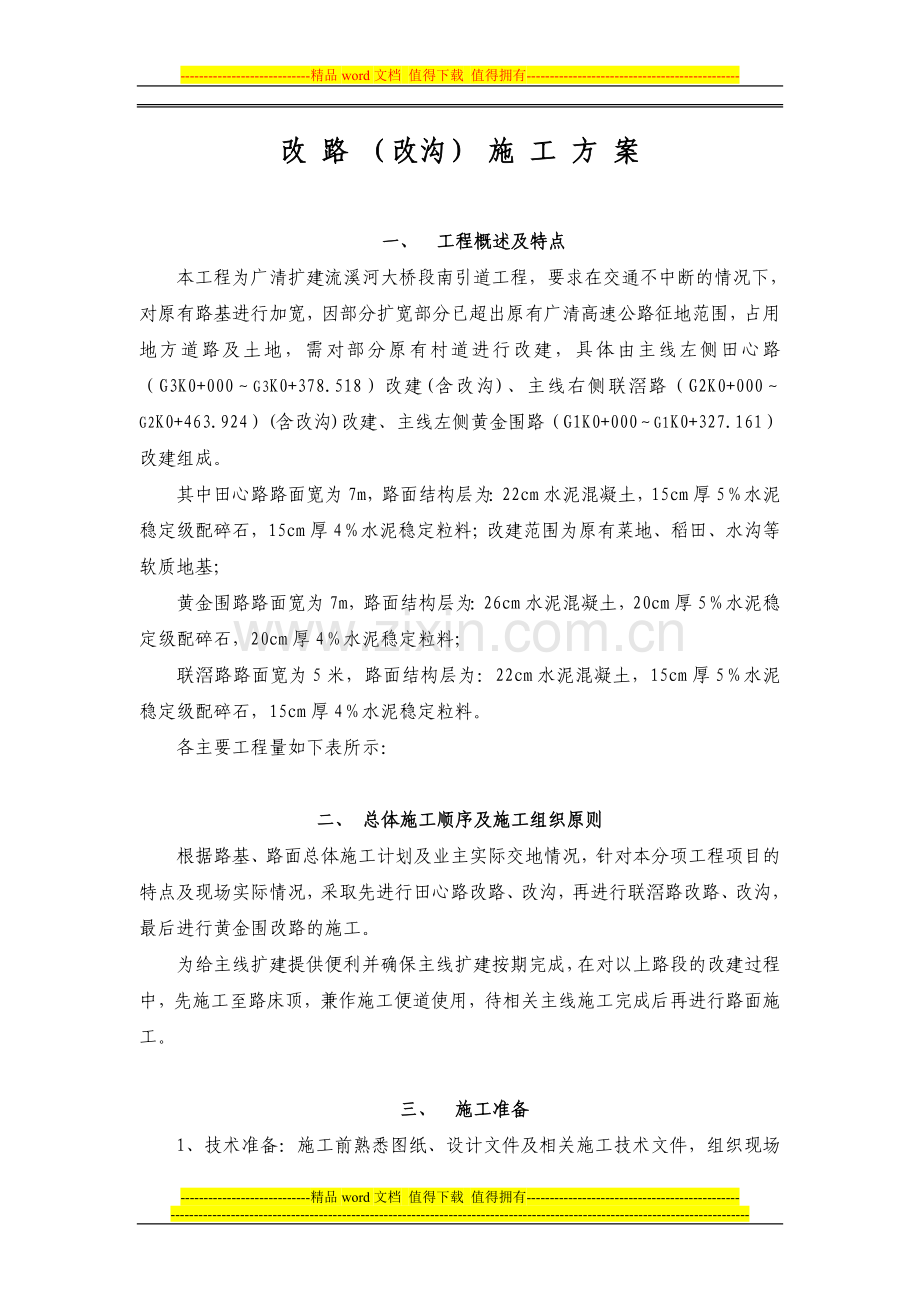

1、-精品word文档 值得下载 值得拥有-改 路 (改沟) 施 工 方 案一、 工程概述及特点本工程为广清扩建流溪河大桥段南引道工程,要求在交通不中断的情况下,对原有路基进行加宽,因部分扩宽部分已超出原有广清高速公路征地范围,占用地方道路及土地,需对部分原有村道进行改建,具体由主线左侧田心路(G3K0+000G3K0+378.518)改建(含改沟)、主线右侧联滘路(G2K0+000G2K0+463.924)(含改沟)改建、主线左侧黄金围路(G1K0+000G1K0+327.161)改建组成。其中田心路路面宽为7m,路面结构层为:22cm水泥混凝土,15cm厚5水泥稳定级配碎石,15cm厚4水泥稳
2、定粒料;改建范围为原有菜地、稻田、水沟等软质地基;黄金围路路面宽为7m,路面结构层为:26cm水泥混凝土,20cm厚5水泥稳定级配碎石,20cm厚4水泥稳定粒料; 联滘路路面宽为5米,路面结构层为:22cm水泥混凝土,15cm厚5水泥稳定级配碎石,15cm厚4水泥稳定粒料。各主要工程量如下表所示:二、 总体施工顺序及施工组织原则根据路基、路面总体施工计划及业主实际交地情况,针对本分项工程项目的特点及现场实际情况,采取先进行田心路改路、改沟,再进行联滘路改路、改沟,最后进行黄金围改路的施工。为给主线扩建提供便利并确保主线扩建按期完成,在对以上路段的改建过程中,先施工至路床顶,兼作施工便道使用,待
3、相关主线施工完成后再进行路面施工。三、 施工准备1、 技术准备:施工前熟悉图纸、设计文件及相关施工技术文件,组织现场踏勘,做好施工前测量放线及复核工作,组织图纸会审及技术交底;通过实验取得各项实验数据及施工配合比,以之作为施工质量控制的依据。2、 施工机械、设备的准备工作:根据本分项工程数量及工程特点,为确保工程质量及工程进度,满足施工需要,计划投入推土机(D6)一台、振动压路机(20T)一台、挖掘机(PC200)二台、平地机(PY160)一台、洒水车一台、自卸汽车8辆、小型柴油发电机组一套、柴油抽水机若干及相关道路基层及砼路面面层施工机械。3、 材料准备工作:通过对周边相关材料供应源情况的调
4、查,工程所需的钢筋、水泥、砂、碎石、石粉、片石、外借土方等均能满足施工需要。4、 劳动力准备:根据工程数量及进度要求,计划投入管理人员5人、技术工人15人,普工10人。5、 施工现场准备:施工车辆能沿原有村道进入工地,在主线K6+720处两侧有能满足施工需要的电源接到工地沿线,部分路段采用自发电解决,生活用水使用当地自来水,施工用水抽水解决。四、 施工工艺操作流程(一)、改路施工工艺操作流程测量放线复核清表地基处理验收路基分层填筑验收底基层、基层水泥砼路面1、 地基处理:根据现场踏勘,施工范围内大部分为软基,路基开挖后根据软基处理设计方案分层填筑并碾压密实,确保工程质量。 2、填土路基施工:路
5、基填筑前,先做好施工场地的排水方案,保证挖方路基及填土不受水浸泡,以确保施工质量;路基施工采取横断面全宽、纵向分层填筑方法施工;填料采用挖掘机配合自卸汽车运输,推土机、平地机进行摊铺,分层填筑,振动压路机碾压;严格按路基施工验收规范施工,组织各项作业均衡进行,合理安排施工顺序、工序进度和关键工序的科学流水施工作业,做到挖、装、运、卸、压实等工序紧密衔接连续作业,尽量避免施工干扰,确保路基施工质量。3、基层底基层施工:混合料配合比经试验室试配并应符合招标文件技术规范材料、混合料设计和控制的要求,并经监理工程师审批后使用;对作业面要铲除浮土、并洒水润湿;混合料必须在规定时间内完成摊铺碾压,超过时间
6、的混合料应废弃;混合料在碾压时,应遵循稳压轻振重振光面的碾压程序;压路机不得在基层调头和急刹车,停车位置错开。4、水泥混凝土路面施工:模板采用钢模,模板应无缺损,有足够的刚度,内侧和顶、底面均应光洁、平整、顺直,局部变形不得大于3;立模前应检测基层的顶面标高和路拱横坡以及基层表面有否磨损破坏等,否则应修整基层至符合要求才可立模浇筑混凝土;立模的平面位置和高程应符合设计要求;模板应支立稳固,接头严密平顺,模板接头与基层接触处不得漏浆;浇筑混凝土前,模板内侧应涂脱模剂。混凝土浇筑时,先用插入式振动器在模板边缘、角隅处初振或全面积初振一次,同一位置振动时不宜小于20S,并应避免碰撞模板和钢筋;然后在
7、用平板振动器全面振捣,板与板间宜重叠1020,以不再冒出气泡并泛出水泥砂浆为准,全面振捣完后,再用振动梁进一步拖拉振实并初步整平,振动梁往返拖拉23遍,使表面泛浆,并赶出气泡,凡有不平之处,应及时辅以人工挖填补平,补平时宜用较细的拌和物,严禁用纯砂浆填补;最后用无缝钢管滚杠进一步滚揉表面,使表面进一步提浆调匀调平。抹面时严禁在混凝土表面洒水或撒水泥,抹平后沿横向拉毛或用压纹滚槽器压槽,使路面混凝土有粗糙的纹理表面。面板做完后应及时养护,养生时间一般约1421d,养生期间须做好成品保护。(二)、改沟施工工艺操作流程测量放线复核沟槽开挖验收垫层铺设验收浆砌片石验收1、沟槽开挖根据测量放样所定的桩位
8、进行边沟开挖,纵向采用拉线撒白灰法进行控制,横断面由挖掘机根据设计口宽和挖深进行开挖,并人工削坡成型,使边沟尺寸、纵坡、顺直度等满足设计和施工规范要求。2、砌筑片石施工中每15米一段拉线控制边沟顶面、坡脚等的空间位置,用以控制浆砌片石的标高和厚度;做到施工后边沟线形直顺,边沟尺寸满足设计规范要求。砌筑用砂浆必须具有良好的和易性,随拌随用,并保持适宜的稠度,且在34h内使用完毕;砌块在使用前表面如有泥土、水锈等应清理干净。片石砌筑时可直接坐浆砌筑,并分段砌筑,分段位置选在伸缩缝处。边沟施工每15米设置一道沥青麻絮伸缩缝,宽2cm,深20cm。施工时使用小棒捣实,使边沟伸缩缝连接紧密。各砌层的砌块
9、应安放稳固,砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空。砌筑时,底浆应铺满,竖缝砂浆应先在已砌石块侧面铺放一部分,然后于石块砌好后填满捣实。用做镶面的片石,应选择表面较平整,尺寸较大者,挂线砌筑,做到大面平整,并符合设计要求。3、勾缝、养生边沟挡水墙砌体采用平缝勾缝,勾缝砂浆强度不低于砌体砂浆强度(M7.5)。勾缝应嵌入砌缝内20mm深,深度不足的凿够20mm再勾缝。浆砌砌体应在砂浆初凝后(6个小时左右),洒水覆盖养生714d。养护期间避免碰撞、振动或承重。五、 施工进度计划施工进度计划如下表所示:六、 施工质量及安全保证措施 (一)质量保证措施1、凡分项工程的施工结果被后道施工所覆盖,均
10、须进行隐蔽工程验收。隐蔽工程验收的结果必须填写隐蔽工程验收记录。2、技术交底工作是施工过程基础管理中一项不可缺少的重要工作内容,交底采用书面签认形式,具体可分为以下几方面:项目部总工组织项目部全体人员对图纸、施工规范及标准进行认真学习,并做好图纸会审和设计交底。施工组织设计编制完毕,项目负责人组织全体人员认真学习施工方案;本着谁负责施工谁负责质量、安全工作的原则,对相关技术成员和施工队进行技术、质量、安全书面交底,做到交底不明确不上岗,未签证不上岗,并列出关键分部工程和施工要点。3、现场材料质量管理严格控制外加工、采购材料的质量。各种材料到现场后必须由有关试验人员进行抽样检查,发现问题立即与供
11、货商联系,直到退货。搞好原材料二次复试取样、送样工作。水泥、钢筋、砂、碎石等原材料必须取样进行物理试验,有效期超过三个月的水泥必须重新取样进行物理试验,合格后方可使用;土料必须先经过实验取得各项实验数据以做为质量控制的依据。4、工程质量奖罚制度遵循“谁施工、谁负责”的原则,对各施工班组,班组进行全面质量管理和追踪管理。凡各施工队在施工过程中违反操作规程,不按图施工,屡教不改或发生质量问题,项目经理部有权对其进行处罚,处罚形式为整改停工,罚款直至清除出场。凡各施工队在施工过程中,质量优良且达到优质,项目经理部对其进行奖励,奖励形式为表扬、表彰、奖金。 (二)安全保证措施1) 组织保证措施:项目经
12、理部成立以项目经理为组长,成员为项目经理部管理人员及下辖各施工队负责人,具体指导、检查本合同段的安全生产活动,落实安全生产保证制度,实现安全生产目标。2) 制度保证措施建立健全各种安全生产制度:根据“谁主管谁负责”的原则,建立项目经理为第一责任人的各级安全生产责任制,做到“纵向到底,横向到边”。建立安全奖罚制度:项目经理部与施工队签订安全风险合同,并在计价中扣留2%安全风险金,每百日无安全事故返还安全风险金,并按2%奖励,否则扣发风险金,并追究有关人员的责任。建立安全生产定期和不定期检查制度:每月对安全生产情况进行一次检查,每季度进行一次大检查。3) 思想建设保证措施全体施工人员严格执行国家有
13、关安全生产方针、政策、法规和安全生产技术规程,自觉遵守广东省交通厅及项目公司的有关安全生产的管理规定。增强全员安全意识:认真贯彻执行“安全生产,预防为主”的方针,使各级明确自己的安全目标,制定各自的安全规划,达到全员参加,全员实施的目的,以体现“安全生产、人人有责”的原则。抓好安全岗位培训:开工前,对所有上岗人员进行安全知识教育,分批培训,每人参加安全培训不少于两次,每次不少于四小时,把有关安全操作规程印发给各基层单位,对照检查与实施,特殊工种作业人员一律持证上岗。随时接受上级和监理单位对安全生产的督促、检查、考评,对提出的问题,发现问题马上确定实施方案组织,确保安全生产。4)施工用电保护措施
14、:建立电器安全管理和经济责任制制度。施工现场要装备标准电源箱。电器线路和用电设备安装完成后,验收合格后方可运行操作。安全员有权制止违反用电安全的行为,严禁违章指挥和违章作业。5)机械设备安全保护措施:机械操作人员和指挥人员严格遵守安全操作技术规程,上车时集中思想,谨慎工作,不擅离职守,不酒后驾车。机械设备发生故障后及时检修,严禁带故障运行。机械操作人员做好各项记录,达到准确、及时,严格贯彻养保制度,认真执行清洁、润滑、坚固、防腐、安全的十字作业法。6)物资材料安全保证措施:设物资配件仓库,统一对物资进行管理,按照材料的储存要求,做到分类储放,标志牌清楚。易燃易爆等危险品在使用过程中实行专人签认
15、审批制度,限额限量发放,并建立台帐。七、 工期保证措施(一)施工组织保证措施1、建立工期管理组织机构为了保证工期目标的实现,项目经理部建立工期管理组织机构(组织机构图见下图),成立由项目经理任组长、项目有关人员参加的领导小组,全权处理施工中有关问题,协调各方面关系。项目经理工期管理小组技术负责人施 工 员质 安 员机 料 员各施工队确保各分项工程及总工期的实现 2、加强计划管理对工程的重点、难点和控制工期的工序,应用先进控制技术,认真研究,抓住关键线路。对施工重点优先安排,增加设备、人力、物力、财力的投入,确保分部分项工程按期完成。3、科学组织,加强协作随着施工情况的不断变化,及时分析控制工期
16、的关键线路,合理调剂人力、物力、财力和机械配置,使施工进度紧跟计划。加强调度统计工作,减少各道工序间的衔接时间,充分利用各个工作面,避免出现窝工现象。(二)物资设备保证措施 1、物资设备的供应、管理是工程施工顺利开展的重要保障。施工过程中严格按照工程进展及工料机计划及时组织地材及其它主材的采购与进料,配备专人落实。工程施工所需的设备提前落实到位,及时组织设备进场。2、为确保施工生产,根据理论计算与实际相结合原则,在确保生产能力大于进度指标要求下,配置主要施工机械设备,即设备必须数量充裕,性能良好,配套合理。3、建立合理的机械保养、维修制度,保证施工机械的完好率,出车率。由专人负责对施工机械的日
17、常维修与保养。(三)施工技术保证措施1、对施工进度进行监控(1)进度监控的原则在确保安全、质量的前提下,并确保本合同段的目标工期。对施工全过程进行进度监控管理,本着:“目标明确,事先预控,动态管理,措施有效,履行合同”的原则实施监控。(2)积极推广先进经验和先进技术,提高劳动生产率积极推广先进经验和先进技术,提高劳动生产率;要质量,抓进度。(四) 后勤保障措施做好后勤保障工作为施工生产、管理人员提供一个良好的生产、生活环境,抓好食堂管理、伙食供应,搞好清洁卫生、防疫工作,及时配好防寒、防雨、防暑用品,使全体施工人员有健康的体魄,以十足的干劲投入到施工生产中,确保工期如期或提前实现。-精品word文档 值得下载 值得拥有-
