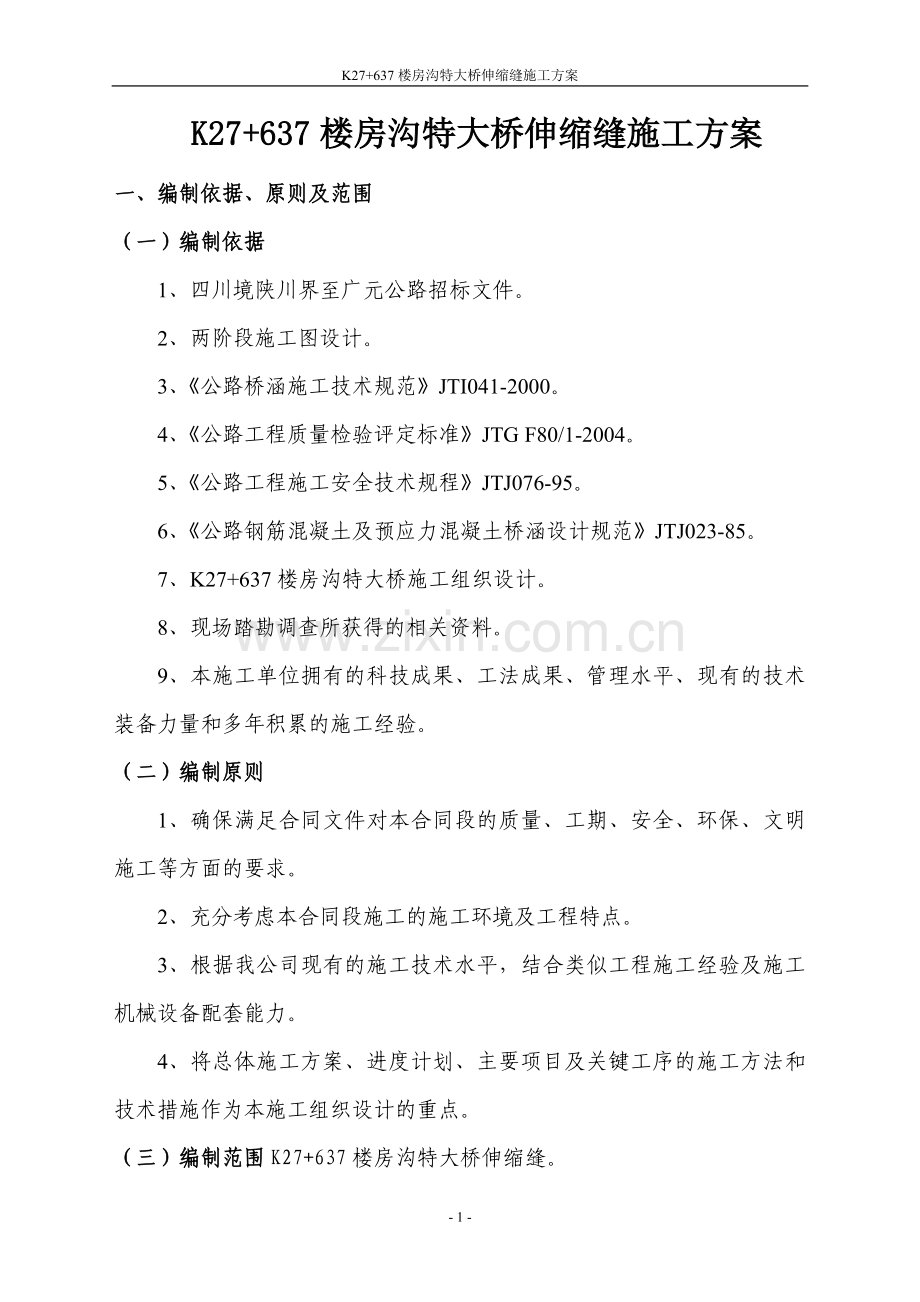

1、K27+637楼房沟特大桥伸缩缝施工方案 K27+637楼房沟特大桥伸缩缝施工方案一、编制依据、原则及范围(一)编制依据 1、四川境陕川界至广元公路招标文件。 2、两阶段施工图设计。 3、公路桥涵施工技术规范JTI041-2000。 4、公路工程质量检验评定标准JTG F80/1-2004。 5、公路工程施工安全技术规程JTJ076-95。 6、公路钢筋混凝土及预应力混凝土桥涵设计规范JTJ023-85。 7、K27+637楼房沟特大桥施工组织设计。 8、现场踏勘调查所获得的相关资料。 9、本施工单位拥有的科技成果、工法成果、管理水平、现有的技术装备力量和多年积累的施工经验。(二) 编制原则
2、1、确保满足合同文件对本合同段的质量、工期、安全、环保、文明施工等方面的要求。 2、充分考虑本合同段施工的施工环境及工程特点。 3、根据我公司现有的施工技术水平,结合类似工程施工经验及施工机械设备配套能力。 4、将总体施工方案、进度计划、主要项目及关键工序的施工方法和技术措施作为本施工组织设计的重点。(三)编制范围K27+637楼房沟特大桥伸缩缝。二、工程概况 K27+637楼房沟特大桥左幅起点里程为K26+742.27,终止里程为K28+522,全长1774m,右幅起点里程为K26+771,终止里程为K28+522,全长1735.06m。全桥有三种类型的伸缩缝:50型伸缩缝、80型伸缩缝、1

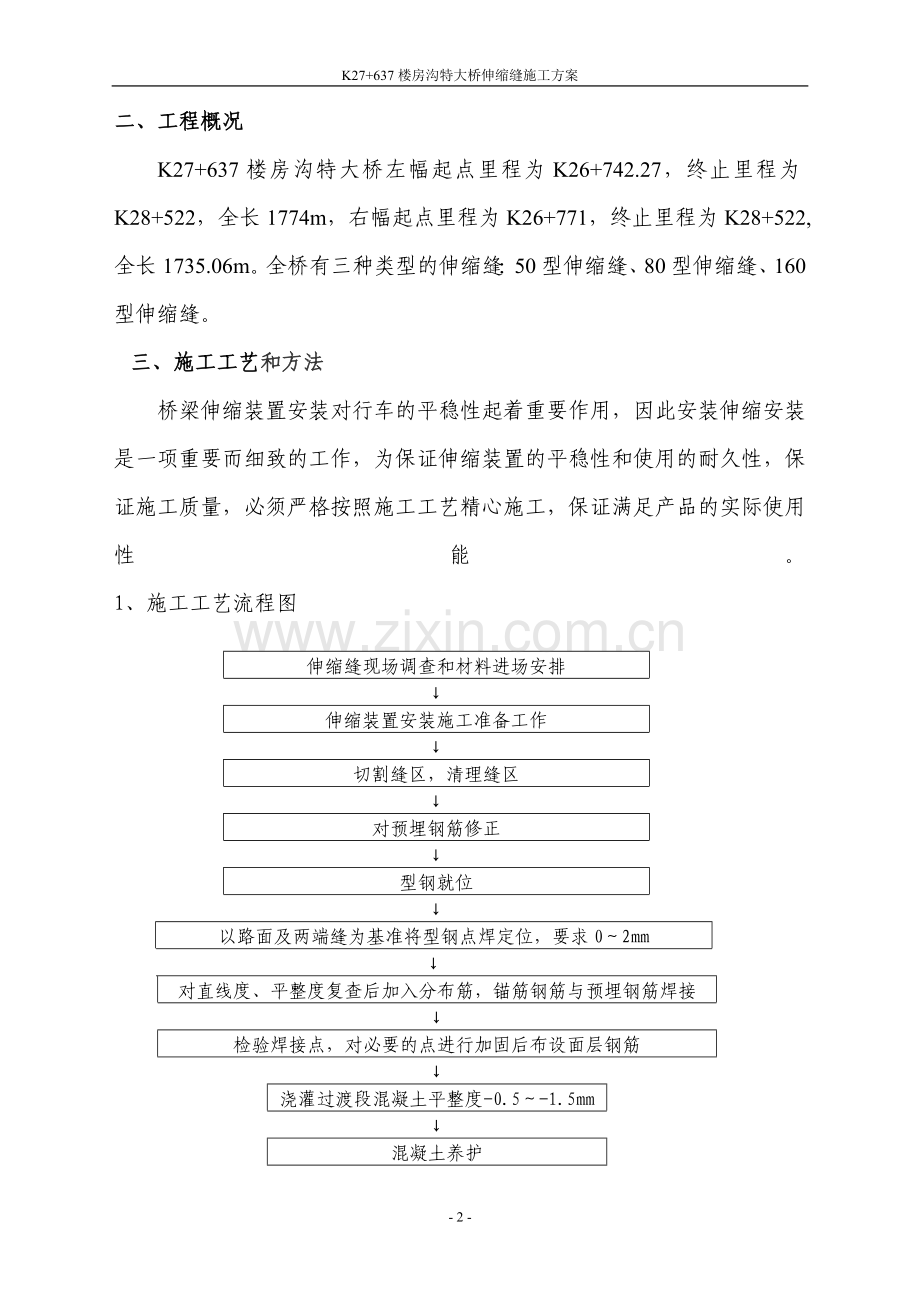

3、60型伸缩缝。 三、施工工艺和方法桥梁伸缩装置安装对行车的平稳性起着重要作用,因此安装伸缩安装是一项重要而细致的工作,为保证伸缩装置的平稳性和使用的耐久性,保证施工质量,必须严格按照施工工艺精心施工,保证满足产品的实际使用性能。 1、施工工艺流程图伸缩缝现场调查和材料进场安排伸缩装置安装施工准备工作切割缝区,清理缝区对预埋钢筋修正型钢就位以路面及两端缝为基准将型钢点焊定位,要求02mm对直线度、平整度复查后加入分布筋,锚筋钢筋与预埋钢筋焊接 检验焊接点,对必要的点进行加固后布设面层钢筋浇灌过渡段混凝土平整度-0.5-1.5mm混凝土养护 2、施工工艺(1)施工前期准备工作 熟悉施工设计图纸和安
4、装操作规程,检查、验收伸缩缝异型边梁的平整度、顺直度和缝体间隙。 机械设备、小型机具配备齐全,尤其是提供施工车辆过往的过桥板必须质量坚固、数量充足,以保证施工顺利进行。 配齐备足防止污染路面的塑料布、胶带等材料及养护用的塑料薄膜、浇水工具等。(2)开 槽在桥面沥青砼铺装层施工完成后,根据各种类型伸缩缝施工设计图的要求进行准确放样以及确定开槽宽度,打上线以后用切割机切缝,切缝线以外的沥青砼路面必须仔细用塑料布覆盖并用胶带纸封好,以防切缝时产生的石粉污染沥青路面。切缝应整齐、顺直并注意把沥青砼切透,以免开槽时缝外沥青砼松动。用风镐开槽。开槽深度不得小于9cm,开槽时要将槽内的沥青砼、松动的水泥砼凿
5、除干净,应凿毛至坚硬层并用强力吹风机或高压水枪清除浮尘和杂物。开槽后禁止车辆通行,严禁施工人员踩踏槽两侧边缘,以免槽两侧沥青砼受损。梁端间隙内的杂物,尤其是砼块必须清理干净,然后用泡沫塑料填塞密实。如有梁板顶至背墙情形,须将梁端部分凿除。理顺、调整槽内预埋筋,对漏埋或折断的预埋筋应进行修复,统一采用植筋胶或环氧树脂进行钢筋补植,补植深度不小于15cm,补植后的钢筋须请业主代表、监理人员共同验看。开槽后产生的所有弃料必须及时清理干净,确保施工现场整洁。(3)缝体安装安装伸缩装置时,上部构造端部间的空隙宽度及伸缩装置的安装预定宽度,均应与安装温度相适应,并应遵照图纸规定。伸缩装置的安装,应在伸缩装
6、置制造商提供的夹具控制(将伸缩装置预置)下进行。伸缩装置一般应在+5+20的温度范围内安装。当伸缩装置的安装温度不同于图纸规定时,应根据跨径、桥面连续长度、安装时温度等综合计算,并经有关程序确认后对各项安装参数予以调整。伸缩缝定位宽度误差为2mm,要求误差为同一符号,不允许一条缝不同位置上同时出现正负误差。各种类型伸缩缝型钢伸缩间隙的确定与安装时温度有关,安装时按桥梁实际长度如伸缩余量充分,缝间隙可考虑适当收小,具体如下。 伸缩缝安装温度对应的型钢间隙与梁端参考值表 附表4类 型安装时温度35302520151080型间隙(mm )8.7512.516.252023.7527.5160型17.
7、52532.54047.555安装时伸缩缝的中心线要与梁端中心线相重合。如果伸缩缝较长,需将伸缩装缝分段运输,到现场后再对接,对接时将两段伸缩缝上平面置于同一水平面上,使两段伸缩缝接口处紧密靠拢并校直调正。用高质量的焊条,逐条焊接,焊接时宜先焊接顶面,再焊侧面,最后焊底面,要分层焊接并及时清除焊渣,焊接结束后用手提砂轮机磨平顶面。 伸缩缝的标高控制与固定:采用1010角钢作定位角钢,使伸缩缝上顶面比两侧沥青砼面层的标高低约23mm,同时控制伸缩缝的标高,然后对伸缩缝的纵向直线度也进行调整。伸缩缝的标高与直线度调整到符合设计要求后,可进行临时固定,固定时沿桥宽的一端向另一端依次将伸缩缝边梁上的锚
8、固装置与预留槽内的预埋钢筋每隔2-3个锚固筋焊一个焊点,两侧对称施焊,以保证抄平后的伸缩缝不再发生变位,严禁从一端平移施焊,造成伸缩缝翘曲,绑轧钢筋用钢筋头垫好。伸缩缝的焊接:固定后对伸缩缝的标高再复测一遍,确认在临时固定过程中未出现任何变形、偏差后,把异型钢梁上的锚固钢筋与预埋钢筋在两侧同时焊牢,最好一次全部焊牢。如有困难,可先将一侧焊牢,待达到预定的安装气温时,再将另一侧全部焊牢。注意焊点与型钢距离不小于5cm,以免型钢变形。在焊接的同时,随时用三米直尺、塞尺检测异型钢的平整度,平整度应控制在0-2mm范围,否则很容易出现跳车现象。在固定焊接时,对经常出现的预留槽内预埋筋与异型钢梁锚固筋不
9、相符现象,要采用U型或相应的钢筋进行加固连接,以确保缝体与梁体的牢固连接。连接处焊缝长度不小于10cm,按照规范要求采用浅接触,保证焊接长度。严禁出现点焊、跳焊、漏焊等现象。伸缩缝焊接牢固后,尽快将预先设定的临时固定卡具、定位角钢用气割枪割去,使其自由伸缩,此时要严格保护现场,防止车辆误压。 模板安装。模板采用泡沫板、纤维板等,模板须坚固、严密,能确保在砼振捣时不出现移动并能防止沙浆流入伸缩缝内,以免影响伸缩。为防止砼从上部缝口进入型钢内侧沟漕内,型钢的上面必须要用胶布封好。(4)C50钢纤维砼浇注在进行砼浇注前,预先在缝两侧铺上塑料布,保证砼不污染沥青路面。砼振捣时应两侧同时进行,为保证砼密
10、实,特别是型钢下砼的密实,用振捣棒振至不再有气泡为止。砼振捣密实后,用抹板搓出水泥浆,分4-5次按常规抹压平整为止。这道工序应特别注意平整度,砼面比沥青路面的顶面略低1-2mm为宜,过高或过低都会造成跳车现象。(5)砼养生与交通管制情况水泥砼浇筑完成后,然后覆盖塑料薄膜,视天气情况进行洒水养生,养生期不少于7天,养生期间严禁车辆通行。 经过养生,水泥砼强度达到设计强度的50%以上后,可安装橡胶密封条,安装前必须把缝内充当模板的泡沫板、纤维板、漏浆的砼硬块全部掏干净后,嵌入橡胶条。对于另一幅主体工程施工和后续标线工程施工造成无法通车的必须设置过桥板进行交通疏导。在施工桥梁两端和前后开口部设置明显
11、的警示标志以示对交通进行管制,防止车辆误入,对伸缩缝平整度等造成无法修复的损伤。(6)施工过程中“零污染”控制施工过程中严禁污染路面及桥面,严禁将生活设施置于桥面或者路面之上,不准将生活垃圾抛弃在路面上。切割沥青混凝土时必须采取措施防止污染路面,清理出的垃圾放置在宽大的彩条布上,清理完毕卷起多余的彩条布将清理出的垃圾包裹严密,防止污染路面。施工用的机具、设备必须采取严格措施,避免漏油污染路面;施工过程中,包括搅拌运输车的出料斗均采取措施不准混凝土污染路面。(7)伸缩装置安装检查项目伸缩装置安装检查项目 附表5项次检查项目规定值或允许偏差检查方法1长度(mm)符合设计要求用尺量2缝宽(mm)符合
12、设计要求用尺量3与桥面高差(mm)2用尺量4纵坡(%)大型0.2用水准仪测量,小型装置测纵向锚固混凝土端部,大型装置测纵向两端一般0.55横向平整度(mm)3用3m直尺测量四、质量保证措施为了确保本次工程质量,项目部专门成立了质检部门,下设两个质检小组,建立质量责任制,把握原材料、加工与施工安装每一个环节的质量,保证措施如下:(一)严格控制原材料的质量1、伸缩缝规格应满足设计图纸要求,设置的高度在允许误差范围之内。2、安装时损伤部分应用高浓度锌作防锈处理。3、伸缩缝材料按规定检测频率进行抽样检验。 (二)成立质量保证体系,建立质量责任制(三)严格按技术规范进行操作加强施工技术管理,以施工组织设
13、计为纲领,以施工工艺设计和施工要点为指导,操作规程和工序交接检查为保证,严格各施工工序的控制与管理。对易产生问题或出现质量通病的部位要加大技术投入和管理力度,严格遵守操作规程及施工工艺流程。(四)对施工人员进行全面技术交底,吃透设计文件中规定的各项要求。(五)严把施工质量关,设专门人员检查控制基础放样、施工、安装等全过程的质量。按设计文件及施工规范要求,严格检查,如果不合格,立即返工。五、安全保证措施(一)安全组织机构及安全目标安全生产同质量、效益一样是工程的创优不可缺少的环节,是关系到职工人身和国家财产不受损失的大事,在施工过程中认真贯彻“安全第一,预防为主”的方针,成立以项目经理为第一负责
14、人的安全生产领导小组,严格执行国家、交通部、福建省有关安全生产管理规定,实现安全目标:职工死亡控制率控制在0,重伤率控制在0;万元以上的直接经济损失控制在0.04%以下。(二)安全保证体系及建立安全生产责任制根据本工程制定安全管理措施,设立安全活动经费,贯彻安全奖惩条例;进行三工教育,提高安全生产能力;设专职安全检查工程师,各作业队设专职安全员,作业班组设兼职安全员,做到分工明确,责任到人,提高现场安全生产能力;针对本工程特点,结合建设工程多发伤亡事故案例,施工中重点防范以下事故:国道及县、乡道路的交通事故,设备机具伤害事故,触电事故,机械设备上坠落事故,物体打击事故,提高预防事故能力;进行定
15、期、不定期的安全检查,消除事故隐患。(三)安全生产教育工程开工前,对所有参加本工程的施工人员进行安全生产教育,组织学习公路工程施工安全技术规程(JTJ076-95)、公路筑养路机械操作规程,并结合本工程,制定详细安全生产措施。我单位在施工过程中除了加强施工人员的安全意识外,还及时排除各种安全隐患,防止麻痹大意,在生产进度和安全发生矛盾时,坚持“安全第一,预防为主”的原则,安全事故做到“三不放过”的原则处理,对特殊工种、司机、电工等做到持证上岗。(四)安全技术措施和保证制度建立健全各级各部门的安全生产责任制,责任落实到人,各项经济承包有明确的安全指标和措施,签订安全生产协议书。建立“职工劳动保护
16、记录卡”并做好记录。现场设“五牌一图”,即:施工单位及工地名称牌、安全生产纪律宣传牌、防火须知牌、安全无重大事故计数牌、工地主要管理人员名单牌、施工总平面图。在主要施工部位、作业队、危险区、主要通道口挂安全宣传标语或安全警告牌。施工现场全体人员严格执行建筑安装工程安全技术规程和建筑安装工人安全技术操作规程。施工现场临时电线路、变电设施安装和使用符合施工临时用电安全技术规范的要求。用电线路按施工组织设计架设,杜绝任意拉线接电。电动机械和手持电动工具的安全装置符合国家有关标准和安全规程,在做好保护接零的同时,按要求装设漏电保护器。夜间施工安设充分的照明,危险、潮湿场所的照明以及手持照明灯具,采用符
17、合要求的安全电压。各种运输车辆禁止超载超速,教育司机遵守道路交通安全法规,严禁无证驾车,严禁酒后驾车。严格执行中华人民共和国消防法,建立防火责任制和义务消防队,设置符合要求的消防措施,并保证其完好。重点部位(油库、发电机房等)建立有关防火措施,有专人管理,并按国标设置警牌、配置相应的消防器材。根据国家、福建颁发的安全规程,结合本工程特点,编印通俗易懂的安全防护规程袖珍手册,包含以下内容:防护衣、安全帽、安全带、防护鞋袜及其他防护用品的使用,路面机械操作安全须知,用电安全须知,机修作业安全须知,拌和站内安全须知,路面摊铺作业安全须知,意外事故和火灾救护程序,防洪和防气象灾害措施。六、环境保护措施
18、(一)环境保护组织措施我们在施工中将非常重视对自然生态环境的保护工作,并根据本合同段的工程实际、气候条件和特征,紧密结合全国生态环境保护纲要及当地社会经济发展规划、环境保护、水土保持等规划及地方性法规、政策,无条件接受环境保护监测单位的指导和监督。(二)保证体系管理机构项目经理部建立以项目经理为首的,安全环保部为主管部门,各施工队为主体的生态环境保障体系。根据本合同段的施工区域的生态环境特点,依据有关环保法律、法规有关规定,实行生态保护领导负责制,从思想、组织、过程、检查、效果、目标、经济七个方面控制环保工作。环境保护领导小组职责:对环境保护负责,结合本项目的实际情况,明确环境保护目标,制定环
19、境保护的规章和办法,对环境保护实行定期检查、监督。 (三)环保教育加强组织管理,层层强化环境保护意识,印制相应的环境保护宣传资料,在本标段开展环境保护宣传,张帖标语和设立标语牌。对生态环境保护全过程跟踪监督检查、监控、量测、比较,对结果进行总结、反馈,及时了解情况,采取相应的对策措施,严格奖惩制度,确保施工及生态环境保护工作的落实。组织全体员工,对自然环境和生态环境及环保法的学习,充分认识和提高环保及水土保持的重要性。(四)对粉尘的防治施工便道、场地配两辆洒水车来回洒水,减少对农作物生长及居民日常生活的影响。(五)对施工现场噪声的防治施工噪声具有突发、无规则、不连续、高强度等特点。施工现场除了
20、运输车辆产生的交通噪声外,还有施工机械产生的噪声。在噪声量大的作业区及居民密集区,每天21时后停止施工,施工人员精心保养施工机械,使之保持最佳工作状态和最低的噪声。七、文明施工措施按照公司文明工地建设有关要求,建立良好的工作、生活环境,树立施工企业的良好形象。各项临时设施、驻地,按照经批准的平面图布设,因地制宜,布局合理,整齐有序,安全卫生,禁止擅自随意搭设。各种建筑材料、机具等分类、分品种、分规格堆码,放置整齐。施工便道、场区道路合理规划布置,定期专人整修,保持平顺。司机要文明行车,礼貌行车。各工点施工有计划、按步骤地进行,做到有序展开,工完料尽,场地恢复平整。设置长久性固定安全警示牌、宣传
21、牌。尊重当地人民的风俗习惯,遵守地方政府的有关规定。加强对职工的管理教育,与当地政府携手共建文明工地。下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不
22、是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默
23、的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨
24、以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】 精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】 - 16 -
