收藏 分销(赏)

人工挖孔桩施工方案踏步.doc

上传人:可**** 文档编号:697994 上传时间:2024-02-04 格式:DOC 页数:11 大小:142.50KB
下载 相关 举报
人工挖孔桩施工方案踏步.doc_第1页
第1页 / 共11页
人工挖孔桩施工方案踏步.doc_第2页
第2页 / 共11页
人工挖孔桩施工方案踏步.doc_第3页
第3页 / 共11页
人工挖孔桩施工方案踏步.doc_第4页
第4页 / 共11页
人工挖孔桩施工方案踏步.doc_第5页
第5页 / 共11页
点击查看更多>>
资源描述

1、 人工挖孔桩施工组织设计一、工程概况:(一)工程特点:该工程为赣南师范学院黄金校区西区踏步新建工程,基础采用人工挖孔灌注桩工程。建设单位:赣南师范学院;施工单位:赣州市华厦市政工程有限公司;设计单位:江西五方建筑设计有限公司;监理单位:江西新明工程服务有限公司。(二)建设地点的特征(地质情况);据勘察报告,地基持力层为强风化岩,水位随季节性有所变化,水量一般,对桩基础施工影响不很大。地下水对砼无侵蚀作用。抗震设计烈度为6。(三)施工条件:经纬仪、水平仪放线。有充足的风镐机、搅拌机、切割机、电焊机等整套机械设备。可随时投入解决施工中的一切需要。有齐全的配套人员。二、工程施工机具施工设施和施工人员

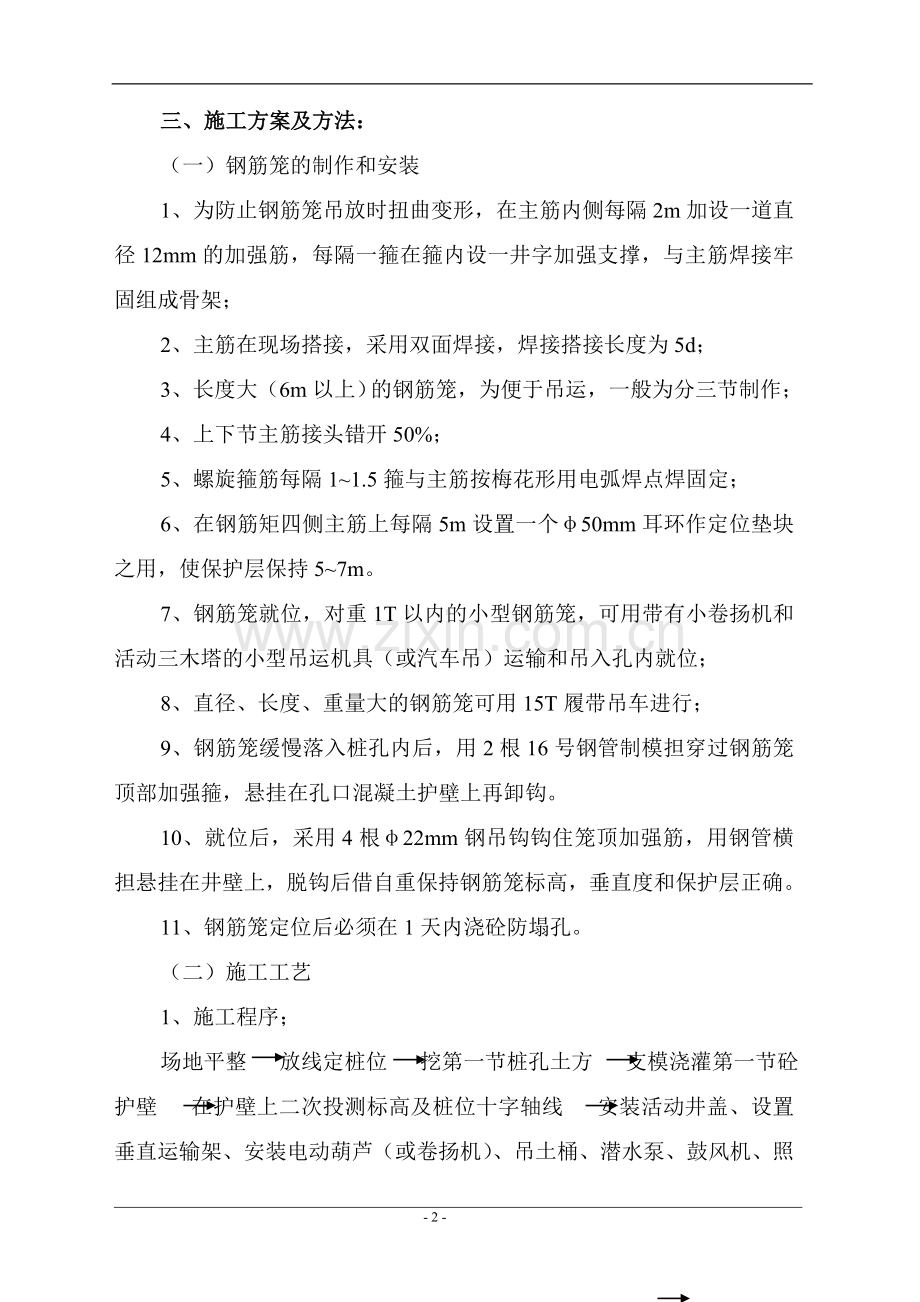

2、安排:机具安排:从风机、水泵到搅拌等整套机械设备调进,满足施工需要。人员安排:按施工实际需要全部配套,调挖井工20个班,浇灌13个班,钢筋、后勤各一个班。 (一)施工机具和施工设施:施工机具:根据勘察报告主要使用抽水泵、绞架、铲具等。施工设施:主要搭建一排工棚。三、施工方案及方法:(一)钢筋笼的制作和安装1、为防止钢筋笼吊放时扭曲变形,在主筋内侧每隔2m加设一道直径12mm的加强筋,每隔一箍在箍内设一井字加强支撑,与主筋焊接牢固组成骨架;2、主筋在现场搭接,采用双面焊接,焊接搭接长度为5d;3、长度大(6m以上)的钢筋笼,为便于吊运,一般为分三节制作;4、上下节主筋接头错开50%;5、螺旋箍筋

3、每隔11.5箍与主筋按梅花形用电弧焊点焊固定;6、在钢筋矩四侧主筋上每隔5m设置一个50mm耳环作定位垫块之用,使保护层保持57m。7、钢筋笼就位,对重1T以内的小型钢筋笼,可用带有小卷扬机和活动三木塔的小型吊运机具(或汽车吊)运输和吊入孔内就位;8、直径、长度、重量大的钢筋笼可用15T履带吊车进行;9、钢筋笼缓慢落入桩孔内后,用2根16号钢管制模担穿过钢筋笼顶部加强箍,悬挂在孔口混凝土护壁上再卸钩。10、就位后,采用4根22mm钢吊钩钩住笼顶加强筋,用钢管横担悬挂在井壁上,脱钩后借自重保持钢筋笼标高,垂直度和保护层正确。11、钢筋笼定位后必须在1天内浇砼防塌孔。(二)施工工艺1、施工程序;场

4、地平整 放线定桩位 挖第一节桩孔土方 支模浇灌第一节砼护壁 在护壁上二次投测标高及桩位十字轴线 安装活动井盖、设置垂直运输架、安装电动葫芦(或卷扬机)、吊土桶、潜水泵、鼓风机、照明设施等 第二节桩身挖土 清理桩孔四壁、复核桩孔垂直度和直径 拆上节模板、支第二节模板、浇灌第二节混凝土护壁 重复第二节挖土、支模、浇灌砼护壁工序,循环作业直至设计深度 检查持力层后进行扩底 对桩孔直径、深度、扩底尺寸,持力层进行全面检查验收 清理虚土、排除孔底积水 吊放钢筋笼就位 浇灌桩身砼。2、支护施工;A、护壁施工采取钢模拼装组成,拆上节、支下节、循环周转使用;B、第一节砼护壁宜用高出地面20cm,便于挡水和定位

5、;C、砼用机械拌制,用吊桶运输人工浇灌,上部留10mm高作浇灌口;D、当砼强度达到1mpa即可拆除模板;3、挖孔方法;A、挖土方工人从上而下逐层用镐,锹进行,遇坚硬土层用锤、钎破碎,挖土次序为先挖中间部分后周边;B、扩底部分采取先挖身圆柱体,再按扩底尺寸从上到下削土修成扩底形;C、弃土装入箩筐内,垂直运输,在孔上口安支架,手摇辘轳借钢丝绳提土;吊出地面后,用手推车运出;D、地下水采取随挖随用吊桶,将泥水一起吊出,大量渗水,在一侧挖集水坑,用高扬程潜水泵排出桩孔外。4、测量控制:A、桩位轴线采取在地面设十字控制网、基准点。B、安装提升设备时;使吊桶的钢丝绳中心与桩孔中心线一致,以作挖土时粗略控制

6、中心线用;C、将桩控制轴线,高程引到第一节砼护壁土;每节以十字线对中;吊大线锤作中心控制;5、挖孔注意事项:A、多桩孔同时成孔,采取间隔挖孔方法;B、对桩的垂直度和直径,应每段检查,发现偏差,随时纠正;C、桩底要支承在设计的持力层上,并清除底部虚土;D、遇塌孔,采取在塌方处,砖砌外模,配适量直径69mm间距150mm钢筋,再支钢内模浇筑砼护壁;E、护底时,为防止扩大头外塌方,可采用间隔挖土扩底措施,留一部分土作为支撑,待浇灌砼前再挖;F、不设护壁,已扩底的桩,要尽快浇灌砼、不能很快浇灌的桩,暂不扩底,待浇灌砼前扩底,以保护桩孔稳定。6、劳动组织。采用二班连续作业,2m直径桩每班5人,其中井内挖

7、土2人,井上开活动盖板,卸土2人,运土1人,每昼夜成孔1.5mm3m深。四、混凝土的浇筑:1、砼配制采用粒径小于50mm砾石,粗沙,水泥用32.5MPA普硅或矿渣水泥,坍落度为14cm或按配合比,用搅拌机拌制;2、砼用手推车运输;3、砼浇灌用翻斗车通过受料翻斗翻入桩孔内灌筑;4、砼下料采用串桶,深桩孔用砼导管,如地下水大,应采用砼导管水中灌筑砼;5、对无护壁的桩孔砼要垂直灌入桩孔内,避免混凝土斜向冲击孔壁,造成塌方,应一次浇完;6、对小直径挖孔桩,距地面6m以下利用砼的大塌落度(掺粉煤灰或减水剂)和下冲力使之密实,6m以内分层振捣密实。7、大直径桩孔应分层捣实,第一次浇灌到扩底部位的顶面,随即

8、振捣密实,再分层浇筑桩身,直到桩顶;8、在砼初凝前抹压平整砼面,避免出现塑性收缩裂缝或环向干缩裂缝;9、砼表面有浮浆层凿除,保证与土部承台或底板良好连接。五、赶工措施和方法:为了保证工程进度质量,确保桩孔不塌方和桩身砼连续不间断地浇灌,在以下几种情况下必须进行赶工措施;A、甲方要求工期比较紧短时情况下;B、桩孔成孔验收时间在下午时,必须在夜间进行砼灌浇的情况下。赶工的措施和方法如下:A、增加成孔班组,相应地增加其它工程人员和机械设备;B、实行三班工作制,每班工作8小时,一天24小时不间断轮班作业;C、雨天也继续施工:a、成孔班在进行施工的桩孔孔口上搭设高3m的工作棚,其宽度大于桩孔直径50cm

9、,b、搅拌机顶部搭设工作棚,c、搅拌机与灌筑砼的桩孔之间搭设工作棚,便于砼的运输,不使雨水冲掉砼中的水泥浆,确保砼的标号强度。六、工地排水措施和方法:为了保证工地科学管理本工地挖4条集水沟,挖4个集水池,其部位在不影响孔桩开挖的位置,成孔的泥浆水自集水沟流入集水池,集水池沉淀后排入溪河或用水泵抽入溪河内。七、安全技术措施:1、在孔口设水平移动式活动安全盖板,当土吊桶提升到离地面的1.8m,推活动盖板关闭孔口,手推车推到盖板上卸土后,再开盖板,下吊桶装土,以防土块、操作人员掉入孔内伤人;2、桩孔开挖,设护壁,挖一节、浇一节砼护壁,以保孔壁稳定和操作安全,当采取开挖桩孔不设护壁时,遇上质较差,可随

10、挖土,随下钢筋笼护壁,使之形成一个安全防护罩,人在钢筋笼下部操作,以防塌方;3、直径较小桩孔,用6钢筋按桩孔直径作成圆形钢筋圆,随挖桩孔随将钢筋圈以间路100mm一道固定在孔壁上,并用1:2快硬早强水泥砂浆抹孔壁,厚度约3cm,形成钢筋网护壁,挖孔时应预留出护壁厚度,以保证设计的桩径;4、孔内严禁放炮,预防震动土壁或使护壁裂缝塌落,造成事故。5、开挖的积土、料具堆放,不得堆放在孔口四周1米范围内,防止孔桩受到侧压塌方和工具坠落物体打击,机动车辆的通行不得对井壁的安全造成影响,操作人员必须戴安全帽。6、孔内必须设置应急软爬梯,供人员上下井,使用电葫芦、吊笼等应安全可靠并配有自动卡紧保险装置,不得

11、使用麻绳和尼龙绳吊挂或脚踏井壁凸缘上下。电葫芦使用前必须检验其安全起吊能力。每日开工前必须检测井下有害气体,并应有足够的安全防护措施,孔桩开挖深度超过10米时,应用鼓风机向井下送风。7、孔桩四周必须设置护栏,一般加0.8米高围栏围护。8、施工现场的一切电源、电路的安装和拆除必须由持证电工操作;电器必须严格接地、接零和使用漏电保护器。各孔用电必须分闸,严禁一闸多用。孔上电缆必须架空2米以上,严禁拖地和埋压土中、孔内电缆、电线必须有防磨损、防潮、防断等保护措施,照明应采用安全矿灯或12V以下安全灯。八、文明施工管理:(一)施工人员尽其能、各尽其职、全部精力投入到工程质量和工程安全上来;(二)非工程

12、人员一律严禁进入工地;(三)做到准时上、下班,有事先请假,各个岗位都做到满员上机操作施工;(四)施工中严禁穿拖鞋、打赤脚施工,雨天施工必须穿胶鞋;井下人员必须戴安全帽,井内严禁吸烟;(五)工地严禁赌博,不骂人、不打架,做到安全生产,文明施工,桩基全部合格;(六)施工人员必须有国家规定的手续,严禁违反国家计划生育条例。下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心

13、的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感

14、到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪

15、。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】 - 11 -

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
