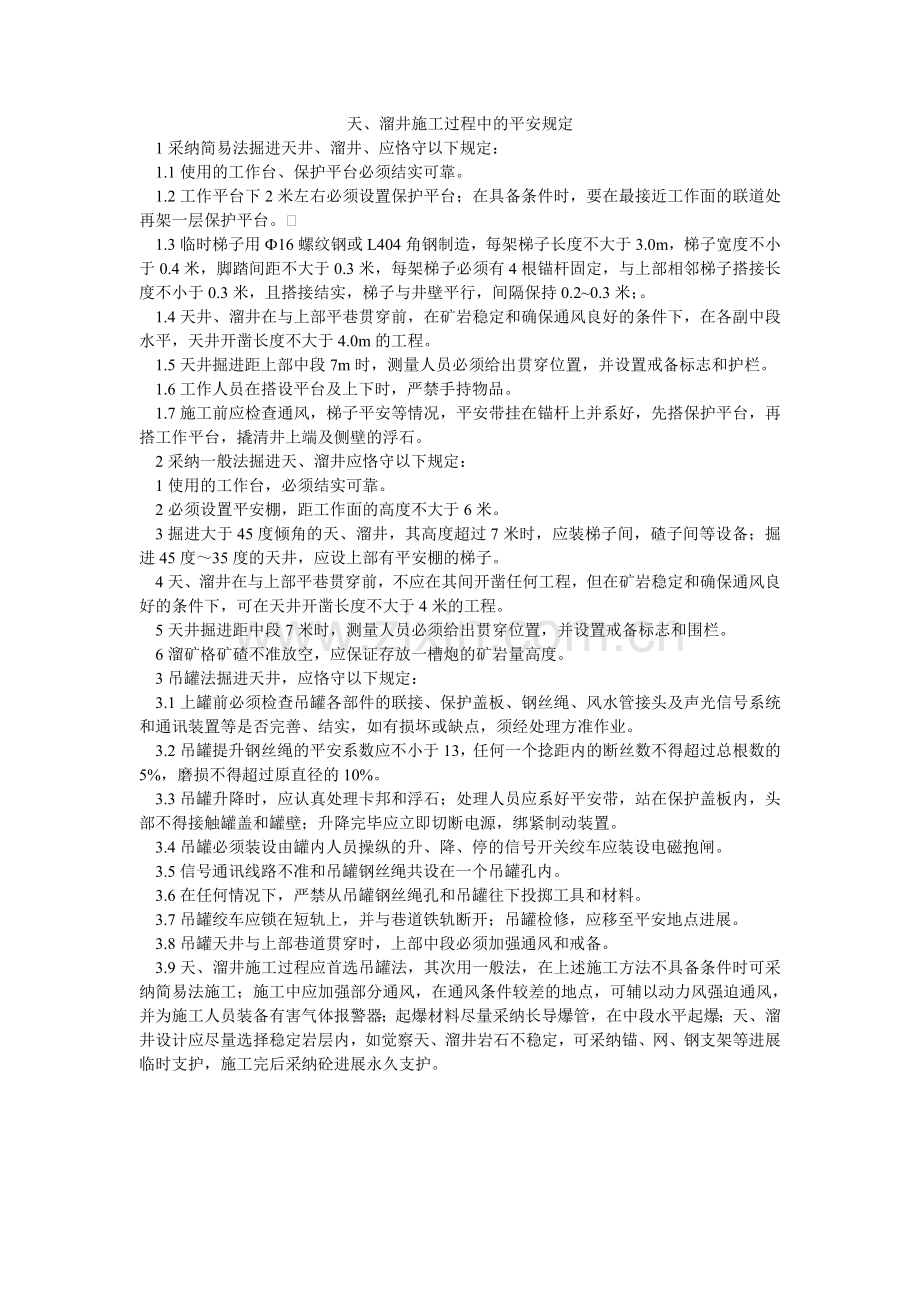

天、溜井施工过程中的平安规定
1采纳简易法掘进天井、溜井、应恪守以下规定:
1.1使用的工作台、保护平台必须结实可靠。
1.2工作平台下2米左右必须设置保护平台;在具备条件时,要在最接近工作面的联道处再架一层保护平台。
1.3临时梯子用Ф16螺纹钢或L404角钢制造,每架梯子长度不大于3.0m,梯子宽度不小于0.4米,脚踏间距不大于0.3米,每架梯子必须有4根锚杆固定,与上部相邻梯子搭接长度不小于0.3米,且搭接结实,梯子与井壁平行,间隔保持0.2~0.3米;。
1.4天井、溜井在与上部平巷贯穿前,在矿岩稳定和确保通风良好的条件下,在各副中段水平,天井开凿长度不大于4.0m的工程。
1.5天井掘进距上部中段7m时,测量人员必须给出贯穿位置,并设置戒备标志和护栏。
1.6工作人员在搭设平台及上下时,严禁手持物品。
1.7施工前应检查通风,梯子平安等情况,平安带挂在锚杆上并系好,先搭保护平台,再搭工作平台,撬清井上端及侧壁的浮石。
2采纳一般法掘进天、溜井应恪守以下规定:
1使用的工作台,必须结实可靠。
2必须设置平安棚,距工作面的高度不大于6米。
3掘进大于45度倾角的天、溜井,其高度超过7米时,应装梯子间,碴子间等设备;掘进45度~35度的天井,应设上部有平安棚的梯子。
4天、溜井在与上部平巷贯穿前,不应在其间开凿任何工程,但在矿岩稳定和确保通风良好的条件下,可在天井开凿长度不大于4米的工程。
5天井掘进距中段7米时,测量人员必须给出贯穿位置,并设置戒备标志和围栏。
6溜矿格矿碴不准放空,应保证存放一槽炮的矿岩量高度。
3吊罐法掘进天井,应恪守以下规定:
3.1上罐前必须检查吊罐各部件的联接、保护盖板、钢丝绳、风水管接头及声光信号系统和通讯装置等是否完善、结实,如有损坏或缺点,须经处理方准作业。
3.2吊罐提升钢丝绳的平安系数应不小于13,任何一个捻距内的断丝数不得超过总根数的5%,磨损不得超过原直径的10%。
3.3吊罐升降时,应认真处理卡邦和浮石;处理人员应系好平安带,站在保护盖板内,头部不得接触罐盖和罐壁;升降完毕应立即切断电源,绑紧制动装置。
3.4吊罐必须装设由罐内人员操纵的升、降、停的信号开关绞车应装设电磁抱闸。
3.5信号通讯线路不准和吊罐钢丝绳共设在一个吊罐孔内。
3.6在任何情况下,严禁从吊罐钢丝绳孔和吊罐往下投掷工具和材料。
3.7吊罐绞车应锁在短轨上,并与巷道铁轨断开;吊罐检修,应移至平安地点进展。
3.8吊罐天井与上部巷道贯穿时,上部中段必须加强通风和戒备。
3.9天、溜井施工过程应首选吊罐法,其次用一般法,在上述施工方法不具备条件时可采纳简易法施工;施工中应加强部分通风,在通风条件较差的地点,可辅以动力风强迫通风,并为施工人员装备有害气体报警器;起爆材料尽量采纳长导爆管,在中段水平起爆;天、溜井设计应尽量选择稳定岩层内,如觉察天、溜井岩石不稳定,可采纳锚、网、钢支架等进展临时支护,施工完后采纳砼进展永久支护。
