资源描述

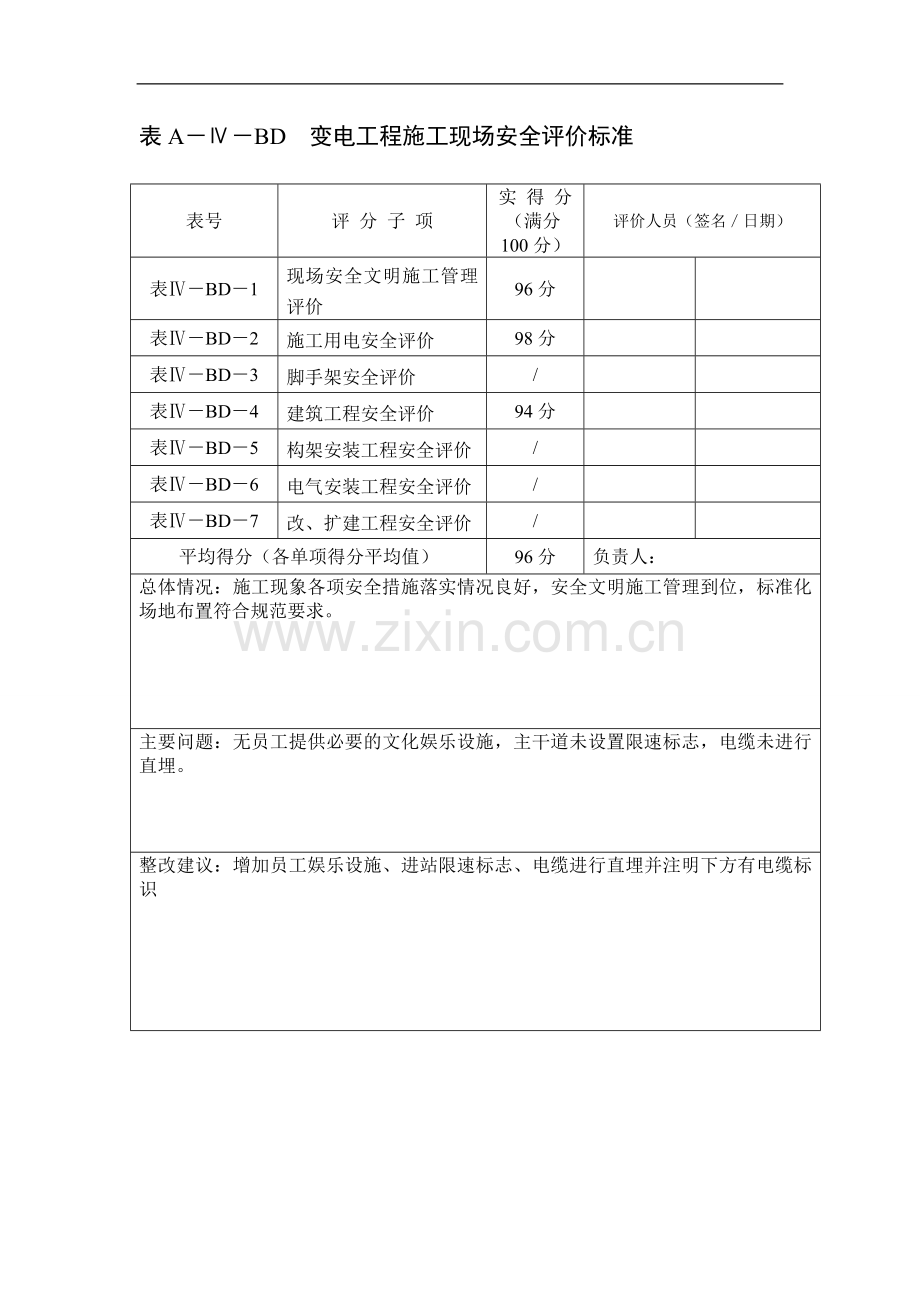

1、表ABD变电工程施工现场安全评价标准表号评 分 子 项实 得 分(满分100分)评价人员(签名日期)表BD1现场安全文明施工管理评价96分表BD2施工用电安全评价98分表BD3脚手架安全评价/表BD4建筑工程安全评价94分表BD5构架安装工程安全评价/表BD6电气安装工程安全评价/表BD7改、扩建工程安全评价/平均得分(各单项得分平均值)96分负责人:总体情况:施工现象各项安全措施落实情况良好,安全文明施工管理到位,标准化场地布置符合规范要求。主要问题:无员工提供必要的文化娱乐设施,主干道未设置限速标志,电缆未进行直埋。整改建议:增加员工娱乐设施、进站限速标志、电缆进行直埋并注明下方有电缆标识

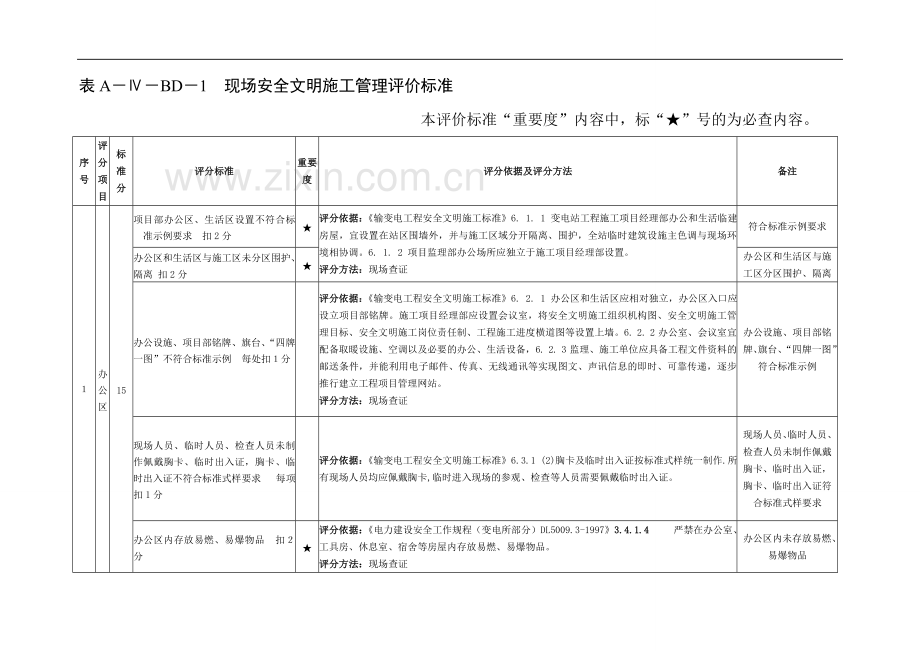

2、表ABD1现场安全文明施工管理评价标准本评价标准“重要度”内容中,标“”号的为必查内容。序号评分项目标准分评分标准重要度评分依据及评分方法备注办公区15项目部办公区、生活区设置不符合标准示例要求 扣2分评分依据:输变电工程安全文明施工标准6. 1. 1 变电站工程施工项目经理部办公和生活临建房屋,宜设置在站区围墙外,并与施工区域分开隔离、围护,全站临时建筑设施主色调与现场环境相协调。6. 1. 2 项目监理部办公场所应独立于施工项目经理部设置。评分方法:现场查证符合标准示例要求办公区和生活区与施工区未分区围护、隔离 扣2分办公区和生活区与施工区分区围护、隔离办公设施、项目部铭牌、旗台、“四牌一

3、图”不符合标准示例 每处扣分评分依据:输变电工程安全文明施工标准6. 2. 1 办公区和生活区应相对独立,办公区入口应设立项目部铭牌。施工项目经理部应设置会议室,将安全文明施工组织机构图、安全文明施工管理目标、安全文明施工岗位责任制、工程施工进度横道图等设置上墙。6. 2. 2 办公室、会议室宜配备取暖设施、空调以及必要的办公、生活设备,6. 2. 3 监理、施工单位应具备工程文件资料的邮送条件,并能利用电子邮件、传真、无线通讯等实现图文、声讯信息的即时、可靠传递,逐步推行建立工程项目管理网站。评分方法:现场查证办公设施、项目部铭牌、旗台、“四牌一图”符合标准示例现场人员、临时人员、检查人员未

4、制作佩戴胸卡、临时出入证,胸卡、临时出入证不符合标准式样要求 每项扣1分评分依据:输变电工程安全文明施工标准6.3.1 (2)胸卡及临时出入证按标准式样统一制作.所有现场人员均应佩戴胸卡,临时进入现场的参观、检查等人员需要佩戴临时出入证。现场人员、临时人员、检查人员未制作佩戴胸卡、临时出入证,胸卡、临时出入证符合标准式样要求办公区内存放易燃、易爆物品 扣分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19973.4.1.4 严禁在办公室、工具房、休息室、宿舍等房屋内存放易燃、易爆物品。评分方法:现场查证办公区内未存放易燃、易爆物品办公区、生活区未设置消防器材、常用药品箱,扣分评

5、分依据:输变电工程安全文明施工标准6.4.8项目部应配备急救器材、常用药品箱办公区、生活区设置消防器材、常用药品箱2生活区10员工(外协工)食堂不干净整洁,不符合卫生防疫要求 扣1分评分依据:输变电工程安全文明施工标准6. 4. 1. 1 食堂应配备不锈钢厨具、冰柜、消毒柜、餐桌椅等设施,6. 4. 1. 2 食堂做到干净整洁,符合卫生防疫及环保要求;炊事人员应按规定体检,并取得健康证,工作时应穿戴工作服、工作帽。6. 4. 2. 1 宿舍实行单人单床,禁止睡通铺,6. 4. 2. 2 宿舍或食堂内应设置封闭式餐具柜,如图31 所示,个人物品应摆放整齐,保持卫生整洁。6. 4. 2. 3 宿舍

6、不得随意拉设电线,严禁使用电炉等大功率用电器取暖、做饭。6. 4. 2. 4 宿舍应有良好的居住条件,通风良好、整洁卫生、室温适宜,并有专项管理办法。6. 4. 3 应为员工提供洗浴、盥洗设施。卫生间洁净,无明显异味。6. 4. 4 为员工提供必要的文化娱乐设施。6. 4. 5 保障各种形式外协工的住宿、餐饮等生活卫生及健康条件。6. 4. 6 施工区应设置废料集中堆放区,并分类堆放。6. 4. 7 生活区应设置垃圾箱,垃圾及时清运。6. 4. 8 项目部和施工班组应配备急救器材、常用药品箱。评分方法:现场查证员工食堂干净整洁员工(外协工)宿舍布置、卫生不符合规定 扣1分员工(外协工)宿舍布置

7、、卫生符合规定未为员工(外协工)洗浴、盥洗条件不符合规定 扣1分为员工(外协工)洗浴、盥洗条件未为员工(外协工)提供必要的文化娱乐设施扣1分未为员工(外协工)提供必要的文化娱乐设施生活区未设置垃圾箱,垃圾未及时清运 扣1分。生活区设置垃圾箱,垃圾及时清运生活区内存放易燃、易爆物品 扣分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19973.4.1.4 严禁在办公室、工具房、休息室、宿舍等房屋内存放易燃、易爆物品。评分方法:现场查证生活区内未存放易燃、易爆物品生活区、宿舍用电不符合要求,扣分评分依据:输变电工程安全文明施工标准6.4.2.3宿舍不得随意拉设电线,严禁使用电炉等大

8、功率用电器取暖、做饭.生活区、宿舍用电符合要求3变电站整体布局15施工现场未对作业场地进行围护、隔离、封闭,并设置安全标志、标识,明确安全责任人一处扣2分。评分依据:输变电工程安全文明施工标准7. 3 施工区域化管理:施工现场实行安全文明施工责任区域化管理。按作业内容或施工区域,由绝缘网、围栏(或提示遮栏)等对作业场地进行围护、隔离、封闭,并设置安全标志、标识,明确安全责任人。评分方法:现场查证施工现场对作业场地进行围护、隔离、封闭,并设置安全标志、标识,明确安全责任人施工现场无施工平面定置图 扣2分 评分依据:输变电工程安全文明施工标准7. 4 定置化管理:规划、绘制施工平面定置图,实现机料

9、堆放的固定、有序。评分方法:现场查证施工平面定置图布置到位工程正式开工后,变电所无围墙 扣2分评分依据:输变电工程安全文明施工标准7. 5 围墙:应先期修筑变电站(换流站)围墙,便于进行封闭式管理。 评分方法:现场查证临时彩钢板围护4施工场地及道路20施工场地不平整,明显积水 每处扣分评分依据:输变电工程安全文明施工标准7. 6. 1 施工场地应保持平整。基坑、沟道开挖出的土方应及时清运(条件允许可就地平整或定置堆放,站内堆土应采用覆盖彩条布等防止扬尘措施),运输车辆应做到车轮不带泥土上公路(城市变电站宜在工地大门设置车辆水冲洗设备),运输途中不遗洒。评分方法:现场查证施工场地平整,无明显积水

10、基坑、沟道开挖出的土方未及时清运、整理每处扣1分及时清运整理运输车辆未做到车轮不带泥上公路,运输途中遗洒 扣分符合要求混凝土搅拌站、砂石堆放场、库房、机械设备材料堆放、材料加工场以及停车场等场地不结实平整,地面有积水 每处扣1分。评分依据:输变电工程安全文明施工标准7. 6. 2 混凝土搅拌站、砂石堆放场、库房、机械设备材料堆放、材料加工场以及停车场等场地布置应符合施工总平面设计要求,场地结实、平整,地面无积水。混凝土搅拌站应设置两级废水沉淀池;砂石材料应分开堆放;设备材料应在定置区域堆放,标示清晰。评分方法:现场查证砂石堆放场、库房、机械设备材料堆放、材料加工场以及停车场等场地结实平整,地面

11、无积水施工现场、办公区、生活区、材料加工场道路路面未硬化 每处扣1分。评分依据:输变电工程安全文明施工标准7. 7. 1 变电站(换流站)施工必须做到先修筑进站道路、主干道和所(站)区环形混凝土路面主干道路,并硬化道路路面。所(站)区内混凝土道路既可采用一次性浇筑成形的方案,也可采用先浇筑施工层,工程竣工前再浇筑路面面层的方案,道路两侧应形成排水坡度或开挖临时排水沟,做到路面不积水。7. 7. 2 根据施工需要修筑的临时道路可采用泥结石硬化路面。办公区、生活区、材料加工场的人行便道路面硬化宽度不宜小于1m。评分方法:现场查证施工现场、办公区、生活区、材料加工场道路路面一次硬化道路混凝土成品面层

12、未进行有效成品保护扣分评分依据:输变电工程安全文明施工标准7. 7. 3 道路混凝土面层浇筑后必须有效进行成品或半成品保护:7. 7. 3. 1 禁止在路面上搅拌砂浆(混凝土)或堆放各种材料。7. 7. 3. 2 严禁吊车直接在路面上支腿;禁止直接在路面上进行焊接操作;禁止使用撬杠在路面上移动电杆、构架等,禁止漏油车辆或履带式吊车在成品路面上行驶。7. 7. 3. 3 对路面进行定期清扫,保证路面整洁。设备基础混凝土成品面层成品保护措施到位道路标志及排水管沟不符合规定每处扣1分。评分依据:输变电工程安全文明施工标准7. 7. 4 道路标志:进变电站(换流站)的主干道两侧应设置国家标准式样的路标

13、、交通标志、限速标志和减速坎等设施,限速标志如图35 所示。变电站(换流站)内道路应设置施工区域指示标志,7. 7. 5 排水管沟:可先期修筑所(站)区排水系统,道路两侧应修筑临时排水管沟,并定期维护,确保全所(站)排水系统畅通。评分方法:现场查证无限速标志扣1分站内临时建筑物、工棚用禁用材料搭建每处扣2分评分依据:输变电工程安全文明施工标准7. 8 建筑物:变电站(换流站)内只允许存在以下临时建筑物:7. 8. 1 施工队工具间、库房等应为轻钢龙骨活动房或砖石砌体房、集装箱式房屋,7. 8. 2 临时工棚及机具防雨棚等应为装配式构架、上铺瓦楞板,施工现场禁用石棉瓦、脚手板、模板、彩条布、油毛

14、毡、竹笆等材料搭建工棚。评分方法:现场查证查证合格,无禁用材料5安全防护措施30施工人员未正确佩戴安全帽、使用安全防护用品 每人扣2分评分依据:输变电工程安全文明施工标准5.2.1(3) 安全帽:用于作业人员头部防护;安全带:用于坠落高度2m及以上高处作业区等。施工人员正确佩戴安全帽、使用安全防护用品分区、基坑、孔洞、高处安全防护、警示不符合要求 每处扣2分评分依据:输变电工程安全文明施工标准5.1.2钢管扣件组装式安全围栏:适用于相对固定的施工区域(材料站、加工区等)的划定,临空作业面(包括坠落高度1.5m及以上的基坑)的护栏以及直径大于1m无盖板孔洞的围护。5.1.1.2安全围栏应与警告标

15、志配合使用分区、基坑、孔洞、高处安全防护、警示符合要求孔洞、沟道盖板设置、制作不符合要求 每处扣2分评分依据:输变电工程安全文明施工标准5.3.9孔洞盖板及沟道盖板:用于孔洞或沟道的安全防护。5.3.9.1孔洞及沟道临时盖板使用2mm-5mm厚花纹钢板(或其他强度满足要求的材料,盖板强度10Kpa)制作并以黑白相间的警告标志和禁止挪用标识。孔洞、沟道盖板设置、制作符合要求未采用安全视频监控系统 扣3分评分依据:输变电工程安全文明施工标准5.3.11 220kV变电工程应设置安全视频监控系统采用安全视频监控系统施工区域为设置危险点控制标牌 每处扣2分评分依据:输变电工程安全文明施工标准7.9.5

16、 危险点控制标牌:用于各施工区域的危险点控制施工区域设置危险点控制标牌消防实施不符合要求、失效 每处扣2分评分依据:输变电工程安全文明施工标准7.14 按规定配备合格、有效的消防器材消防设施符合要求气瓶本体、存放、搬运不符合要求 每处扣2分评分依据:输变电工程安全文明施工标准7.15.1 氧气瓶、乙炔瓶现场搬运使用托架或小车,存放使用箱笼无此项6其他10施工现场未设置饮水点的,夏季未做好防暑降温工作的,扣2分评分依据:国家电网公司输变电工程安全文明施工标准化工作规定(试行)第十条(二十)饮水点:在适宜的地点设置工棚式饮水点,保持室内清洁、饮水洁净卫生。电力建设安全工作规程(变电所部分)DL50

17、09.3-19973.5.1.6 夏季应做好防暑降温工作。输变电工程安全文明施工标准7. 15. 3 饮水点:在适宜的地点设置工棚式饮水点。保持场地清洁、饮用水洁净卫生,并设有专人管理。评分方法:现场查证施工现场设置饮水点施工现场未设置吸烟室的,扣2分评分依据:国家电网公司输变电工程安全文明施工标准化工作规定(试行)第十条(二十一)吸烟室:在现场适宜的区域设置箱式或工棚式吸烟室,禁止流动吸烟。输变电工程安全文明施工标准7. 15. 4 吸烟室:在现场适宜的区域设置箱式或工棚式吸烟室。施工现场禁止流动吸烟,吸烟室宜设置烟灰缸、座椅或板凳,专人管理,场地保持清洁。评分方法:现场查证施工现场设置吸烟

18、室未设垃圾回收点或垃圾回收点设立不符合规范要求的,扣2分评分依据:输变电工程安全文明施工标准7. 15. 5 废料垃圾回收类:含各类废品回收设施、垃圾筒等。评分方法:现场查证按要求设垃圾回收点办公区、生活区未设置绿化带的,扣2分评分依据:输变电工程安全文明施工标准7. 16 绿化:办公区、生活区宜采用绿色植物、花草等进行适度绿化、美化。评分方法:现场查证办公区、生活区未设置绿化带的,扣2分满分100分总得分96分表BD2施工用电安全评价标准序号评价项目标准分评分标准重要度评分依据及评分方法备注1管理与使 用20电源系统的专责管理人员,未做到持证上岗扣2分评分依据:电力建设安全工作规程(变电所部

19、分)DL5009.3-19973.3.1.3 施工用电设施安装完毕后,应由专业班组或指定专人负责运行及维护。严禁非电气专业人员拆、装施工用电设施。评分方法:查电工证电源系统的专责管理人员持证上岗配电箱、开关箱、漏电保安器等未做到定期检查的,扣2分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19973.3.5.3 施工用电设施除经常性的维护外,还应在雨季和冬季前进行全面地清扫和检修;在台风、暴雨、冰雹等恶劣天气后,应进行特殊性的检查维护。评分方法:查检查记录配电箱、开关箱、漏电保安器等定期检查记录齐全配电箱未加锁并设警告标志的,扣分评分依据:电力建设安全工作规程(变电所部分)D

20、L5009.3-19973.3.5.4 配电箱应加锁并设警告标志。评分方法:现场查证配电箱加锁并设警告标志施工用电未严格按国家标准采用三相五线制的,扣分评分依据:国家电网公司输变电工程安全文明施工标准化工作规定(试行)第十条(十五)施工用电设施:变电所(换流站)施工用电严格按国家标准采用三相五线制,站内配电线路宜采用直埋电缆敷设,埋设深度不得小于0.7米,并在地面设置明显标志。如采用架空线,应按标准沿围墙布线,以满足现场临时用电需要。一、二、三级配电盘柜和便携式电源盘必须满足电气安全及相关技术要求,漏电保安器应定期试验,确保功能完好。施工用电严格按国家标准采用三相五线制施工用电设施30施工用的

21、变压器安装高度不符合规程的,扣分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19973.3.2.2 电压35kV及以下的施工用的变压器采用户外布置时应符合下列规定:a) 10kV、320kVA及以下的变压器采用柱上安装时,其底部距地面的高度不得小于2.5m;变压器安装应平稳牢固,腰栏距带电部分不得小于0.2m。 b) 560kVA及以上的变压器应装设在不低于0.5m的高台上,并设置高度不低于1.7m的栅栏。带电部分到栅栏的安全净距,lOkV及以下的应不小于lm,35kV的应不小于1.2m。在栅栏的明显部位应悬挂“止步、高压危险!”的警告牌。c) 变压器中性点及外壳的接地应接触

22、良好,连接牢固可靠,接地电阻不得大于4Q。评分方法:现场查证施工用的变压器安装高度符合要求施工用的变压器栅栏高度、安全净距、警告标志设置不符合规程的,扣分施工用的变压器警告标志设置符合规程变压器中性点及外壳的接地不牢固可靠的,扣分变压器中性点及外壳的接地牢固可靠直埋电缆埋设深度不够,并未在地面设置明显标志的,扣分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19973.3.2.7 现场直埋电缆的走向应按施工总平面布置图的规定,沿主道路或固定构筑物等的边缘直线埋设,埋深不得小于O.7m;转弯处应在地面上设明显的标志;通过道路时应采用保护套管,管径不得小于电缆外径的1.5倍。电缆沿

23、构筑物架空敷设时,其高度不得低于2m。接头处应有防水和防触电的措施。评分方法:现场查证直埋电缆埋设深度满足,并在地面设置明显标志电缆通过道路时未采用保护套管的,扣分电缆通过道路时采用保护套管低压架空线路架设高度不符合规程的,扣分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19973.3.2.7电缆沿构筑物架空敷设时,其高度不得低于2m。接头处应有防水和防触电的措施。3.3.2.5 低压架空线路采用绝缘线时,架设高度不得低于2.5m;交通要道及车辆通行处,架设高度不得低于5m;3.3.2.6 低压架空线路一般不得采用裸线;采用裸线时,架空线高度不得低于3m,穿过交通要道时不得低

24、于6m,导线截面积不得小于16mm2。评分方法:现场查证低压架空线路架设高度符合规程配电箱设置地点不符合规程的,扣分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19973.3.2.8 现场集中控制的配电箱设置地点应平整,不得被水淹或土埋,并应防止碰撞和被物体打击。配电箱附近不得堆放杂物。评分方法:现场查证配电箱设置地点符合规程配电箱不具备防雨防火功能的,扣2分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19973.3.2.9 配电箱应坚固,其结构应具备防火、防雨的功能,箱内的配线应绝缘良好,导线剥头不得过长,压接应牢固。评分方法:现场查证配电箱具备防雨防火功

25、能箱内的配线不符合规程的,扣分箱内的配线符合规程开关箱未装设漏电电流动作保护器的,每处扣分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19973.3.2.1l 照明、动力分支开关箱,应装设漏电电流动作保护器。评分方法:现场查证开关箱装设漏电电流动作保护器用电设备的电源引线长度不符合规程的,扣分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19973.3.2.12 用电设备的电源引线长度不得大于5m。距离大于5m时,应设流动开关箱;流动开关箱至固定式配电箱之间的引线长度不得大于40m,且只能用橡套软电缆。评分方法:现场查证用电设备的电源引线长度满足规程要求电气设

26、备附近未配备消防器材的,扣分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19973.3.2.14 电气设备附近应配备适于扑灭电气火灾的消防器材。电气设备发生火灾时,应首先切断电源。评分方法:现场查证电气设备附近配备消防器材施工用电及照明25多路电源配电箱电源侧与负荷侧倒接的,扣分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19973.3.3.2 多路电源配电箱宜采用密封式。开关及熔断器必须上口接电源,下口接负荷,严禁倒接。负荷应标明名称,单相闸刀开关应标明电压。评分方法:现场查证无此项未标明负荷名称,未标明电压等级的,扣分标明负荷名称用单相三孔插座代替三相插

27、座的,扣分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19973.3.3.3 不同电压的插座与插销应选用相应的结构,严禁用单相三孔插座代替三相插座。单相插座应标明电压等级。评分方法:现场查证未见单相三孔插座代替三相插座将电线直接勾挂在闸刀上或直接插入插座内使用的,扣分3.3.3.4 严禁将电线直接勾挂在闸刀上或直接插入插座内使用。评分方法:现场查证未见将电线直接勾挂在闸刀上或直接插入插座内使用闸刀开关熔丝缺保护罩,扣分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19973.3.3.6 闸刀开关和熔断器的容量应满足被保护设备的要求。熔丝应有保护罩。管形熔断器不

28、得无管使用,熔丝不得削小使用,严禁用其他金属丝代替熔丝。评分方法:现场查证无此项用其他金属丝代替熔丝的,扣分无此项连接电动机械或电动工具的开关箱内,未设开关或插座,未设保护装置的,扣分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19973.3.3.8 连接电动机械或电动工具的电气回路应设开关或插座,并设有保护装置。移动式电动机械应使用软橡胶电缆。严禁一个开关接两台及以上电动设备。评分方法:现场查证连接电动机械或电动工具的开关箱内,设开关或插座及保护装置一个开关接两台及以上电动设备的,扣分无一个开关接两台及以上电动设备现场110V以上照明灯具的悬挂高度不符合规程的,扣分评分依据

29、:电力建设安全工作规程(变电所部分)DL5009.3-19973.3.3.9 现场110V以上的临时照明线路应相对固定,并经常检查、维修。照明灯具的悬挂高度不应低于2.5m,并不得任意挪动;低于2.5m时应设保护罩。评分方法:现场查证照明灯具的悬挂高度符合规程照明灯采用金属支架时,支架未采取接地或接零保护的,扣分评分依据:国家电网公司输变电工程安全文明施工标准化工作规定(试行)第十条(十六)照明设施:施工作业区采用集中广式照明,局部照明采用移动立杆式灯架。电力建设安全工作规程(变电所部分)DL5009.3-19973.3.3.1l 特殊照明灯采用金属支架时,支架应稳固,并采取接地或接零保护。评

30、分方法:现场查证照明灯采用金属支架时,支架采取接地或接零保护电源线路敷设时,绝缘不符合规程的,扣分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19973.3.3.12 电源线路不得接近热源或直接绑挂在金属构件上;在竹木脚手架上架设时应设绝缘子;在金属脚手架上架设时应设木横担。3.3.3.14 工棚内的照明线应固定在绝缘子上,距建筑物不得小于2.5cm。穿墙时应套绝缘套管。管、槽内的电线不得有接头。评分方法:现场查证电源线在金属脚手架上架设时未设木横担扣2分金属容器内、潮湿作业区内行灯未使用安全电压的,扣2分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-1997

31、3.3.3.15 行灯的电压不得超过42V,潮湿场所、金属容器或管道内的行灯电压不得超过12V。行灯电源线应使用软橡胶电缆。行灯应有保护罩。评分方法:现场查证符合要求工作场所、主要通道上照明不能满足工作要求的,扣2分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19973.3.3.17 在光线不足的工作场所及夜间工作的场所均应有足够的照明,主要通道上应装设路灯。评分方法:现场查证工作场所、主要通道上照明满足工作要求接地及接零保护25对地电压在127V及以上的电气设备及设施,未装设接地或接零保护的,每处扣分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19973.

32、3.4.1 对地电压在127V及以上的下列电气设备及设施,均应装设接地或接零保护:a) 发电机、电动机、电焊机及变压器的金属外壳。b) 开关及其传动装置的金属底座或外壳。c) 电流互感器的二次绕组。d) 配电盘、控制盘的外壳。e) 配电装置的金属构架、带电设备周围的金属栅栏。f) 高压绝缘子及套管的金属底座。g) 电缆接头盒的外壳及电缆的金属外皮。h) 吊车的轨道及焊工等的工作平台。i) 架空线路的杆塔(木杆除外)。j) 室内外配线的金属管道。评分方法:现场查证对地电压在127V及以上的电气设备及设施,装设接地或接零保护地线及零线连接不可靠的,扣分评分依据:电力建设安全工作规程(变电所部分)D

33、L5009.3-19973.3.4.5 地线及零线的连接应采用焊接、压接或螺栓连接等方法。若采用缠绕法时,必须按照电线对接、搭接的工艺要求进行,严禁简单缠绕或勾挂。评分方法:现场查证地线及零线连接可靠同一系统中的电气设备接地、接零保护同时使用的,扣分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19973.3.4.6 同一系统中的电气设备,严禁一部分采用接地保护,另一部分采用接零保护。评分方法:现场查证未见设备一部分采用接地保护,另一部分采用接零保护防雷接地装置设置不符合规程要求的,每项扣分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19973.3.4.10

34、施工现场防雷接地装置的规定:a) 高度在20m及以上的金属井字架、脚手架、机具、烟囱及水塔等均应设置避雷针。避雷针的接地电阻不得大于10。组立起的构架应及时接地。b) 独立避雷针的接地线与电力接地网、道路边缘、建筑物出入口的距离不得小于3m。c) 防雷接地装置采用圆钢时,其直径不得小于16mm;采用扁钢时,其厚度不得小于4mm、截面积不得小于160mm。评分方法:现场查证防雷接地装置设置符合规程要求在有爆炸危险场所的电气设备,金属部分未可靠接地或接零的,扣分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19973.3.4.1l 在有爆炸危险场所的电气设备,其正常不带电的金属部分

35、,均必须可靠接地或接零。评分方法:现场查证无此项在有爆炸危险的场所,利用金属管道、构筑物的金属构架及电气线路的工作零线作为接地线或接零线用的,扣分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19973.3.4.12 凡有爆炸危险的场所,严禁利用金属管道、构筑物的金属构架及电气线路的工作零线作为接地线或接零线用。评分方法:现场查证无此项标准分100总得分98分表BD4建筑工程安全评价标准序号评价项目标准分评分标准重要度评价依据及评价方法备注1土石方工程 10在有电缆、管道等地下设施的地方进行土石方开挖时用冲击工具或机械挖掘的,扣2分评分依据:电力建设安全工作规程(变电所部分)D

36、L5009.3-19974.1.1.1 一般规定C)在有电缆、管道等地下设施的地方进行土石方开挖时,应有相应的安全措施并派专人监护;严禁用冲击工具或机械挖掘。评分方法:现场查证土方工程挖机无地下电缆及设施在施工区域内挖掘沟道或坑井时,未设置安全围栏及警告标志的,扣分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19974.1.1.1 f) 在施工区域内挖掘沟道或坑井时,应在其周围设置围栏及警告标志,夜间应设红灯示警,围栏离坑边不得小于0.8m。评分方法:现场查证在施工区域内挖掘沟道或坑井时,设置安全围栏及警告标志上下基坑未设置跳板或靠梯的,扣分评分依据:电力建设安全工作规程(变

37、电所部分)DL5009.3-19974.1.1.1 h) 上下基坑应使用铺设有防滑条的跳板,跳板宽度不得小于O.75m,若坑边狭窄,则可使用靠梯。严禁攀登挡土支撑架上下或在坑井的边坡脚下休息。评分方法:现场查证上下基坑未设置跳板或靠梯坑槽开挖未按施工技术措施的规定进行的,扣2分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19974.1.1.3 边坡支撑及挖土a) 边坡的开挖应按施工技术措施的规定进行,否则应采取支撑措施。评分方法:现场查证按施工技术措施的规定进行坑槽开挖发现基坑有流砂时,或基坑地槽遇水、降雪浸湿时未采取防坍措施的,扣2分评分依据:电力建设安全工作规程(变电所部

38、分)DL5009.3-19974.1.1.3 边坡支撑及挖土d) 发现基坑有流砂时,在采取防坍措施前不得挖掘。已挖出的基坑地槽遇水、降雪浸湿时应采取防坍措施。评分方法:现场查证无此项堆土位置和高度不符合规程的,扣2分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19974.1.1.3 边坡支撑及挖土c) 人工挖土应遵守下列规定:5) 挖出的泥土应堆放在坑边1m以外,高度不得超过1.5m。评分方法:现场查证堆土位置和高度不符合规程机械开挖时,存在不符合规程要求的,每项扣分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19974.1.1.5 机械开挖c) 挖土机行走

39、或工作时应遵守下列规定:1) 严禁任何人在伸臂及挖斗下面通过或逗留。 2) 严禁人员进入斗内,不得利用挖斗递送物件。3) 严禁在挖土机的回转半径内进行各种辅助工作或平整场地。4) 往机动车上装土应待车辆停稳后方可进行。挖斗严禁从驾驶室上方越过。评分方法:现场查证机械开挖符合规程要求打桩工作区域无标志旗绳围栏和警示标志的,扣分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19974.1.2.1 打桩机在安装、拆卸及运行时,其工作现场应用标志旗绳围栏,严禁非工作人员进入。评分方法:现场查证无此项模板工程15工作人员行走通道不符合规程的,扣2分。评分依据:电力建设安全工作规程(变电所

40、部分)DL5009.3-19974.2.1.1 一般规定c) 在高处安装与拆除模板必须遵守高处作业的有关规定。工作人员应从木梯上下,不得在模板、支撑上攀登。严禁在高处独木或悬吊式模板上行走。评分方法:现场查证工作人员行走通道符合规程支撑未用横杆和剪刀撑固定,支撑处地基不坚实,无防支撑下沉、倾倒措施,扣2分。评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19974.2.1.2 模板安装a) 模板顶撑应垂直,底端应平整并加垫木,木楔应钉牢,支撑必须用横杆和剪刀撑固定,支撑处地基必须坚实,严防支撑下沉、倾倒。评分方法:现场查证支撑用横杆和剪刀撑固定,支撑处地基坚实采用钢管脚手架兼作模

41、板支撑时,立柱未设水平拉杆及剪刀撑,扣2分。评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19974.2.1.2 模板安装C)采用钢管脚手架兼作模板支撑时必须经过计算,每根立柱的荷载不得大于2t。立柱必须设水平拉杆及剪刀撑。评分方法:现场查证按规程要求实施拆除模板未按顺序分段进行,猛撬、硬砸及大面积撬落或拉倒的,扣2分。评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19974.2.1.3 模板拆除4) 拆除模板应按顺序分段进行。严禁猛撬、硬砸及大面积撬落或拉倒。评分方法:现场查证拆除模板按顺序分段进行拆下的模板未及时清运,随意堆放在脚手架或临时搭设的工作台上的,

42、扣2分。评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19974.2.1.3 模板拆除10) 拆下的模板应及时运到指定地点集中堆放,不得堆放在脚手架或临时搭设的工作台上。评分方法:现场查证拆下的模板及时清运在木模板加工场地,未设置相应的灭火器材的,扣分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19973.4.1.1 在仓库、宿舍、加工场地及重要机械设备旁,应有相应的灭火器材,一般按建筑面积每120m。设置标准灭火器一个。评分方法:现场查证木模板加工场地,设置相应的灭火器材消防设施无防雨、防冻措施的,扣分;评分依据:电力建设安全工作规程(变电所部分)DL500

43、9.3-19973.4.1.2 消防设施应有防雨、防冻措施,并定期进行检查、试验,保持灭火器有效;砂桶(箱、袋)、斧、锹、钩子等消防器材应放置在明显、易取处,不得任意移动或遮盖,严禁挪作它用。评分方法:现场查证消防设施存放在消防箱内消防器材未定期检验确保有效的,扣分;消防器材定期检验消防器材未放置在明显、易取位置的,扣分;消防器材放置在明显、易取位置消防设施挪作它用的,扣分无此情况在木模板加工场地,未做到禁止烟火的,扣分评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19973.4.1.3 在油库、木工间及其他易燃、易爆物品仓库等场所严禁吸烟,并设“严禁烟火”的明显标志。评分方法

44、:现场查证木模板加工场地,做到禁止烟火钢筋工程10切短于30cm的短钢筋围用钳子夹牢,直接用手把持的,扣2分。评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19974.2.2.1 钢筋加工b) 手工加工钢筋应遵守下列规定:3) 切短于30cm的短钢筋必须用钳子夹牢,严禁直接用手把持。评分方法:现场查证未见此类现象钢丝绳存在断丝、磨损、锈蚀超标,存在断股、绳芯损坏或绳股挤出、笼状畸形、严重扭结或弯折,达到报废标准的,扣分;评分依据:电力建设安全工作规程(变电所部分)DL5009.3-19974.2.2.1 d) 钢筋冷拉应遵守下列规定:4) 冷拉前应检查钢丝绳是否完好,轧钳及特制夹头的焊缝是否良好,卷扬机刹车是否灵活,平衡箱的架子是否牢固等,确认各部良好后方可使用。评分方法:现场查证定期检验合格卷扬机制动器失灵或不灵活的,扣分定期检验合格冷拉钢筋的夹钳无防止钢筋滑脱时飞出的装置。操作人员在正面工作。冷拉钢筋周围未设置防止钢筋断裂飞出的安全装置的,扣2分。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 行业标准/行业规范

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
